Ход строительства за 31.08.2021

Ход строительства III очереди ЖК «Огни залива», участки 241 и 242

Застройщик ООО «Дудергофский проект» информирует о ходе строительства жилых домов на участках 241 (корпус 8) и 242 (корпус 9) по улице Маршала Захарова вдоль Дудергофского канала.

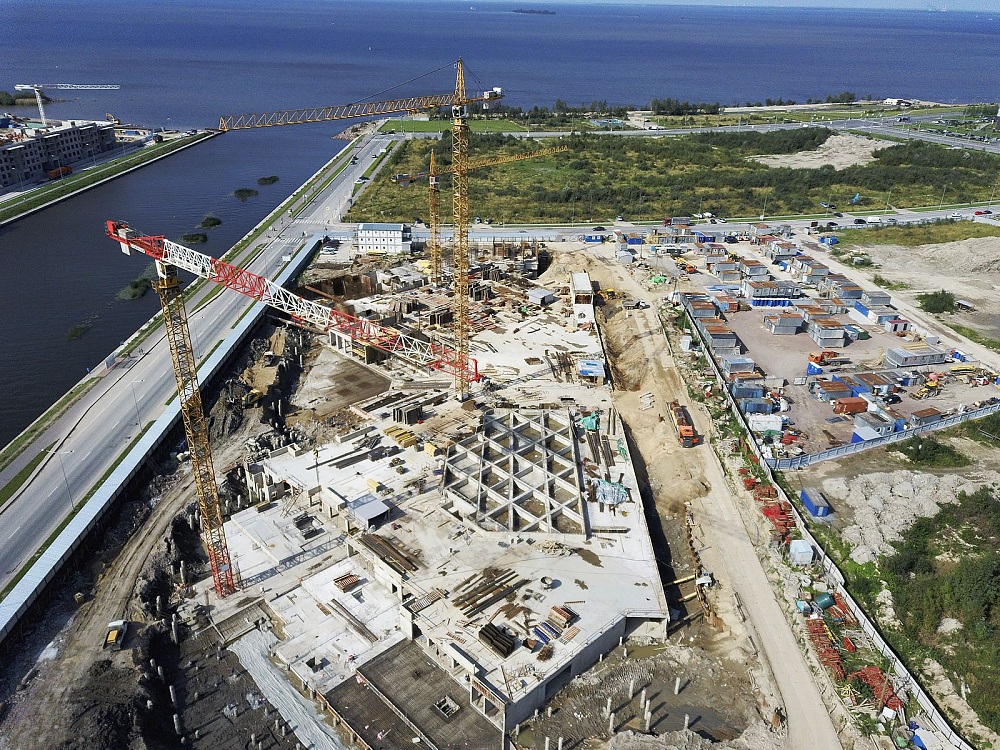

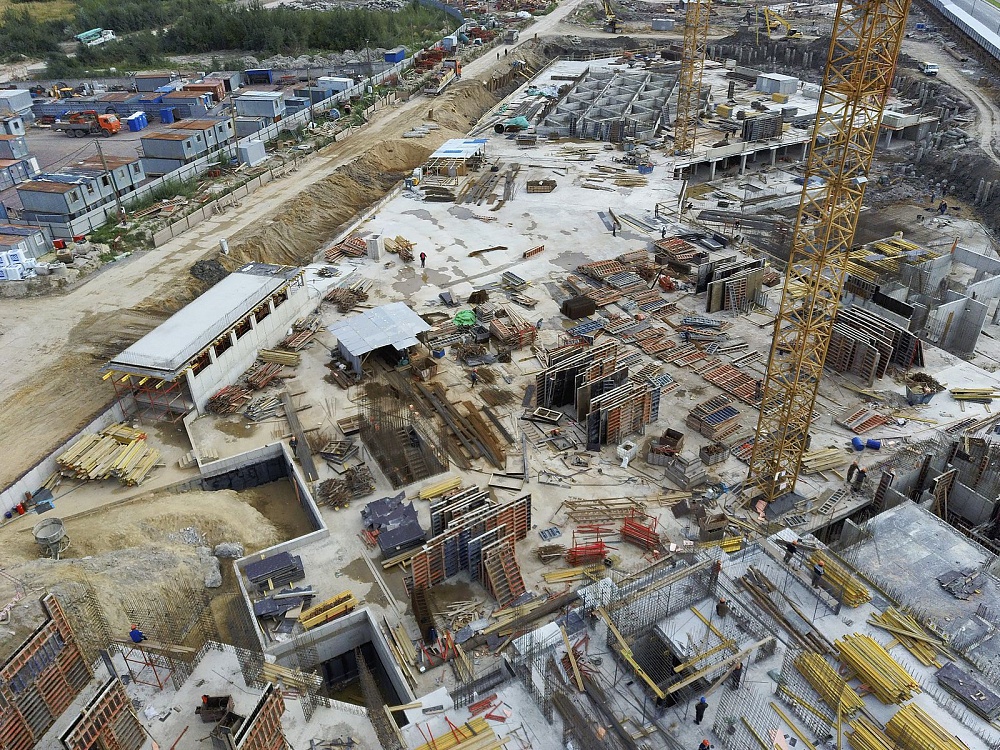

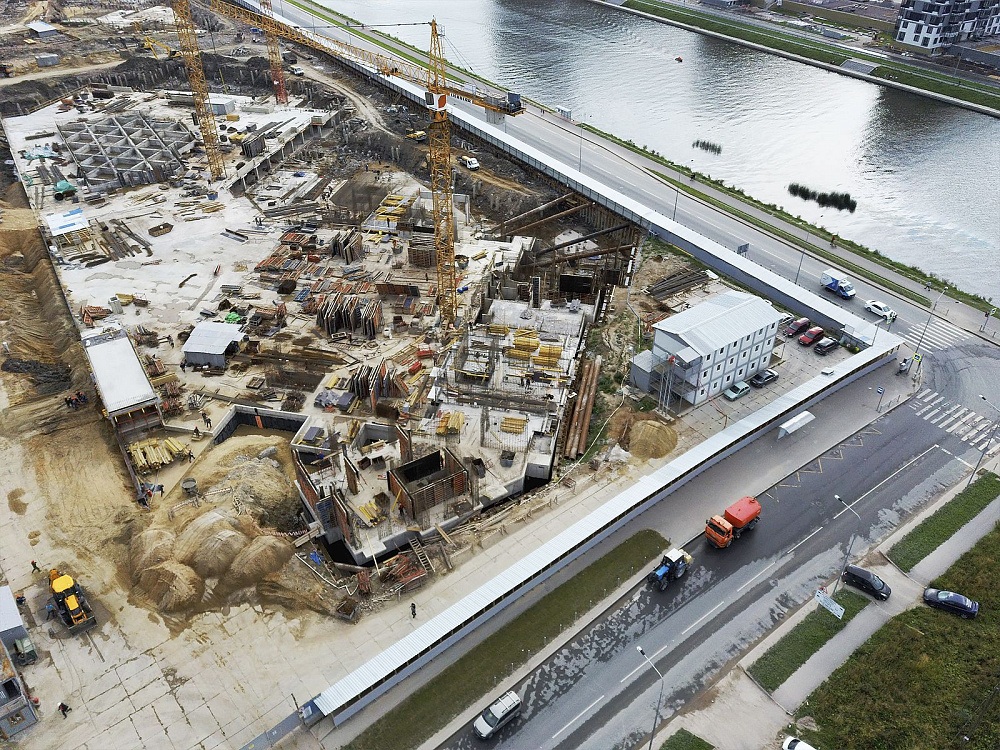

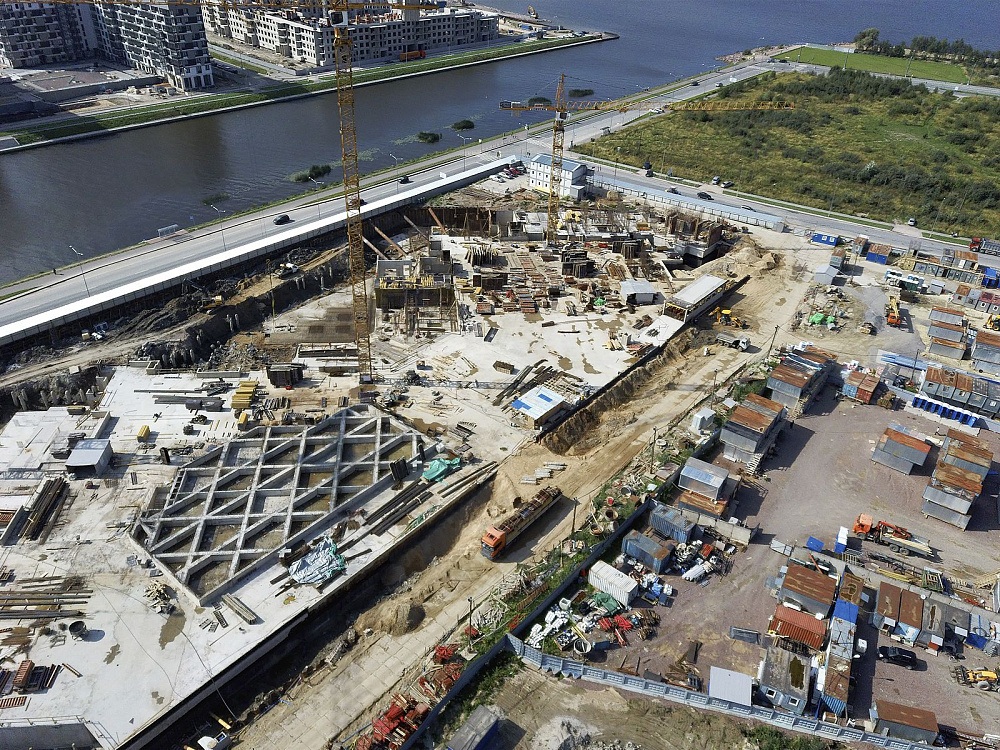

Участок 241 (корпус 8)
  • Земляные работы – 92% от общего объема работ.

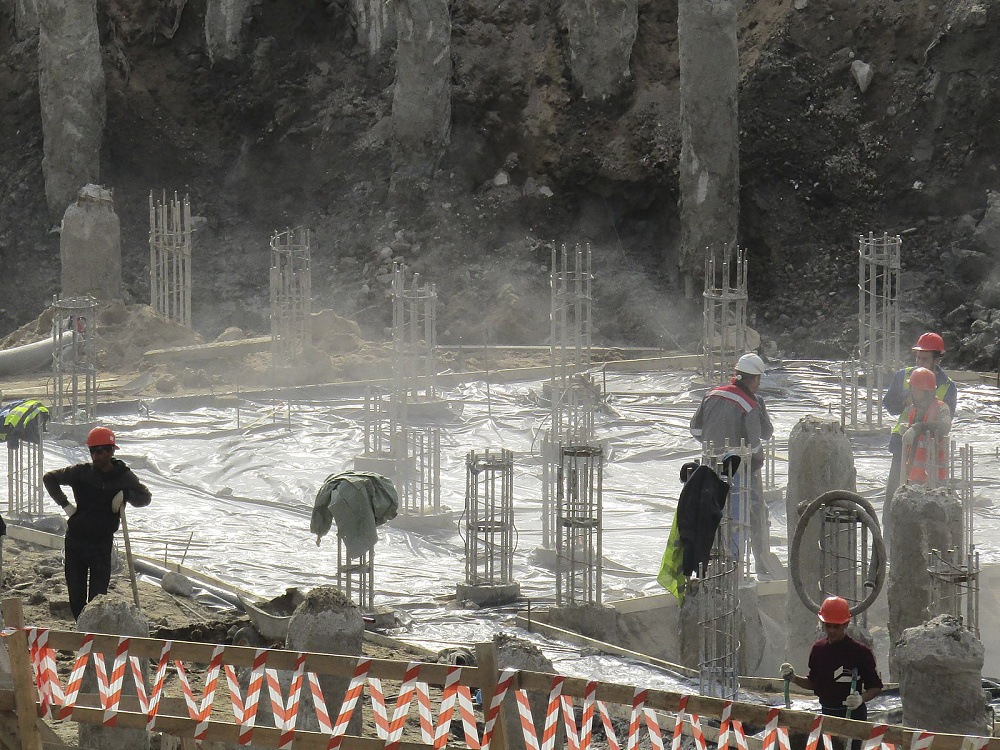

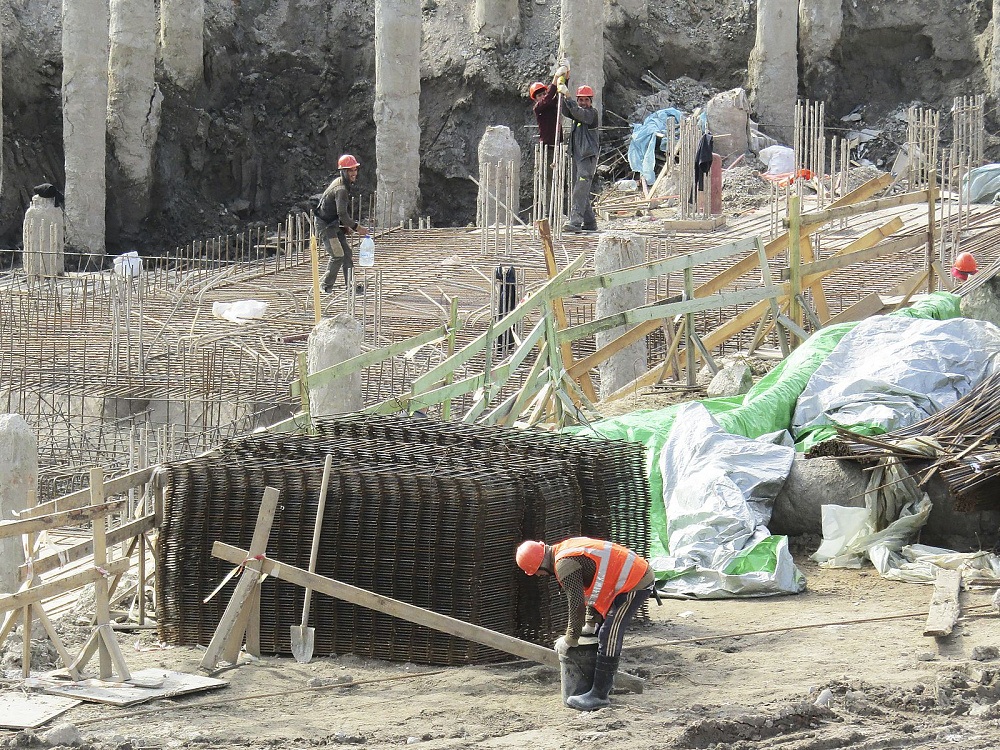

  • Бетонирование фундаментной плиты и плитного ростверка – 55% от общего объема работ.

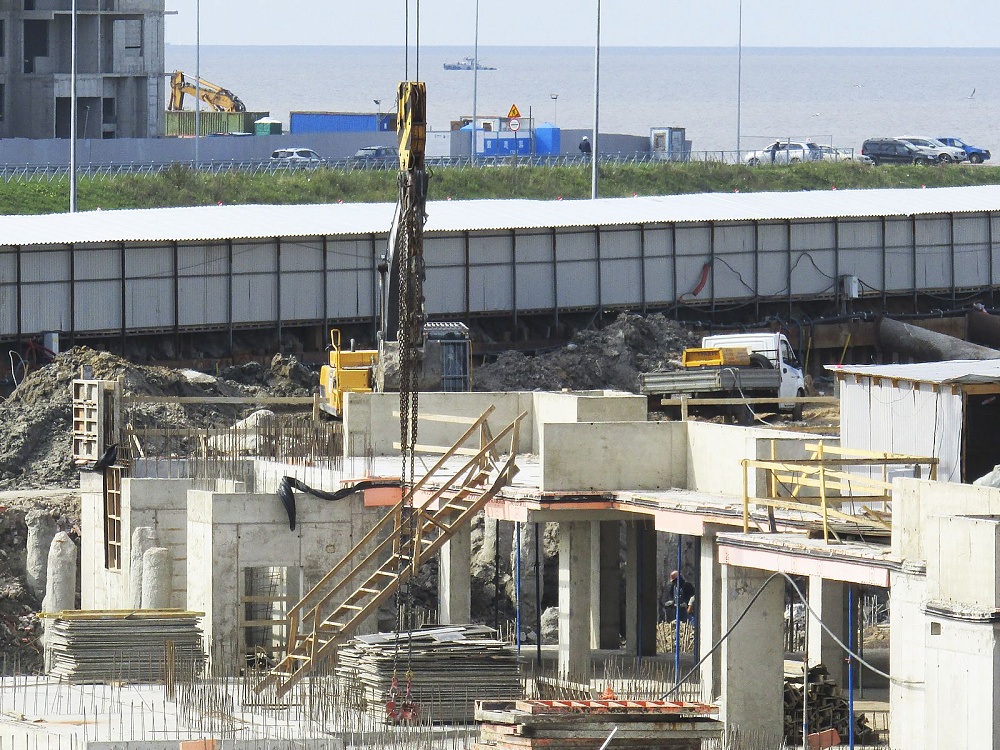

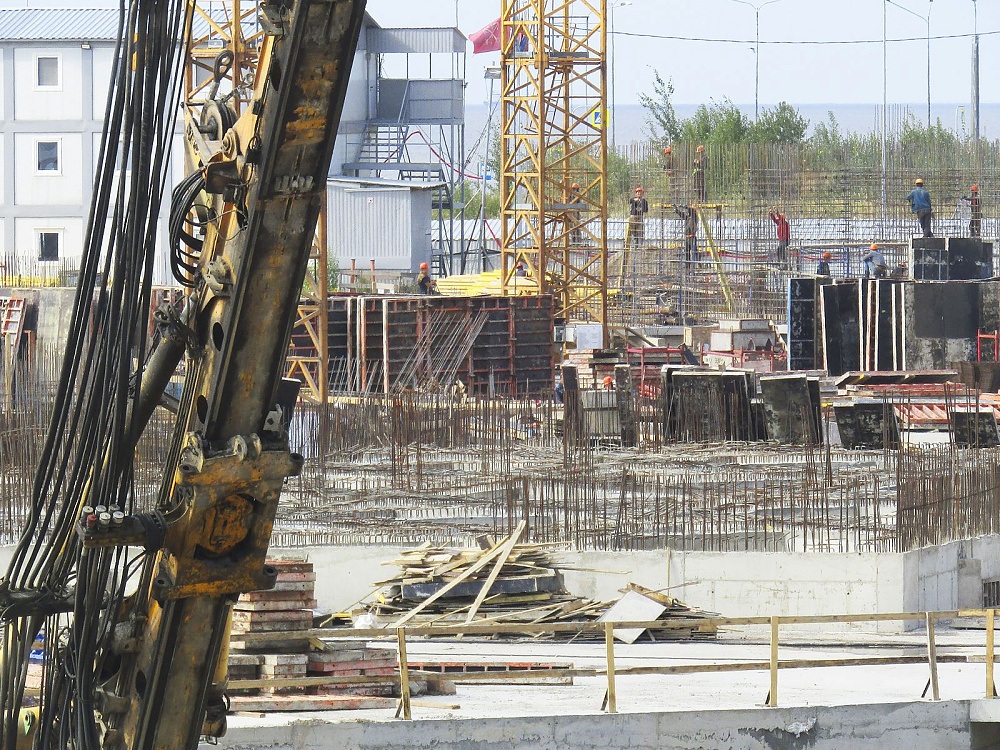

  • Устройство монолитного каркаса подземного гаража (в том числе, перекрытие) - 45%.
  • Установка 3-го башенного крана.
  • Работы по гидроизоляции стен подземного гаража – 12%.
  • Обратная засыпка пазух котлована – 6%

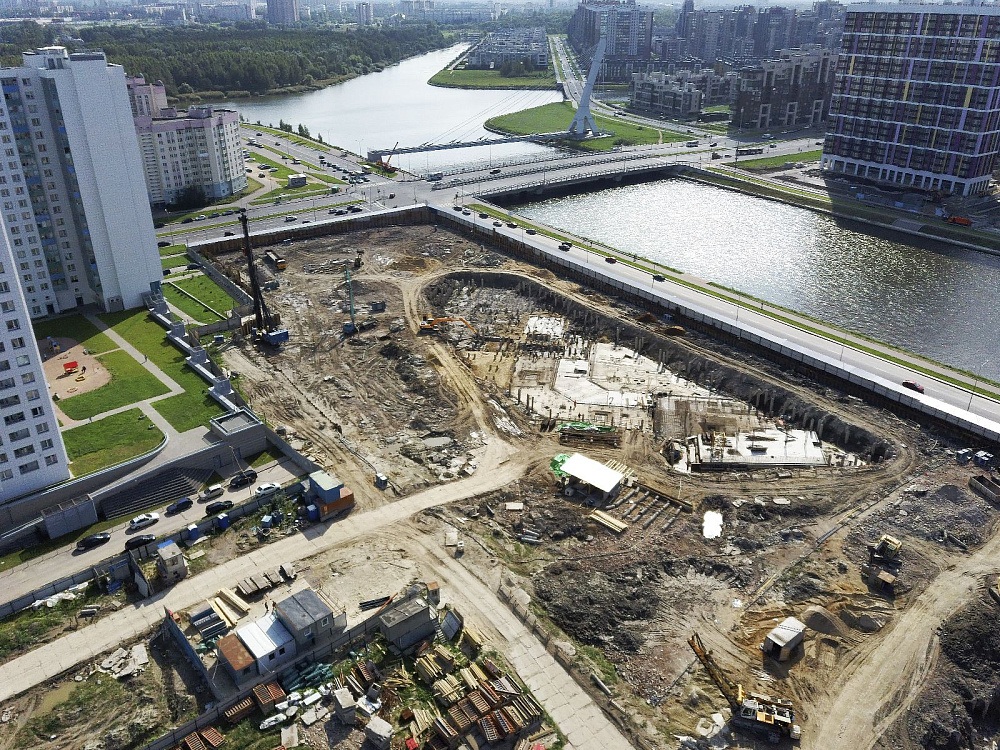

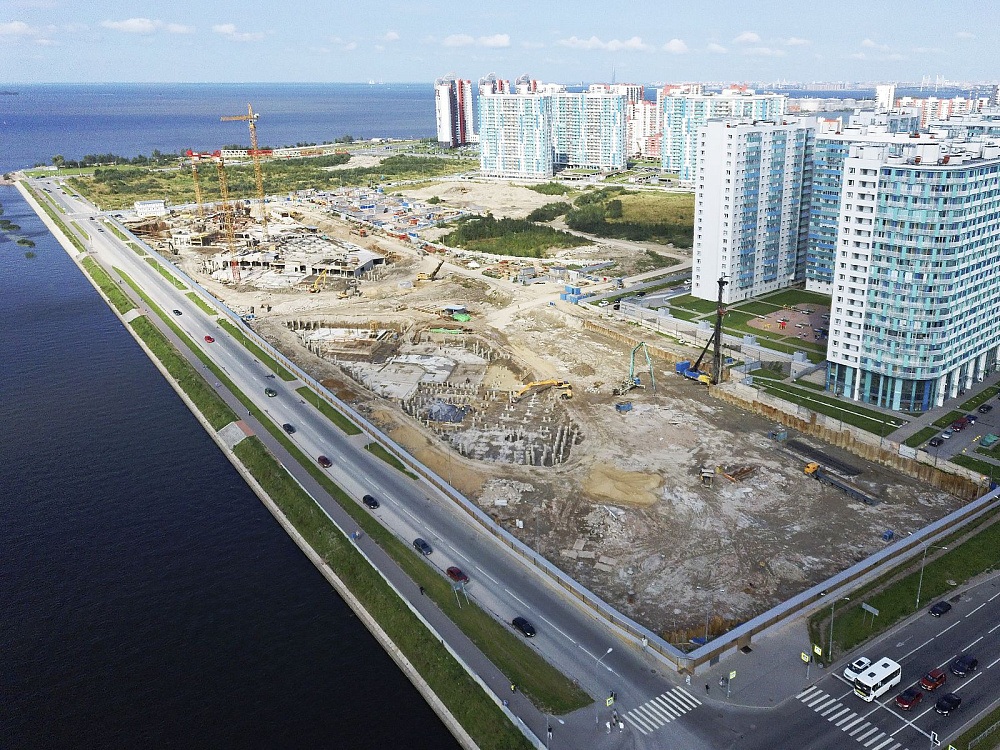

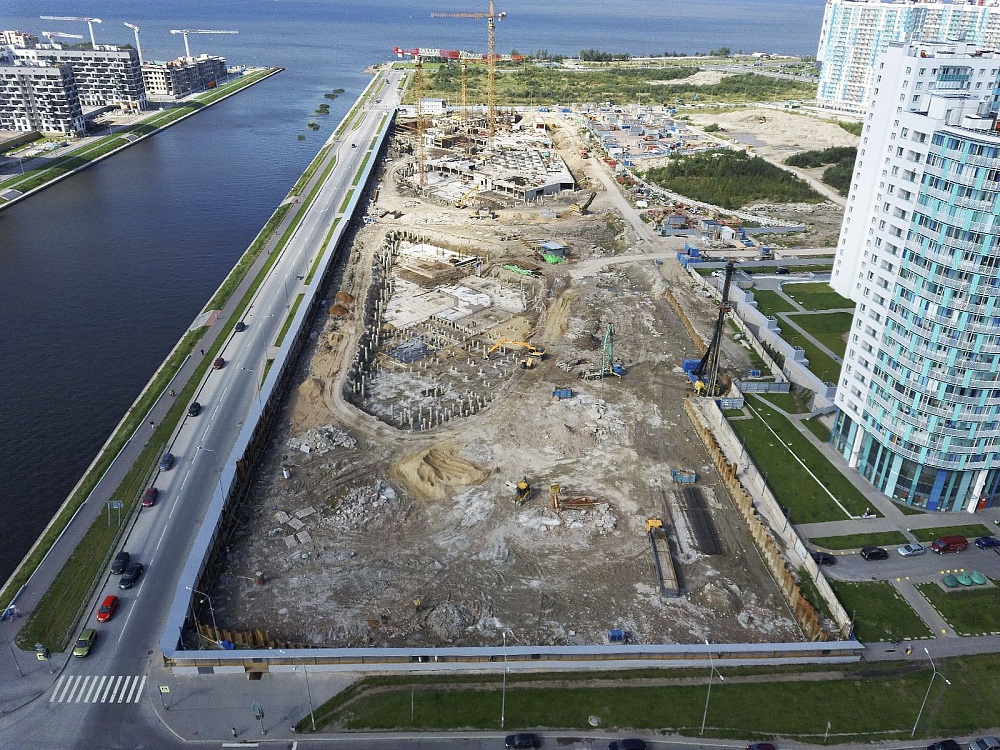

Участок 242 (корпус 9)

  • Земляные работы – 65% от общего объема работ.
  • Устройство шпунтового ограждения – работы завершены.

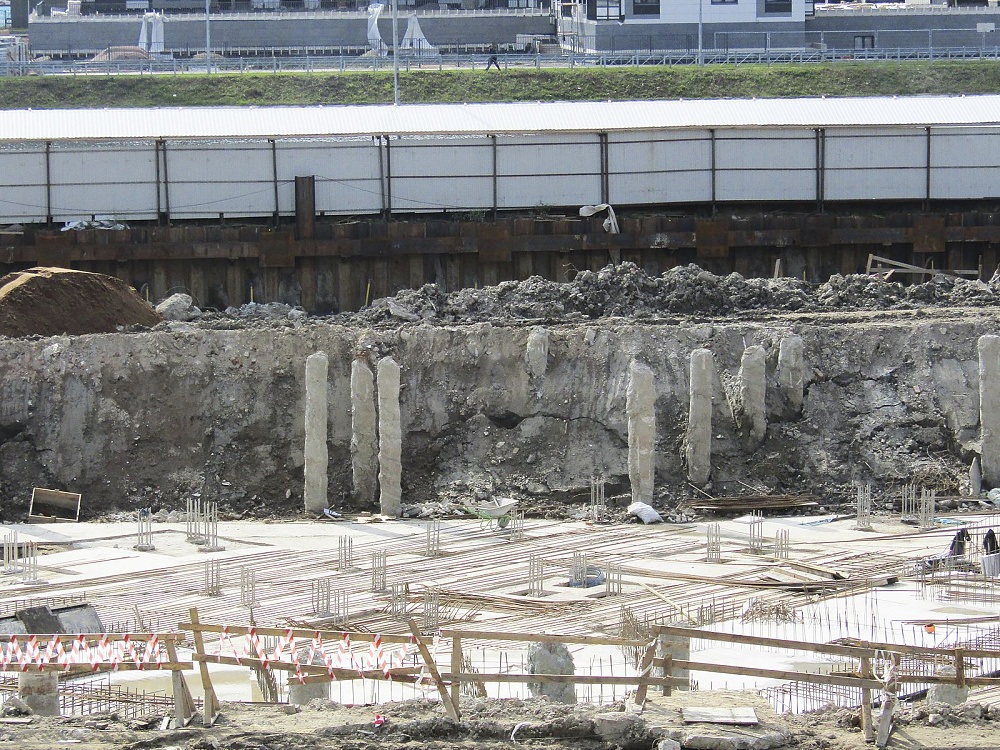

  • Устройство свайных фундаментов по технологии DDS – 98% от общего объема работ.
  • Устройство основания под фундаментную плиту (подбетонка) - 15%.
  • Бетонирование фундаментной плиты и плитного ростверка –3 % от общего объема работ.
  • Заливка фундаментов под 1 башенный кран.
