28 апреля 2023 года

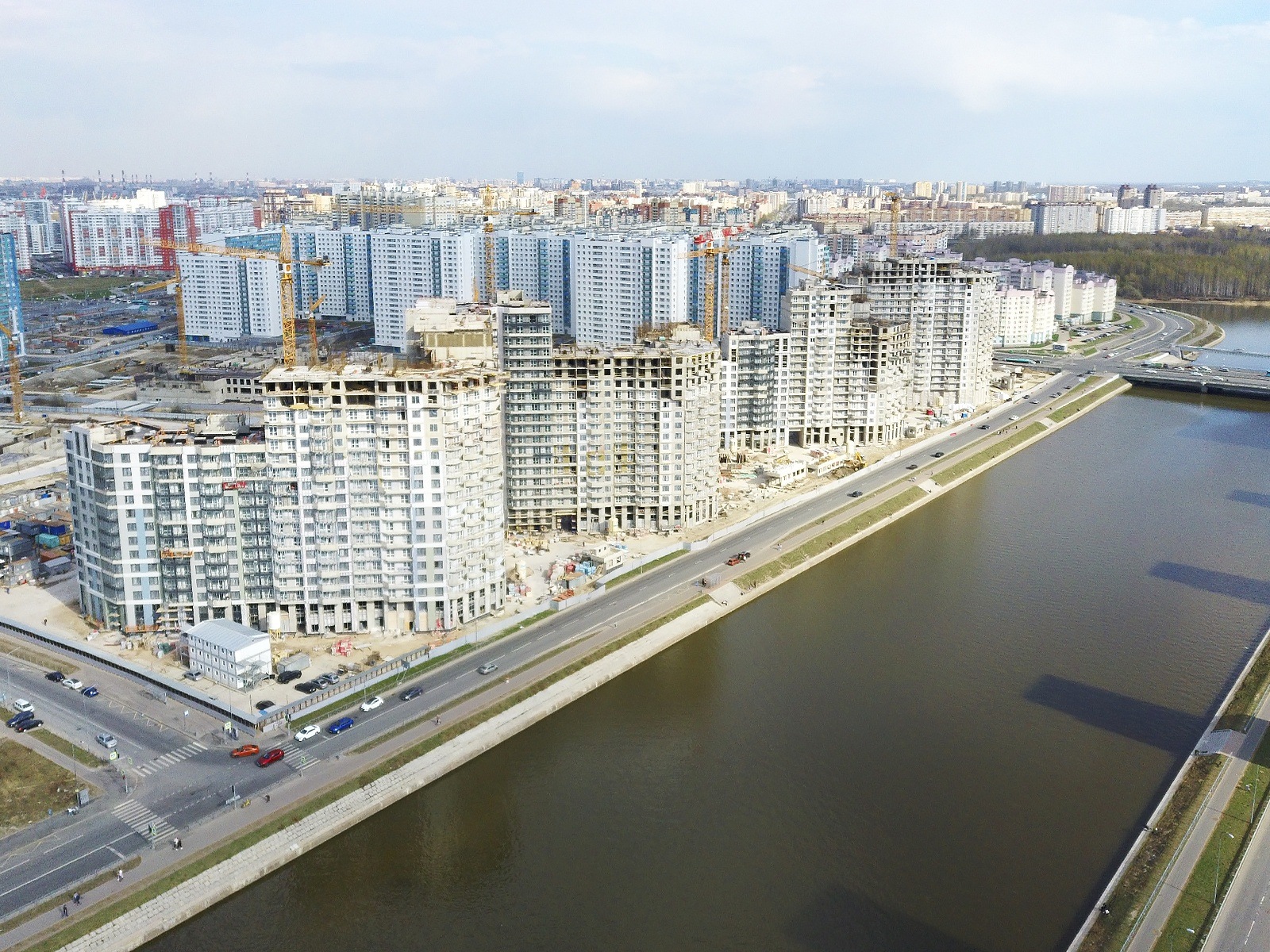

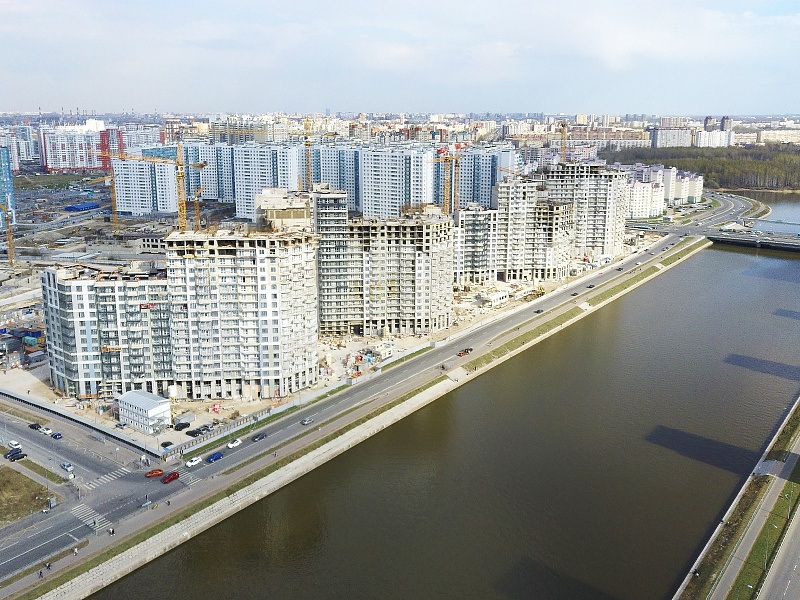

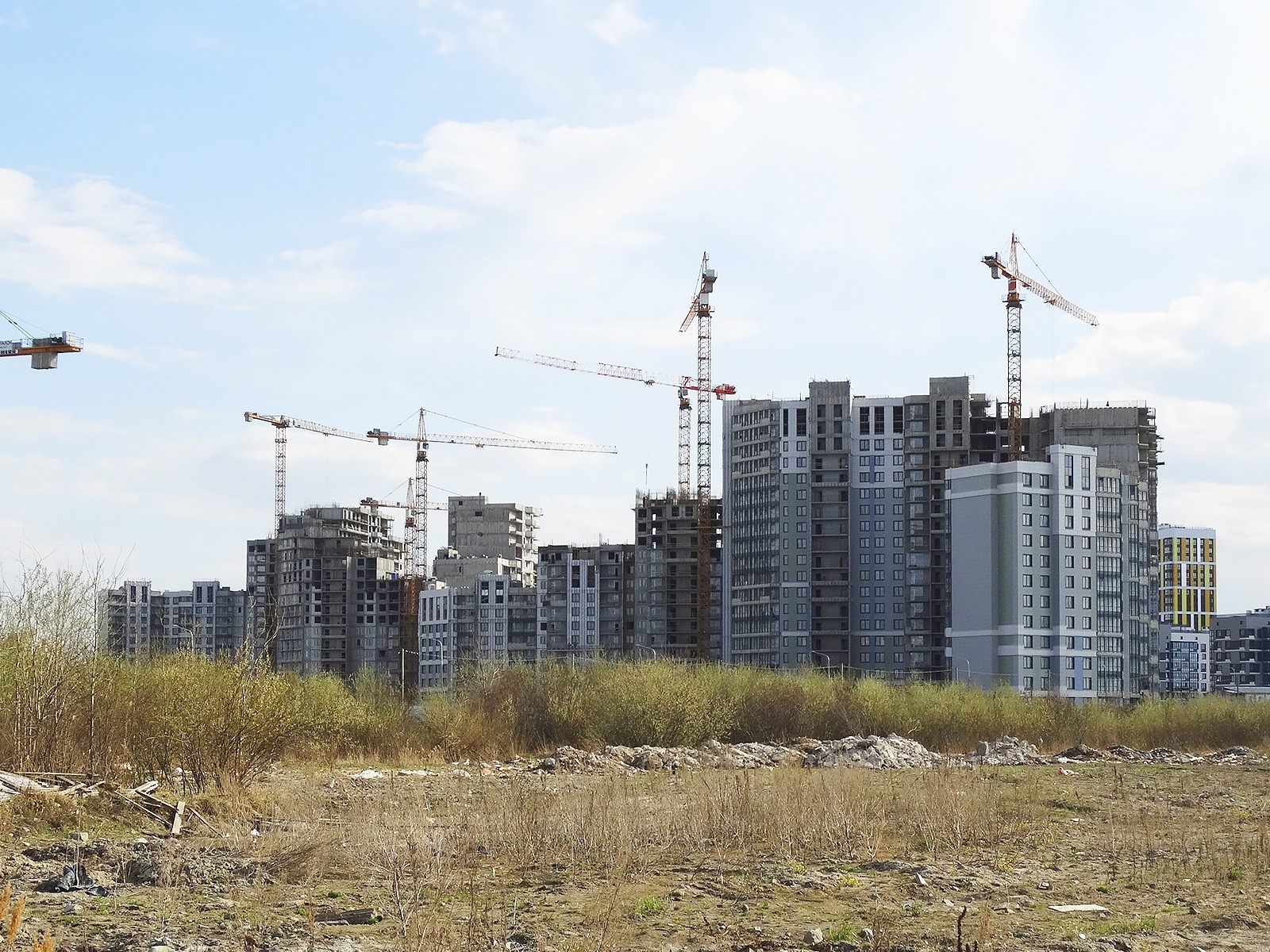

БФА-Девелопмент: ход строительства домов III очереди, двух школ и детского сада

Облицовка стен плиткой в ванных комнатах и санузлах.

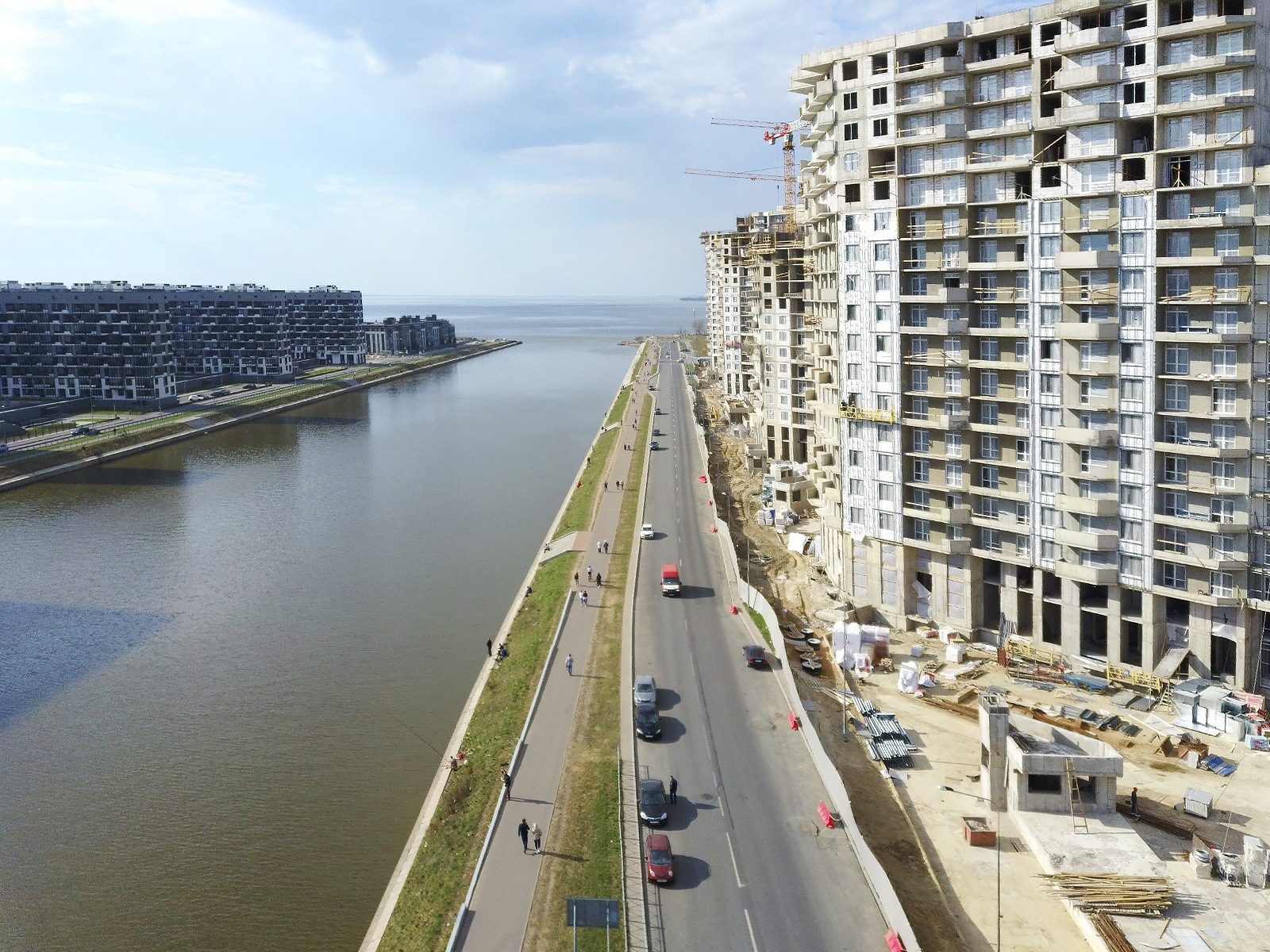

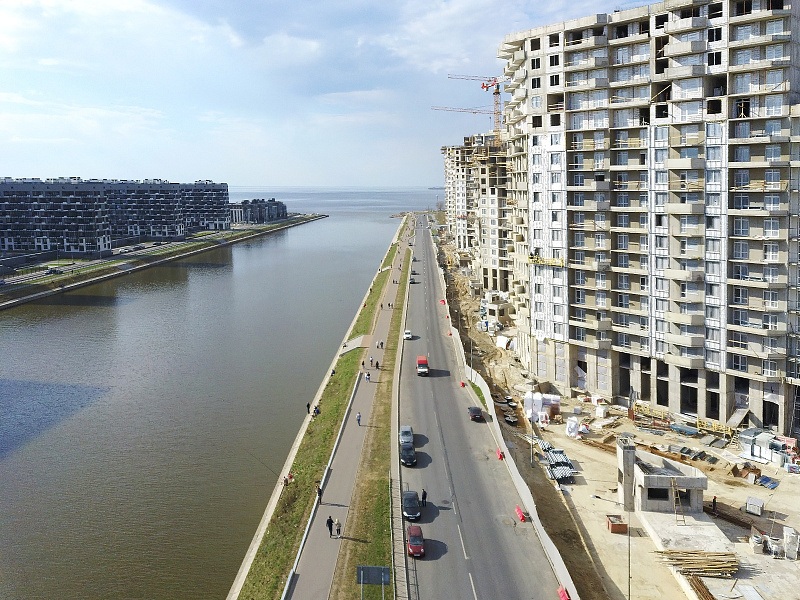

Застройщик ООО «Дудергофский проект» информирует о ходе строительства жилых корпусов на участках 241 (корпус 8) и 242 (корпус 9) , а также двух школ и детского сада в Юго-Западной Приморской части Санкт-Петербурга. Жилой комплекс «Огни Залива» строится на первой линии Финского залива в квартале, ограниченном Ленинским пр., пр. Героев и ул. Маршала Захарова. Проект реализуется в пять очередей. Дома I и II очереди сданы и заселены. Дома III очереди вдоль Дудергофского канала вводятся в эксплуатацию в III кв. 2023 г. Две школы с бассейнами вводятся в эксплуатацию в 2024 году, детский сад с бассейном – в 2023 году.

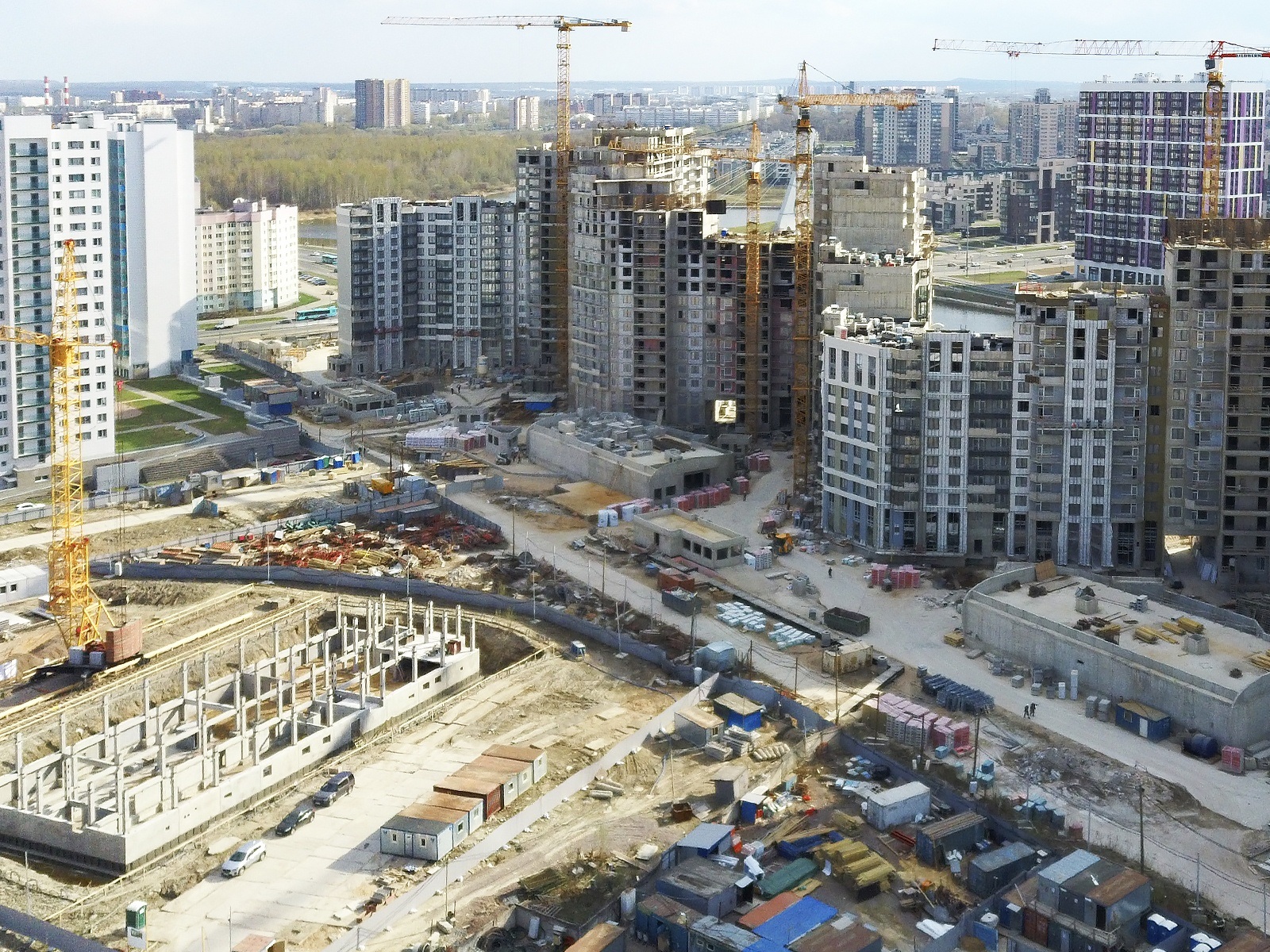

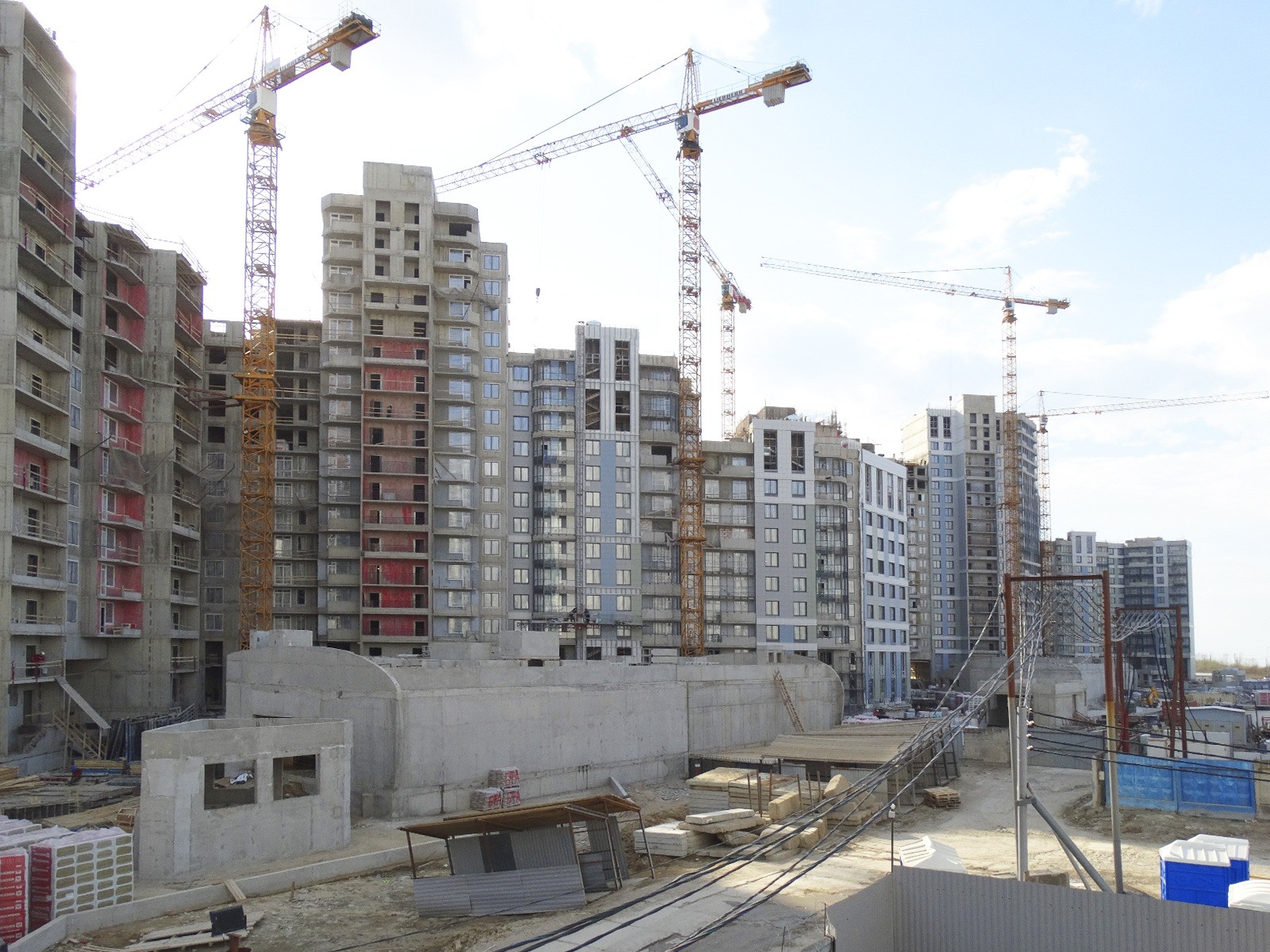

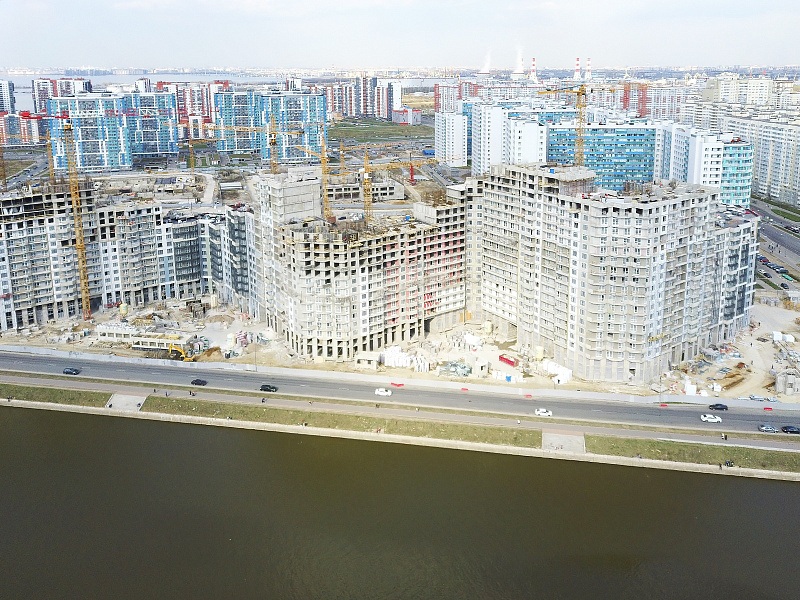

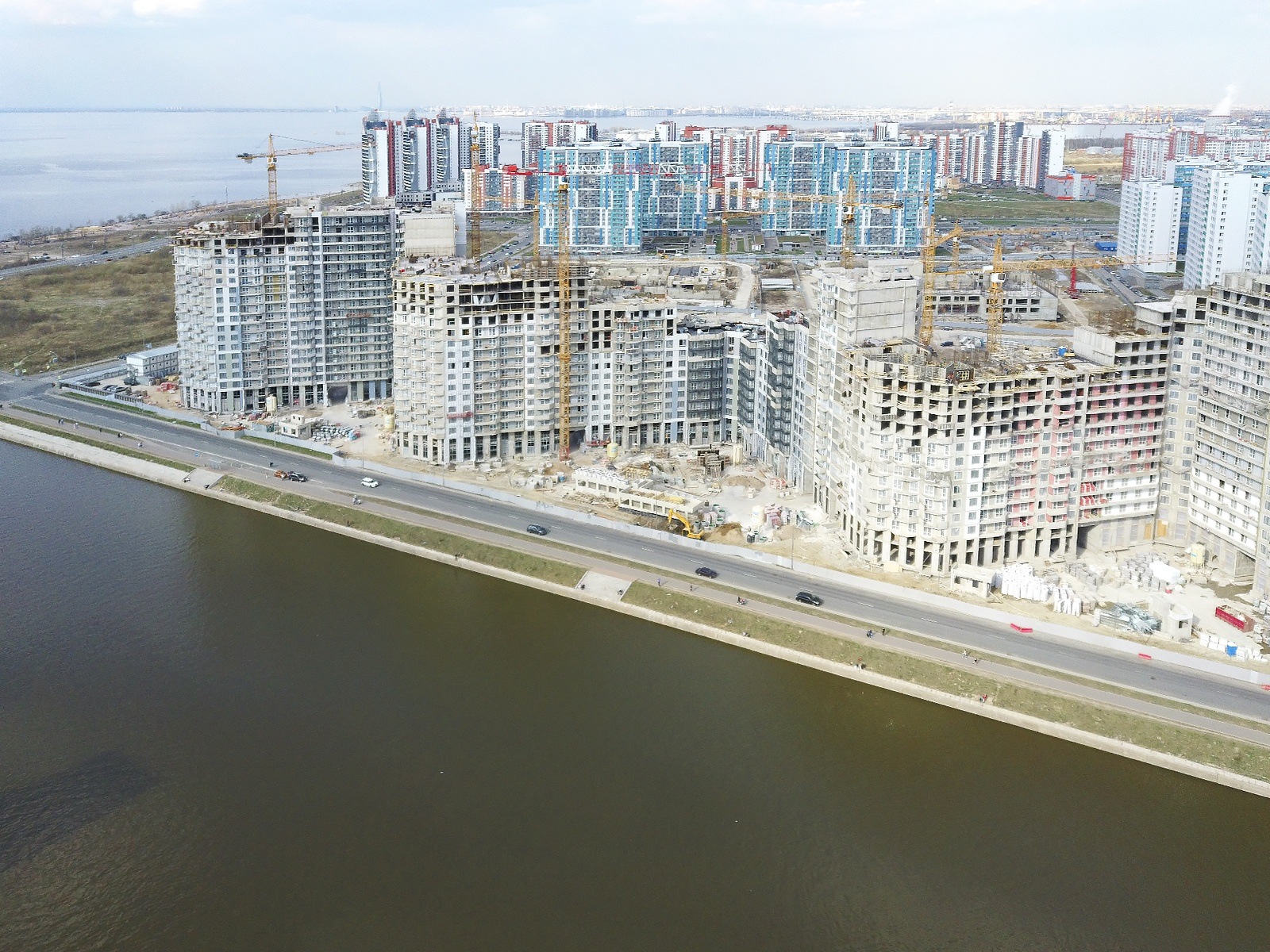

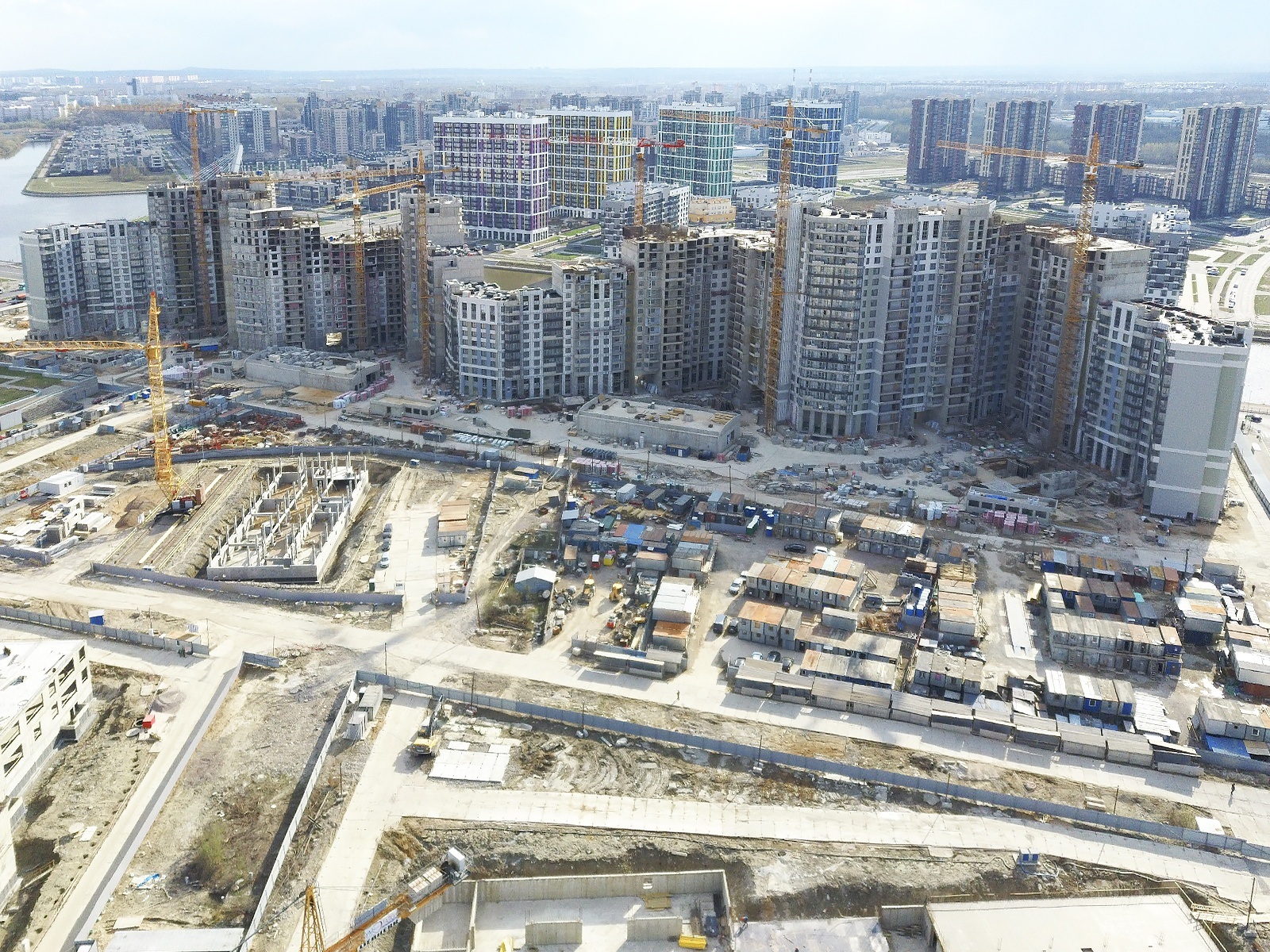

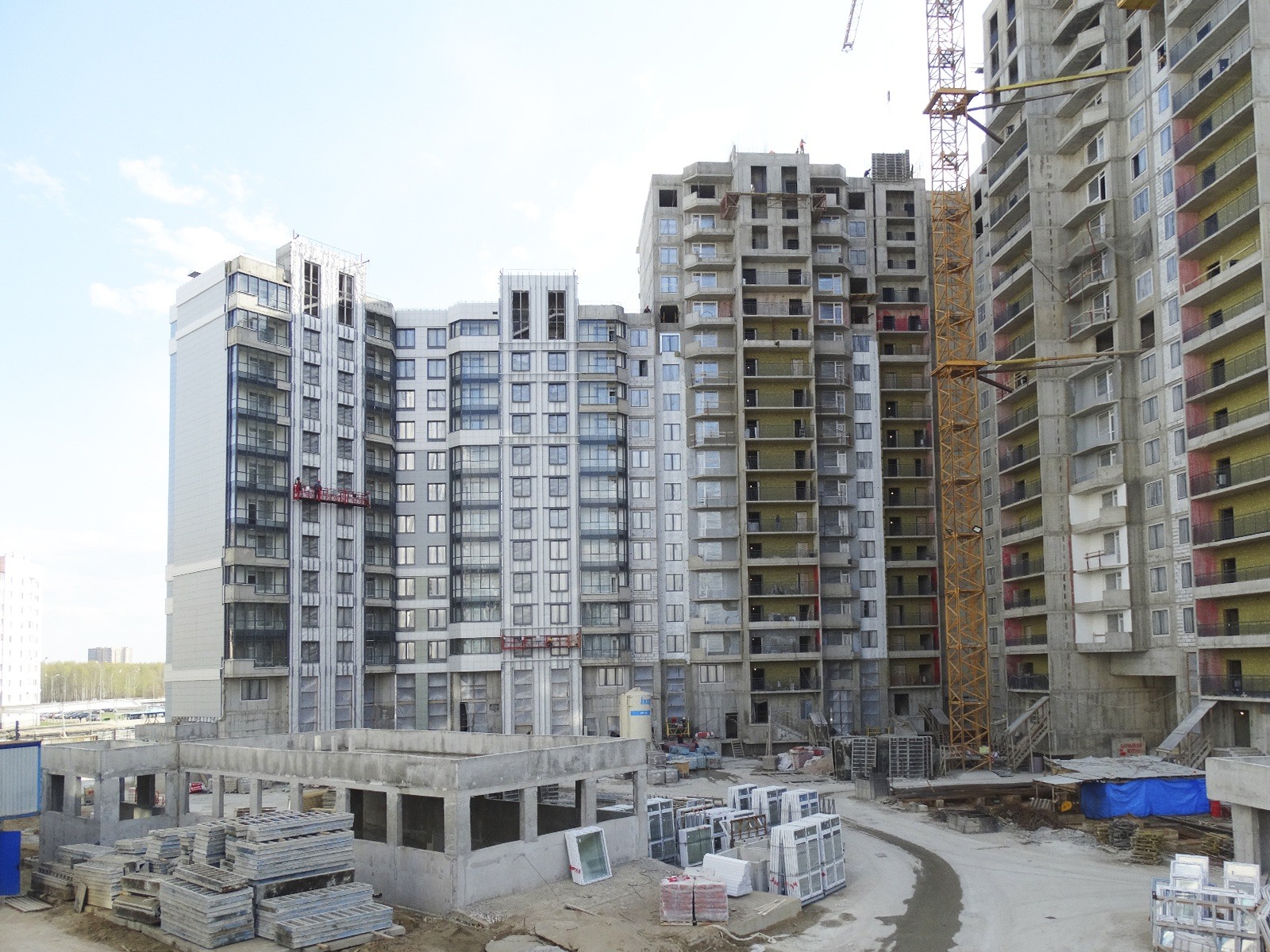

Ход работ по состоянию на 28.04.2023 г.

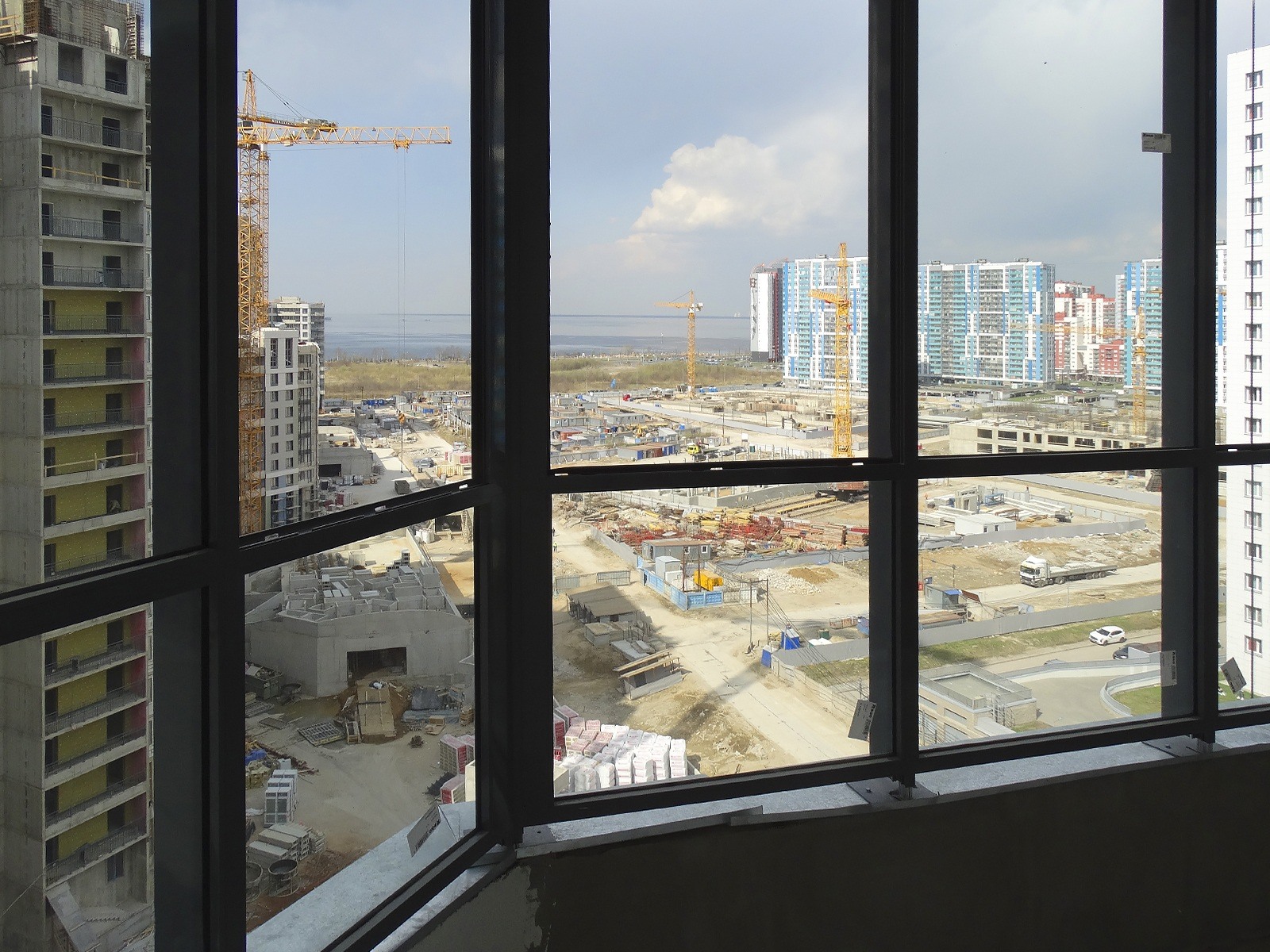

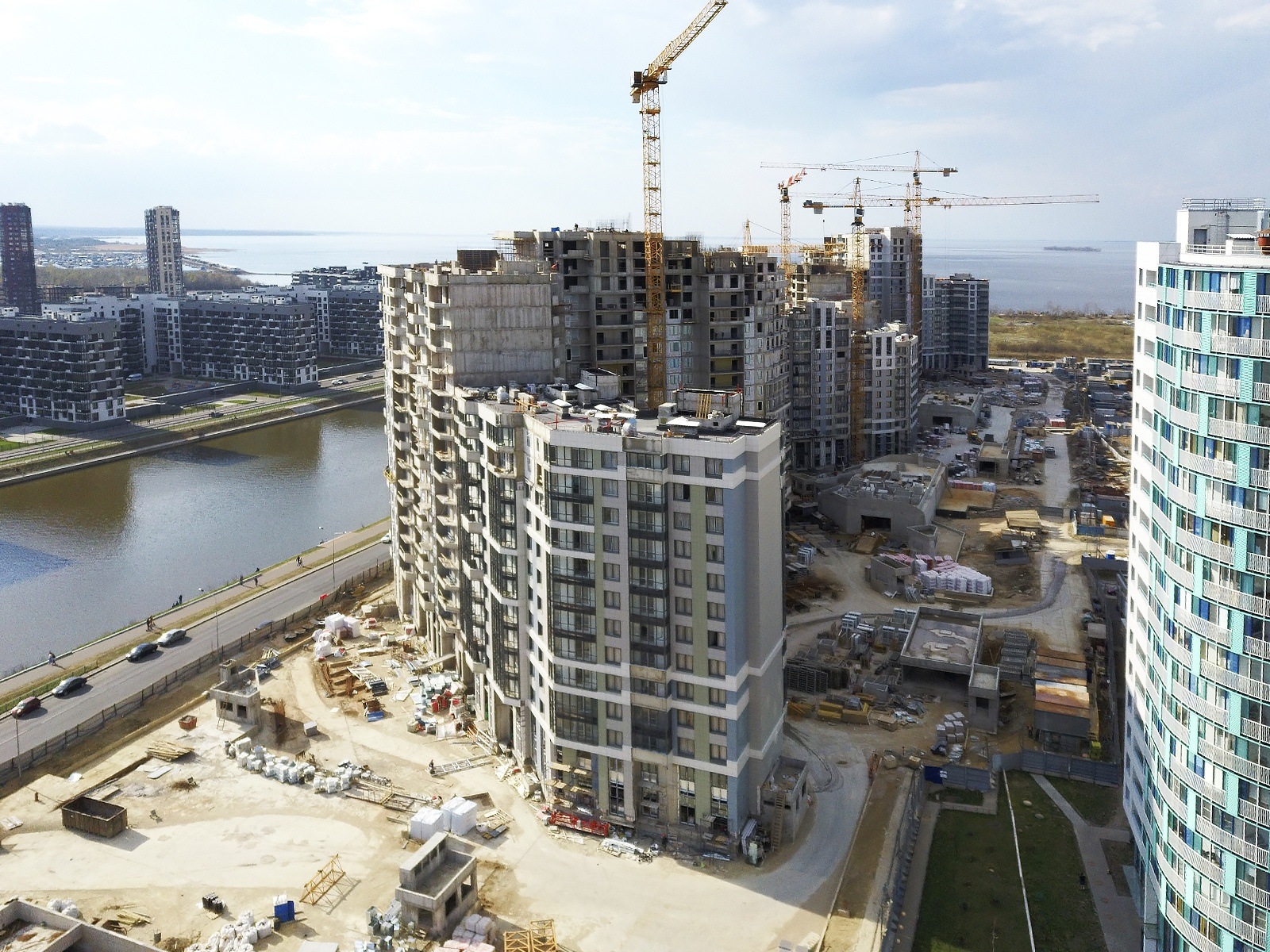

Участок 241 (корпус 8)

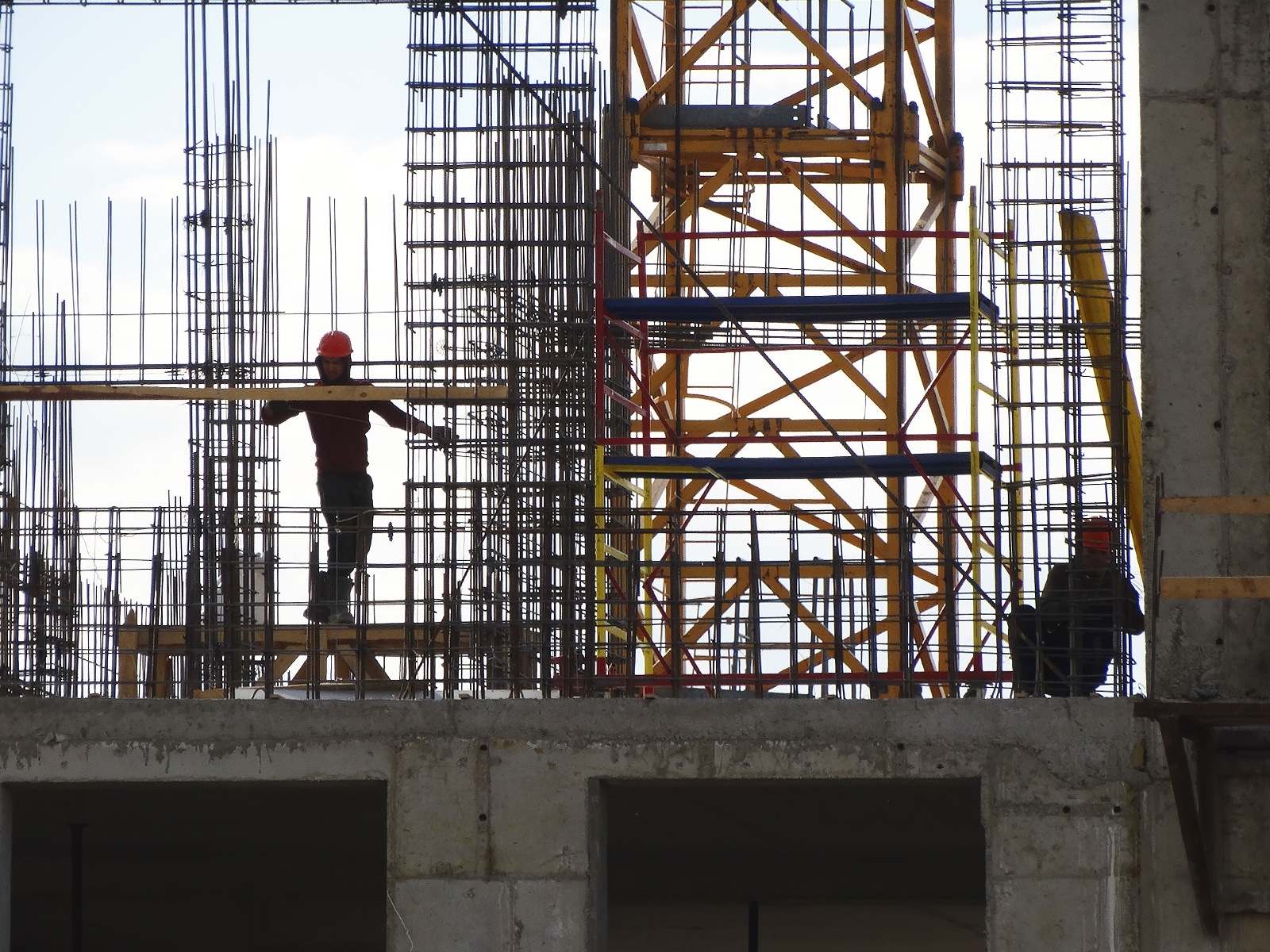

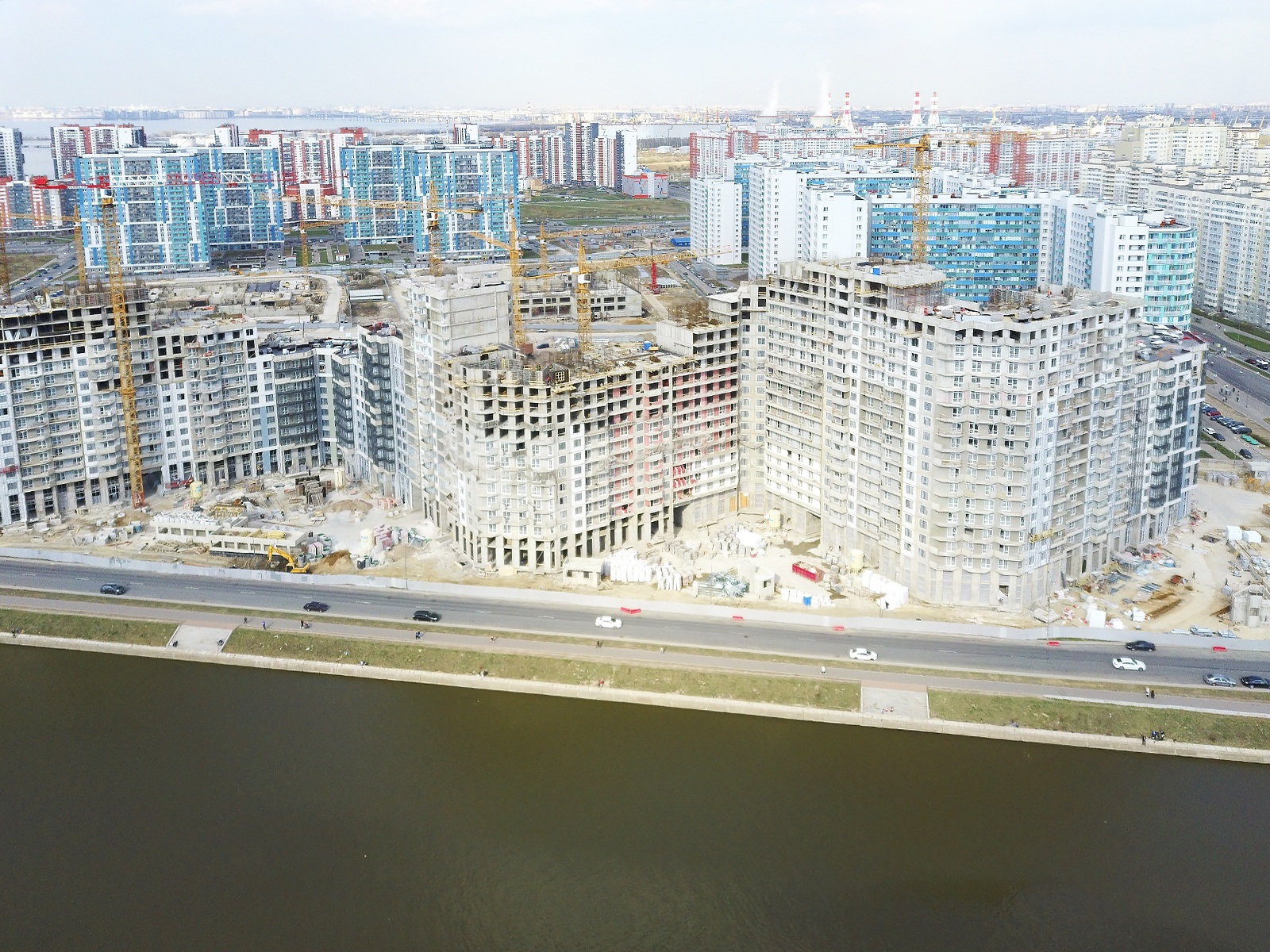

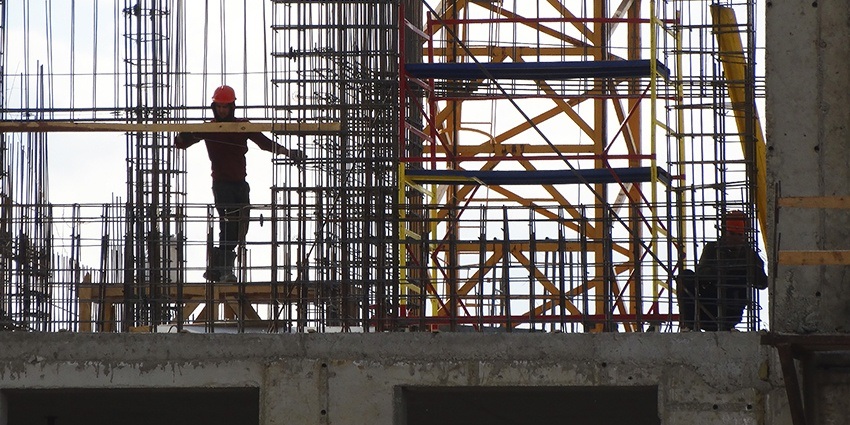

  • монолитные работы и монтаж сборных железобетонных элементов – выполнено 95 %;
  • кладка наружных и внутренних стен – 90%;

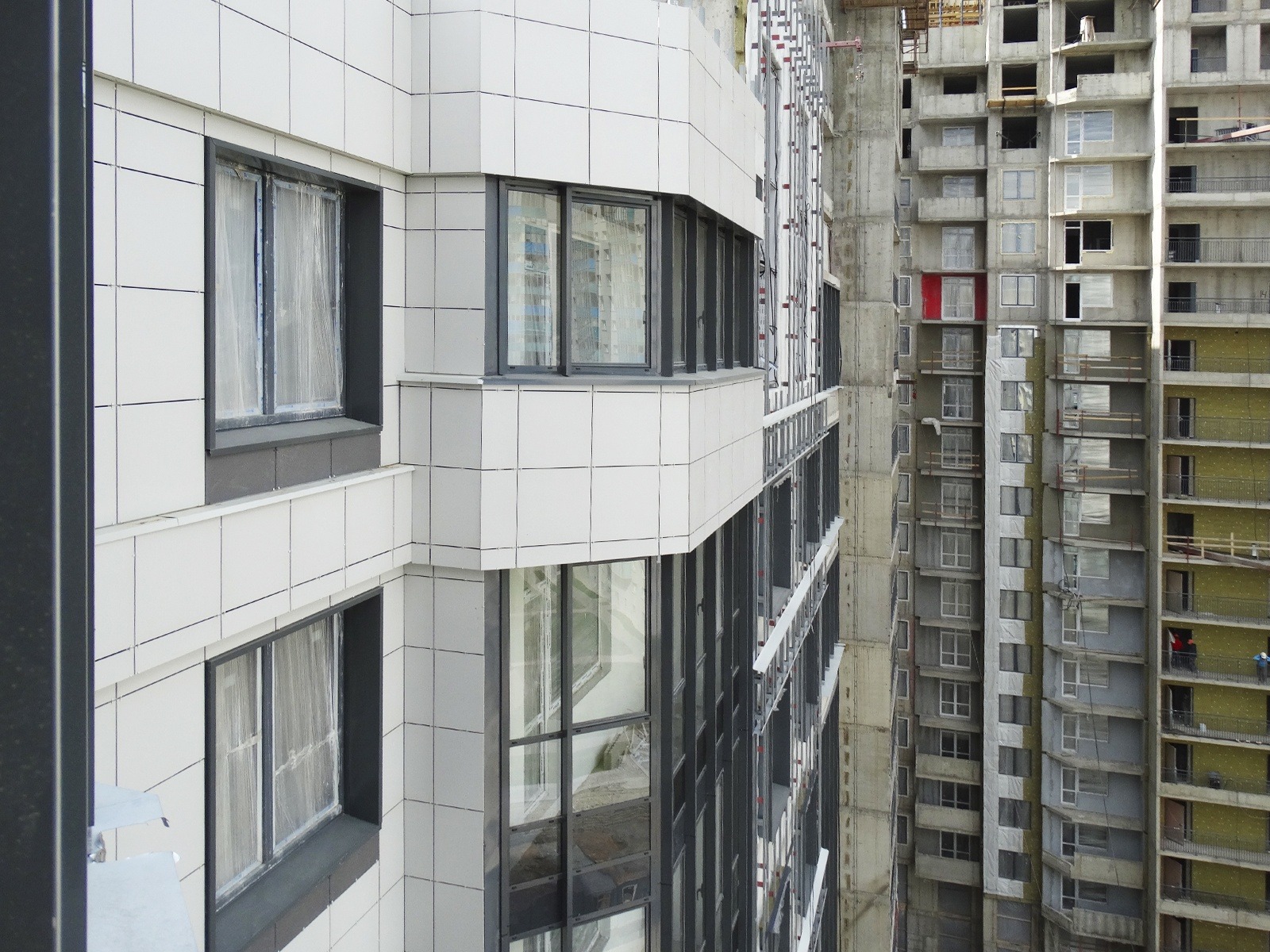

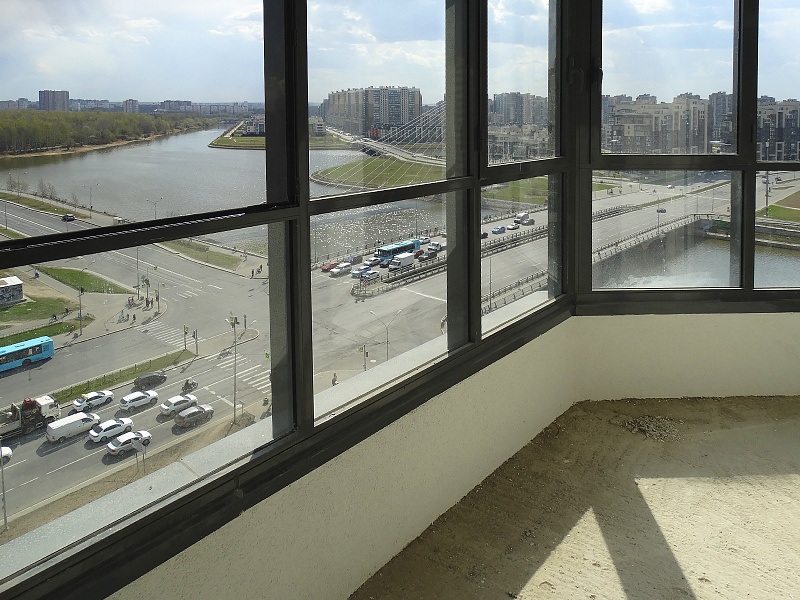

  • монтаж оконных и балконных заполнений – 85%;

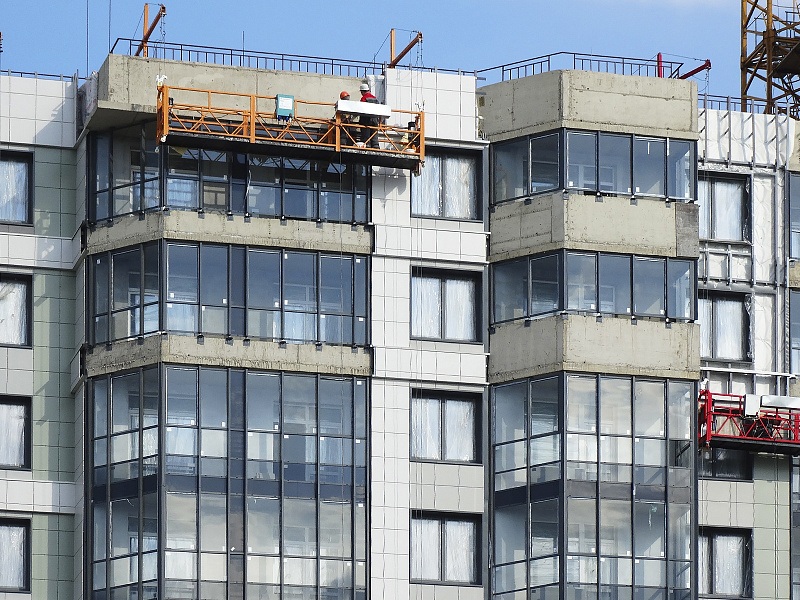

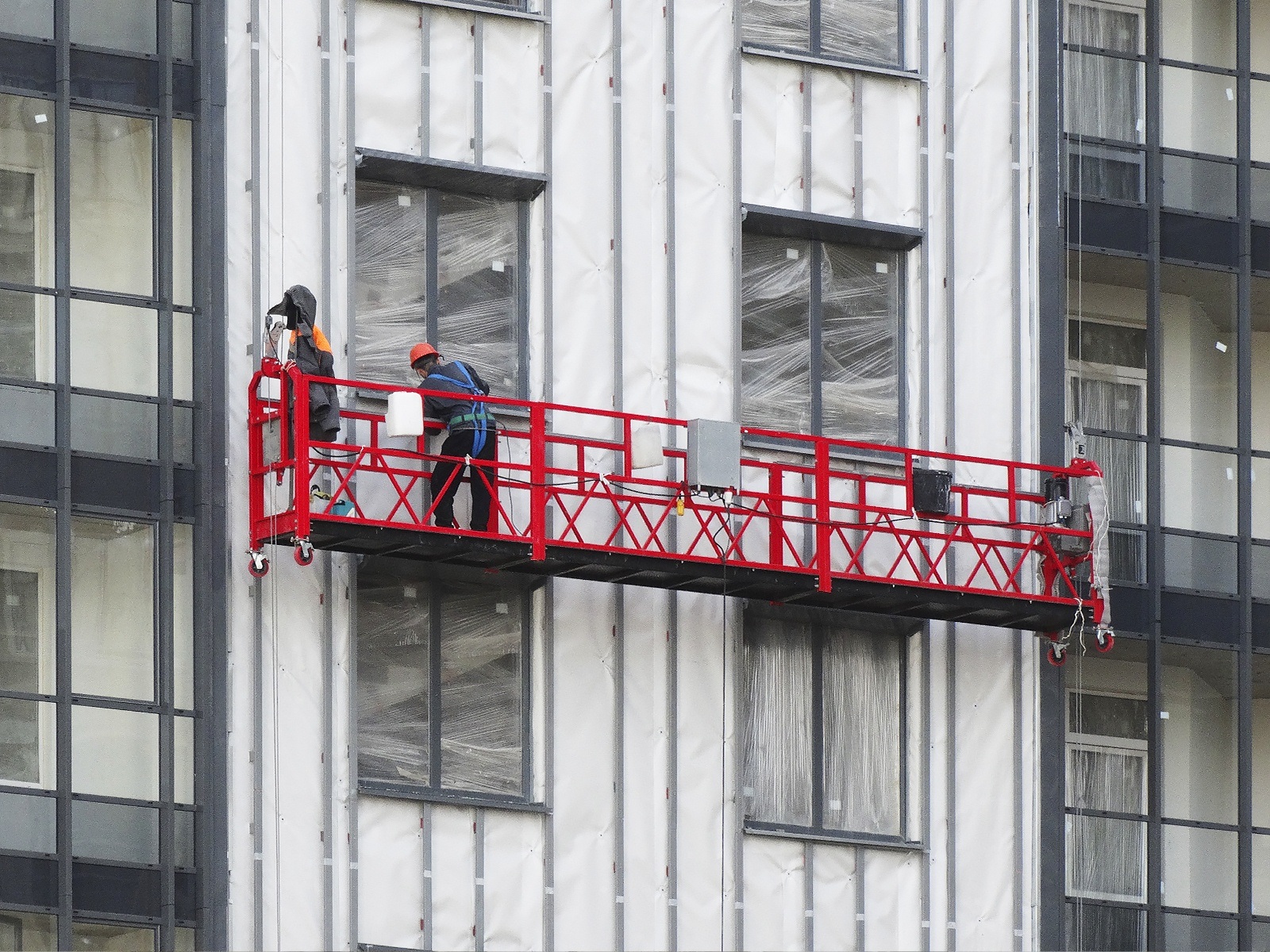

  • монтаж штукатурного фасада – 65%;
  • устройство навесного фасада – 50%;

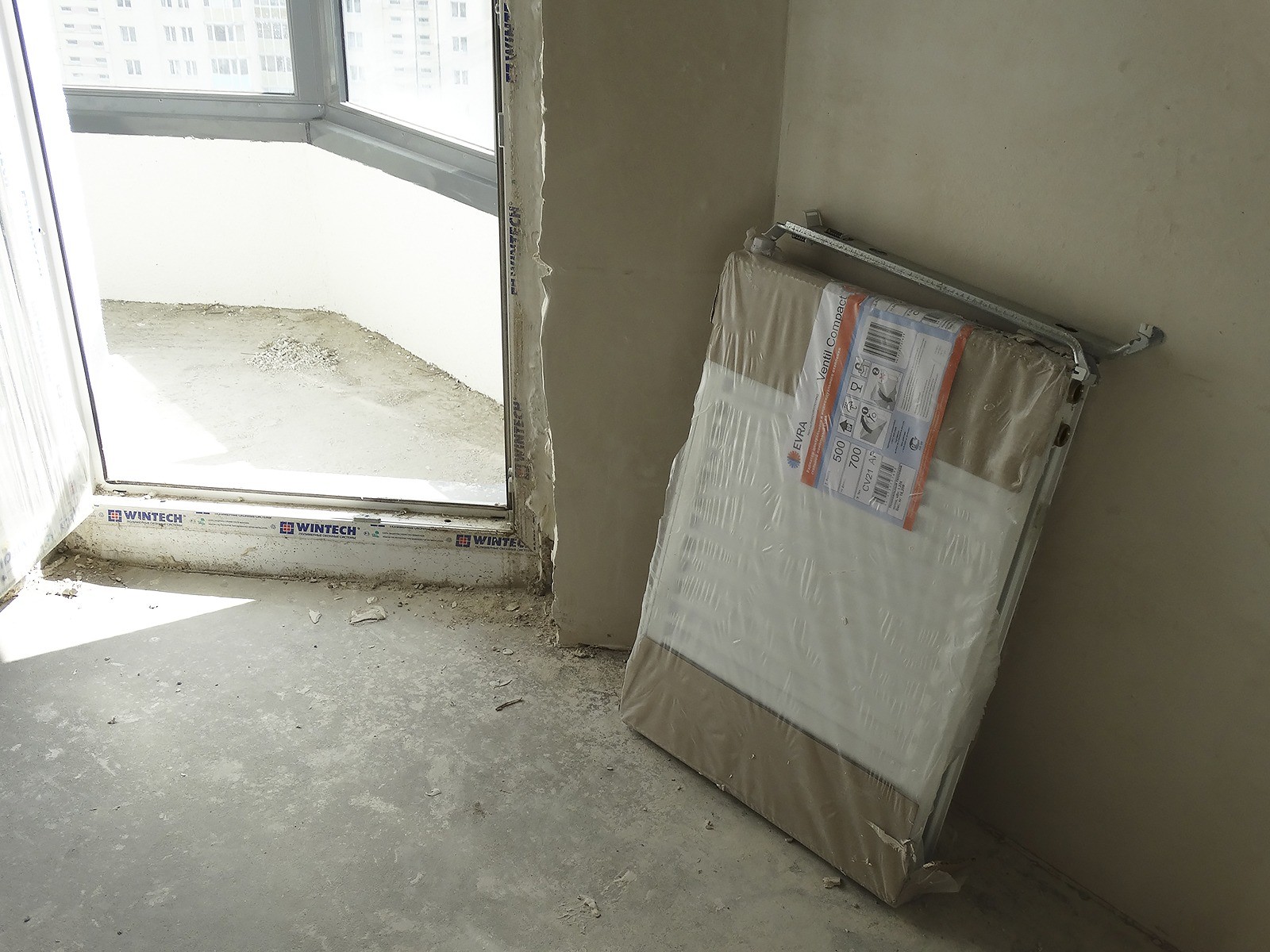

  • монтаж системы отопления – 65%;

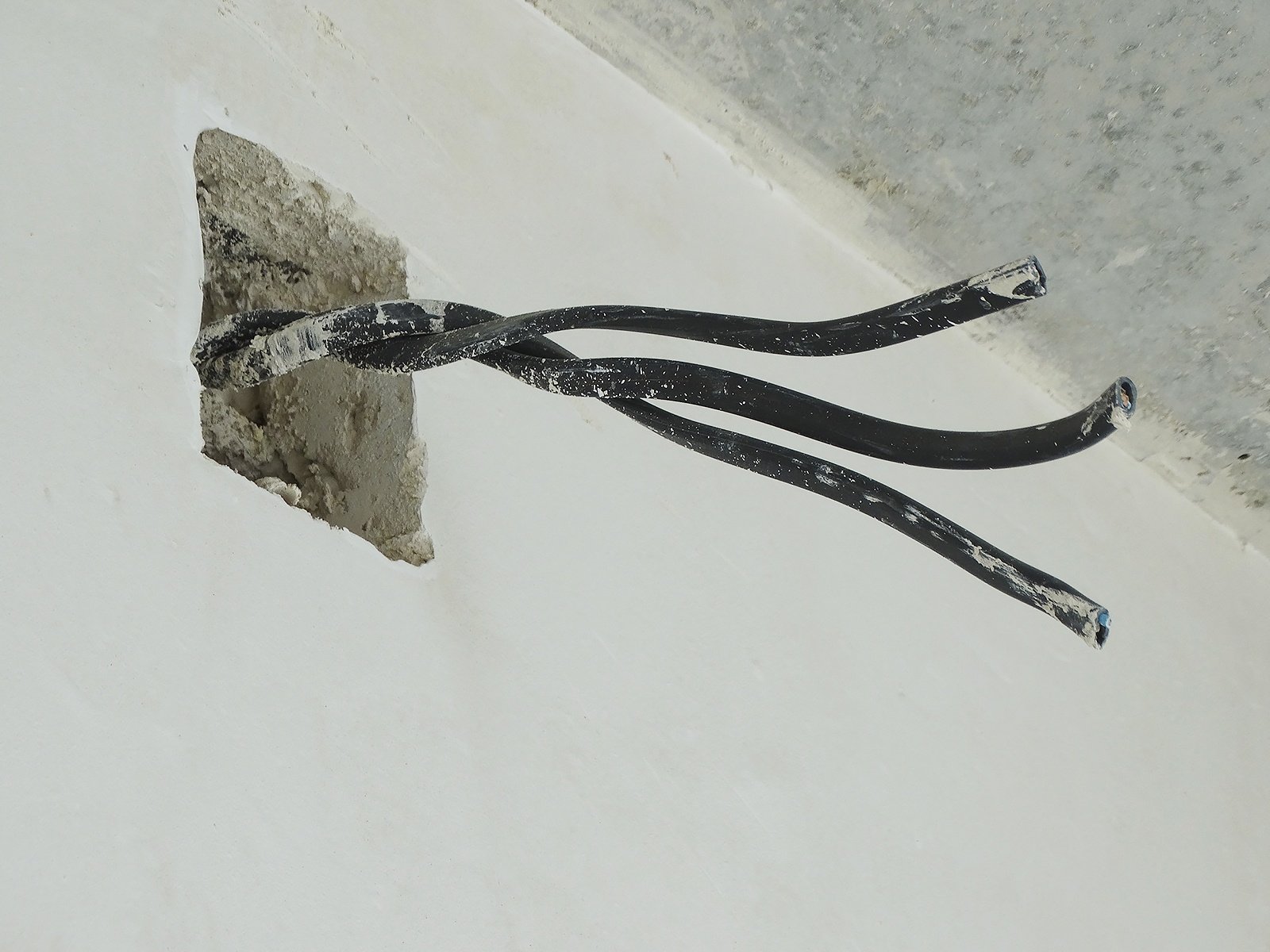

  • монтаж системы внутреннего электроснабжения – 60%;
  • монтаж внутреннего водоснабжения и канализации – 65%;
  • штукатурка стен в квартирах и в местах общего пользования – 50%;

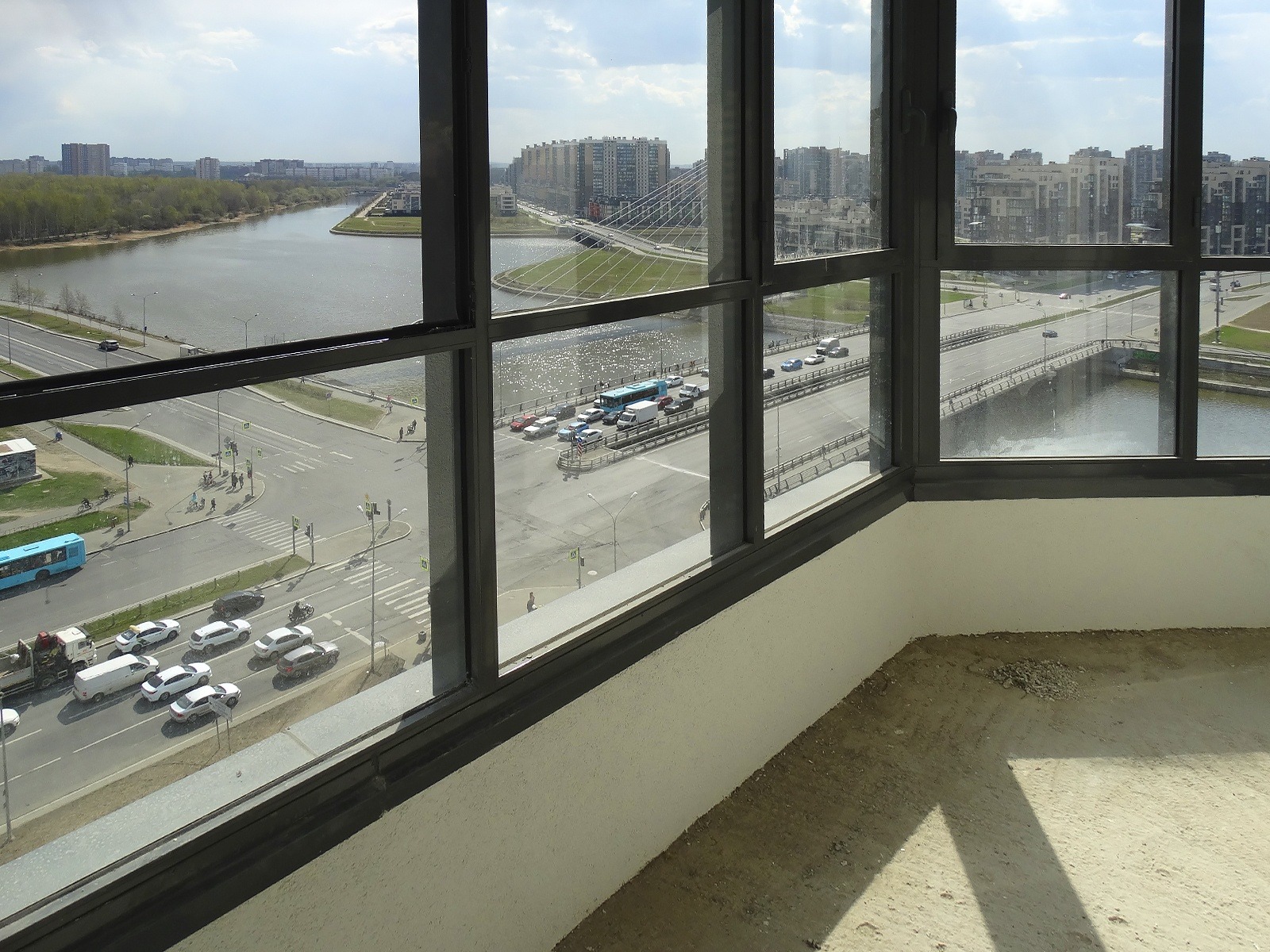

  • облицовка стен плиткой в ванных комнатах и санузлах – 17%;
  • выполняются работы по устройству кровли на жилом доме - 20%;
  • выполняются работы по устройству цементно- песчаной стяжки – 50%;

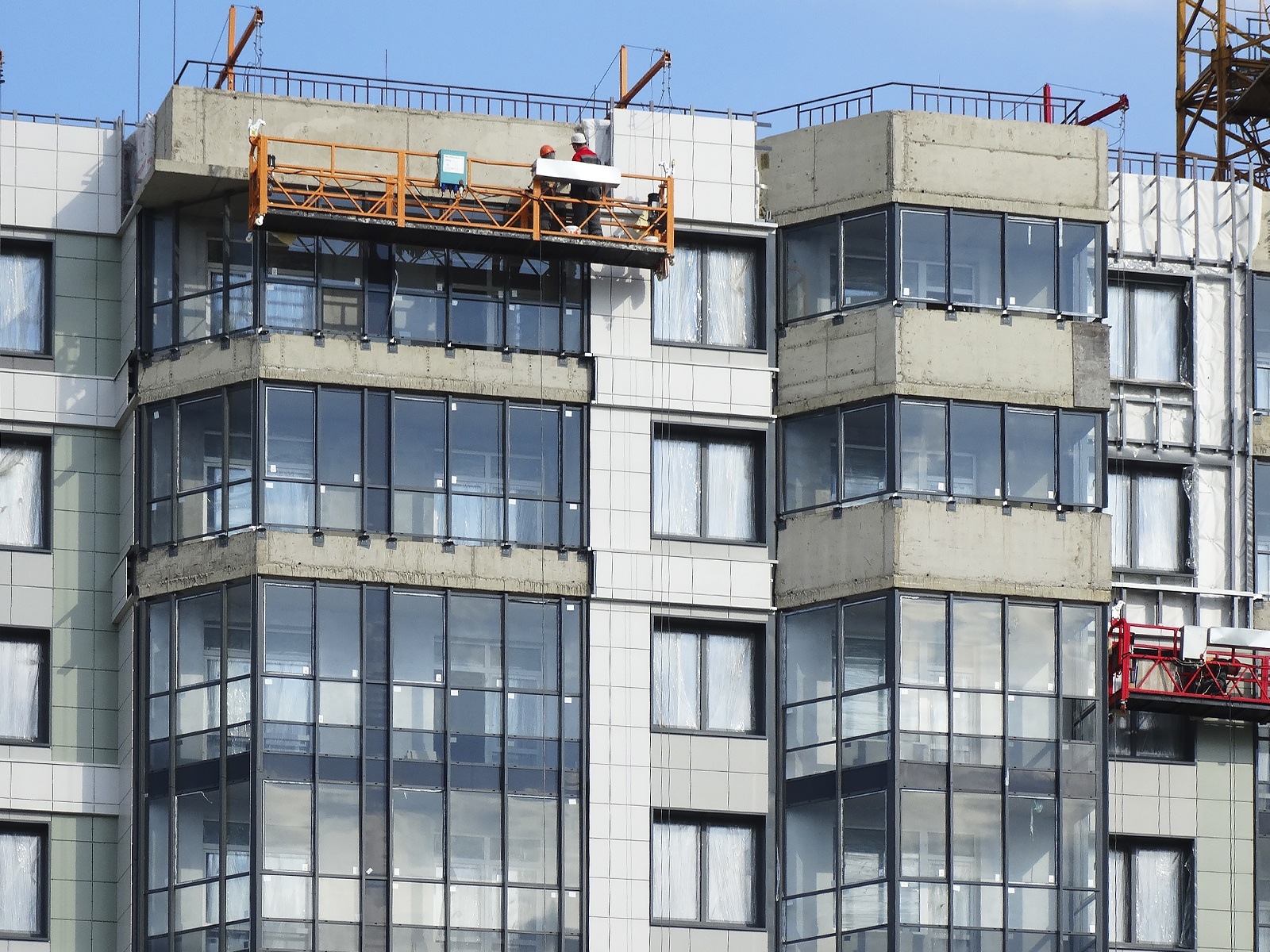

  • выполняются работы по монтажу холодного и теплого витражного остекления - 20%;
  • выполняются работы по монтажу систем вентиляции и дымоудаления - 55%
  • Наружные сети: водопроводные ввода выполнены; теплосеть выполнена; приступили к монтажу наружной общесплавной канализации.

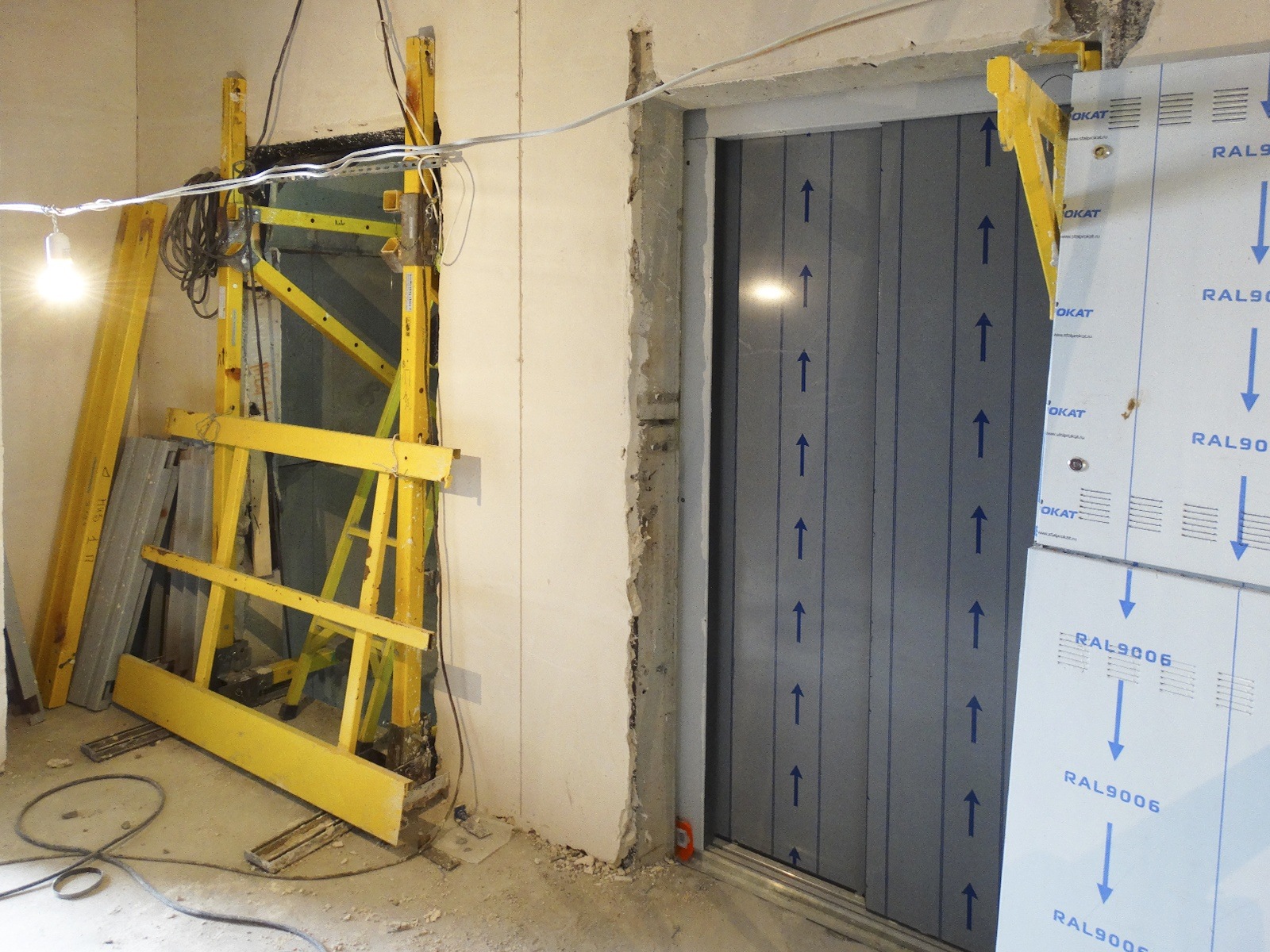

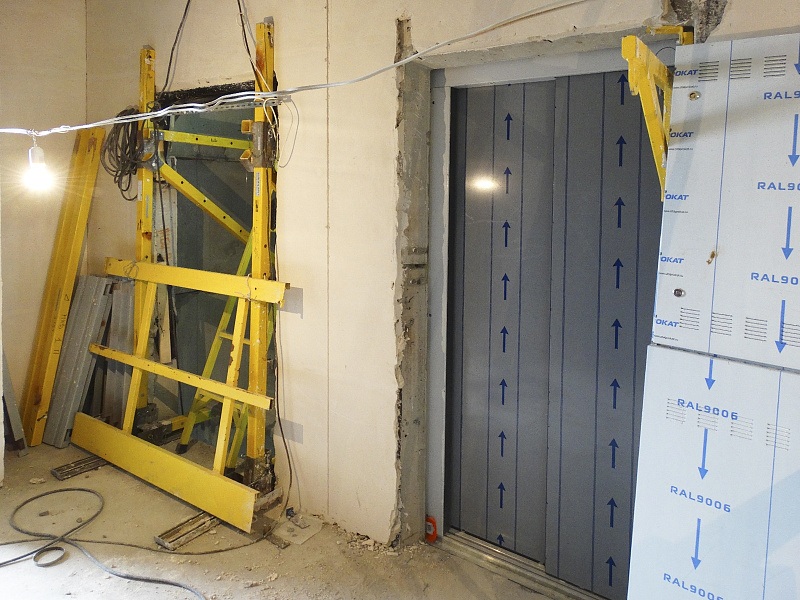

  • Выполняются работы по монтажу лифтового оборудования.
  • Выполняются работы по монтажу слаботочных систем - 43%.

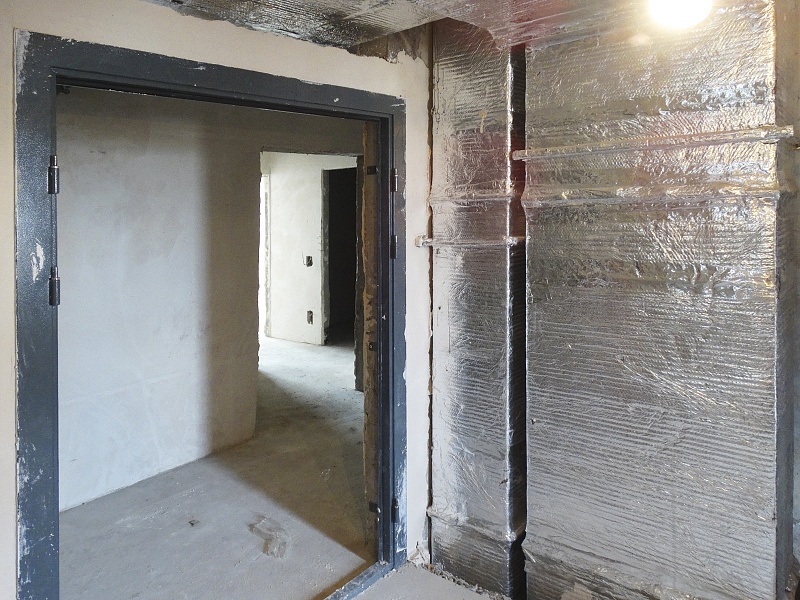

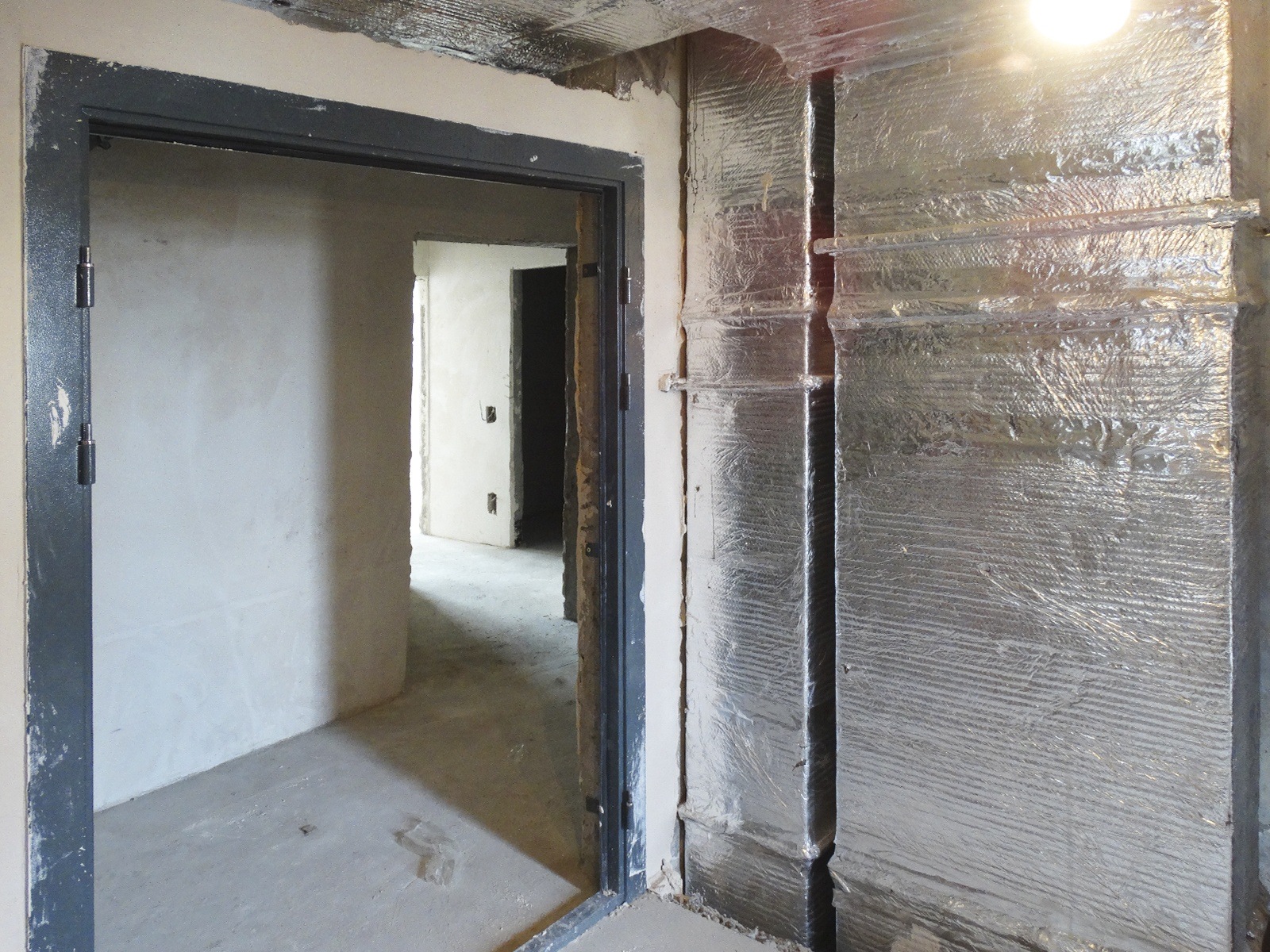

  • Выполняется установка входных квартирных дверей и технических дверей.

Участок 242 (корпус 9)

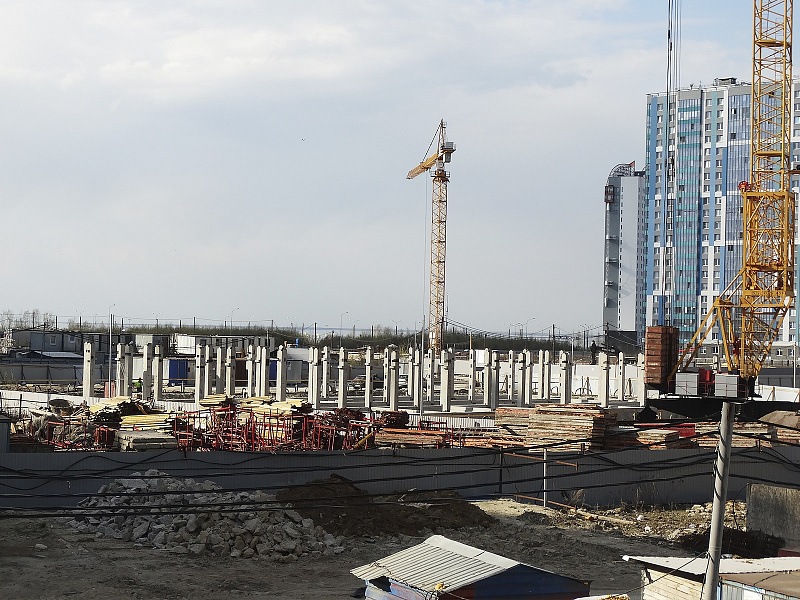

  • монолитные работы и работы по монтажу сборного железобетона - 93%;
  • кладка наружных и внутренних стен – 80%;
  • монтаж окон и балконных блоков – 70%;
  • устройство штукатурного фасада – 50%;
  • устройство навесного фасада – 30%;
  • монтаж системы отопления – 44%;
  • монтаж систем внутреннего водопровода и канализации – 25%;
  • монтаж внутреннего электроснабжения – 25%;
  • выполняются работы по устройству цементно- песчаной стяжки – 40%;
  • выполняются штукатурные работы в квартирах и в местах общего пользования – 23%;
  • выполняются работы по устройству кровли на жилом доме - 22%;
  • выполняется установка металлических технических дверей;
  • выполняется монтаж витражного холодного остекления - 21%.
  • Наружные сети: водопроводные ввода; общесплавная канализация и теплосеть выполнены.
  • Приступили к монтажу лифтового оборудования.
  • Выполняются работы по монтажу систем вентиляции и дымоудаления.
  • Выполняются работы по монтажу слаботочных систем.

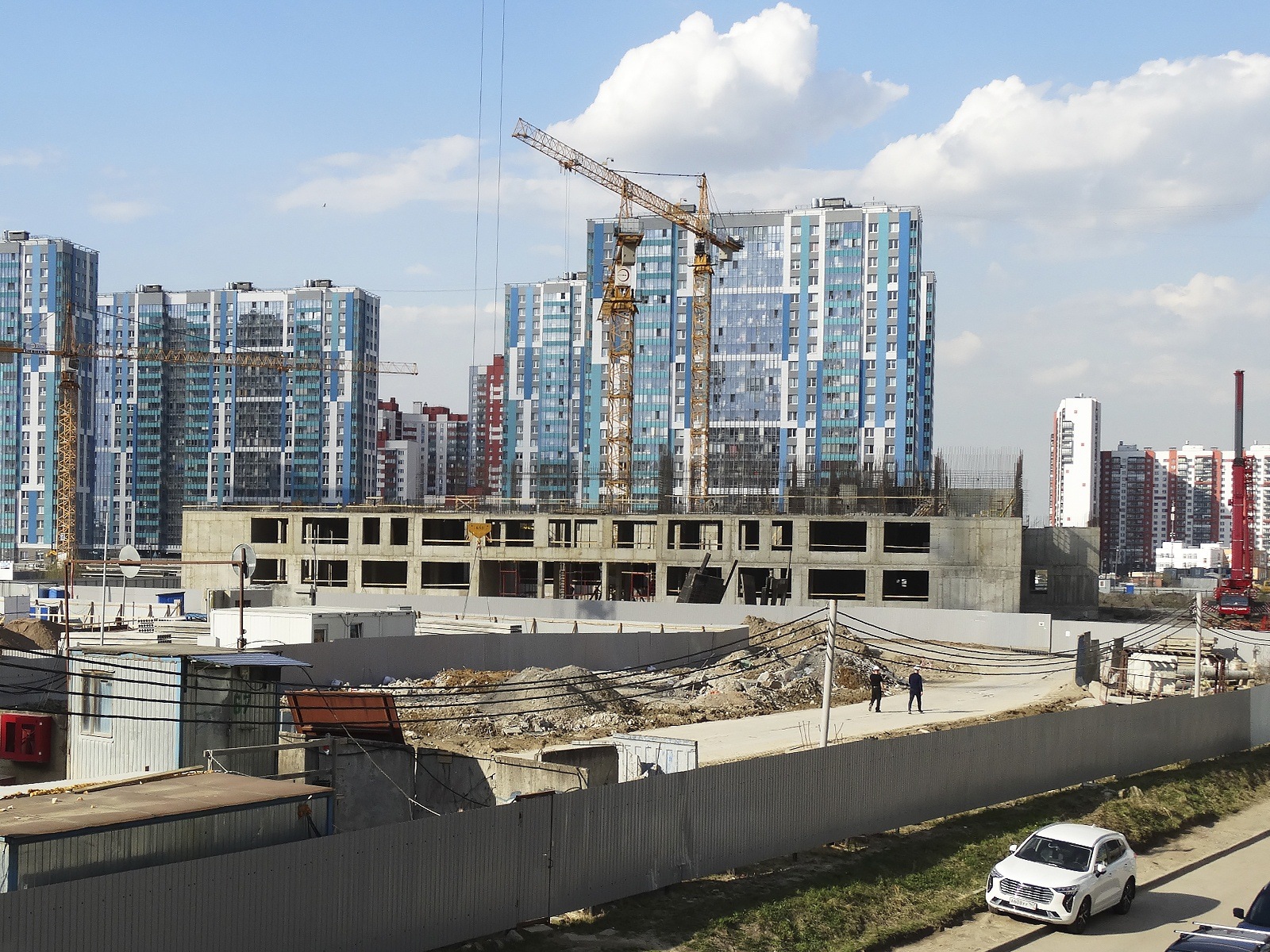

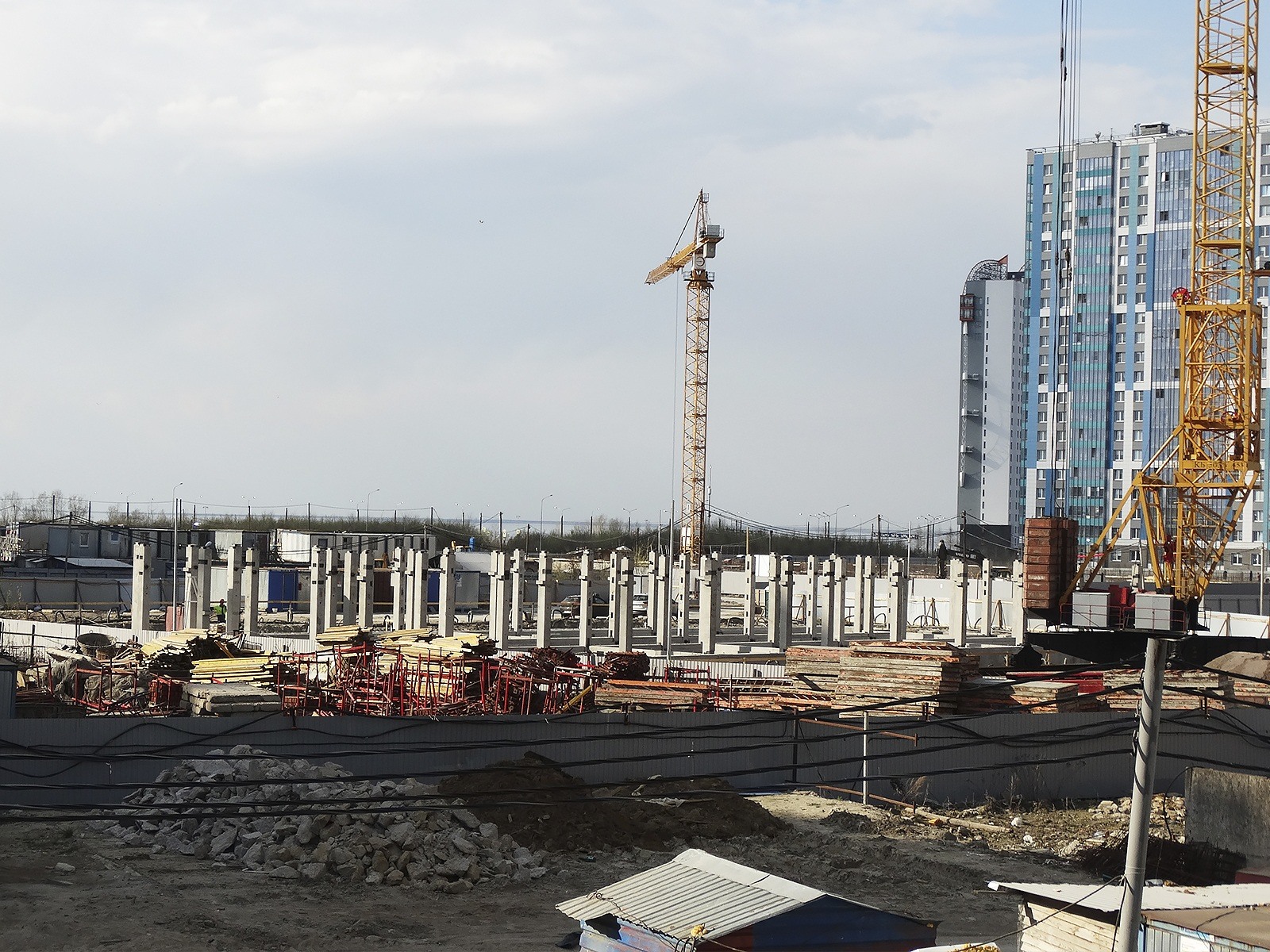

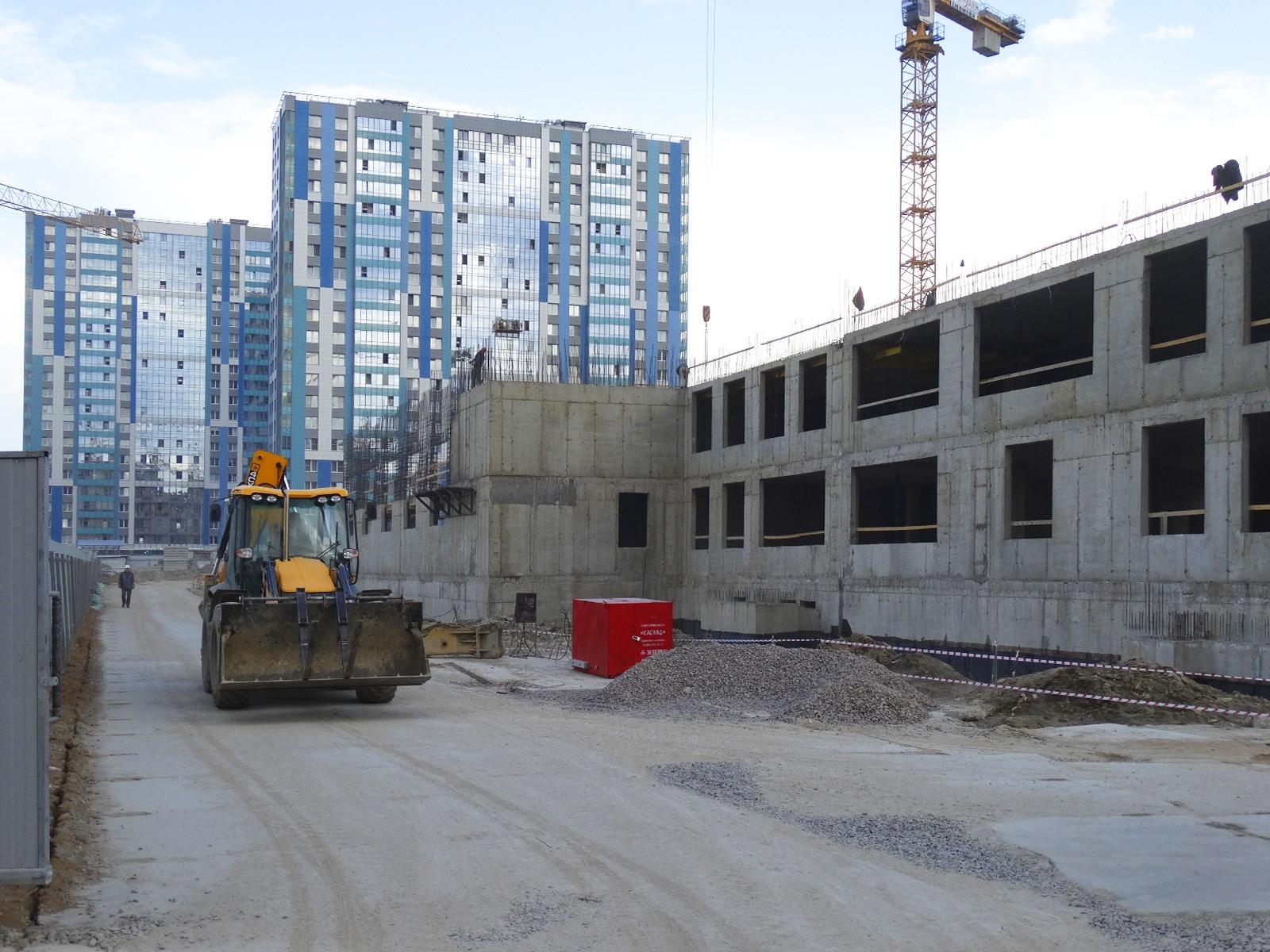

Объект среднего общего образования на 825 мест с бассейном (участок 252)

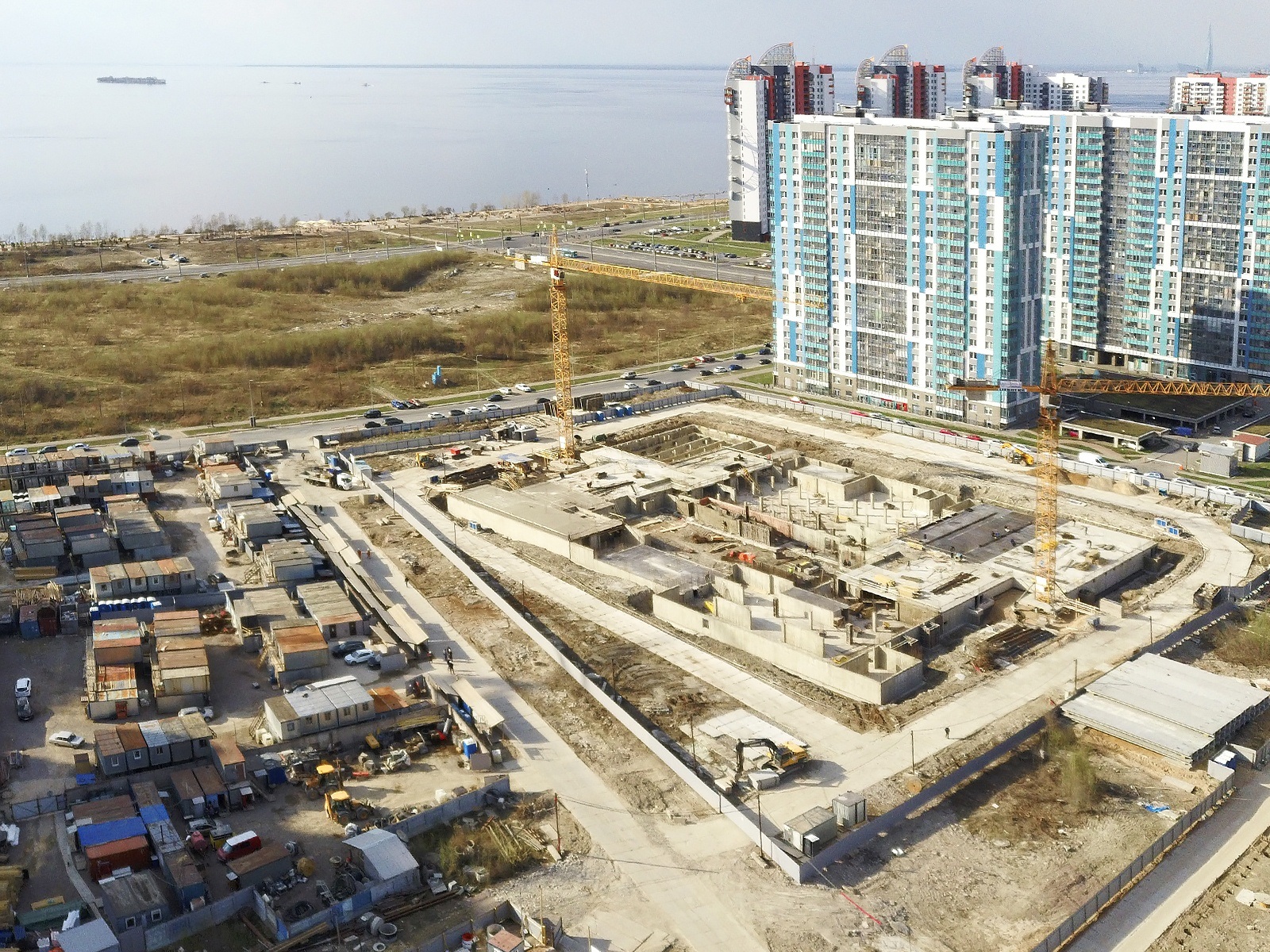

  • Разработка котлована – 100%.
  • Устройство свайного поля – 100%.
  • Фундаментная плита – 100%.
  • Устройство монолитного каркаса здания – 65%.

Объект среднего общего образования на 1100 мест с бассейном (участок 249)

  • Разработка котлована – 100%.
  • Устройство свайного поля – 100%.
  • Фундаментная плита –100%.
  • Устройство монолитного каркаса здания – 20%.

Объект дошкольного образования на 190 мест с бассейном

  • Разработка котлована – 100%.
  • Устройство свайного поля – 100%.
  • Фундаментная плита – 100%.
  • Устройство сборного железо-бетонного каркаса здания – 32%.
