30 декабря 2025 года

ЖК «Огни Залива»: ход строительства домов IV очереди. Итоги декабря 2025 г.

Завершаем год в соответствии с графиком – теплый контур корпусов закрыт!

Застройщик ООО "Дудергофский проект" информирует о ходе строительства жилых корпусов на участках 269 (корпус 5) и 270 (корпус 6) в Юго-Западной Приморской части Санкт-Петербурга по состоянию на 30.12.2025г.
Жилой комплекс "Огни Залива" строится на первой линии Финского залива в квартале, ограниченном Ленинским пр., пр. Героев и ул. Маршала Захарова (Дудергофского канала).
Проект реализуется в пять очередей. Дома I, II и III очереди сданы и заселены. Дома IV очереди вдоль Финского залива вводятся в эксплуатацию в 4 кв. 2026 г.

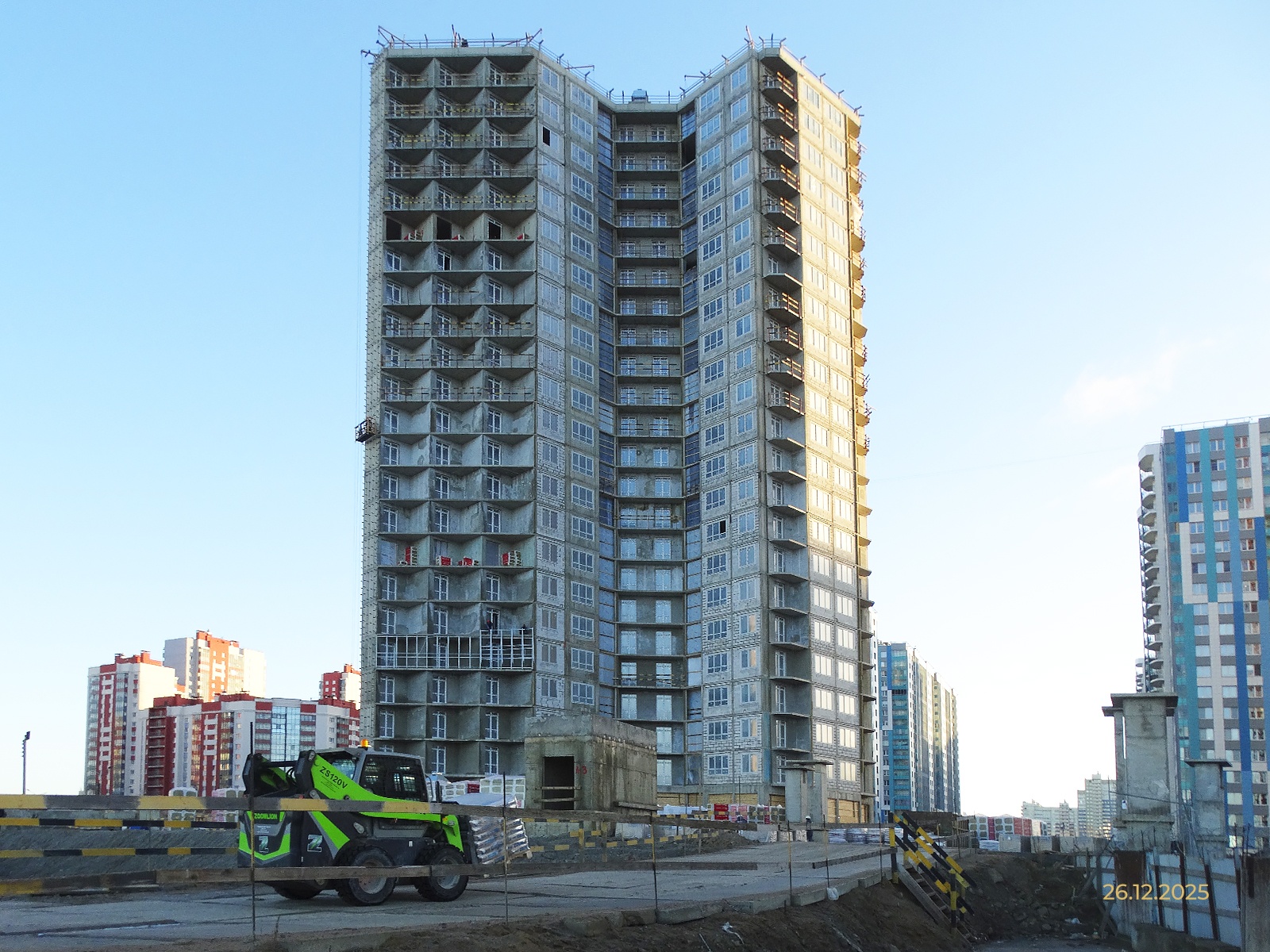

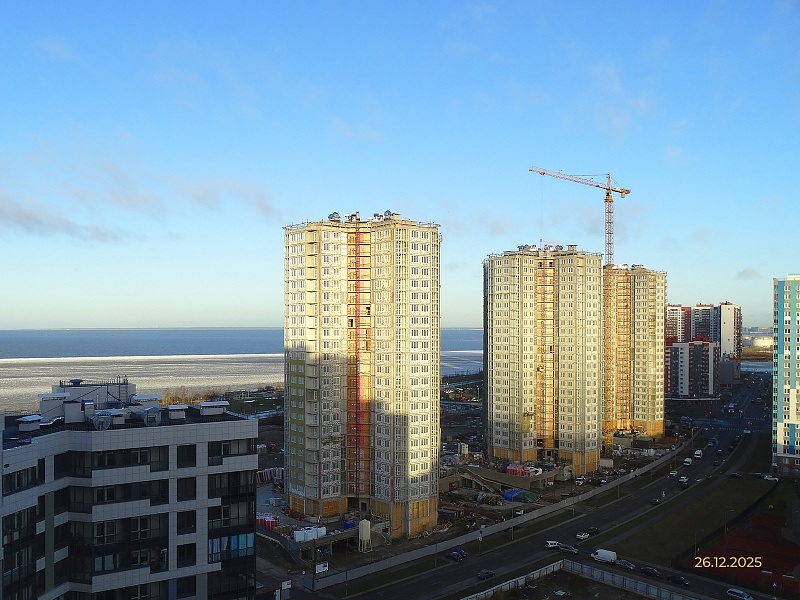

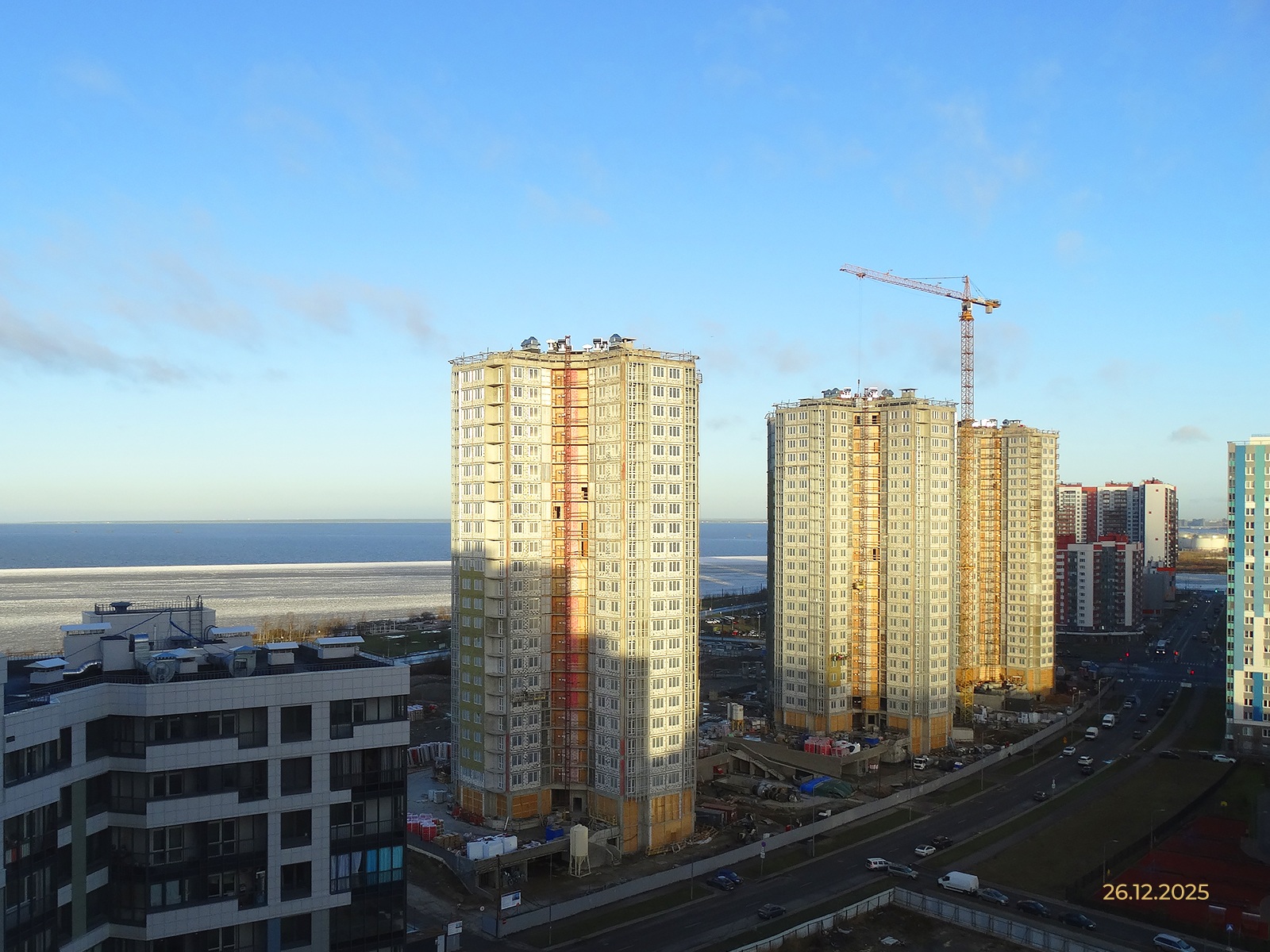

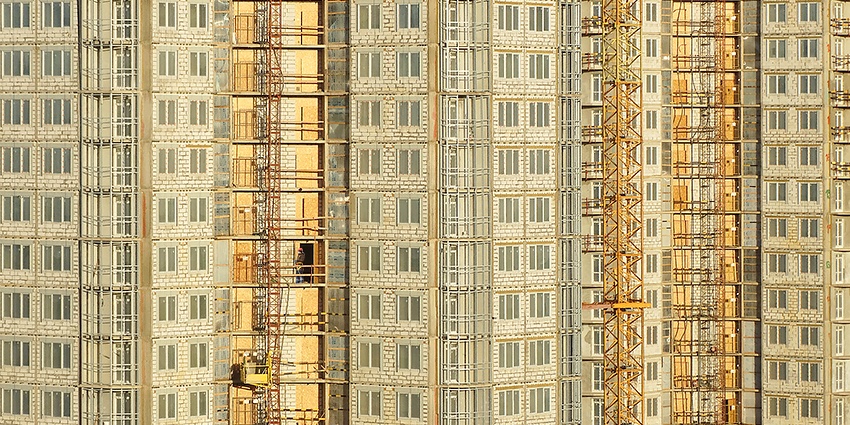

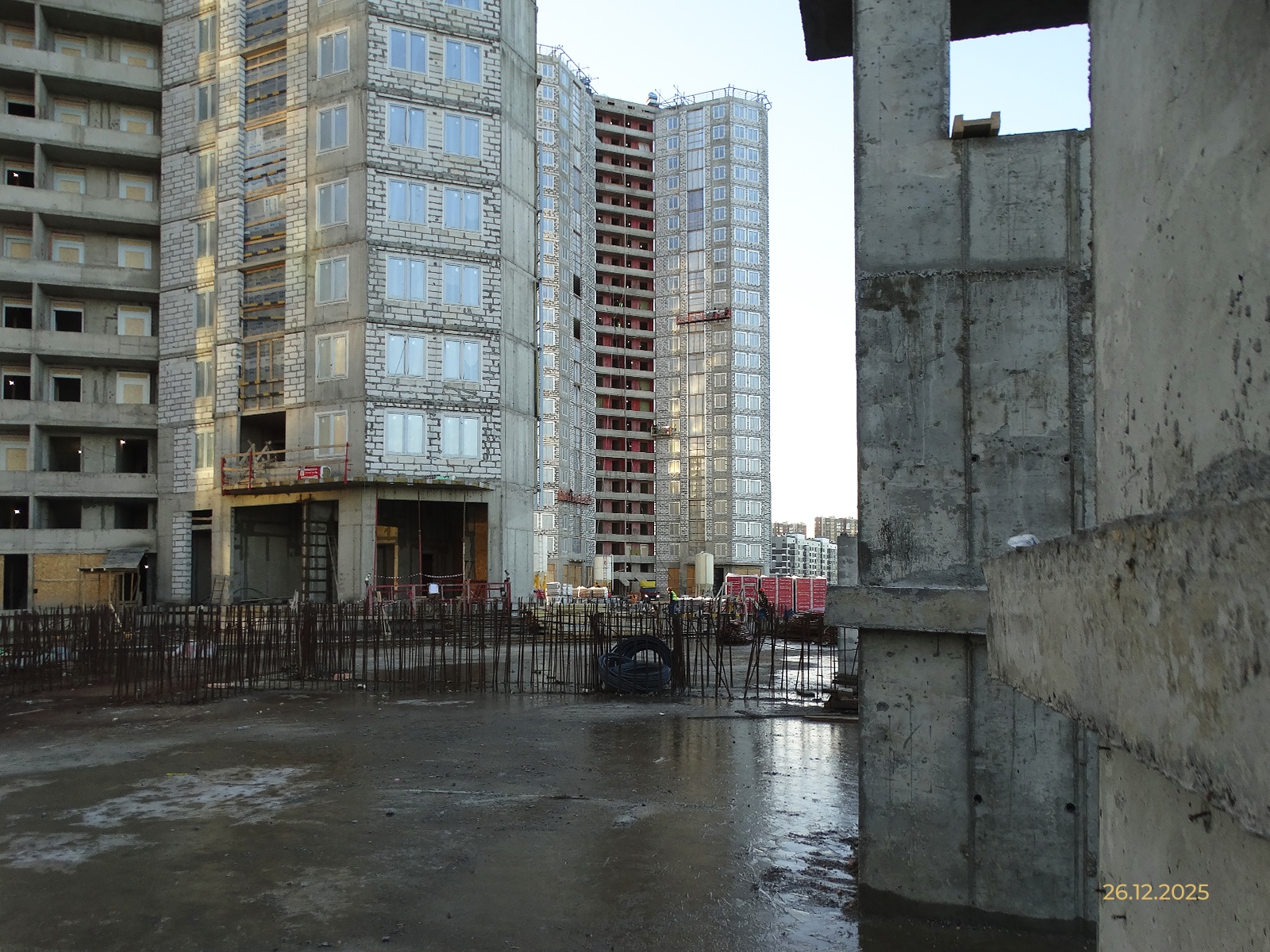

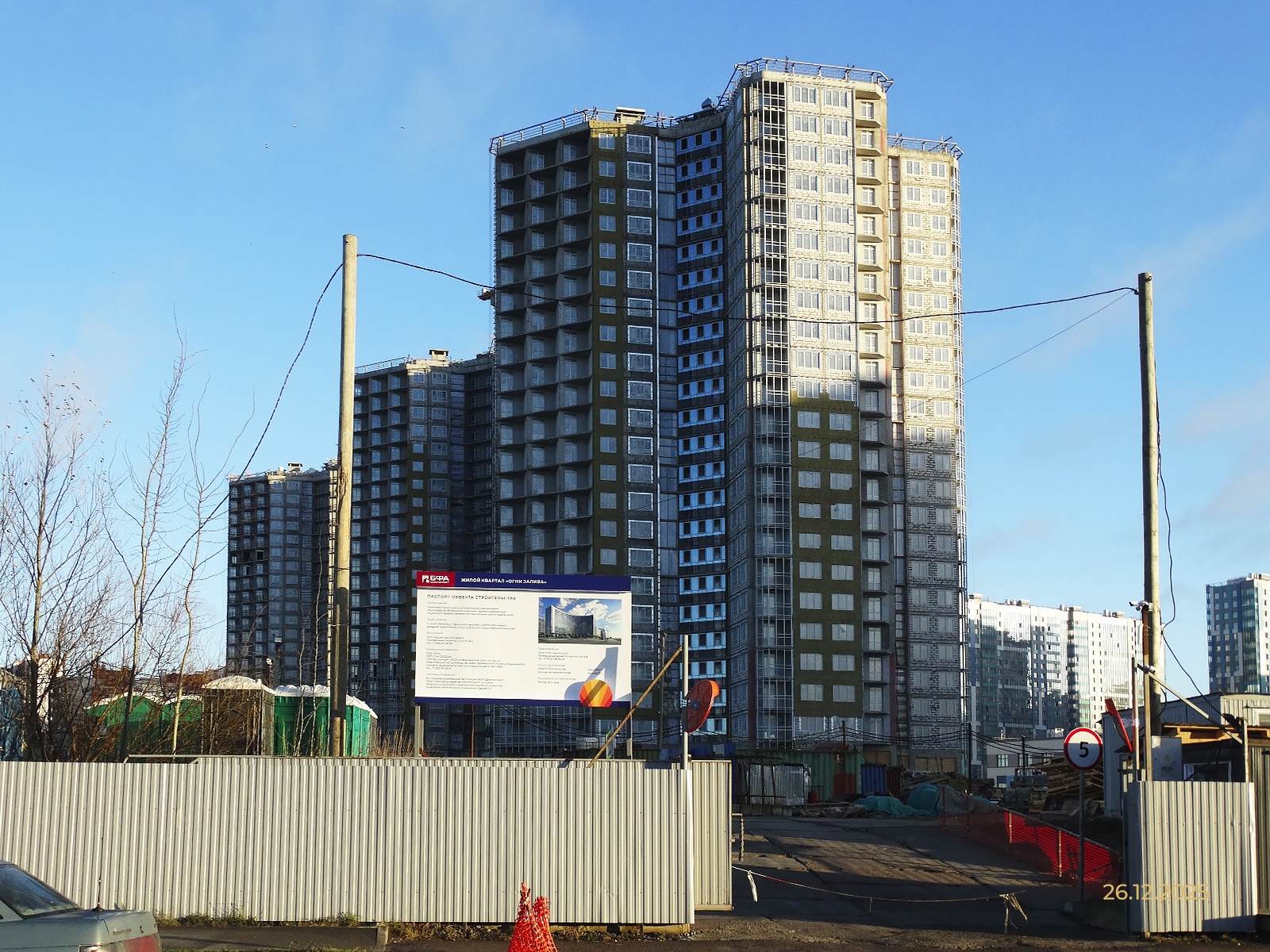

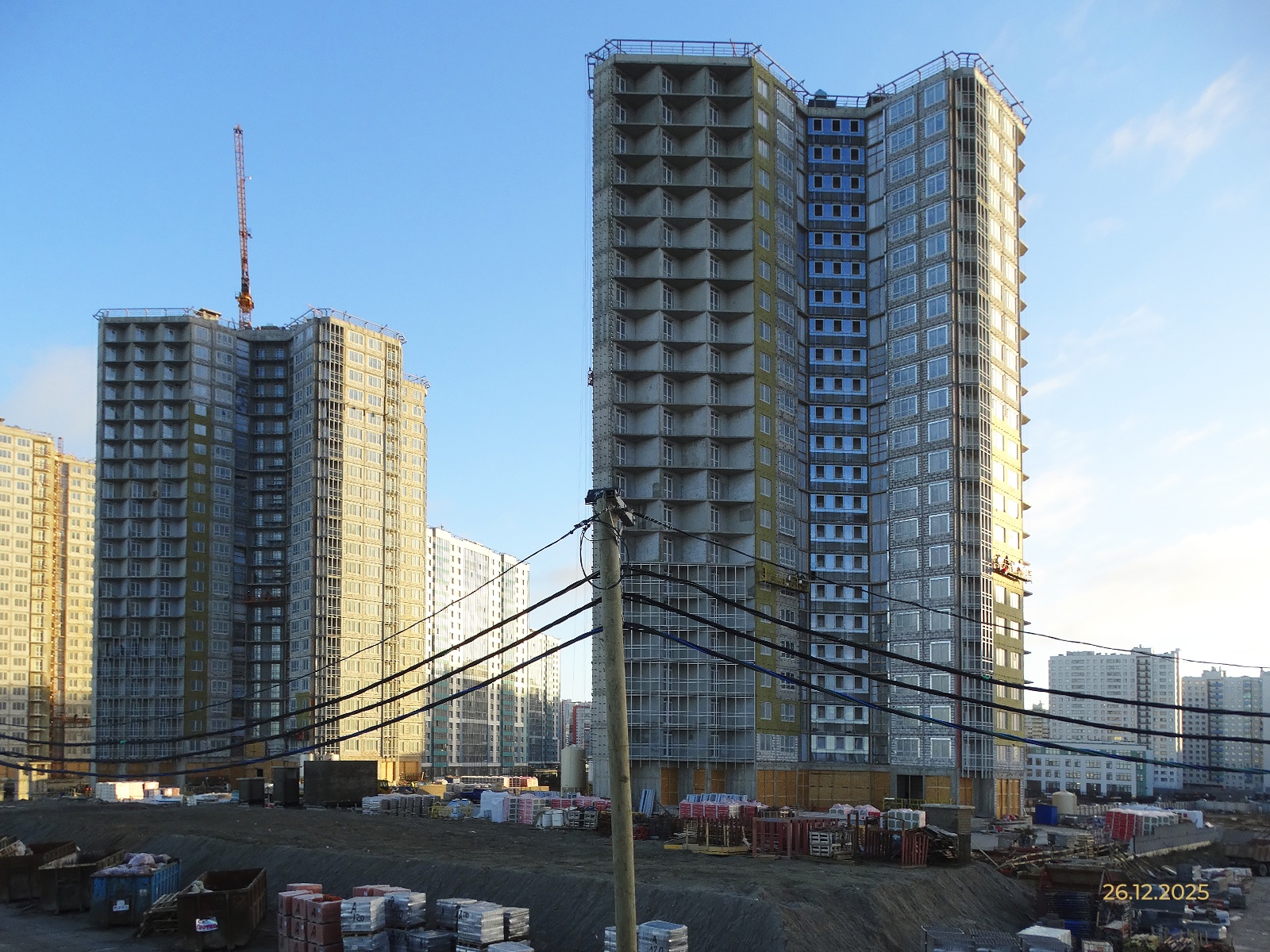

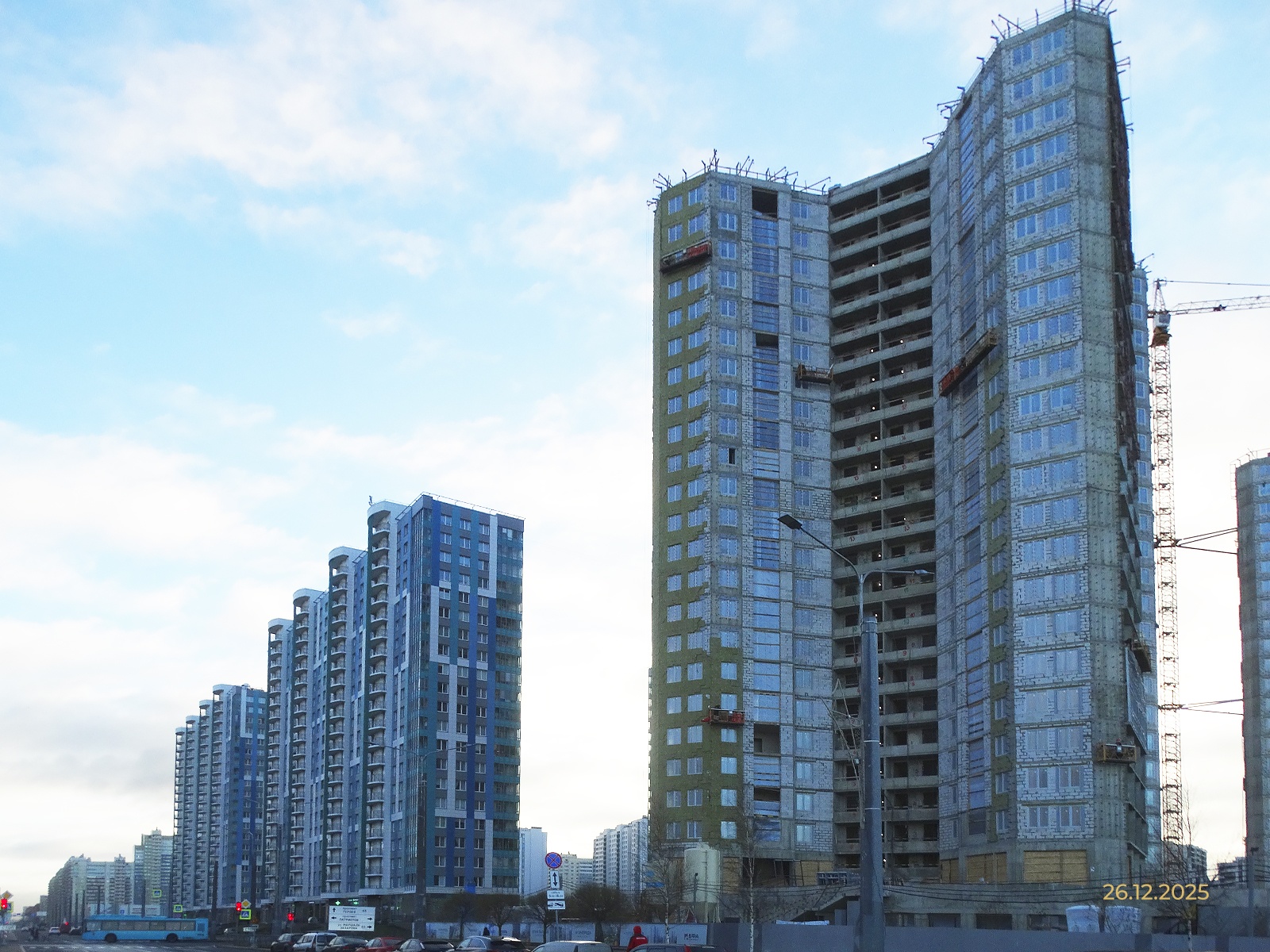

Ход работ по состоянию на 30.12.2025г.:


Участок 269 (Корпус 5) – выполнено:
  • устройство фундамента, стен, колонн и перекрытия подземного гаража — 100%;

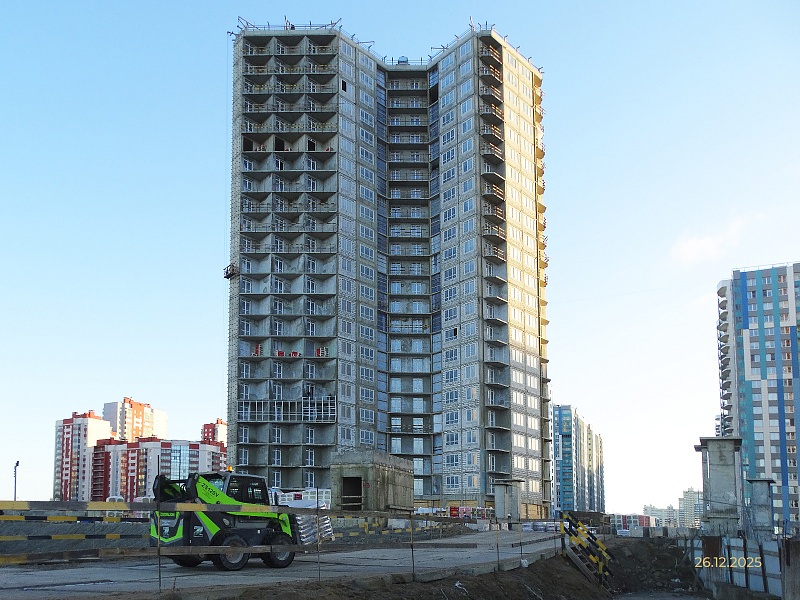

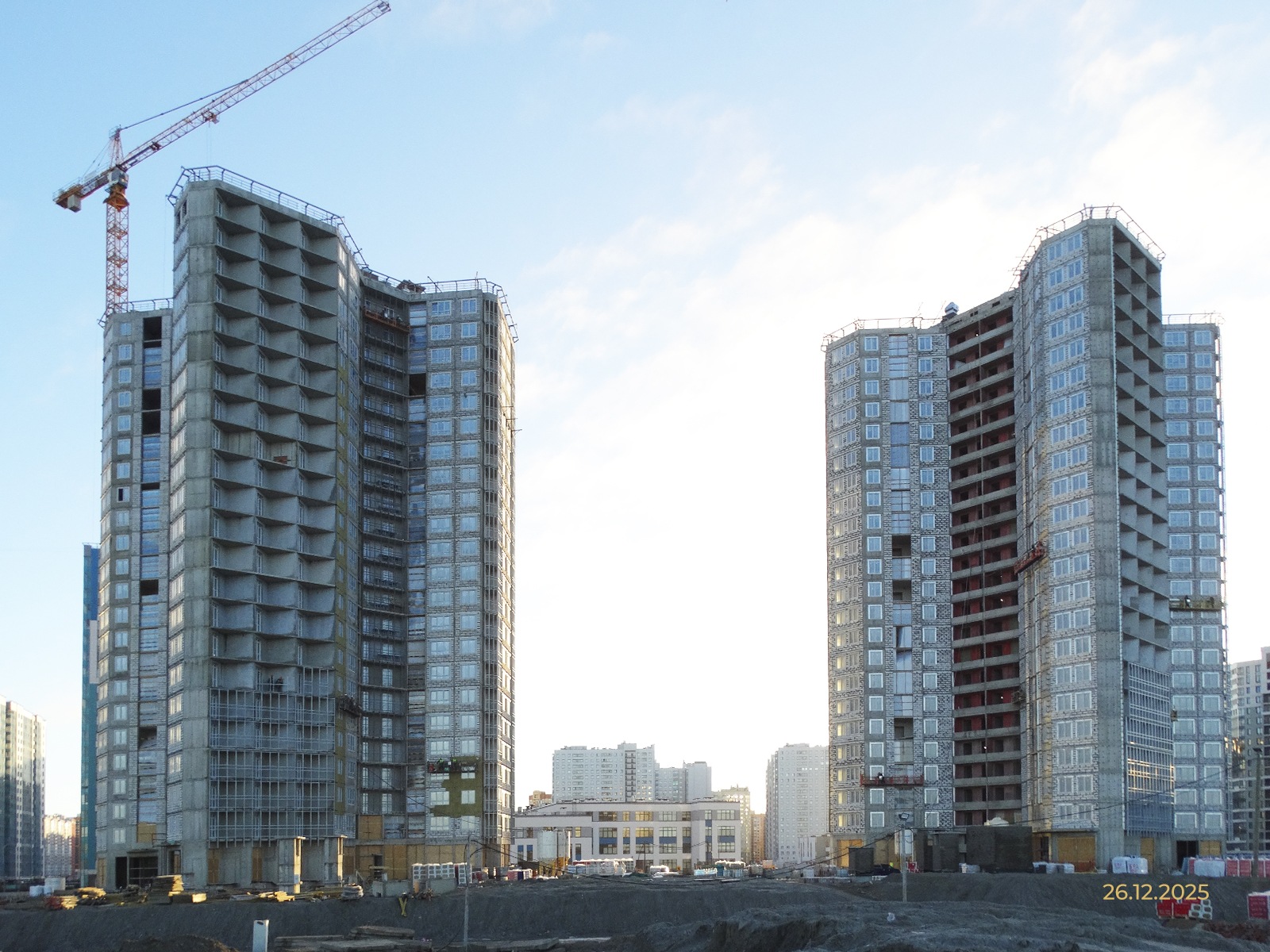

  • устройство монолитного каркаса жилой части — 100%;
  • кладка наружных стен, внутренних стен и перегородок — 99%;

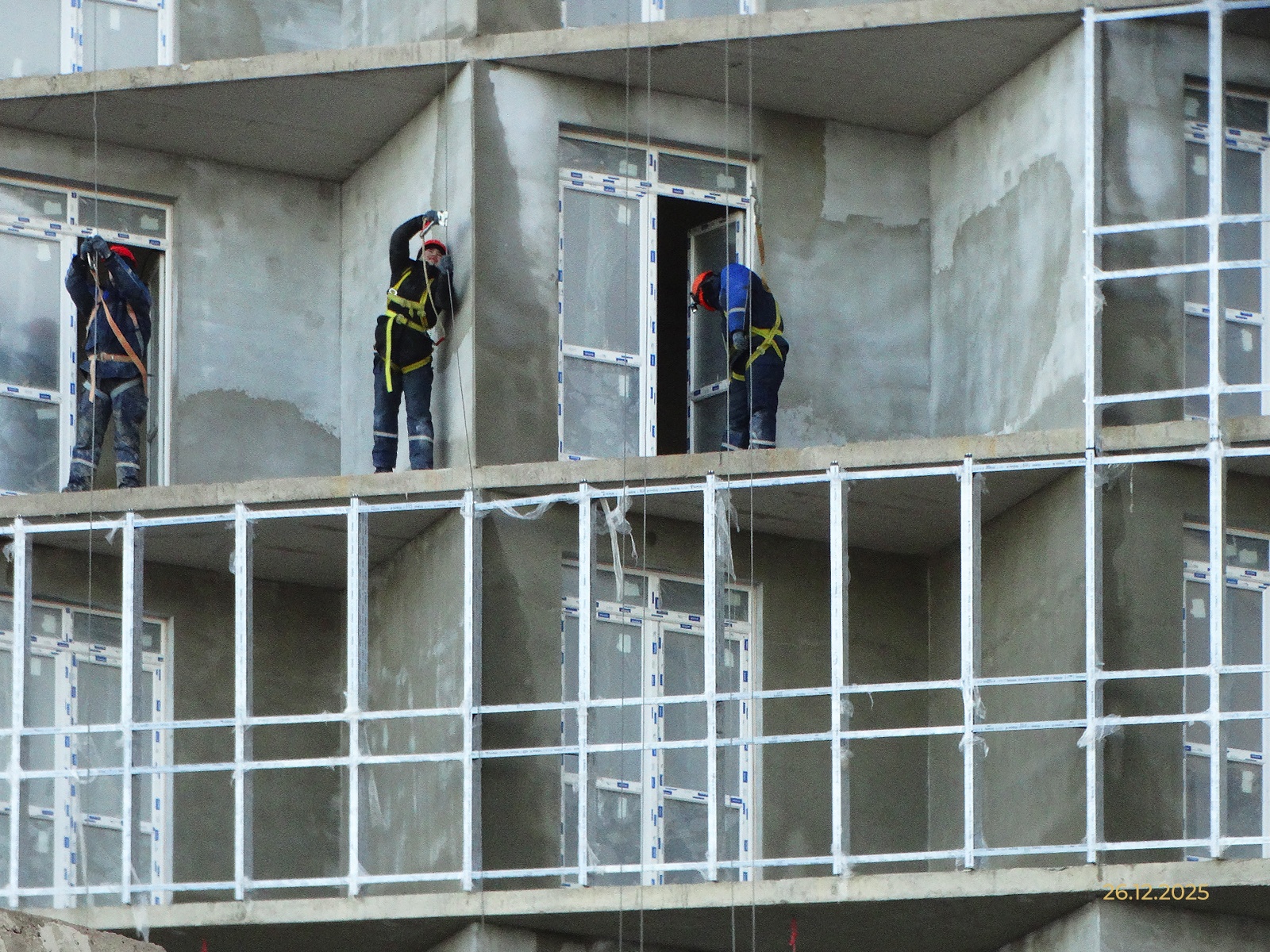

  • монтаж оконных и дверных блоков из ПВХ профиля — 96%;

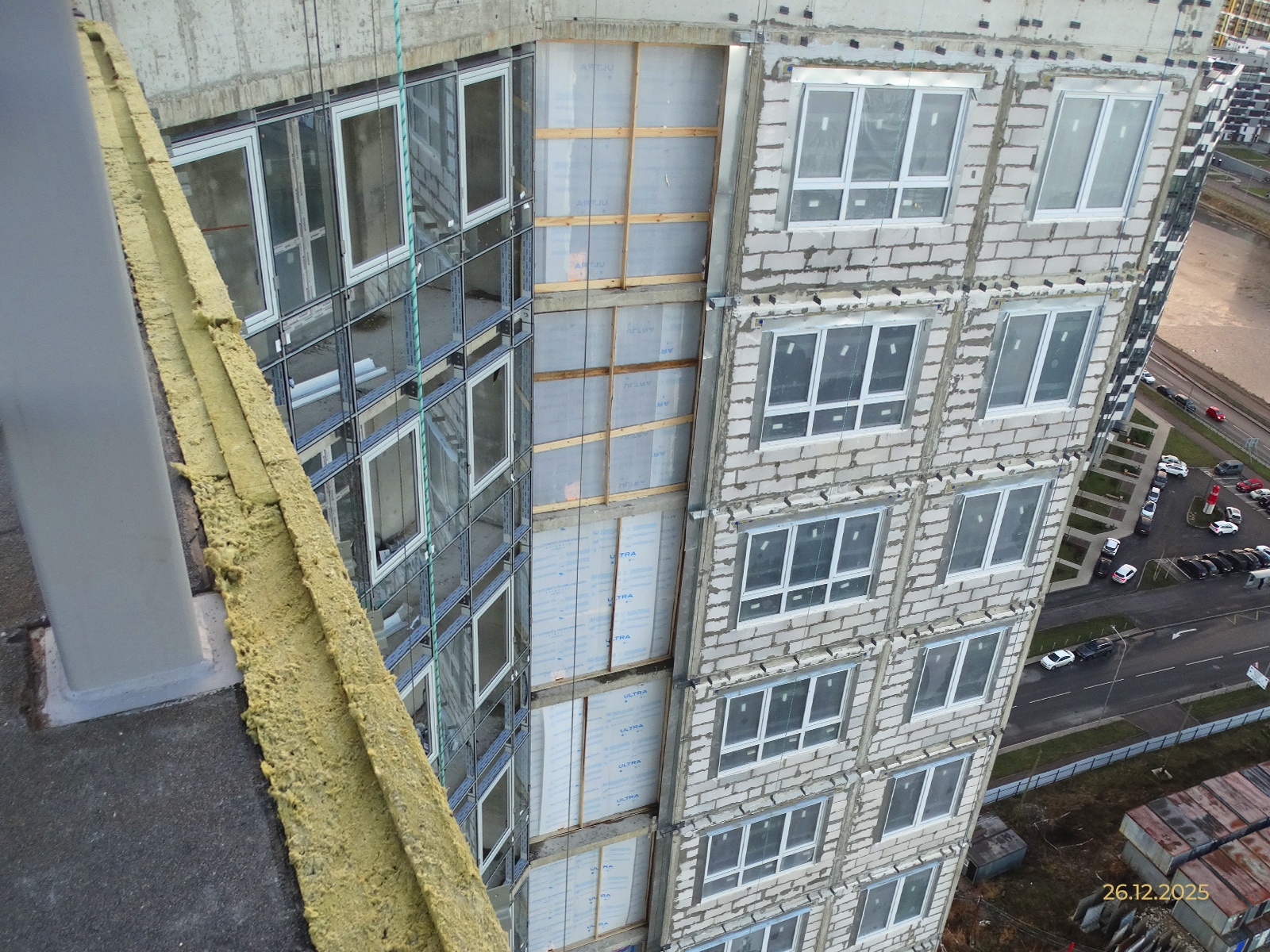

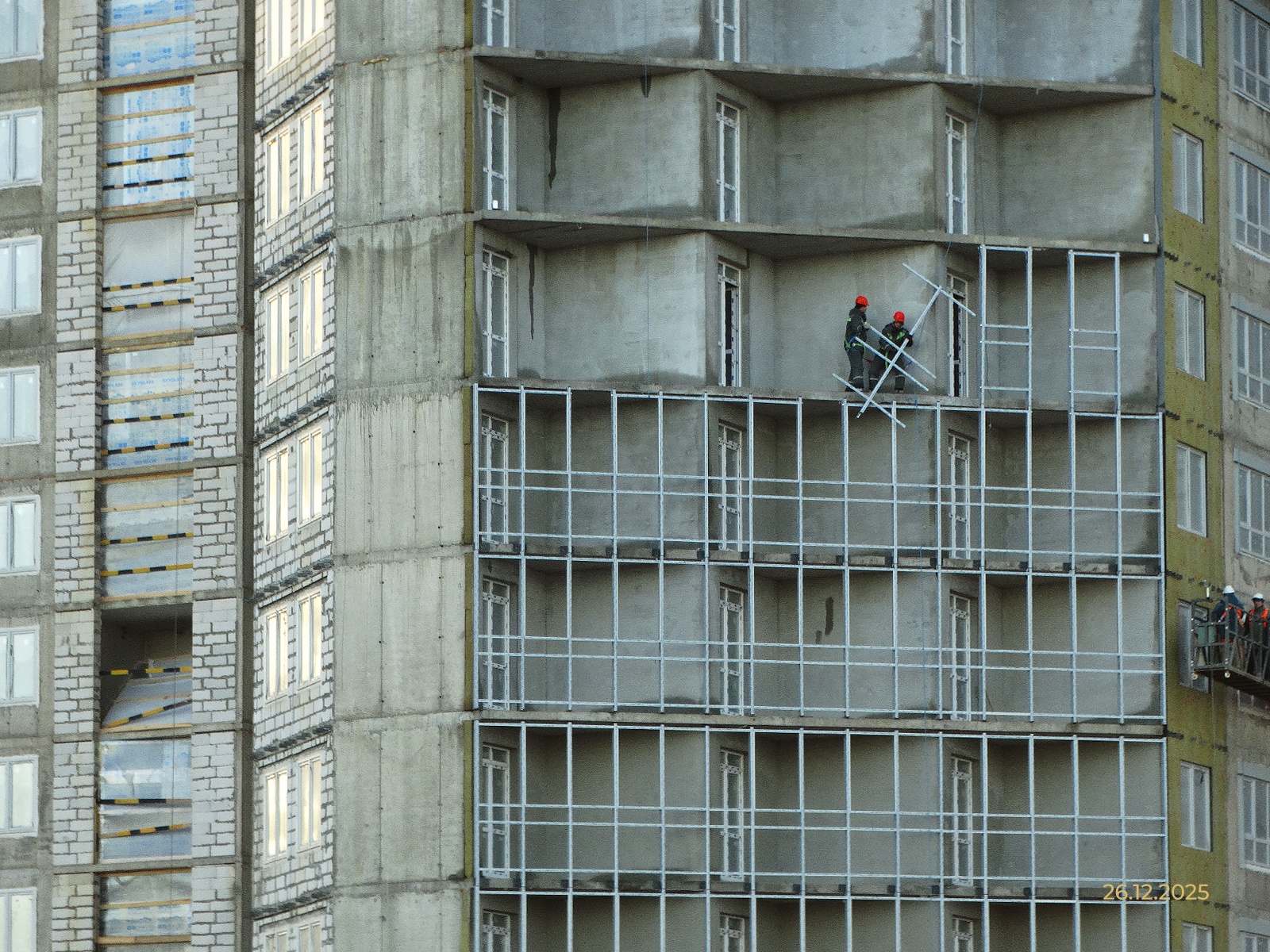

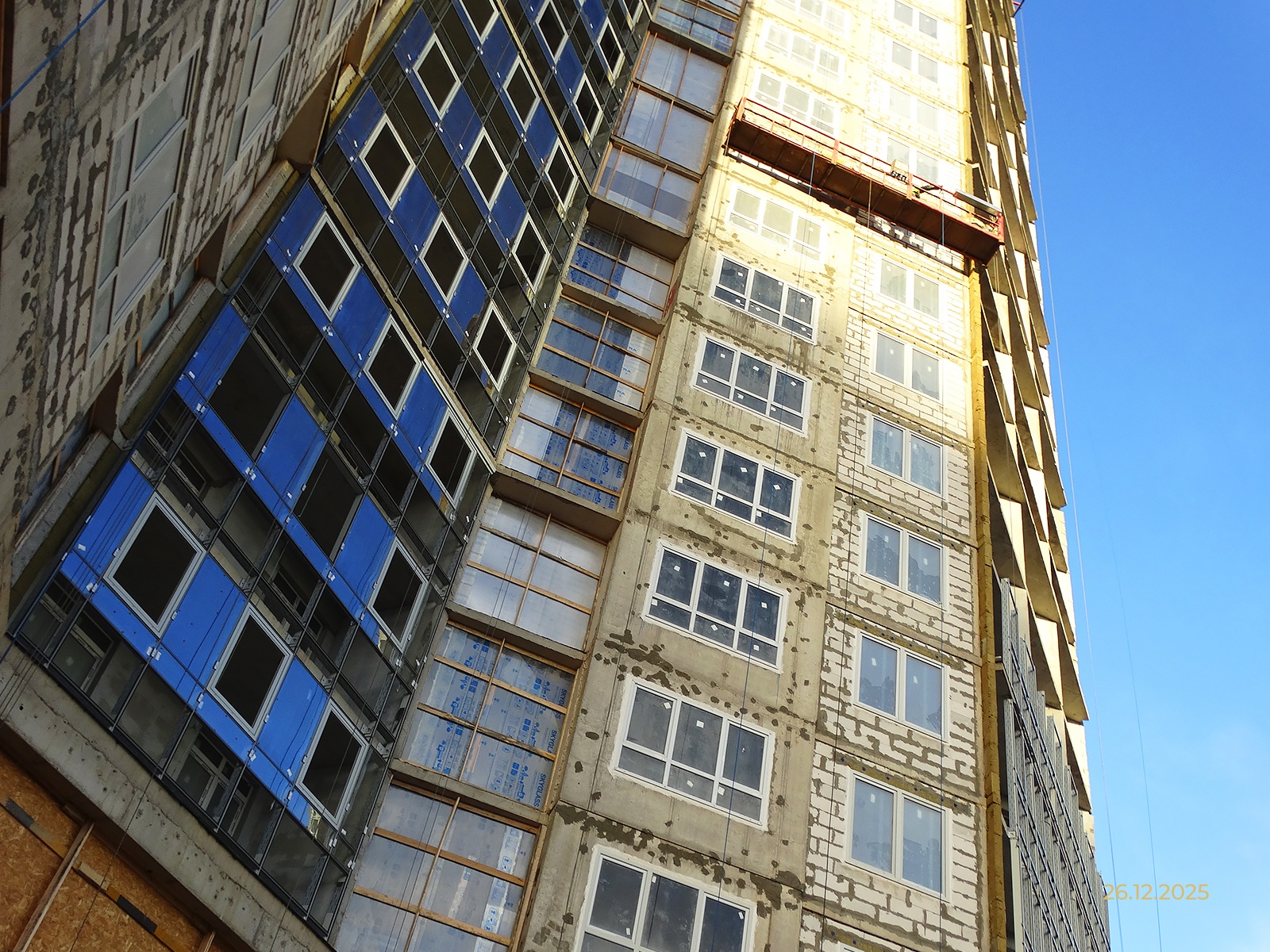

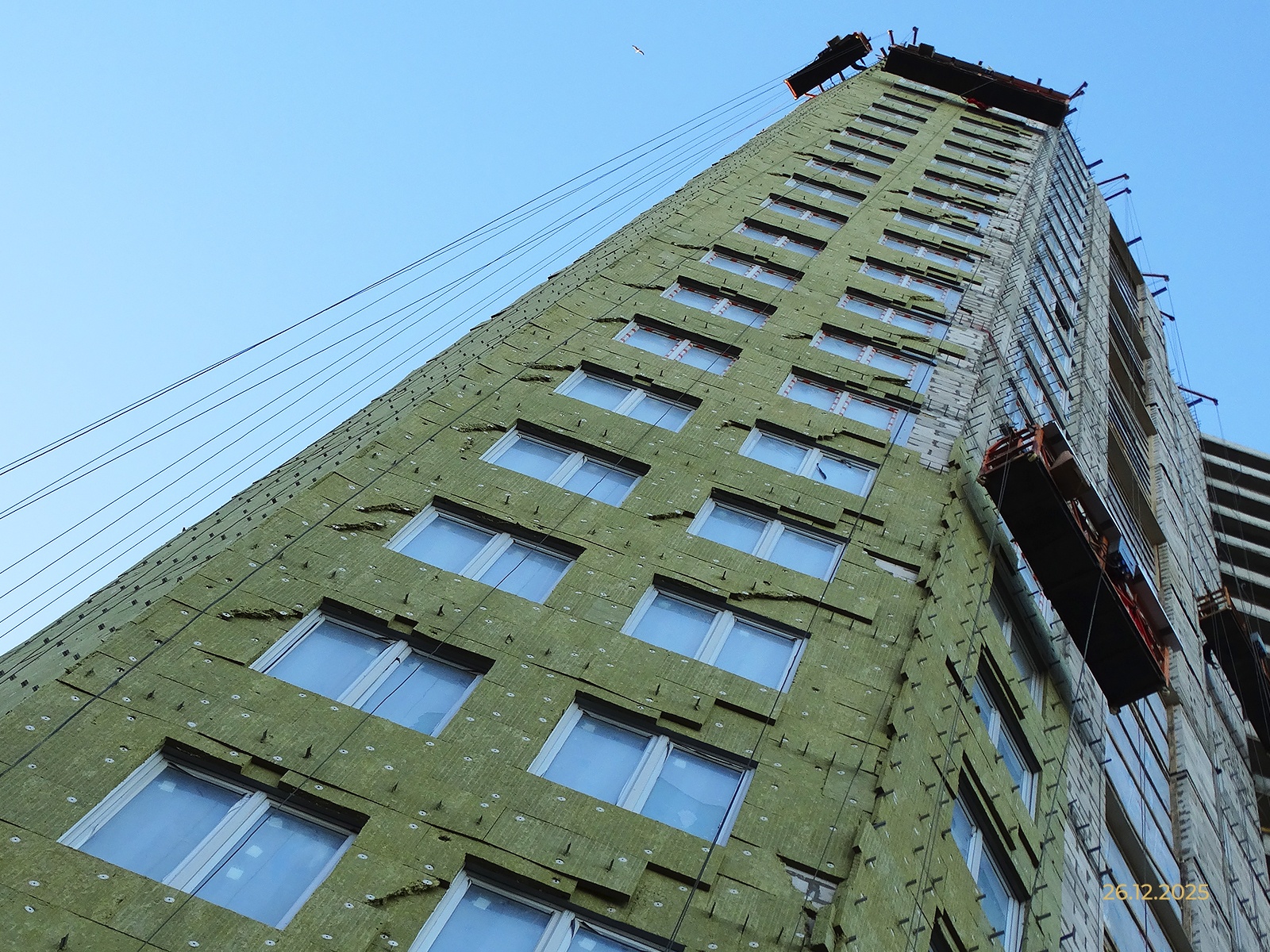

  • монтаж утеплителя под устройство штукатурного фасада — 95%;
  • устройство армирующего защитного слоя штукатурного фасада — 5%;
  • монтаж утеплителя под устройство навесного вентилируемого фасада — 5%;

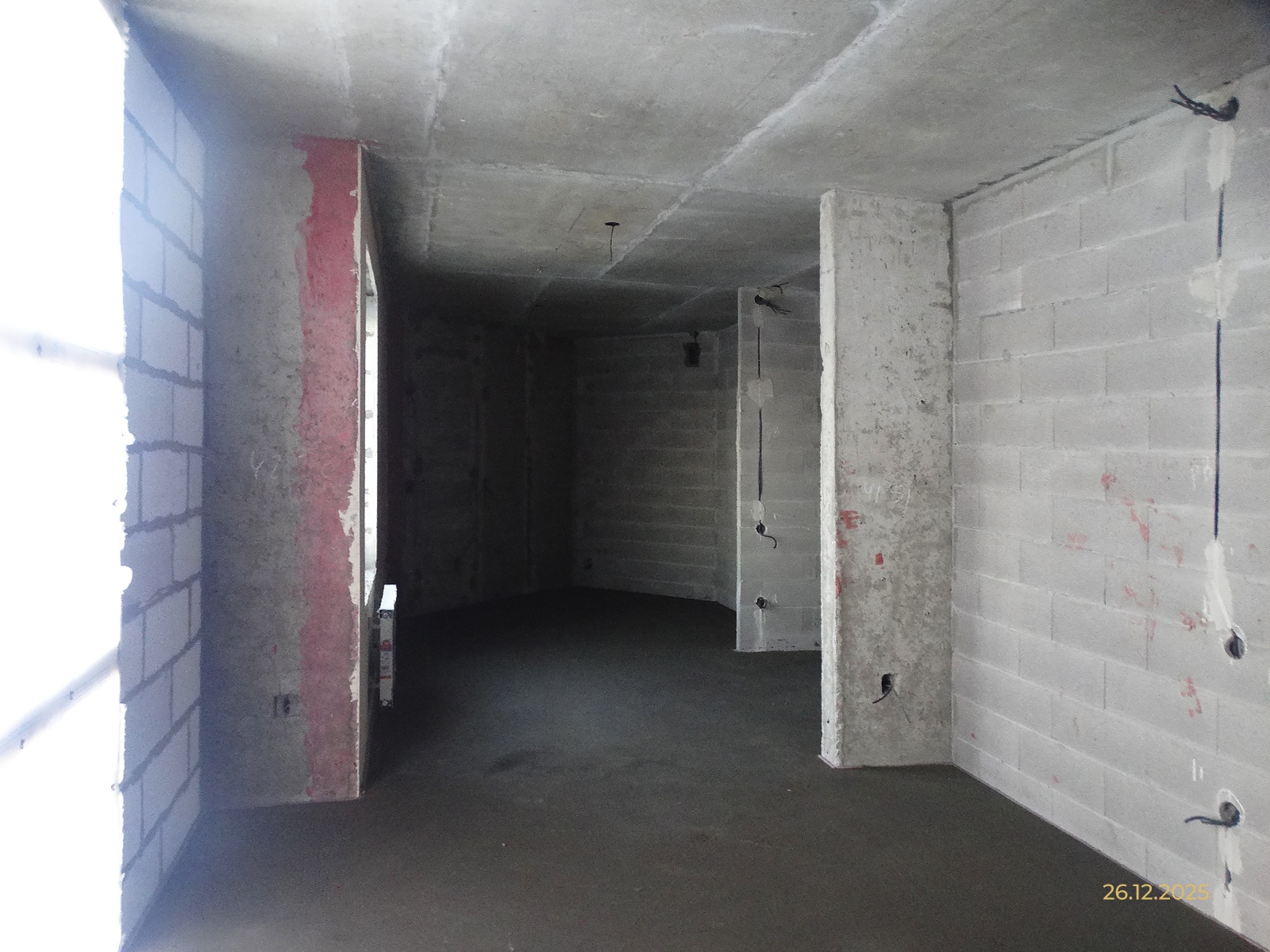

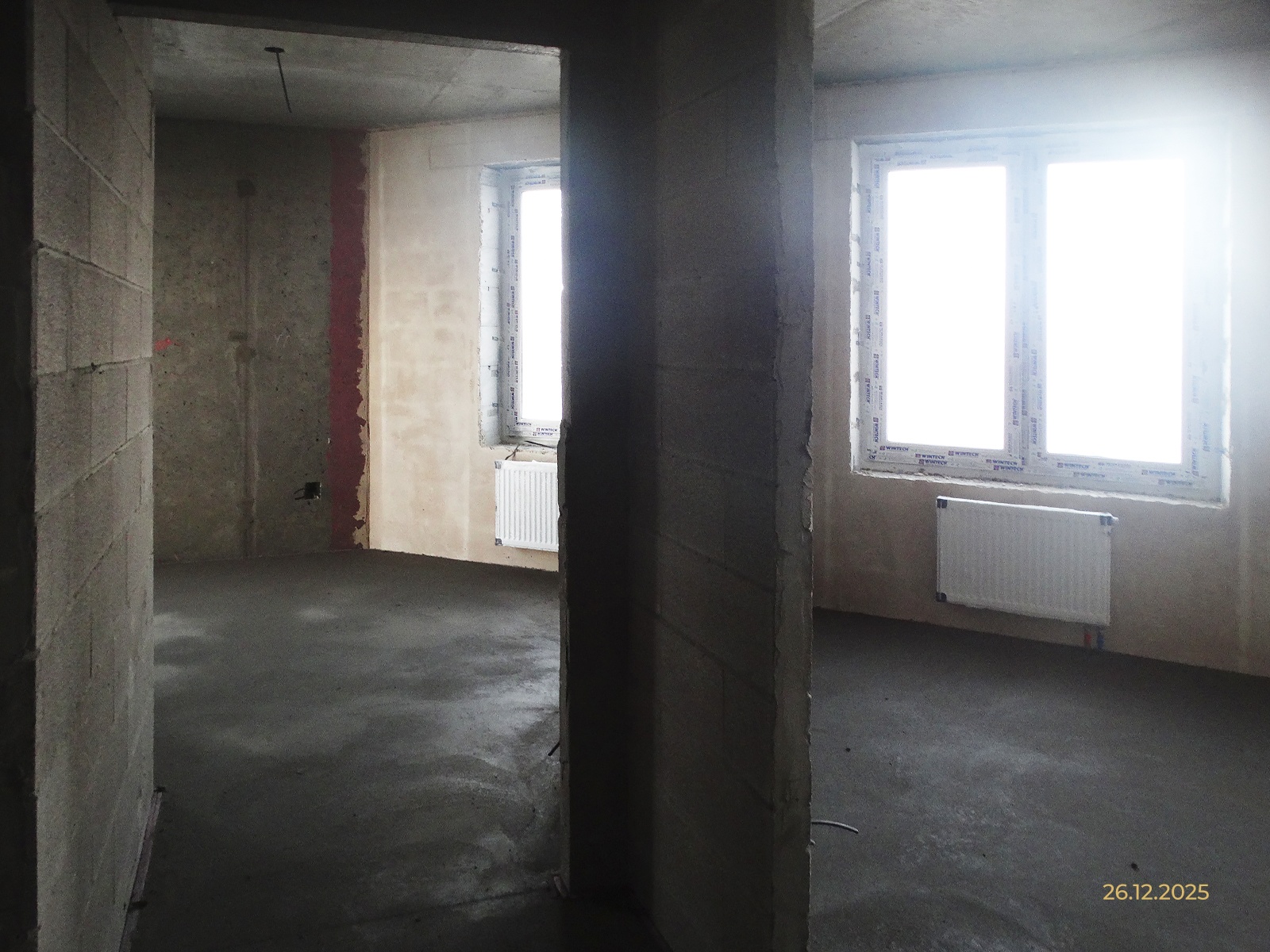

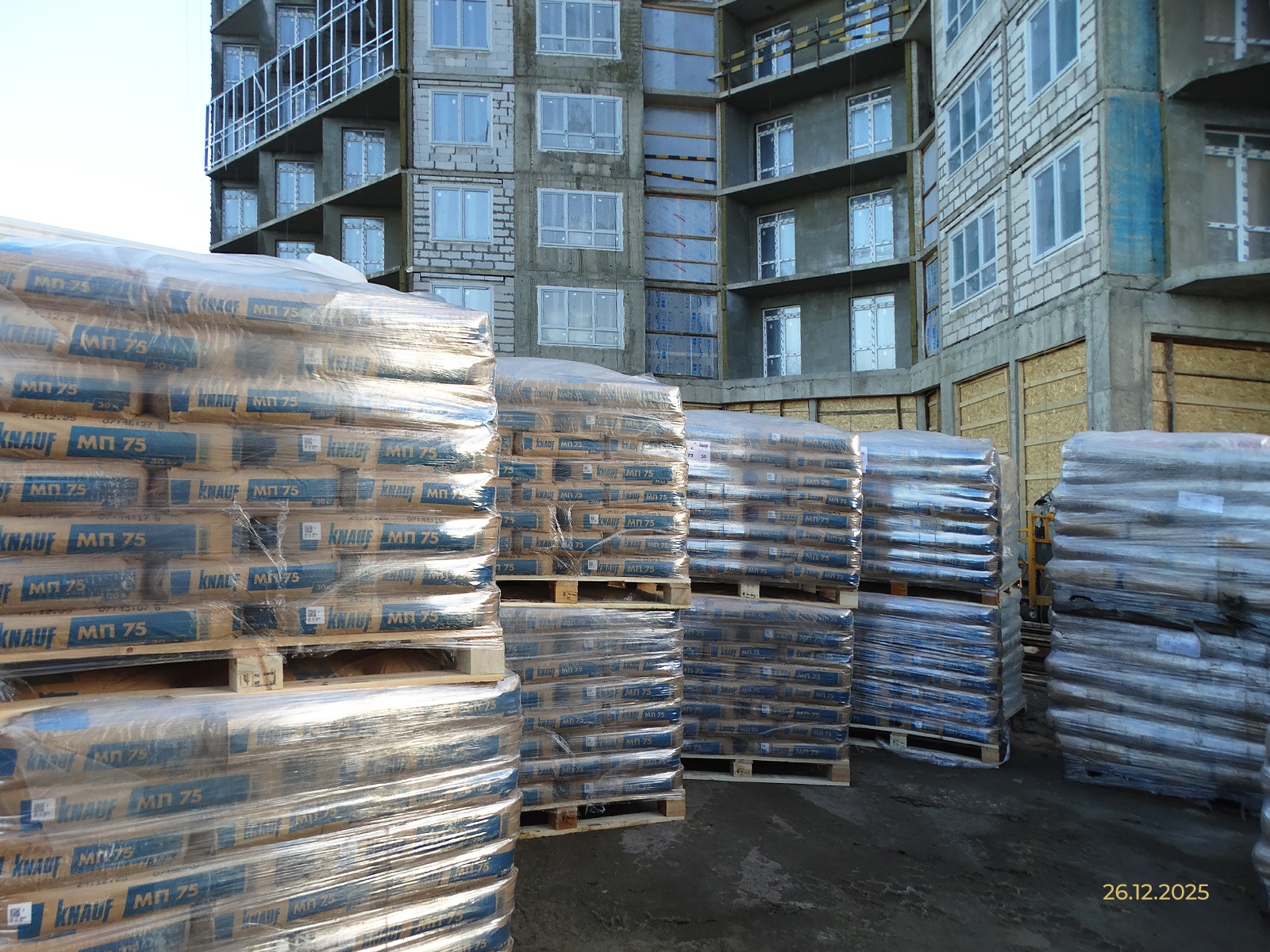

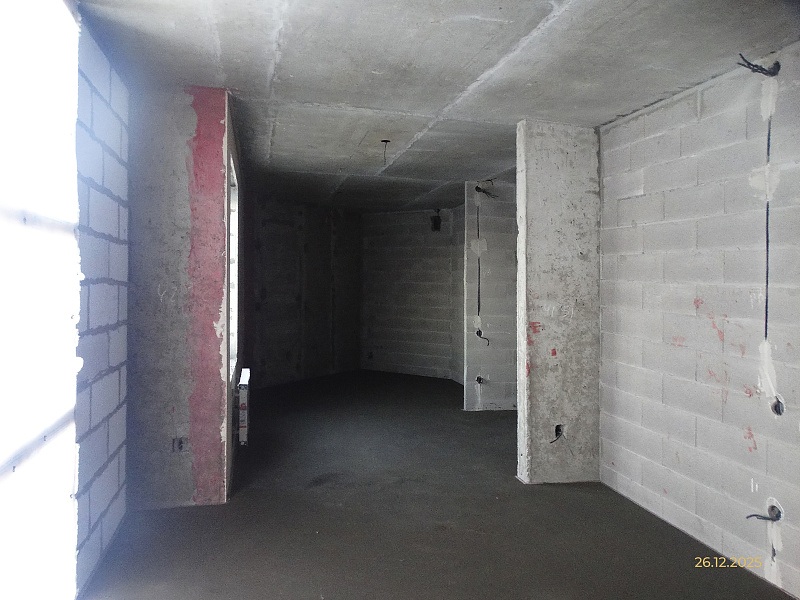

  • черновая отделка квартир (штукатурка стен, потолков и устройство стяжки пола) — 72%;

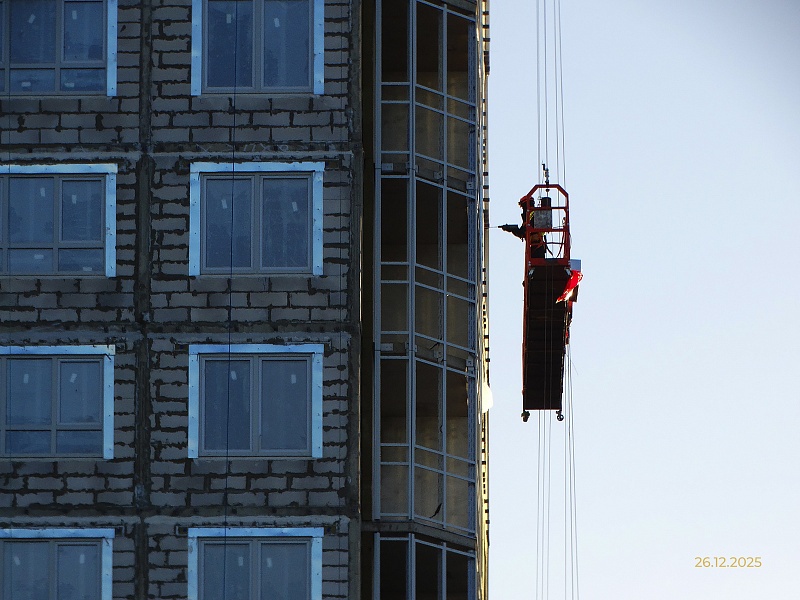

  • монтаж металлоконструкций —28%;
  • монтаж холодных витражей – 7%;

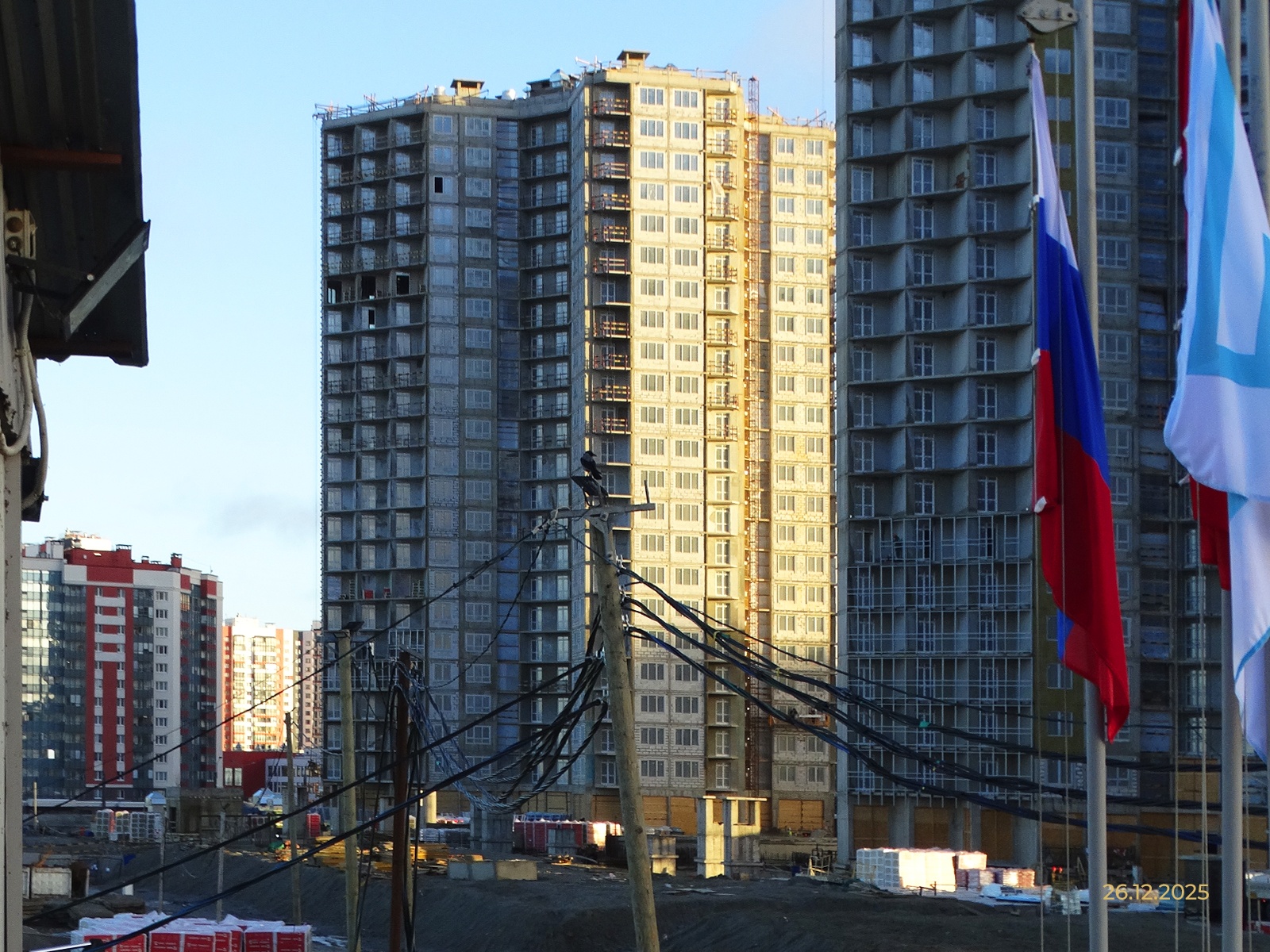

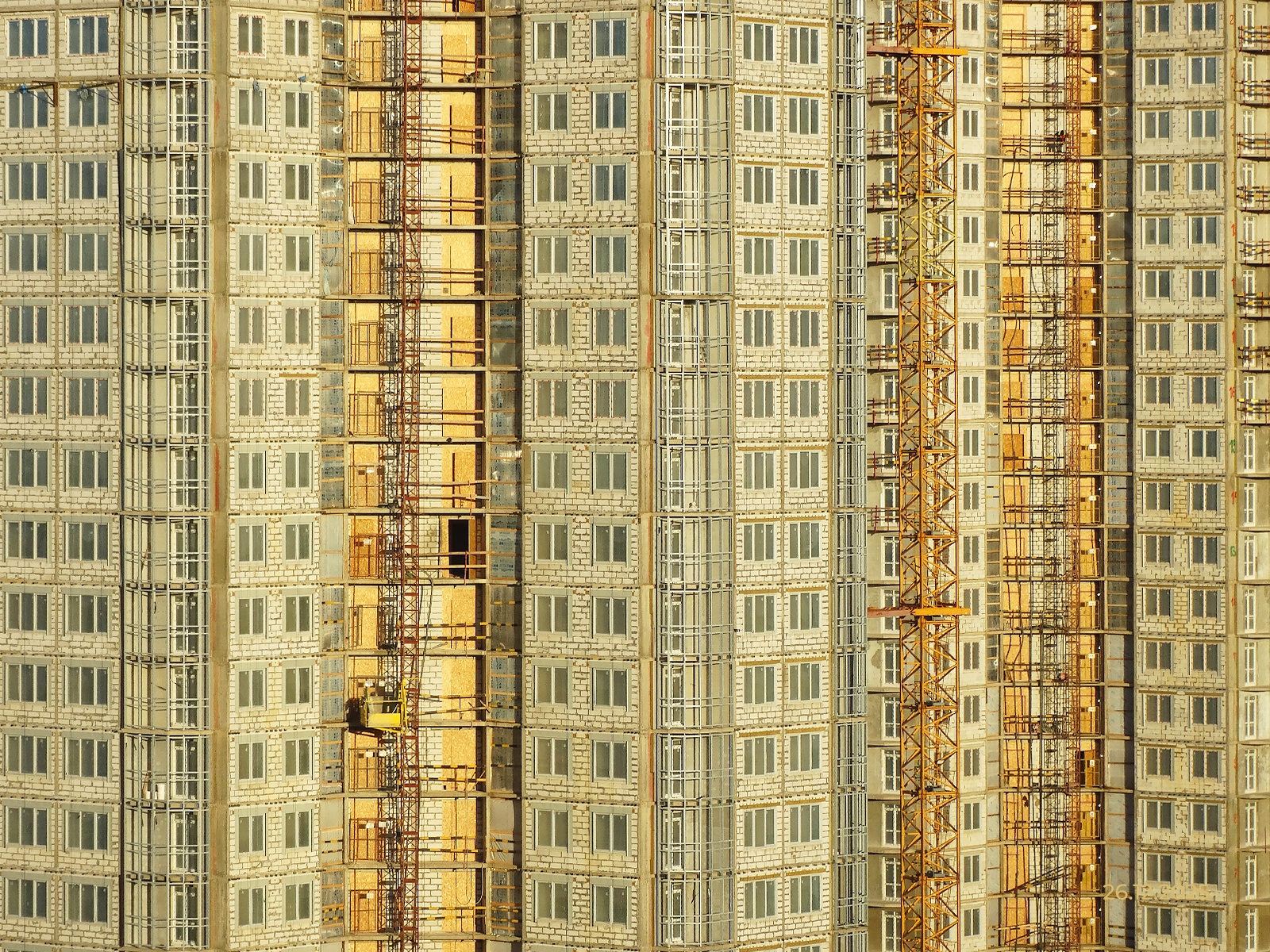

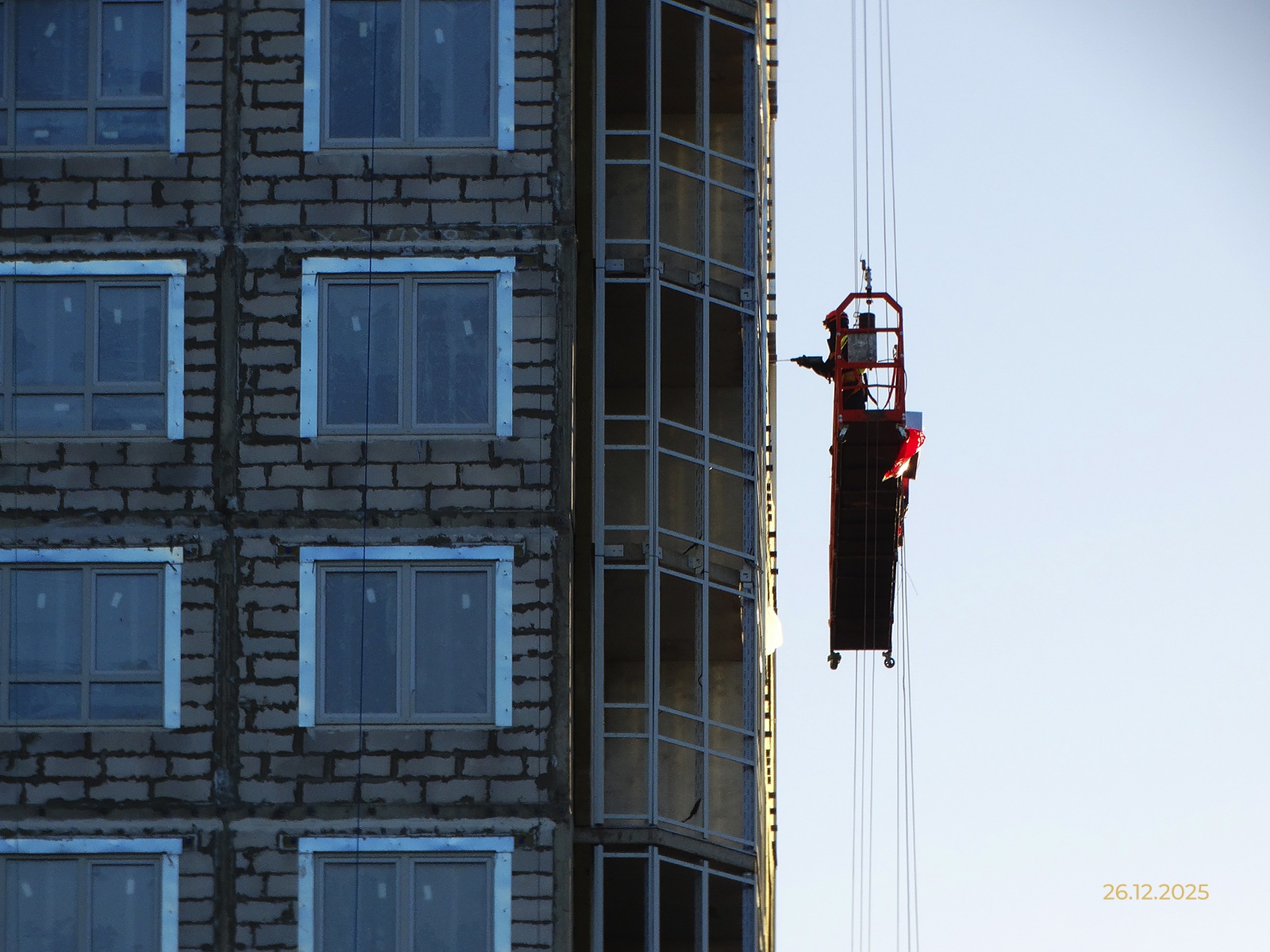

  • устройство кровли над жилой частью —72%;
  • противодымная система вентиляции — 78%;
  • система отопления — 89%;
  • система канализации — 87%;
  • система АУПТ — 94%;

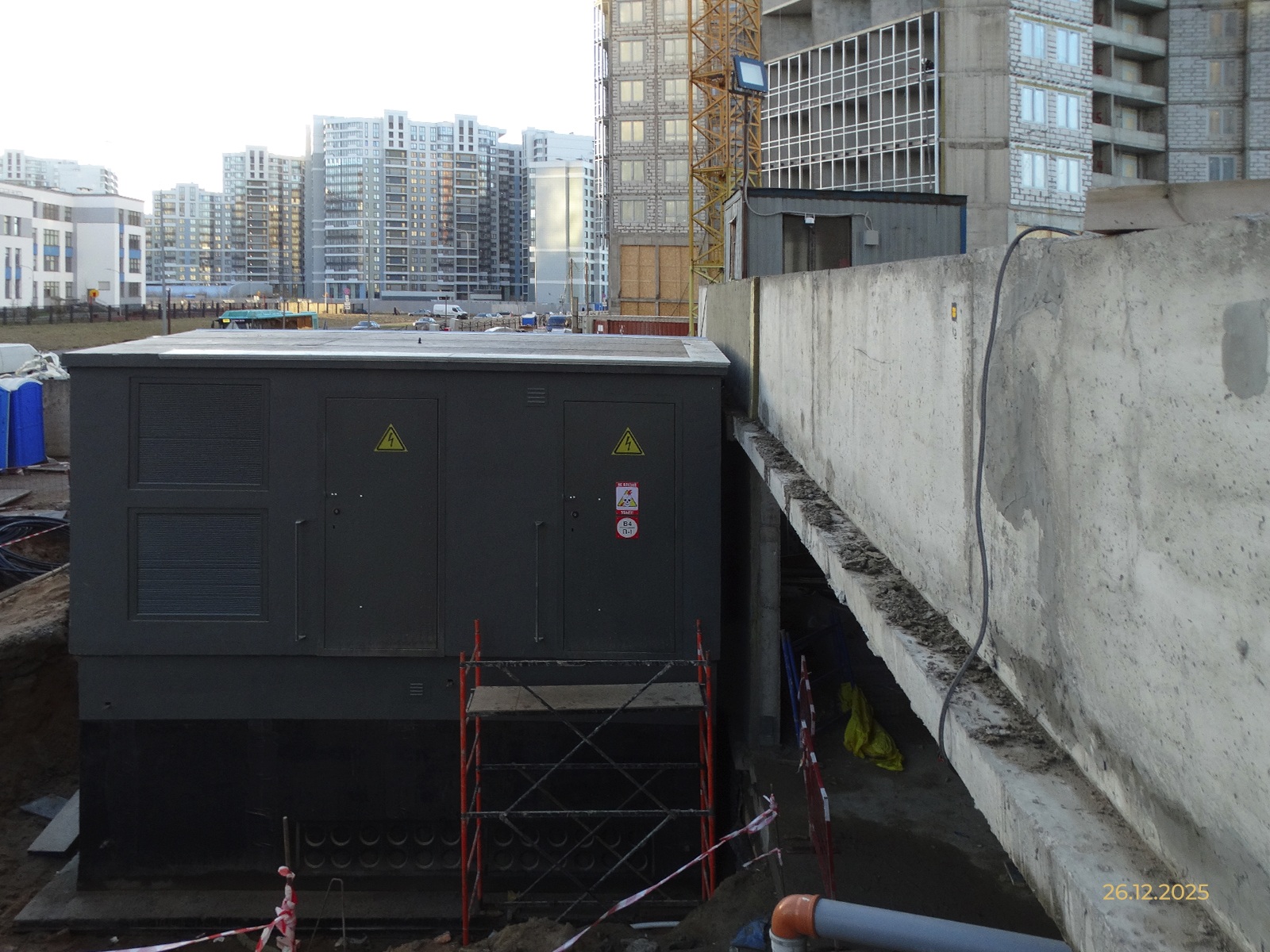

  • система электроснабжения — 47%.
Участок 270 (Корпус 6) - выполнено:
  • устройство фундамента, стен, колонн и перекрытия подземного гаража — 100%;
  • устройство монолитного каркаса жилой части — 100%;
  • кладка наружных стен — 99%;
  • кладка внутренних стен и перегородок — 97%;
  • монтаж оконных и дверных блоков из ПВХ профиля — 96%;
  • монтаж утеплителя под устройство штукатурного фасада — 95%;
  • устройство армирующего защитного слоя штукатурного фасада — 95%;
  • монтаж утеплителя под устройство навесного вентилируемого фасада — 6%;
  • монтаж холодных витражей —8%;
  • черновая отделка квартир (штукатурка стен, потолков и устройство стяжки пола) — 75%;
  • монтаж металлоконструкций —10%;
  • устройство кровли над жилой частью — 85%;
  • противодымная система вентиляции — 75%;
  • система отопления — 70%;
  • система канализации — 79%;
  • система АУПТ — 50%;
  • система электроснабжения — 58%.
Узнать подробнее об объекте и посмотреть квартиры в продаже.
