3 марта 2025 года

ЖК «Огни Залива»: ход строительства домов IV очереди. Итоги февраля 2025г.

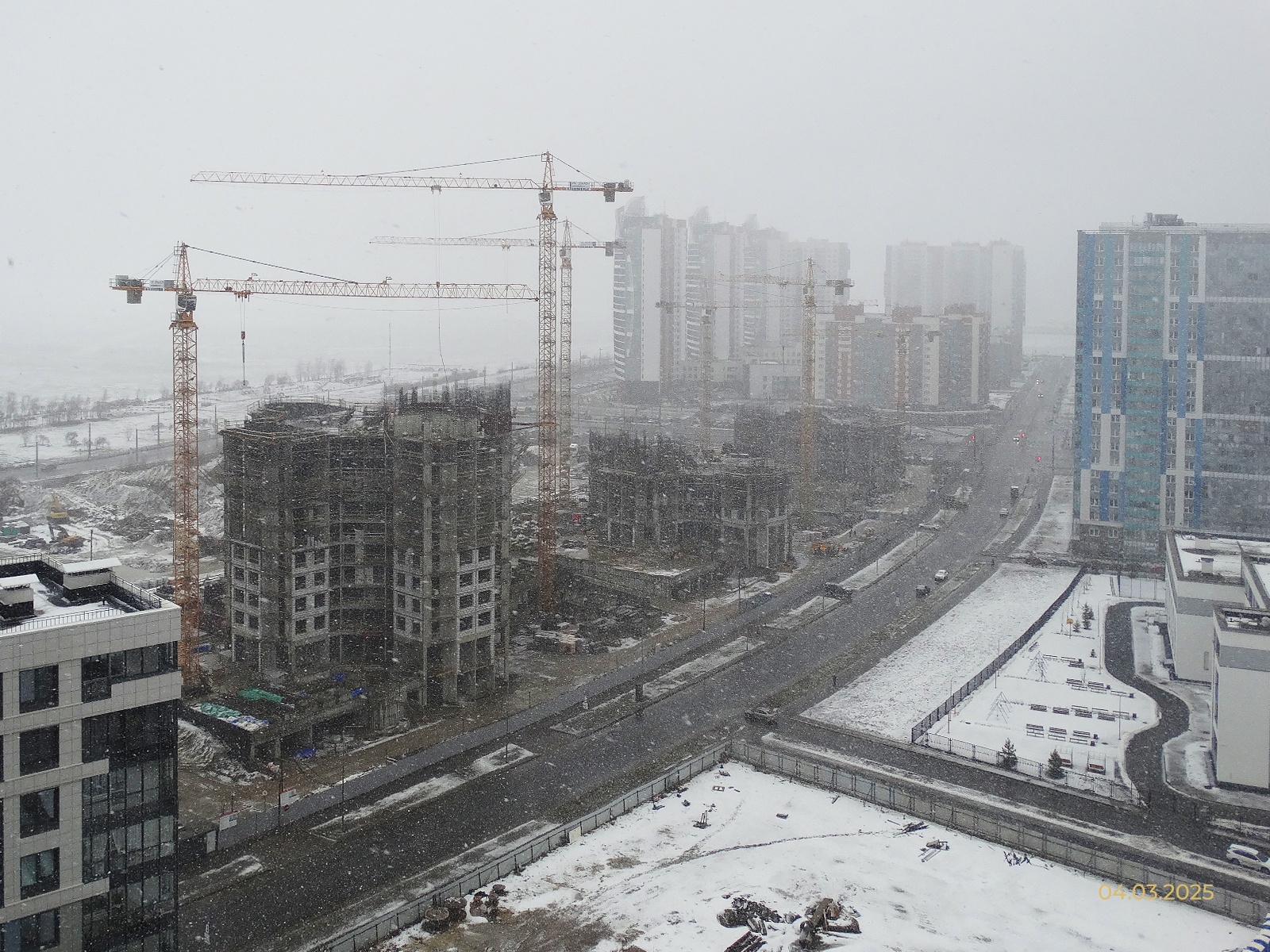

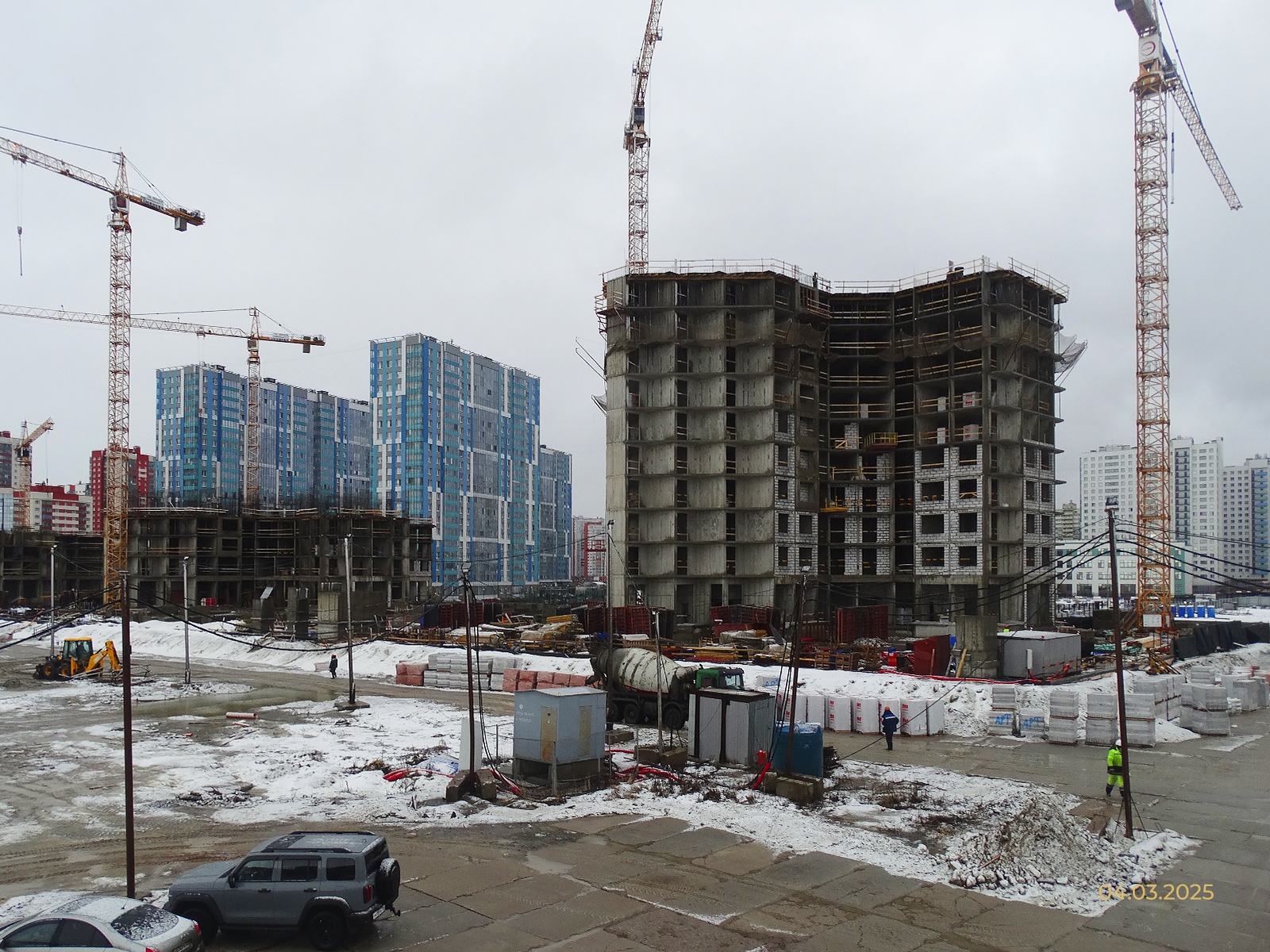

Перекрыт десятый этаж!

Застройщик ООО "Дудергофский проект" информирует о ходе строительства жилых корпусов на участках 269 (корпус 5) и 270 (корпус 6) в Юго-Западной Приморской части Санкт-Петербурга по состоянию на 03.03.2025г.

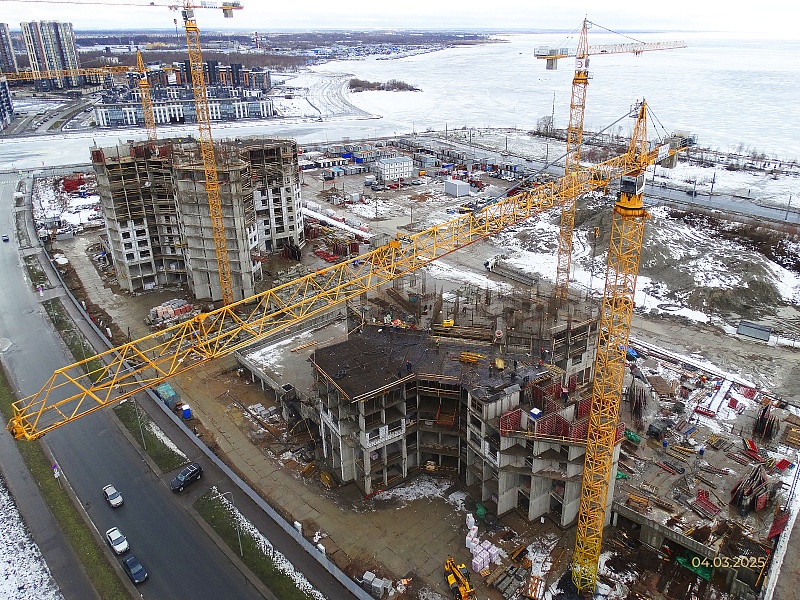

Жилой комплекс "Огни Залива" строится на первой линии Финского залива в квартале, ограниченном Ленинским пр., пр. Героев и ул. Маршала Захарова (Дудергофского канала).

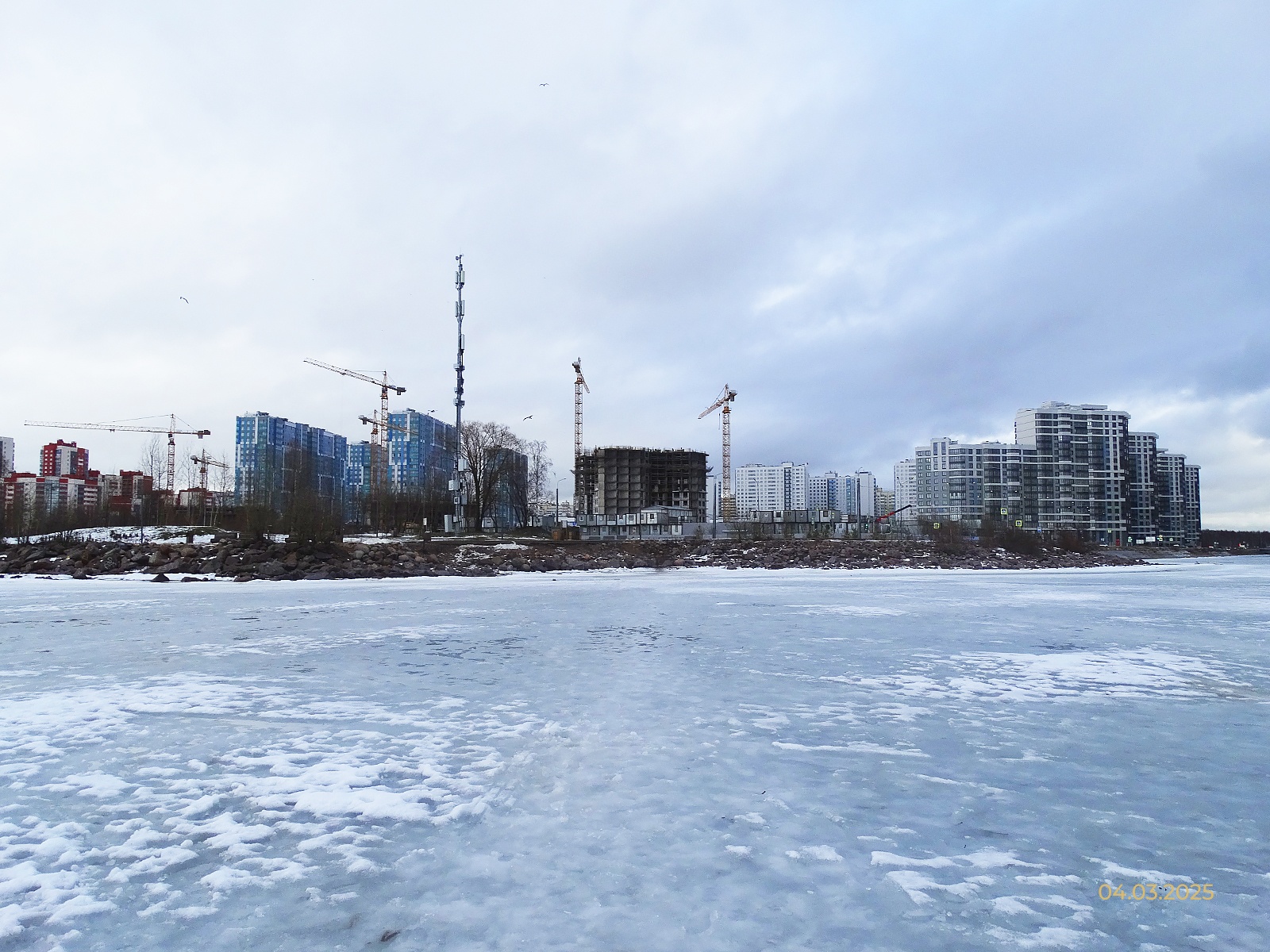

Проект реализуется в пять очередей. Дома I, II и III очереди сданы и заселены. Дома IV очереди вдоль Финского залива вводятся в эксплуатацию в 4 кв. 2026 г.

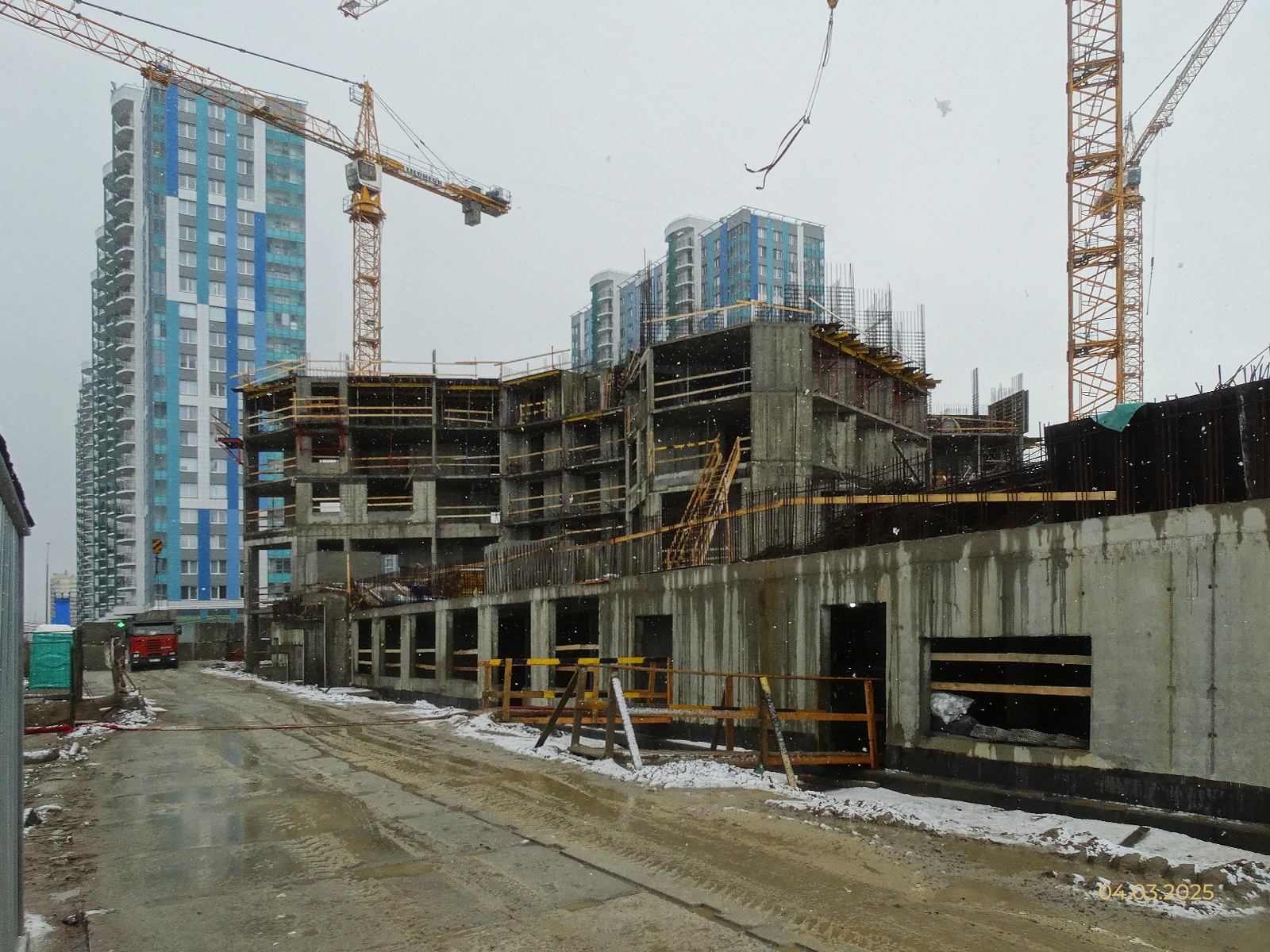

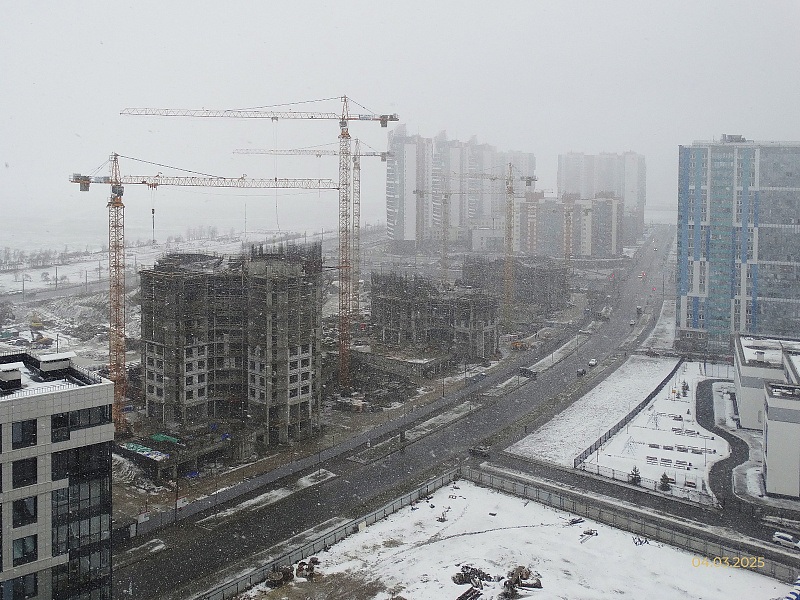

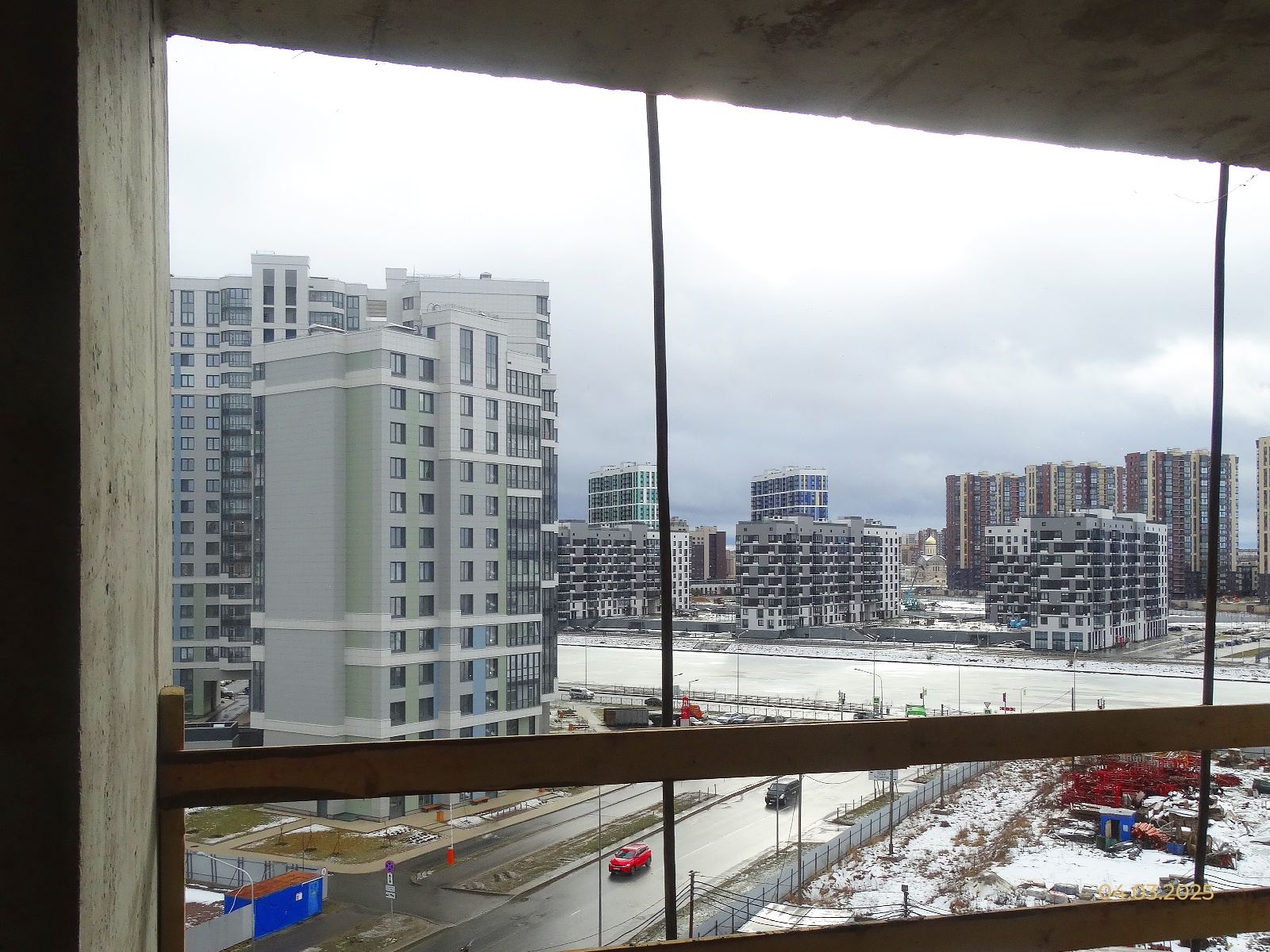

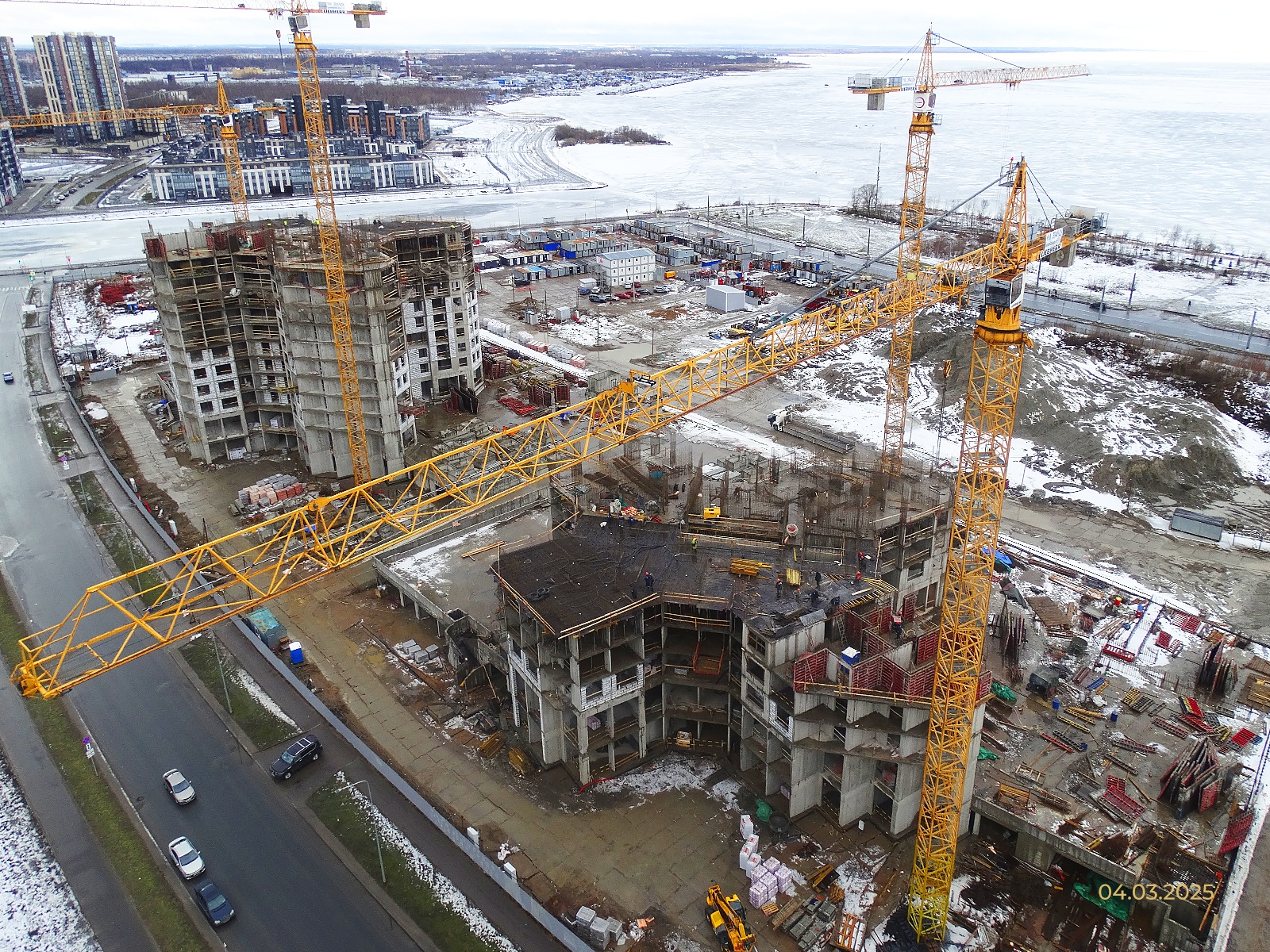

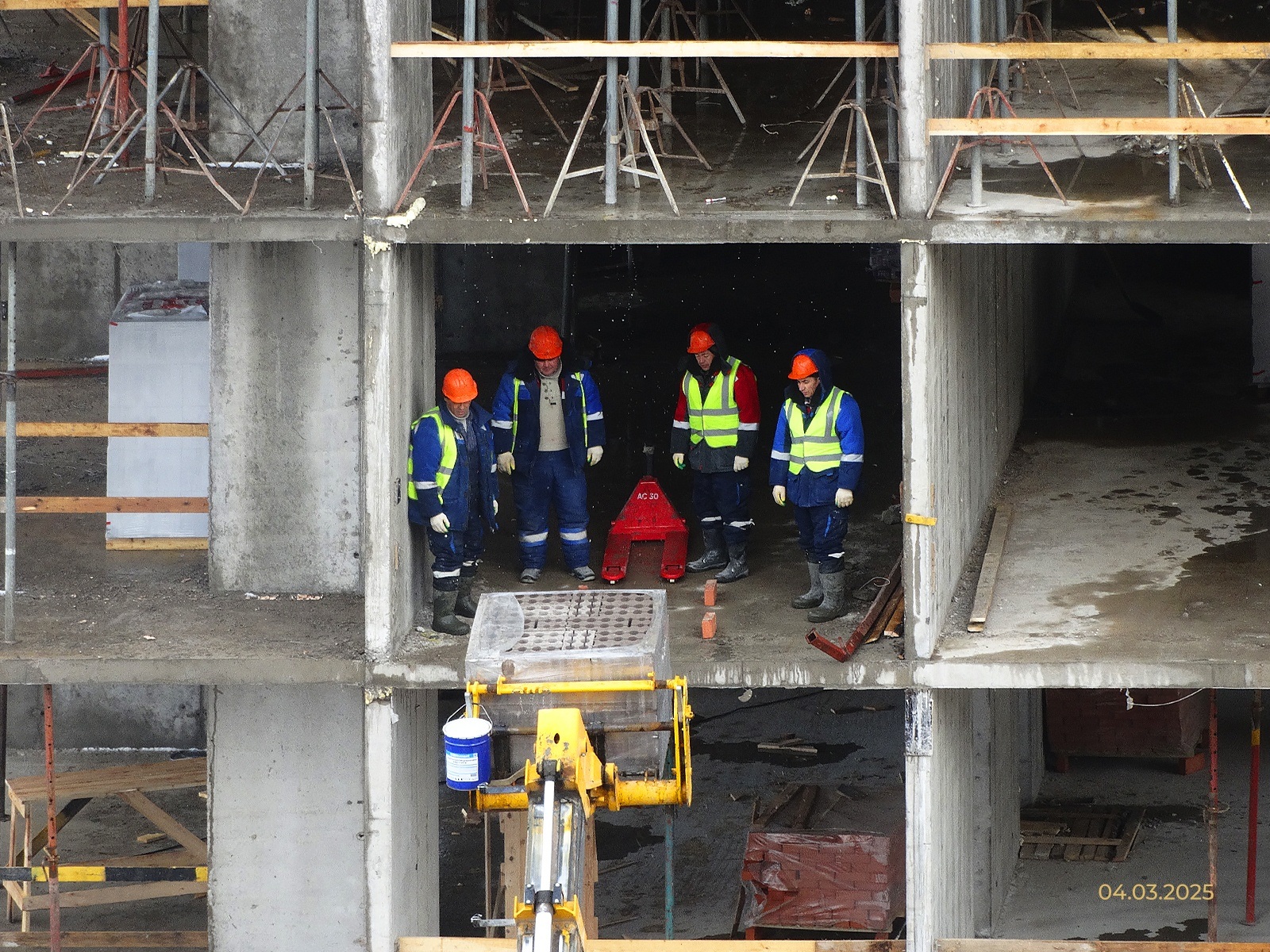

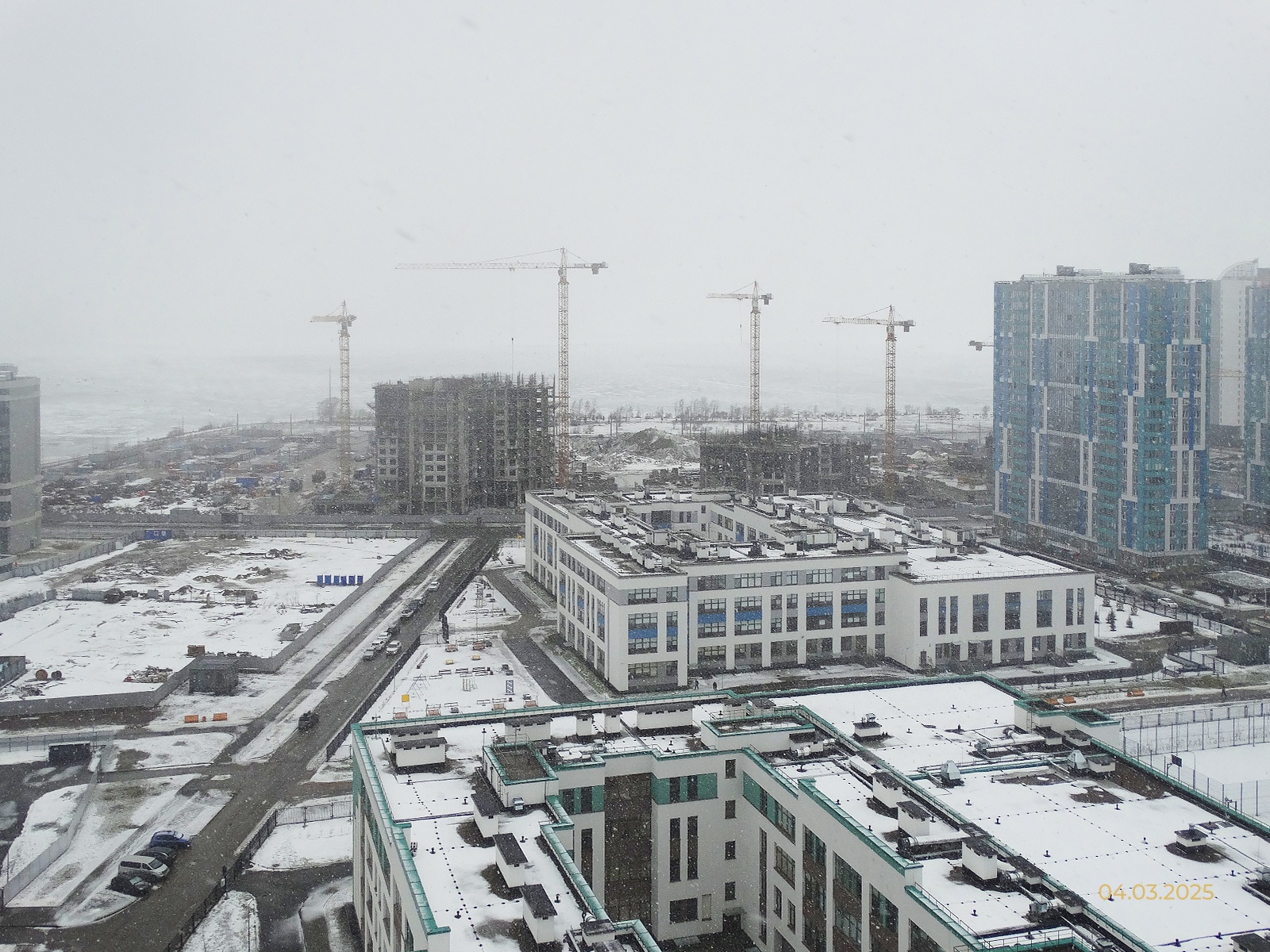

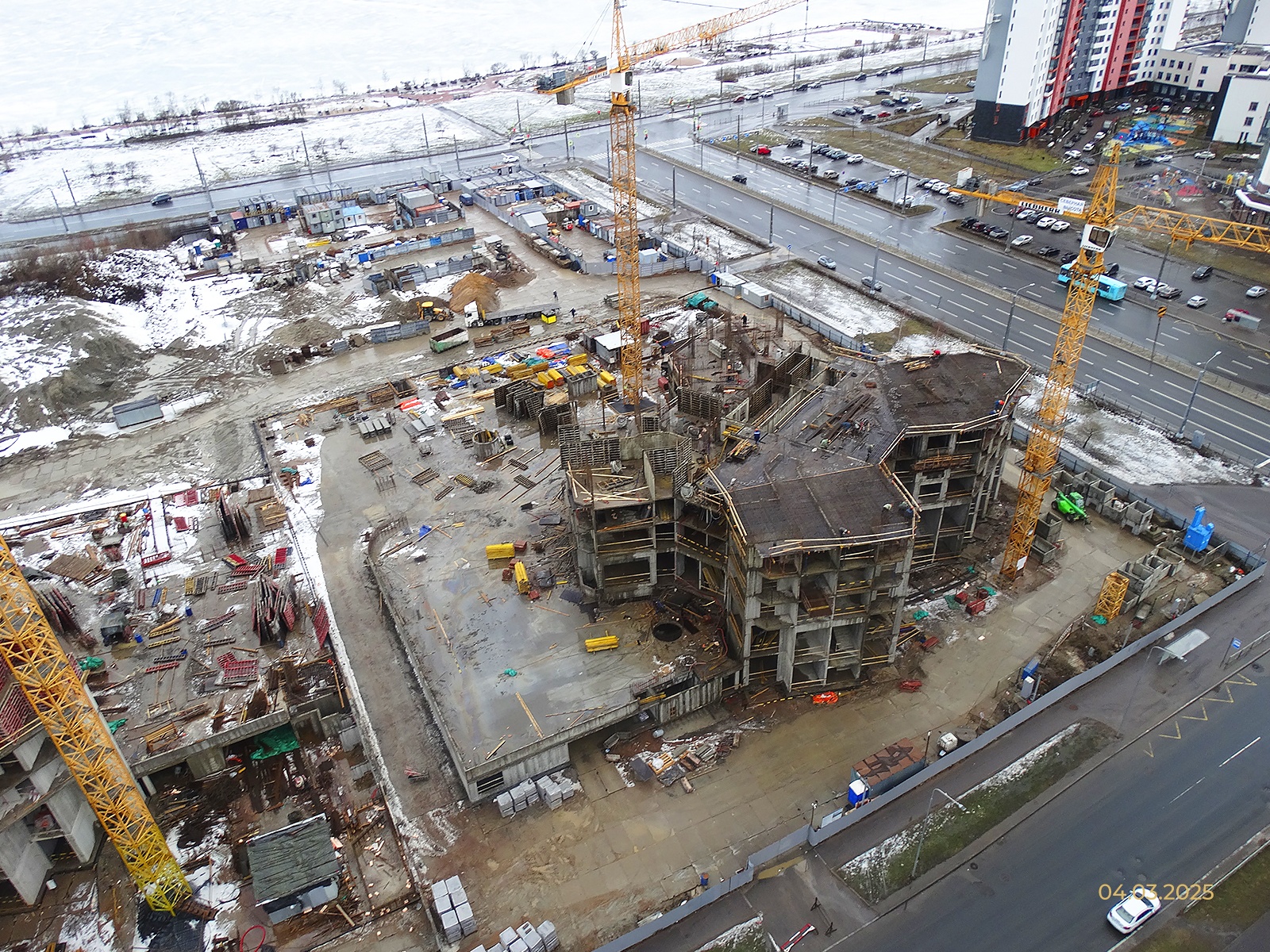

Ход работ по состоянию на 03.03.2025г.:

Участок 269 (Корпус 5) – выполнено:
  • устройство фундаментной плиты - 100%
  • устройство стен и колонн подземного гаража -100%

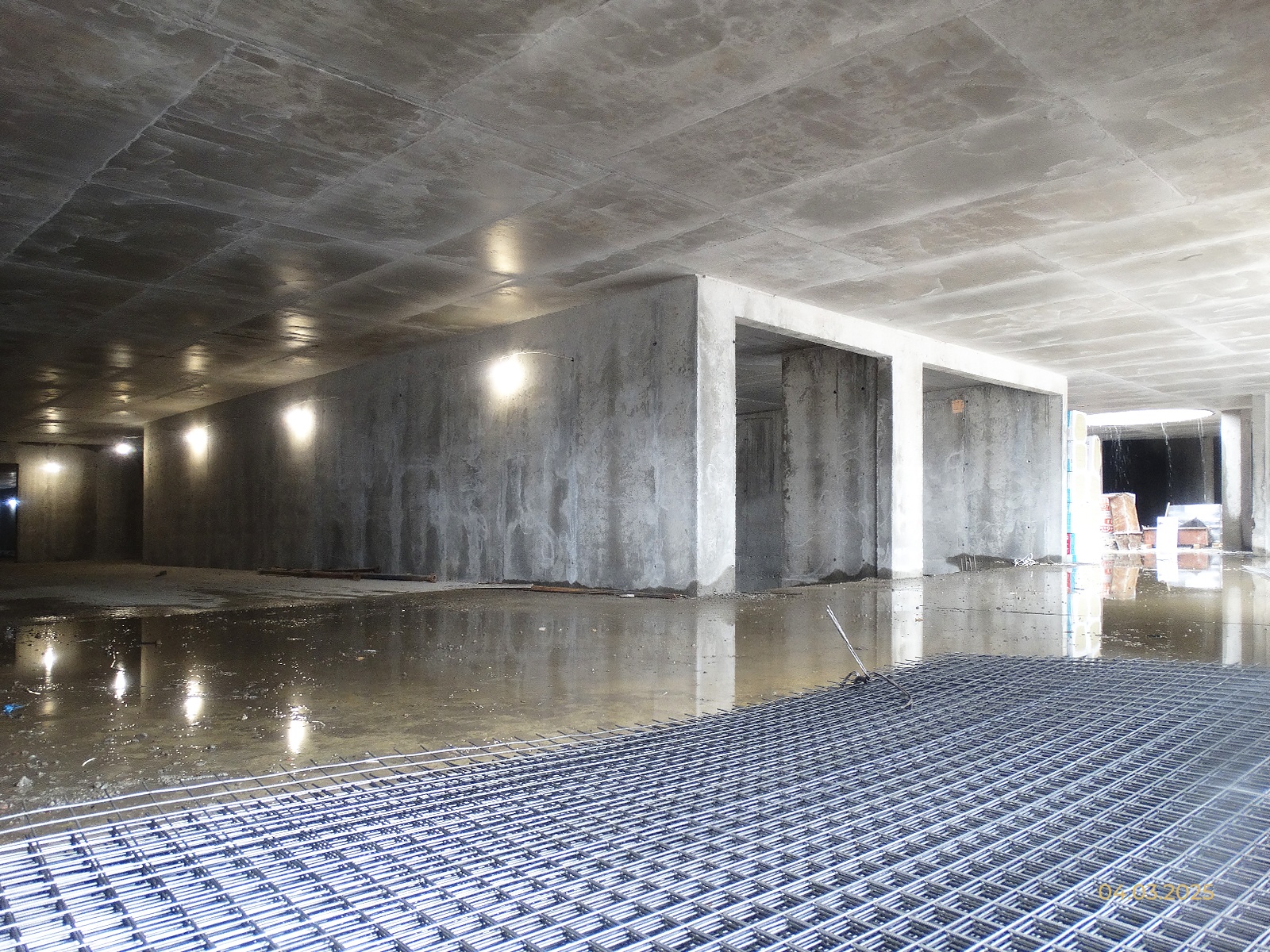

  • устройство перекрытия над подземным гаражом - 100%
  • гидроизоляция стен подземного гаража и жилой части - 100%
  • обратная засыпка пазух котлована -100%

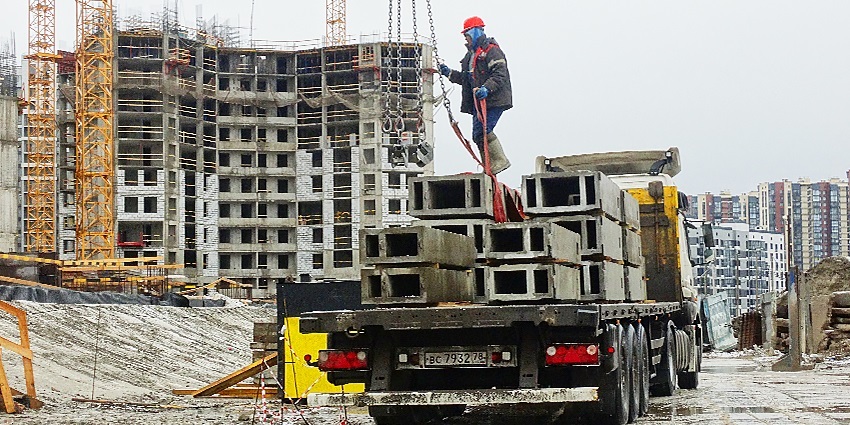

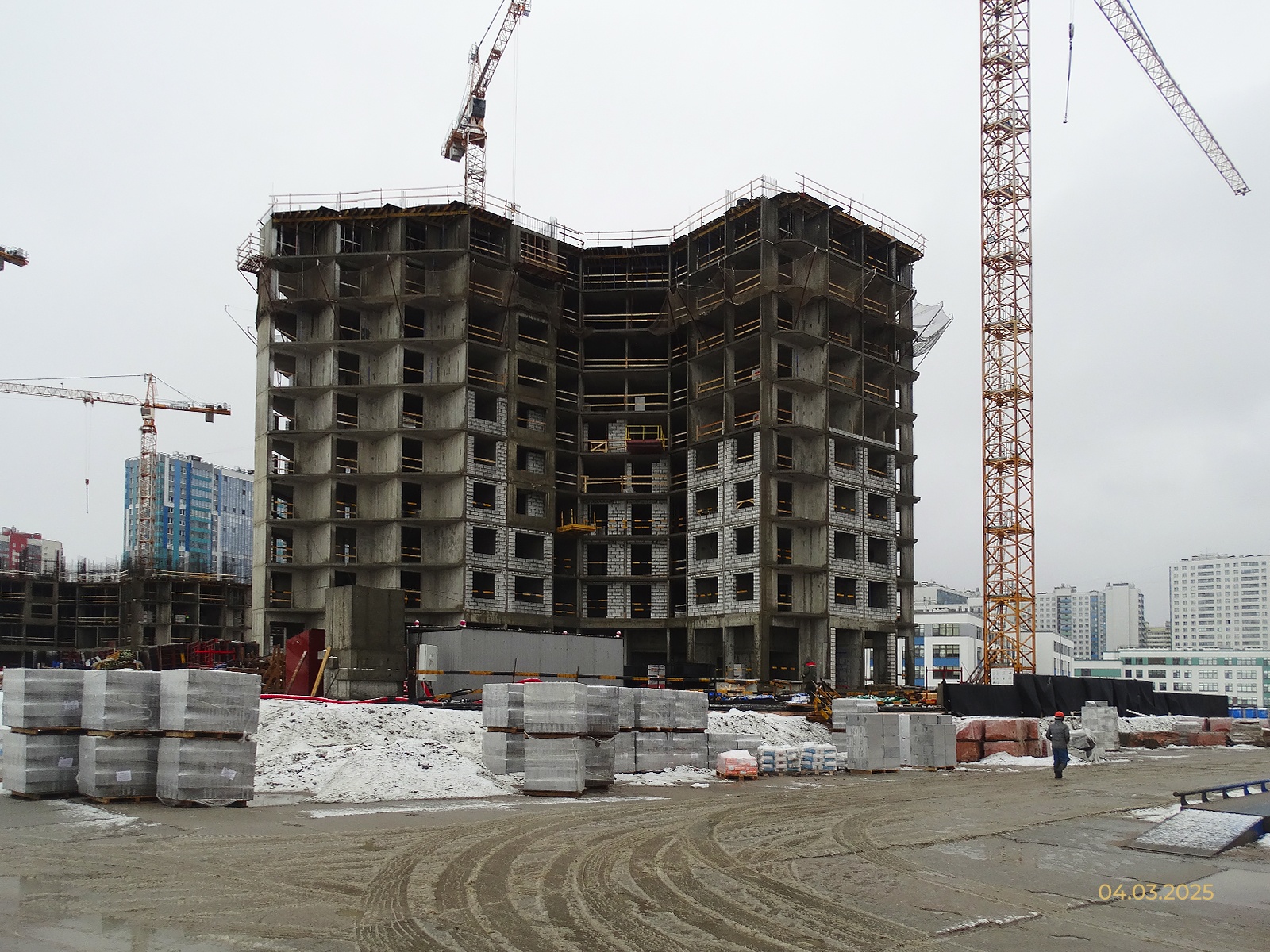

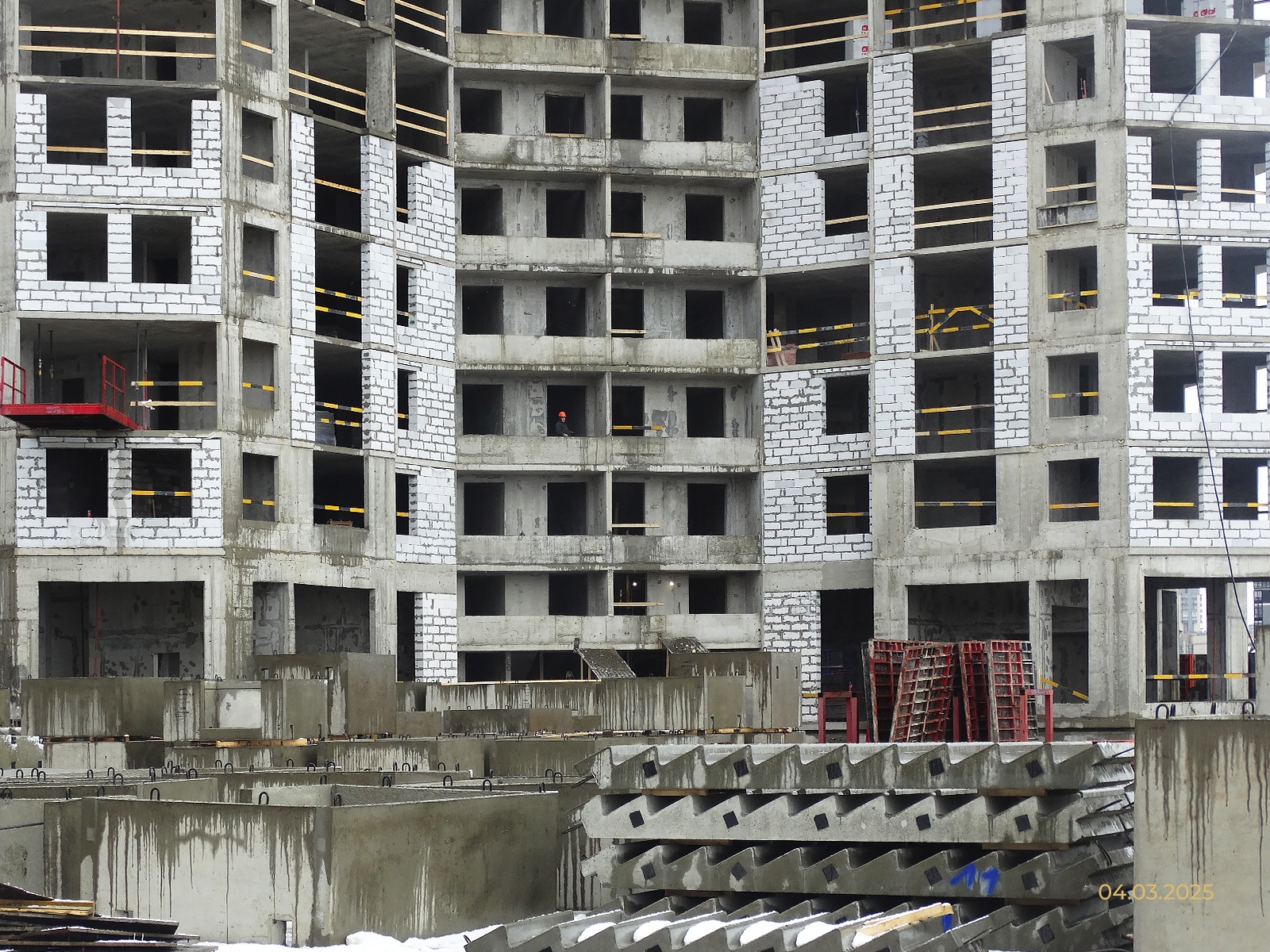

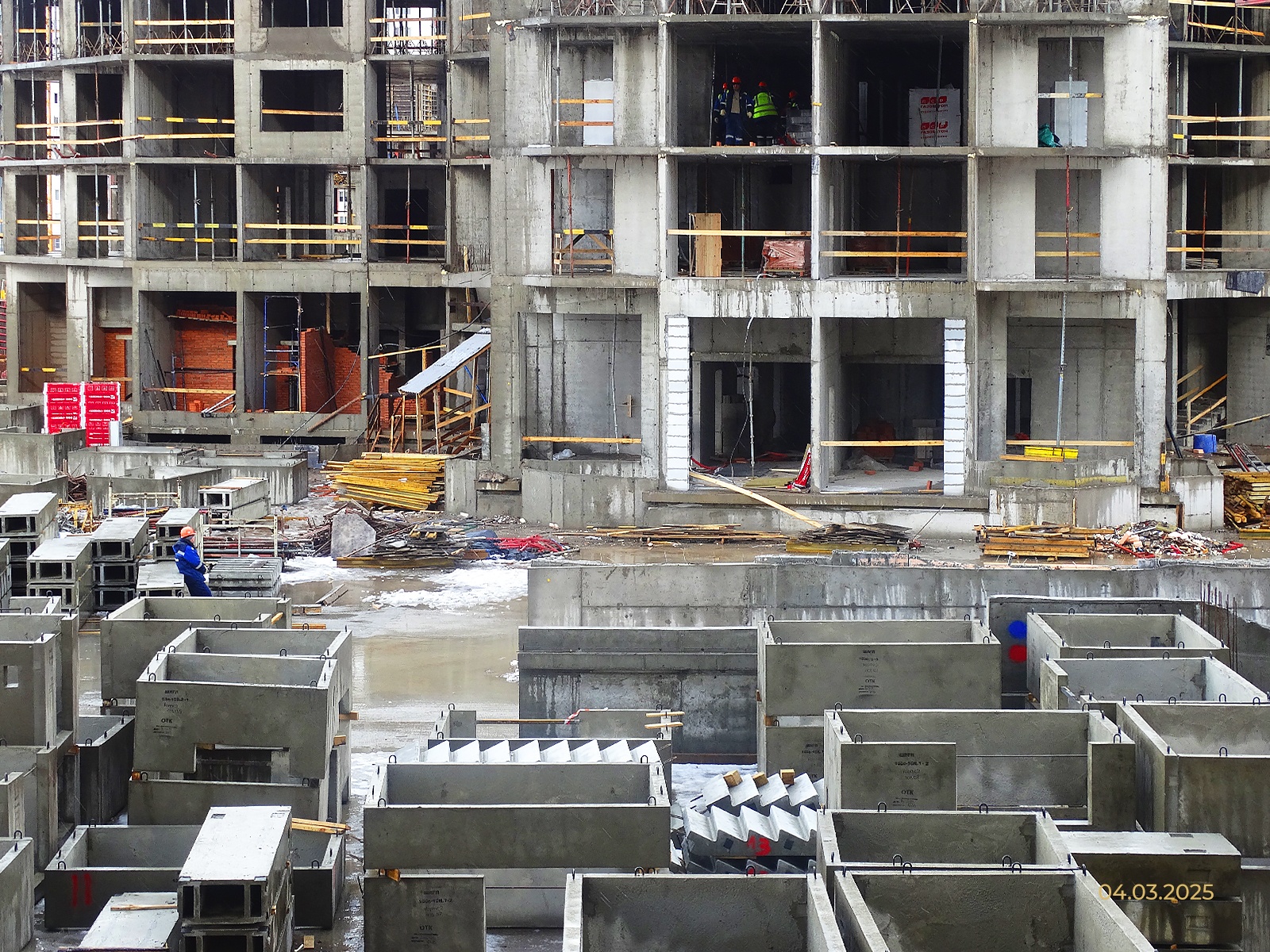

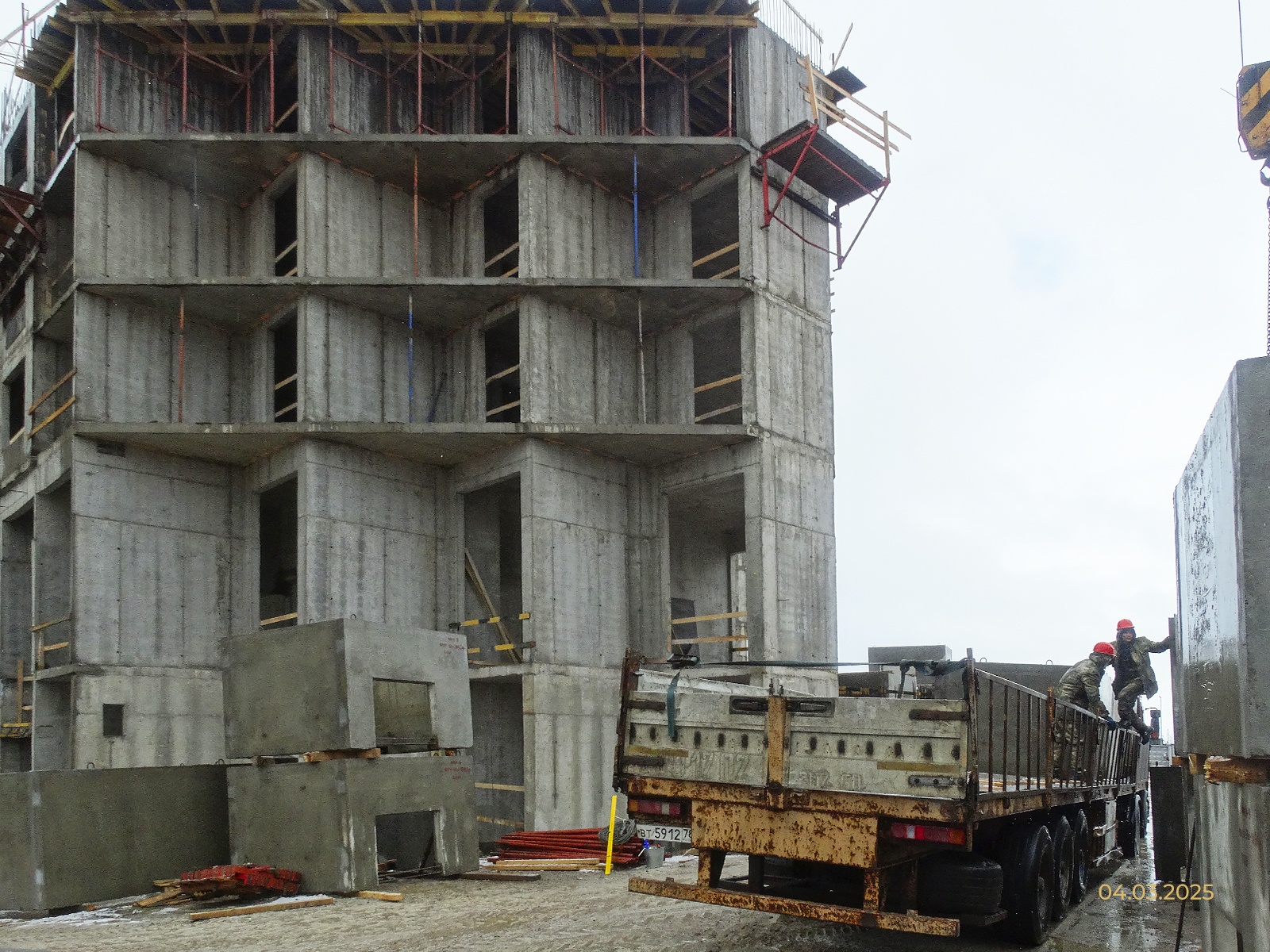

  • устройство монолитного каркаса жилой части - 21%

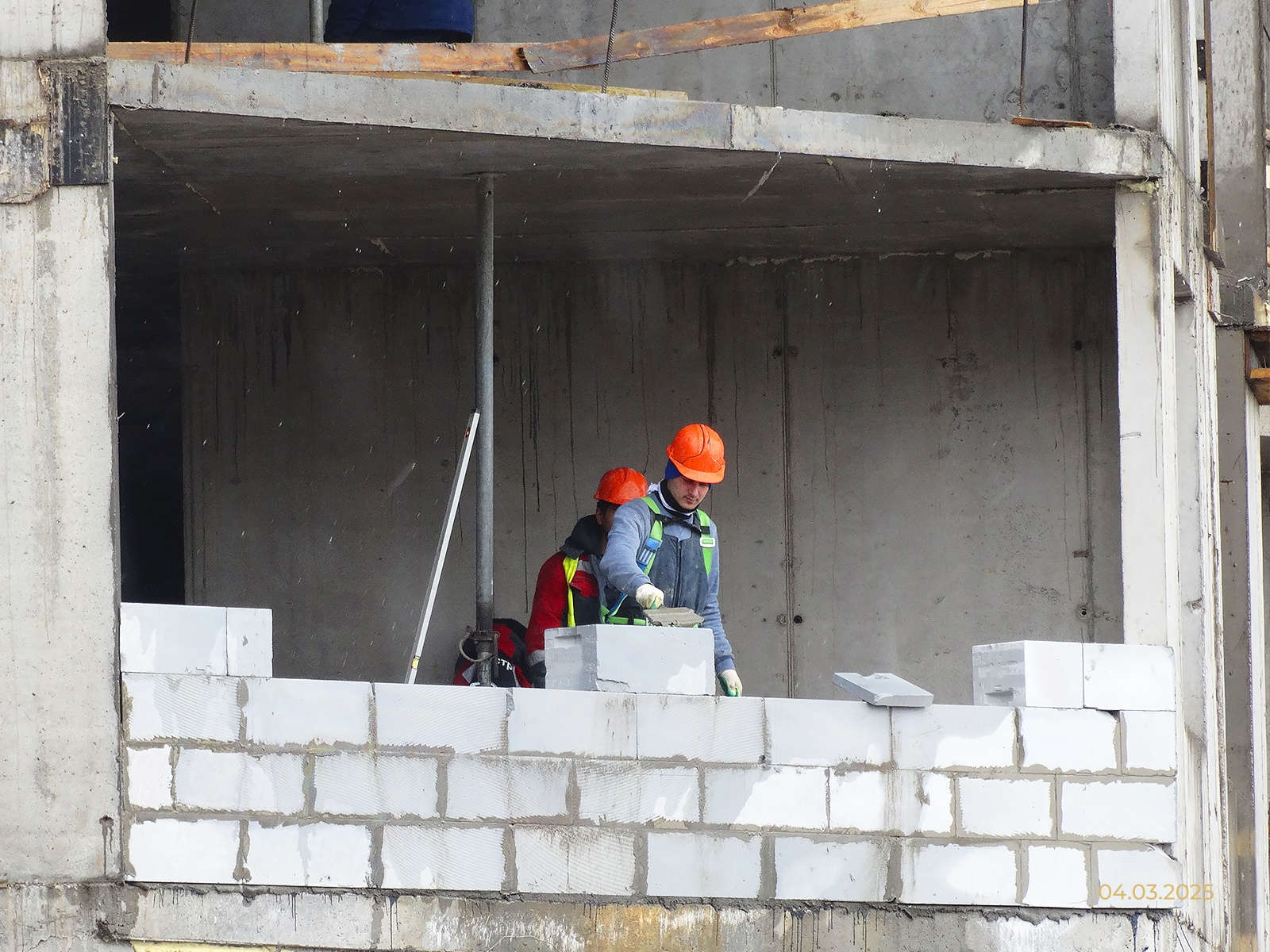

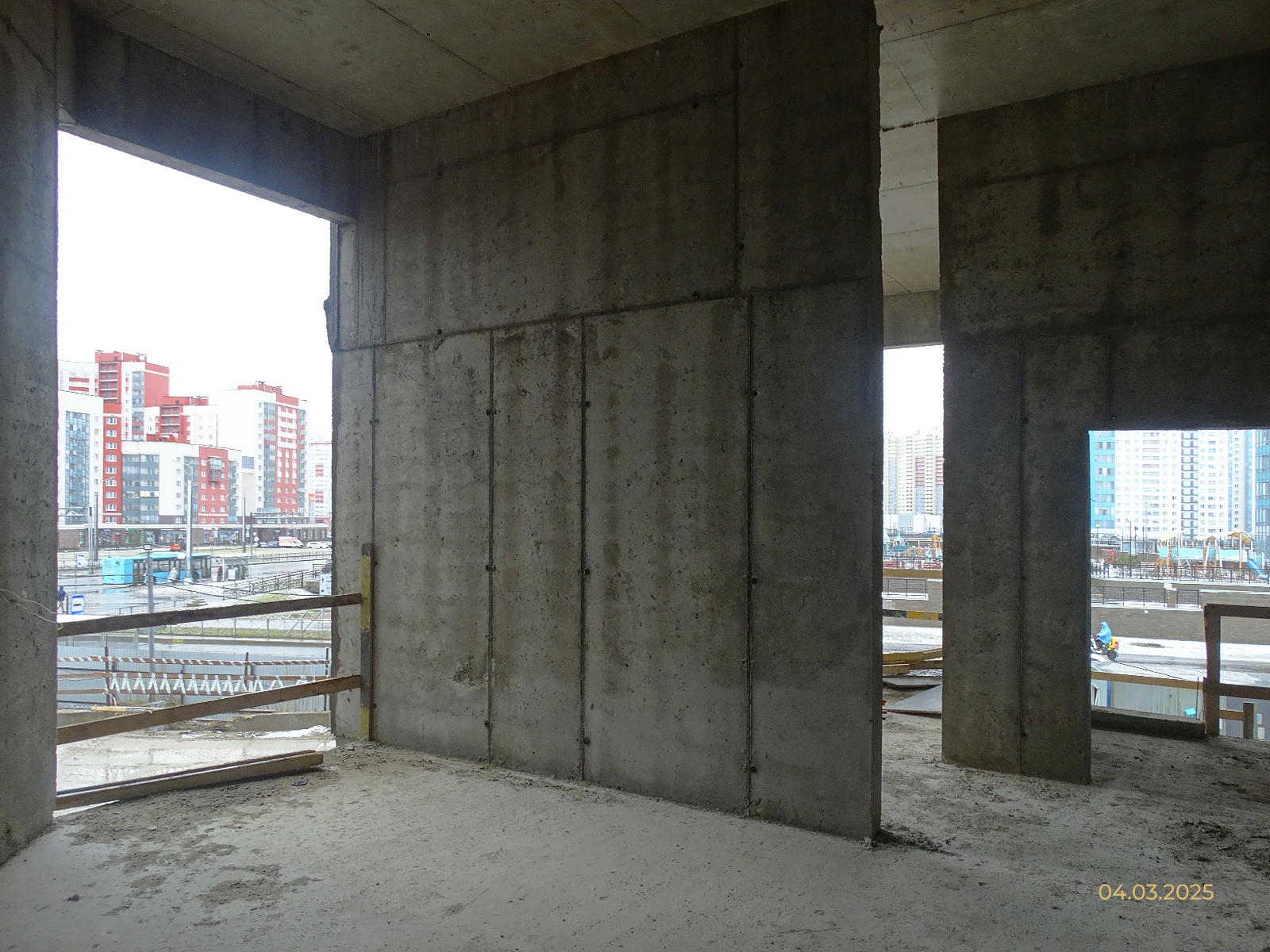

  • кладка внутренних стен и перегородок – 2%.
Участок 270 (Корпус 6) - выполнено
  • устройство фундаментной плиты – 100%
  • устройство стен и колонн подземного гаража - 100%
  • устройство перекрытия над подземным гаражом -100%
  • устройство стен и колонн над подземным гаражом -100%

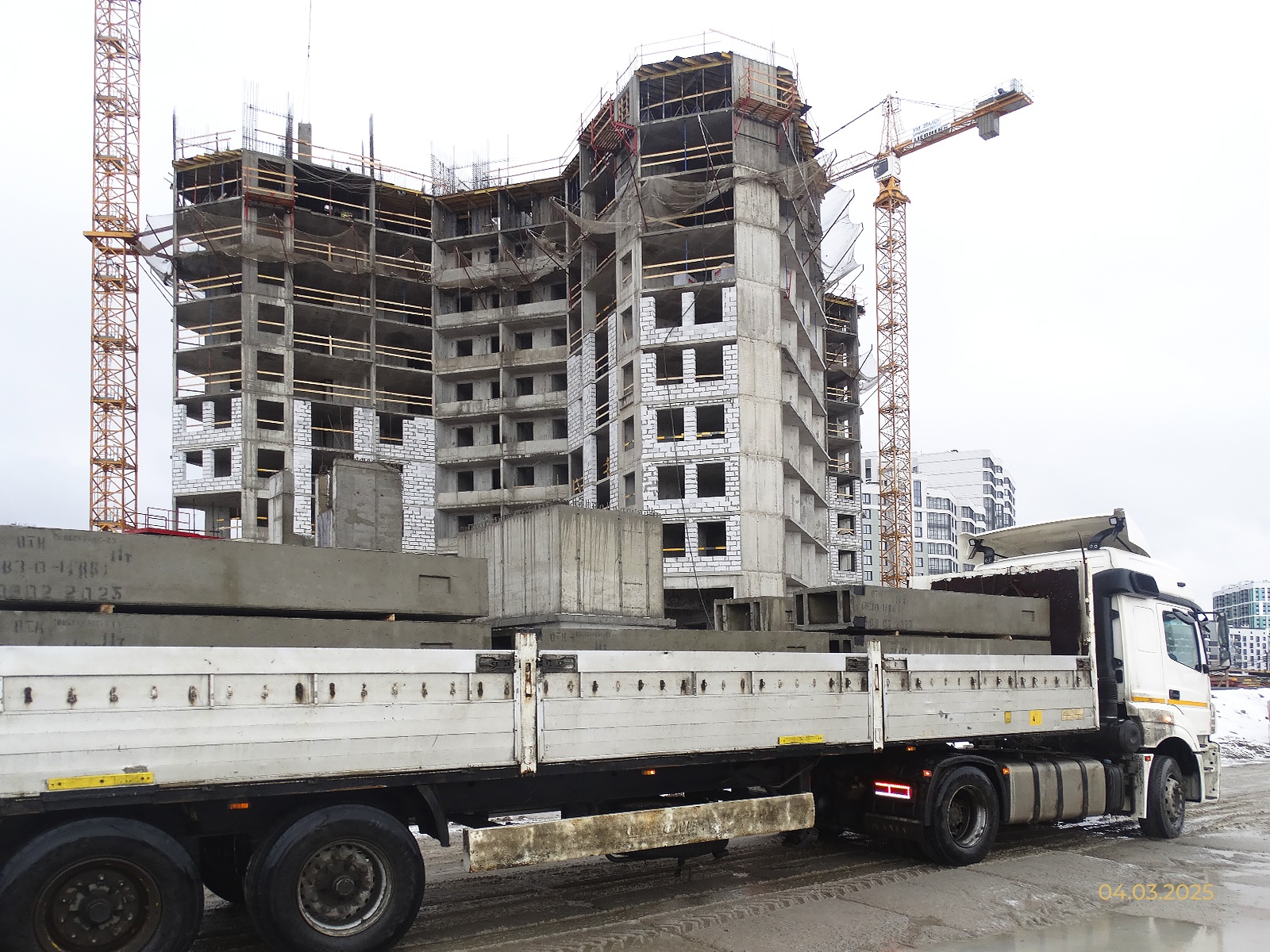

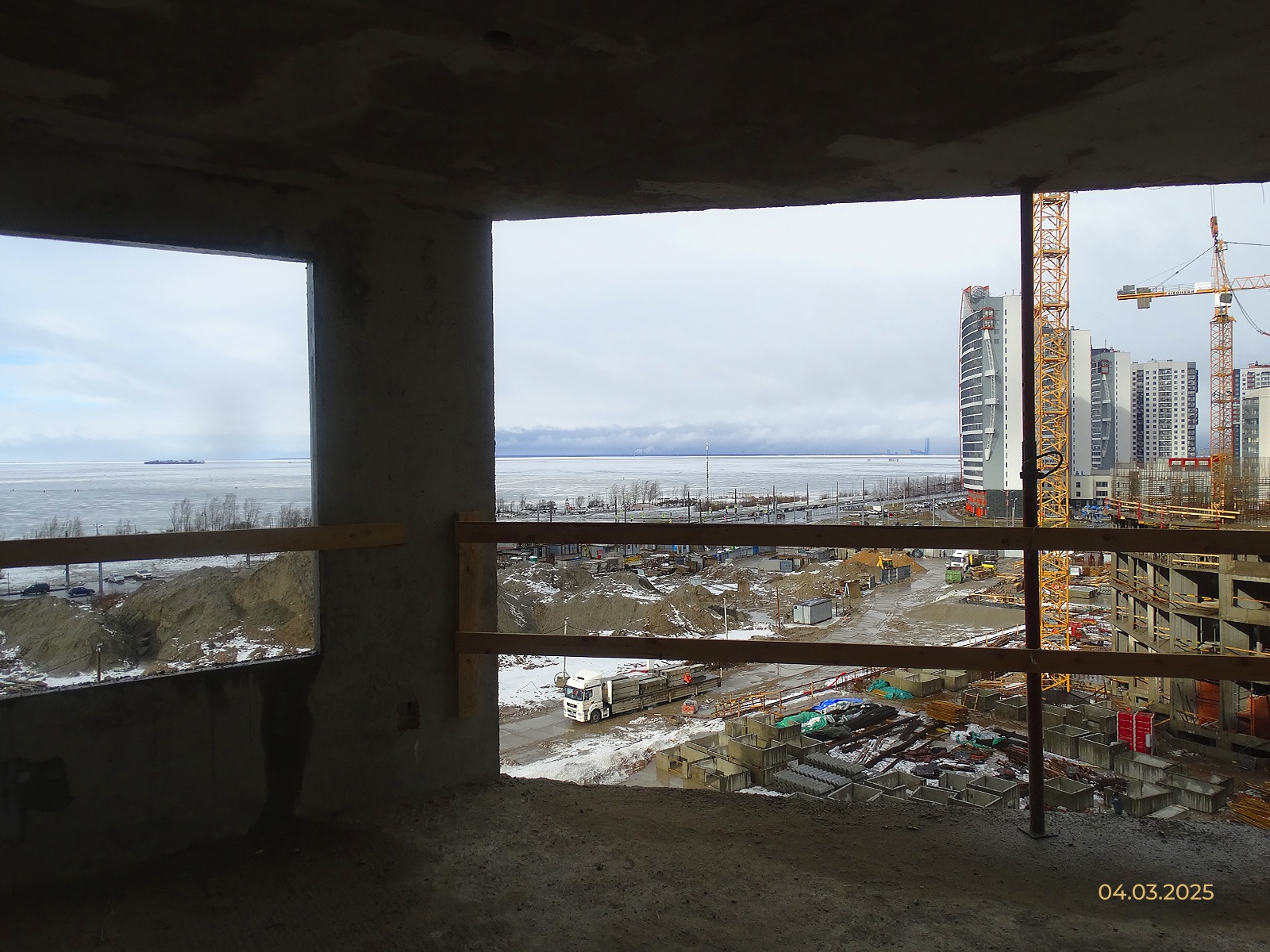

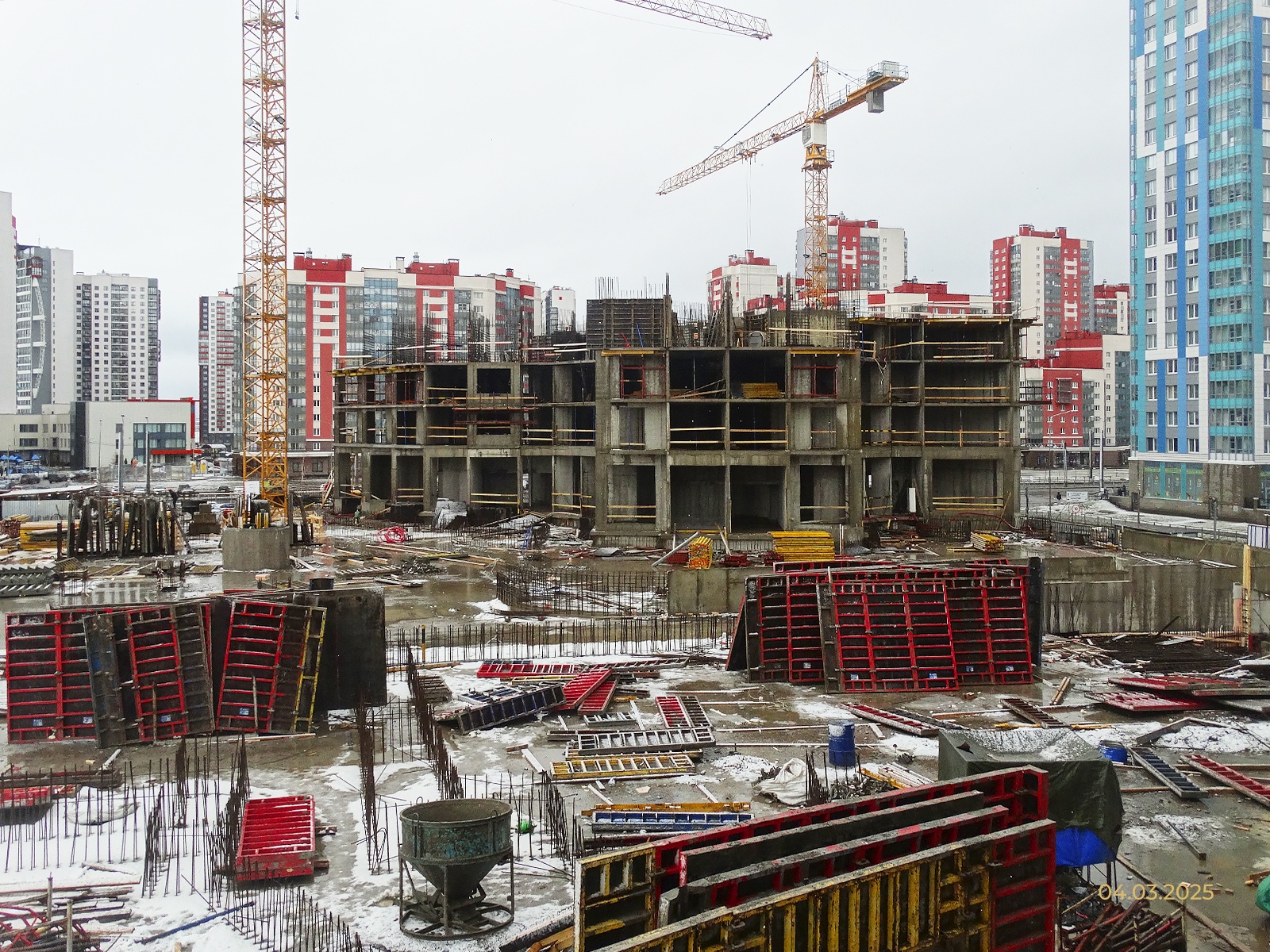

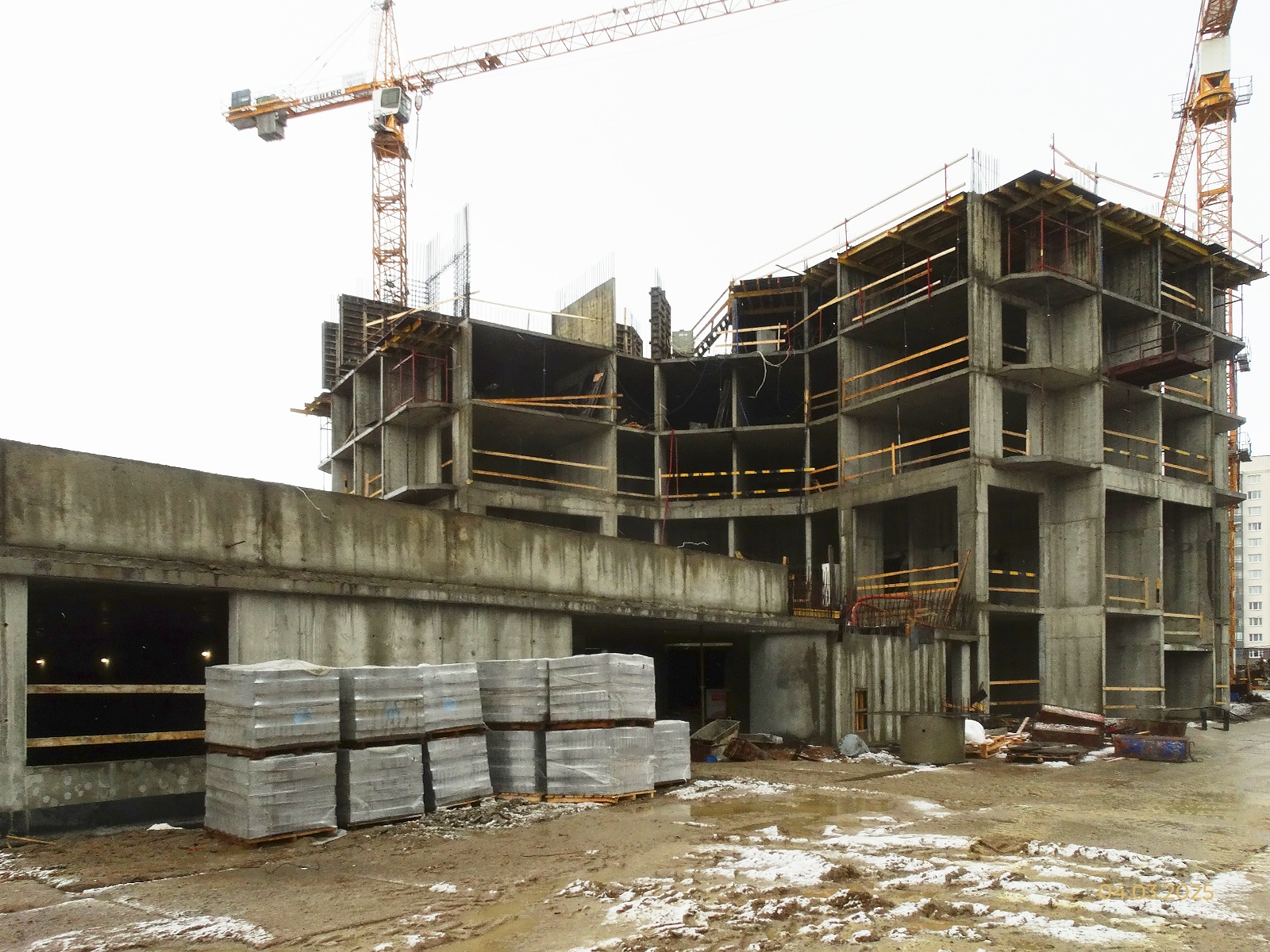

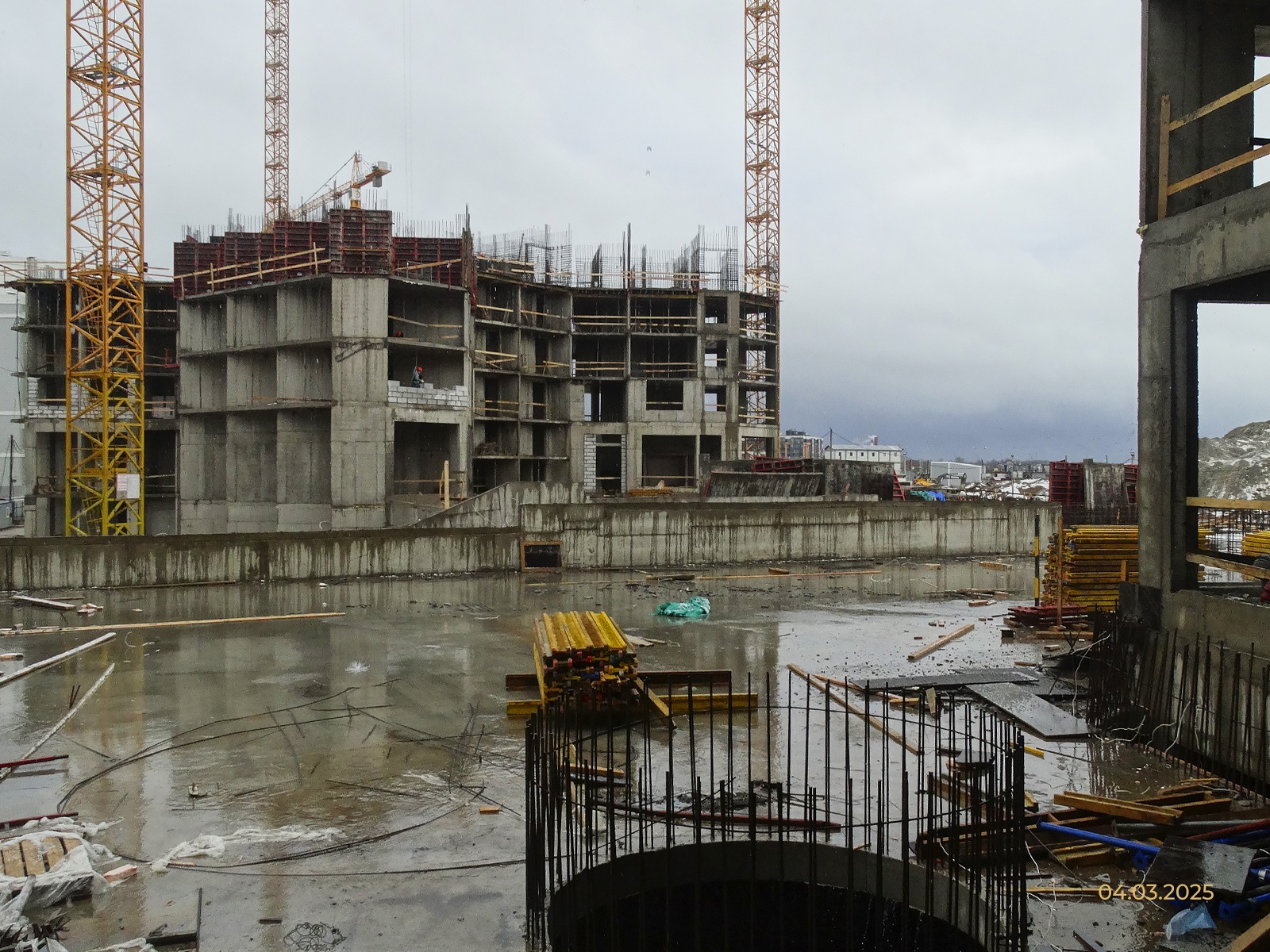

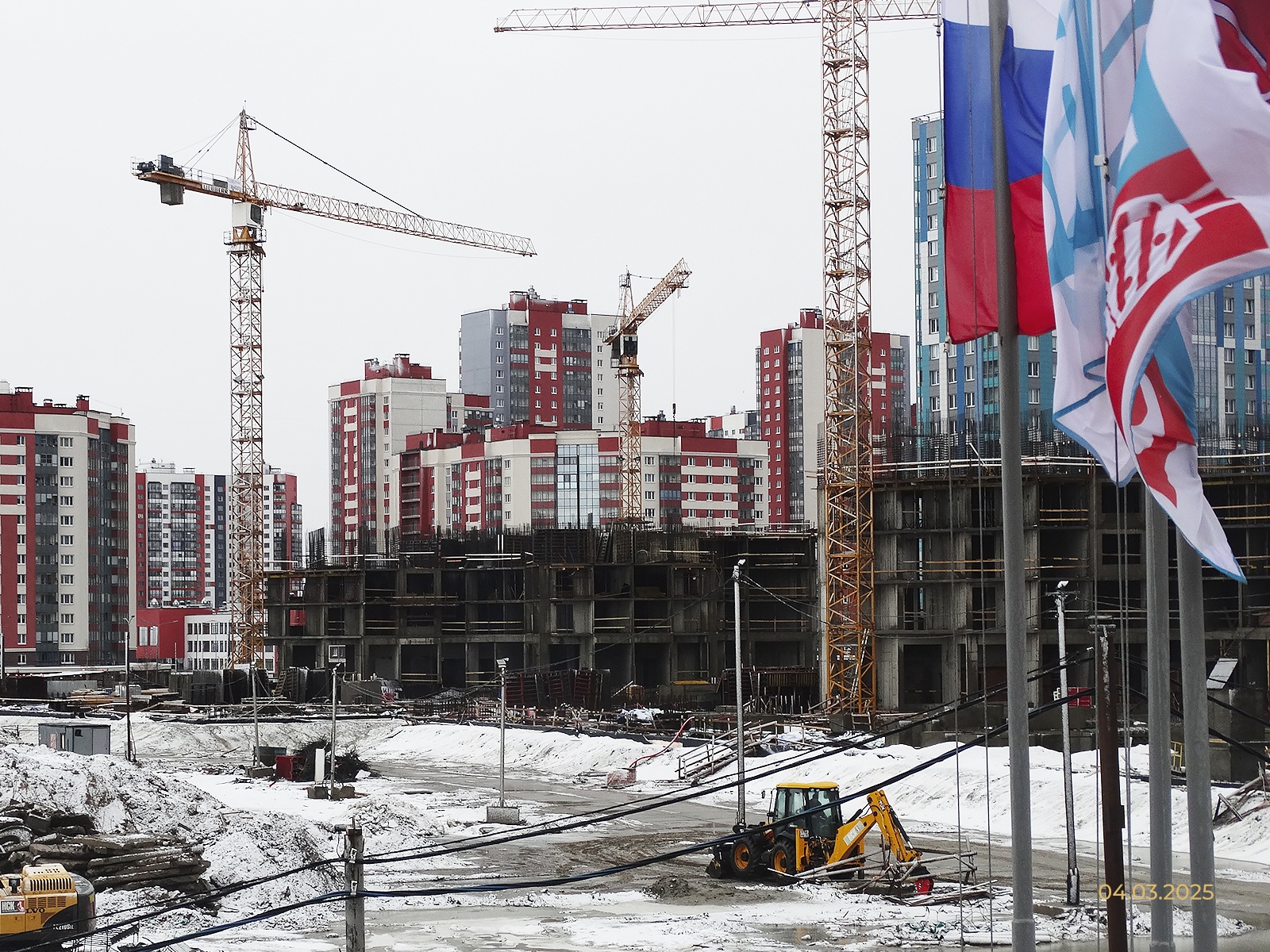

  • устройство монолитного каркаса жилой части - 39%
  • гидроизоляция стен подземного гаража и жилой части - 100%
  • обратная засыпка пазух котлована - 100%

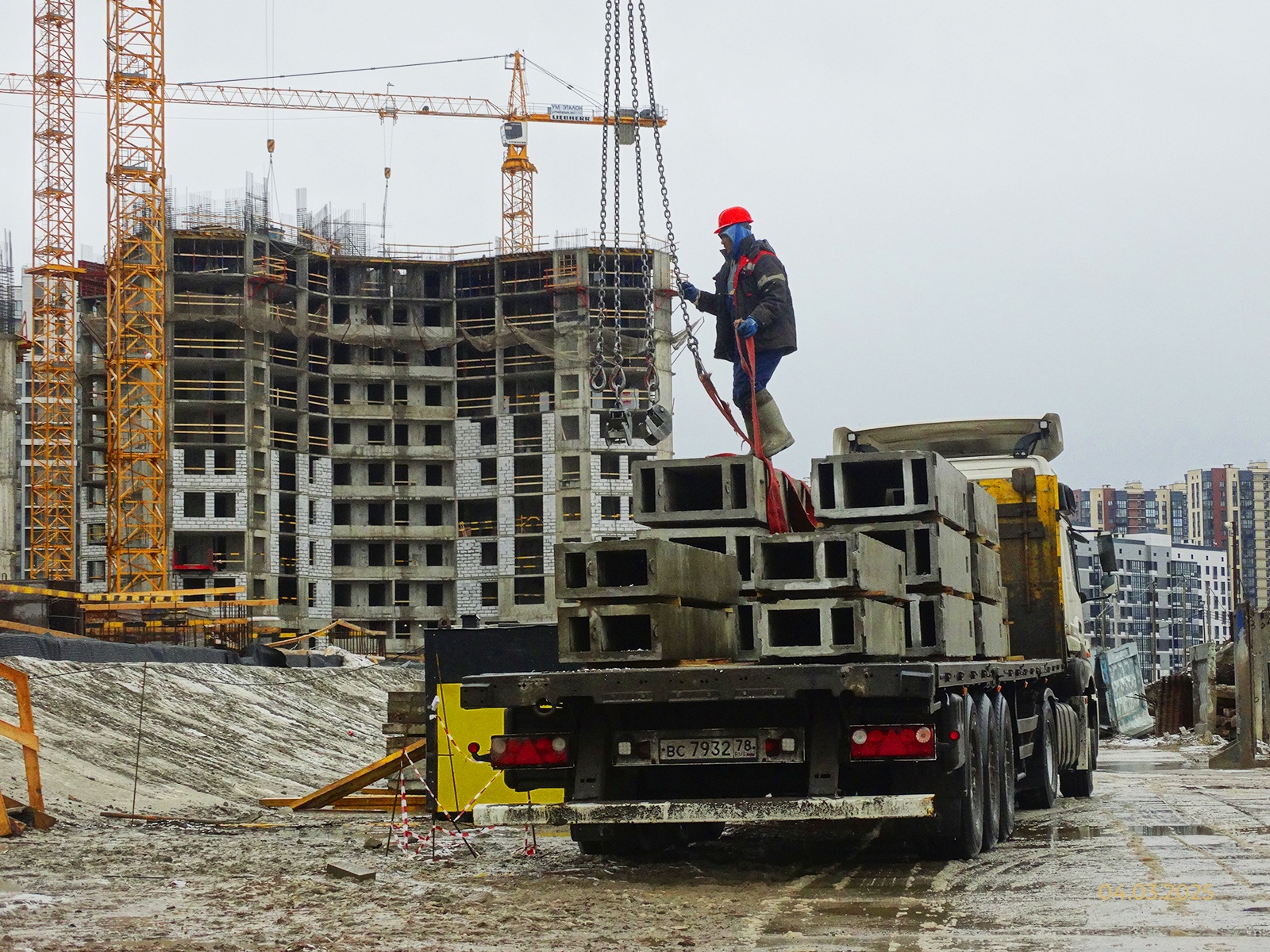

  • кладка наружных стен – 5%
  • кладка внутренних стен и перегородок - 7%.
Узнать подробнее об объекте и посмотреть квартиры в продаже.
