5 июня 2026 года
ЖК «Огни Залива»: ход строительства домов IV очереди. Июнь 2026 г.
Встречаем лето четко по графику: готовность фасадов и витражей — 90%, инженерные сети на финише, приступаем к благоустройству!
Застройщик ООО "Дудергофский проект" информирует о ходе строительства жилых корпусов на участках 269 (корпус 5) и 270 (корпус 6) в Юго-Западной Приморской части Санкт-Петербурга по состоянию на 05.06.2026г.
Жилой комплекс "Огни Залива" строится на первой линии Финского залива в квартале, ограниченном Ленинским пр., пр. Героев и ул. Маршала Захарова (Дудергофского канала).
Проект реализуется в пять очередей. Дома I, II и III очереди сданы и заселены.

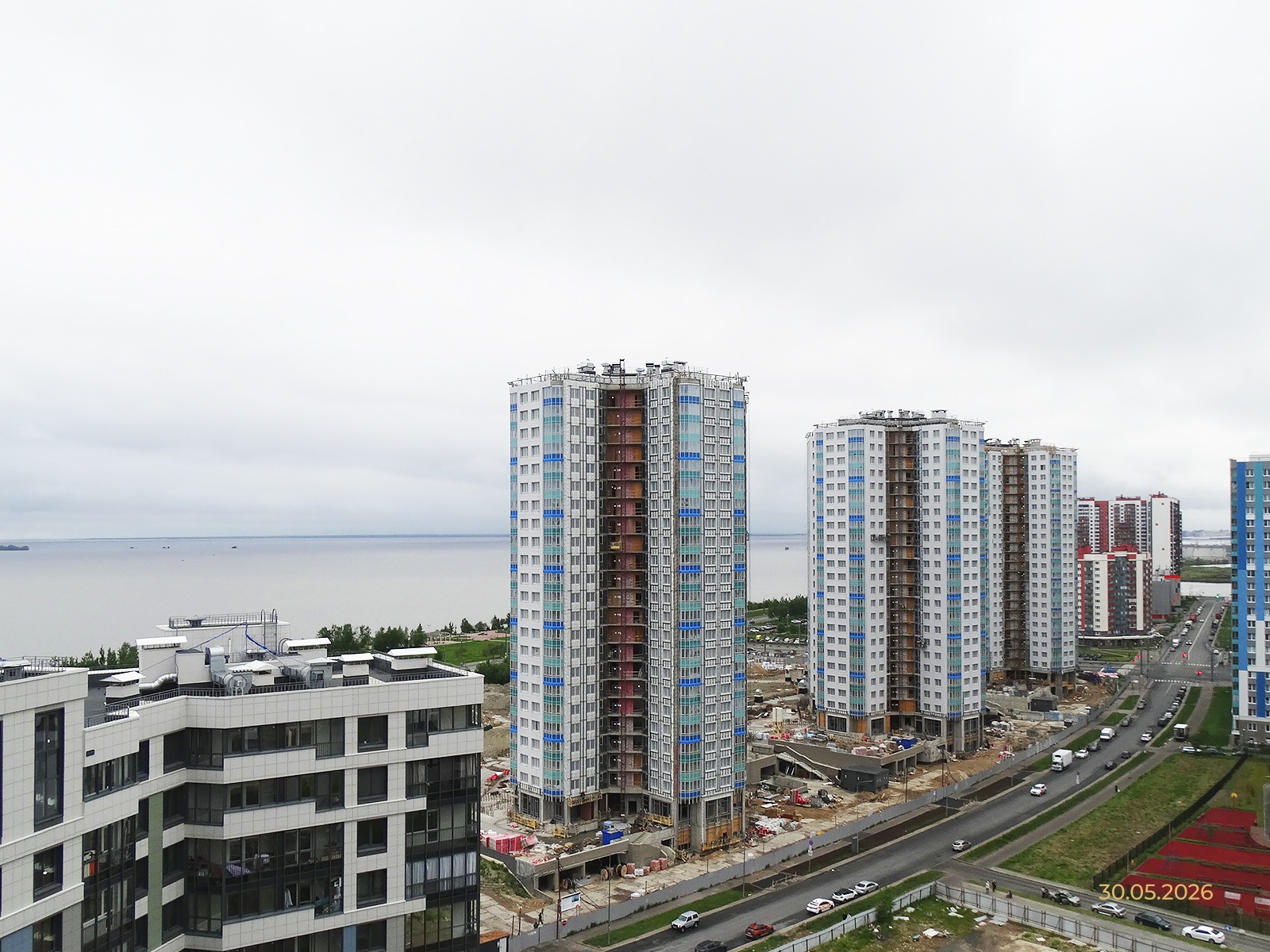

Дома IV очереди вдоль Финского залива вводятся в эксплуатацию в 4 кв. 2026 г.

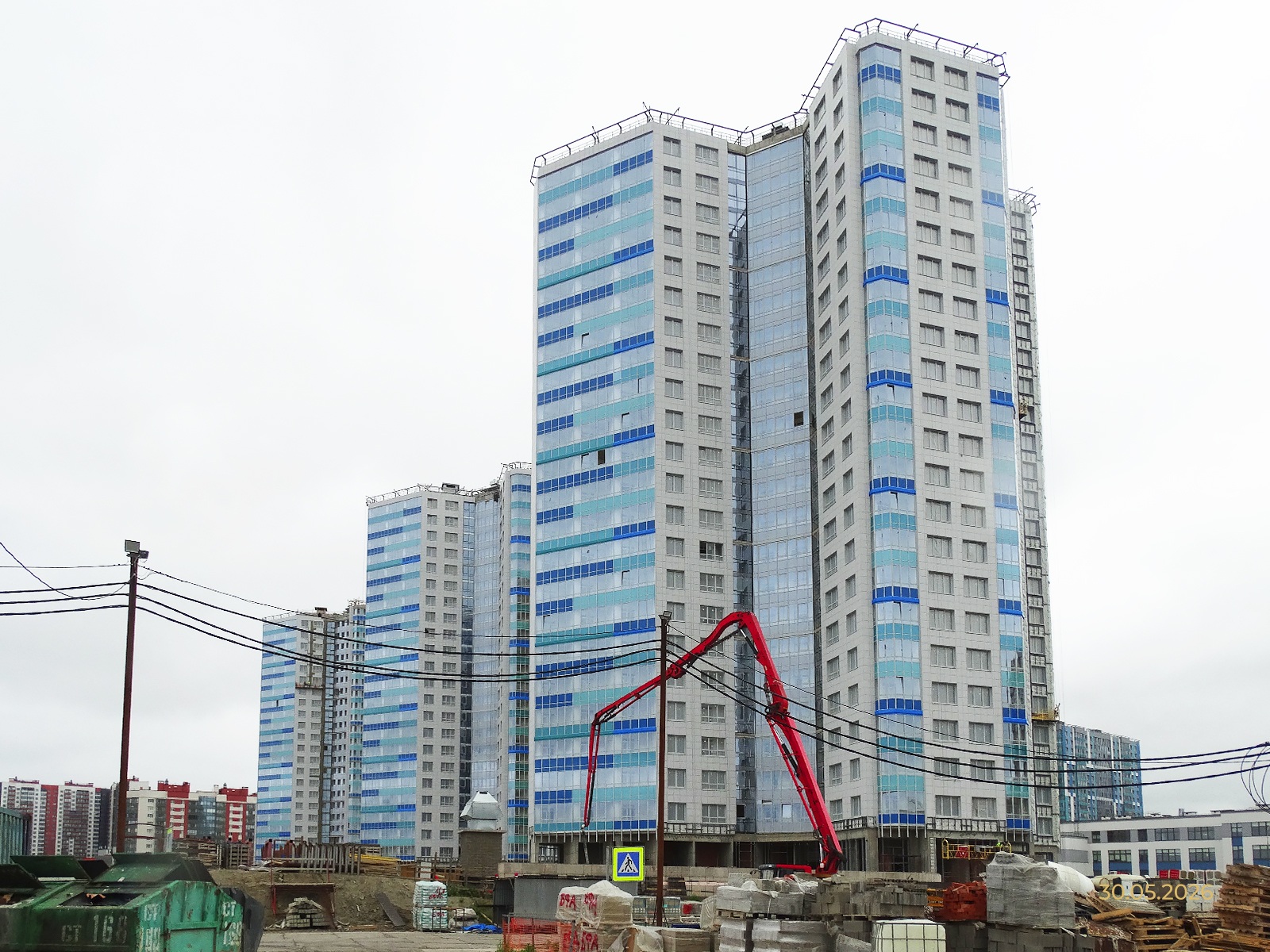

Ход работ по состоянию на 05.06.2026:
Участок 269 (Корпус 5)
Основные строительные работы (Конструктив)

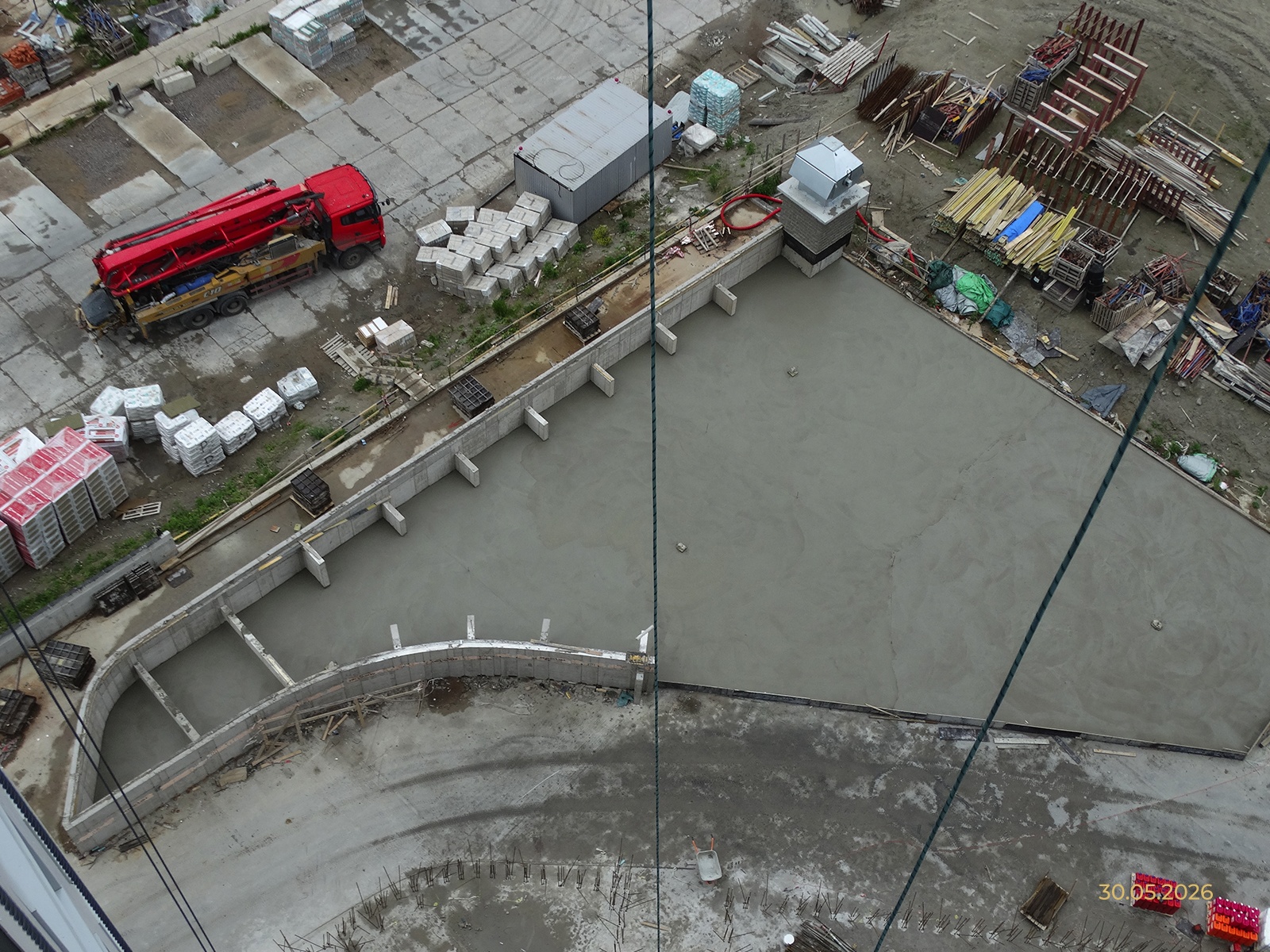

- Устройство фундамента, стен, колонн и перекрытия подземного гаража - 100%;

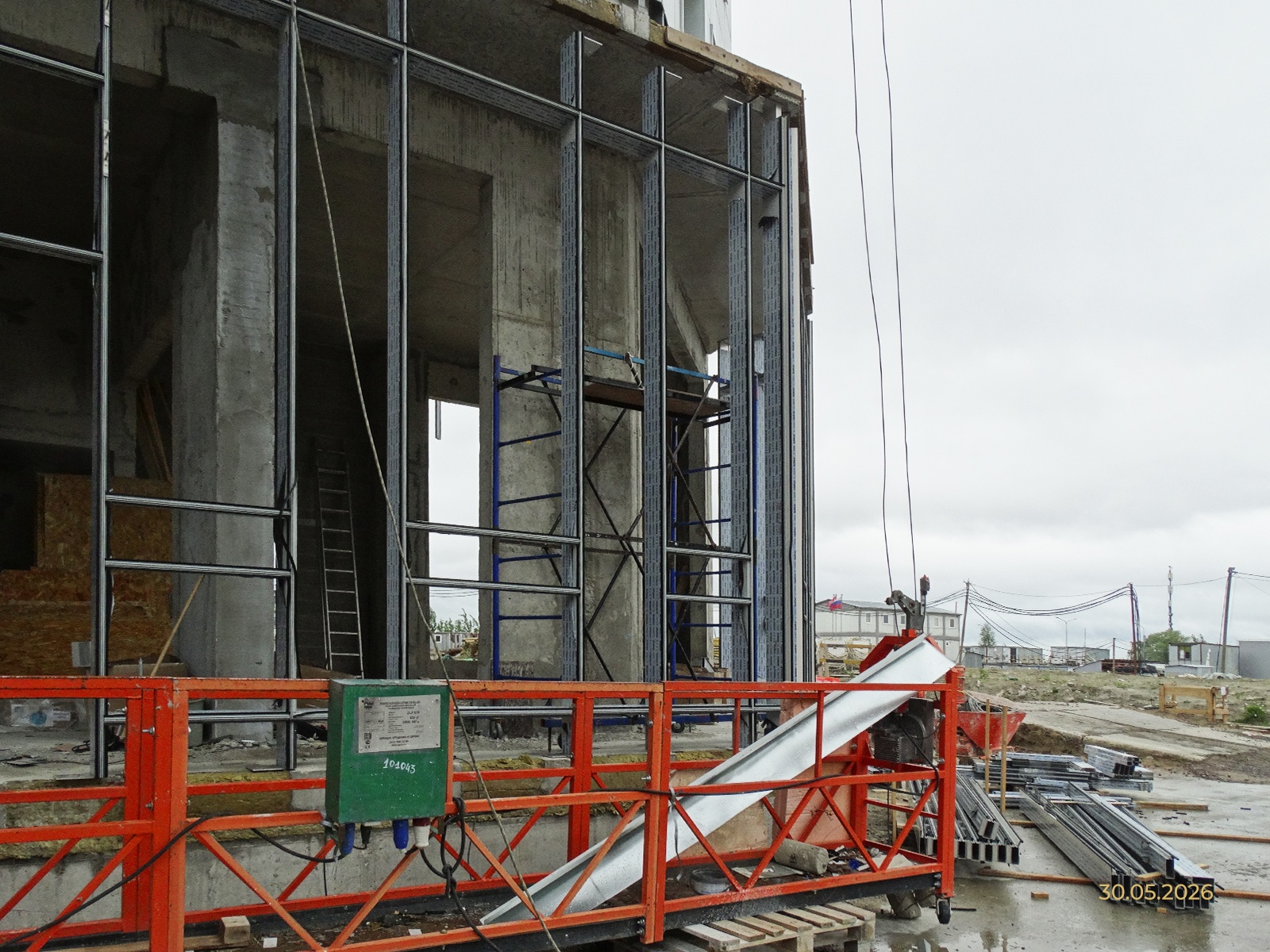

- Устройство монолитного каркаса, стен и перегородок здания - 100%;

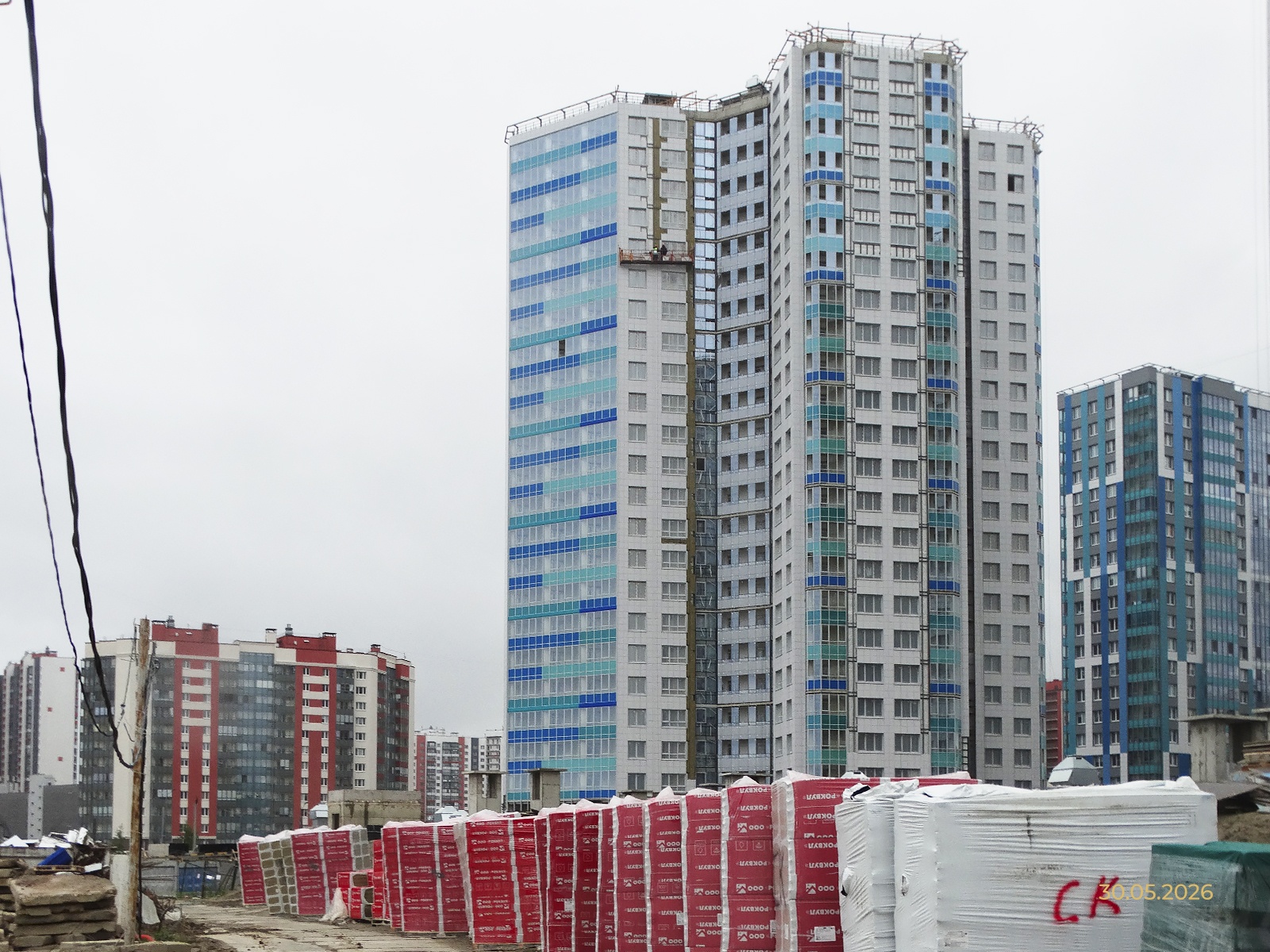

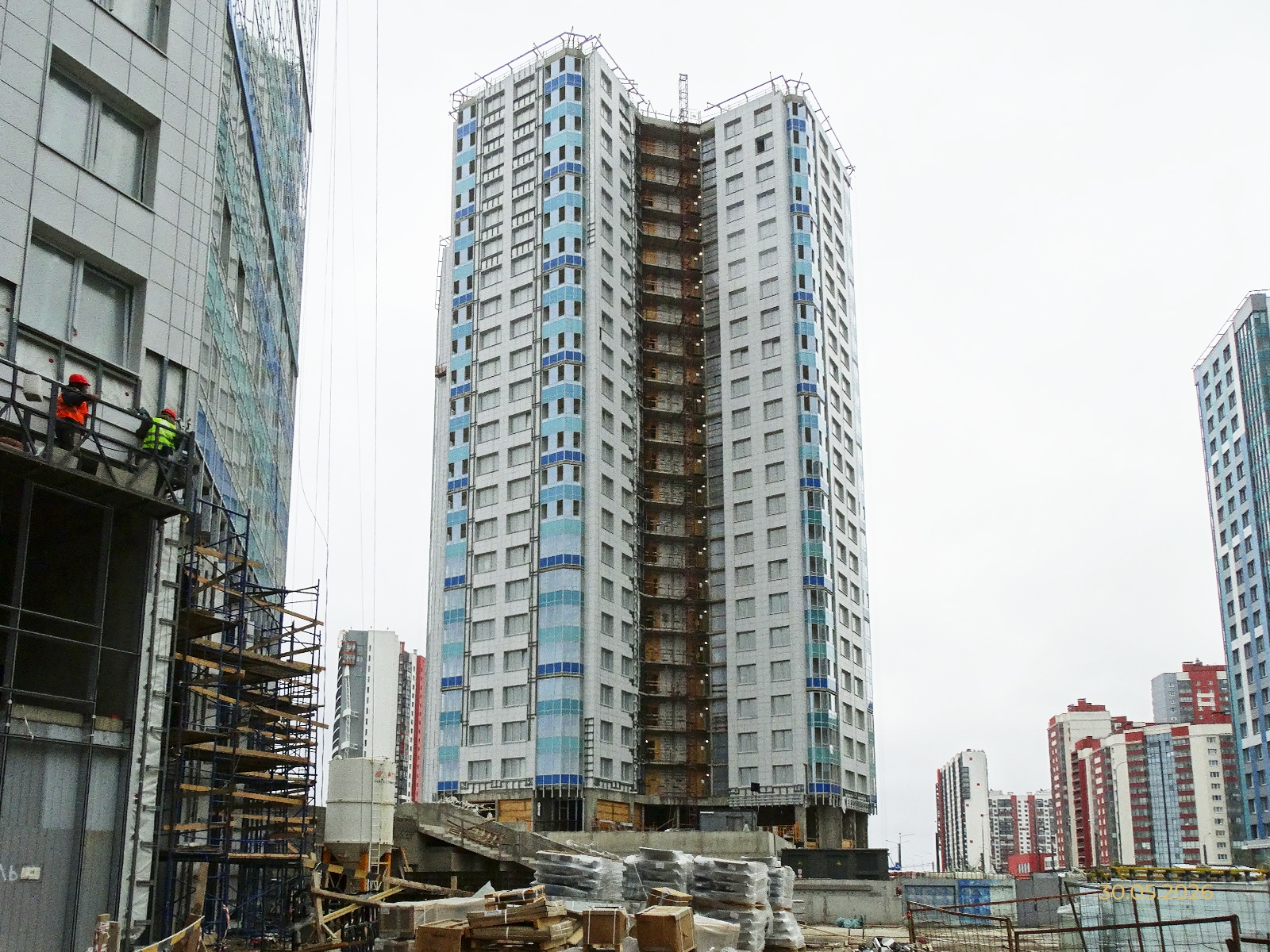

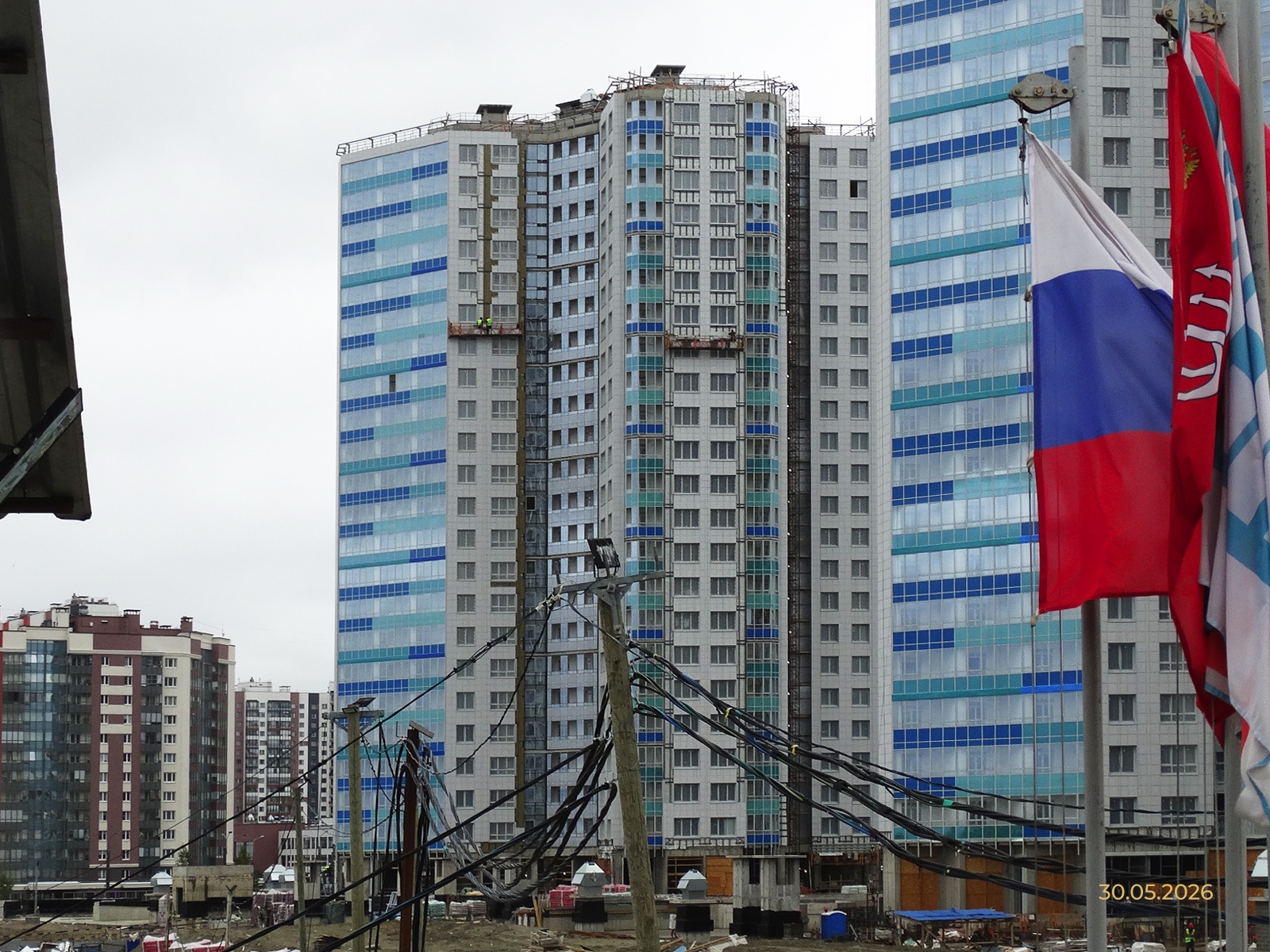

- Монтаж металлоконструкций - 80%.

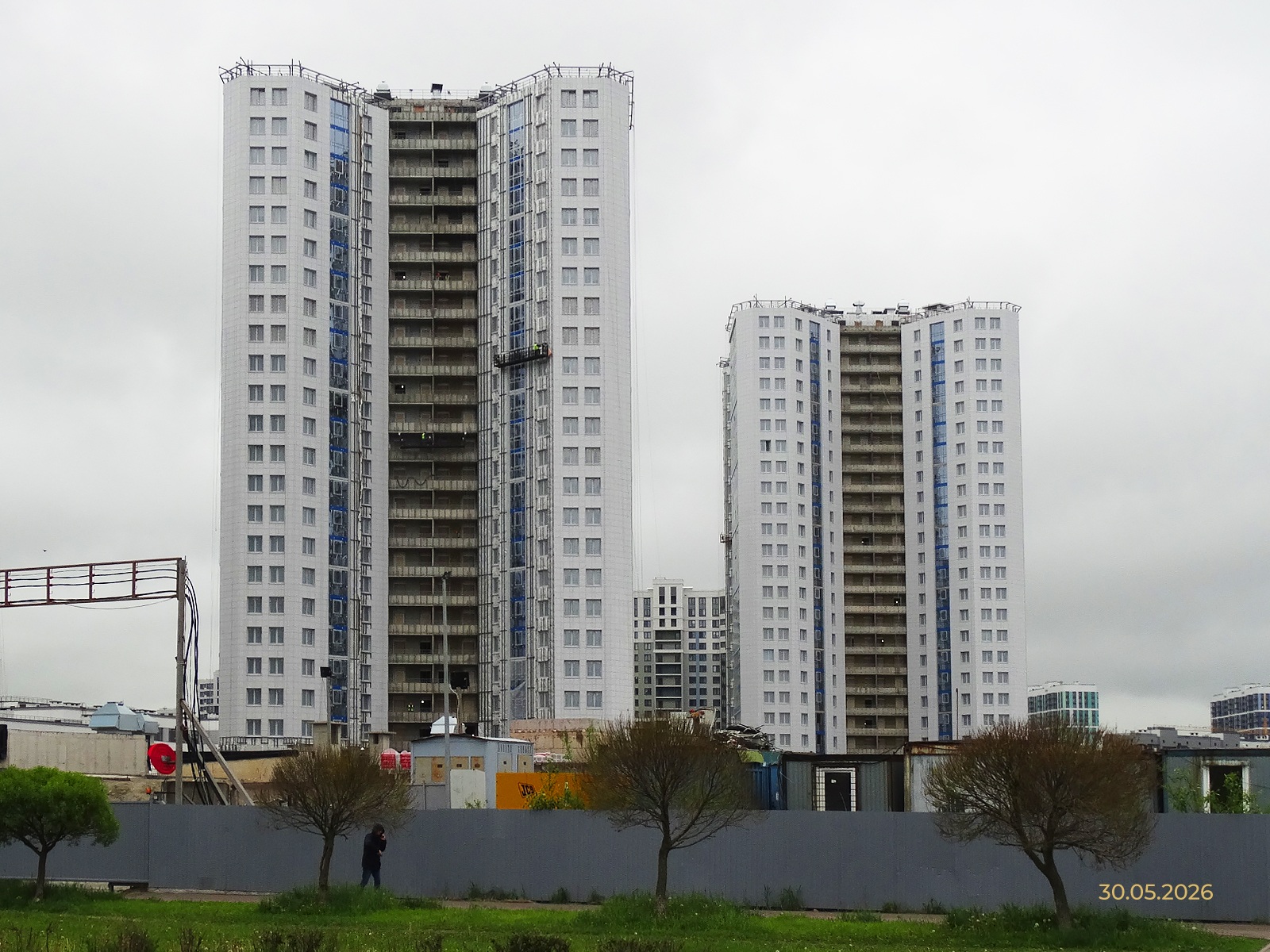

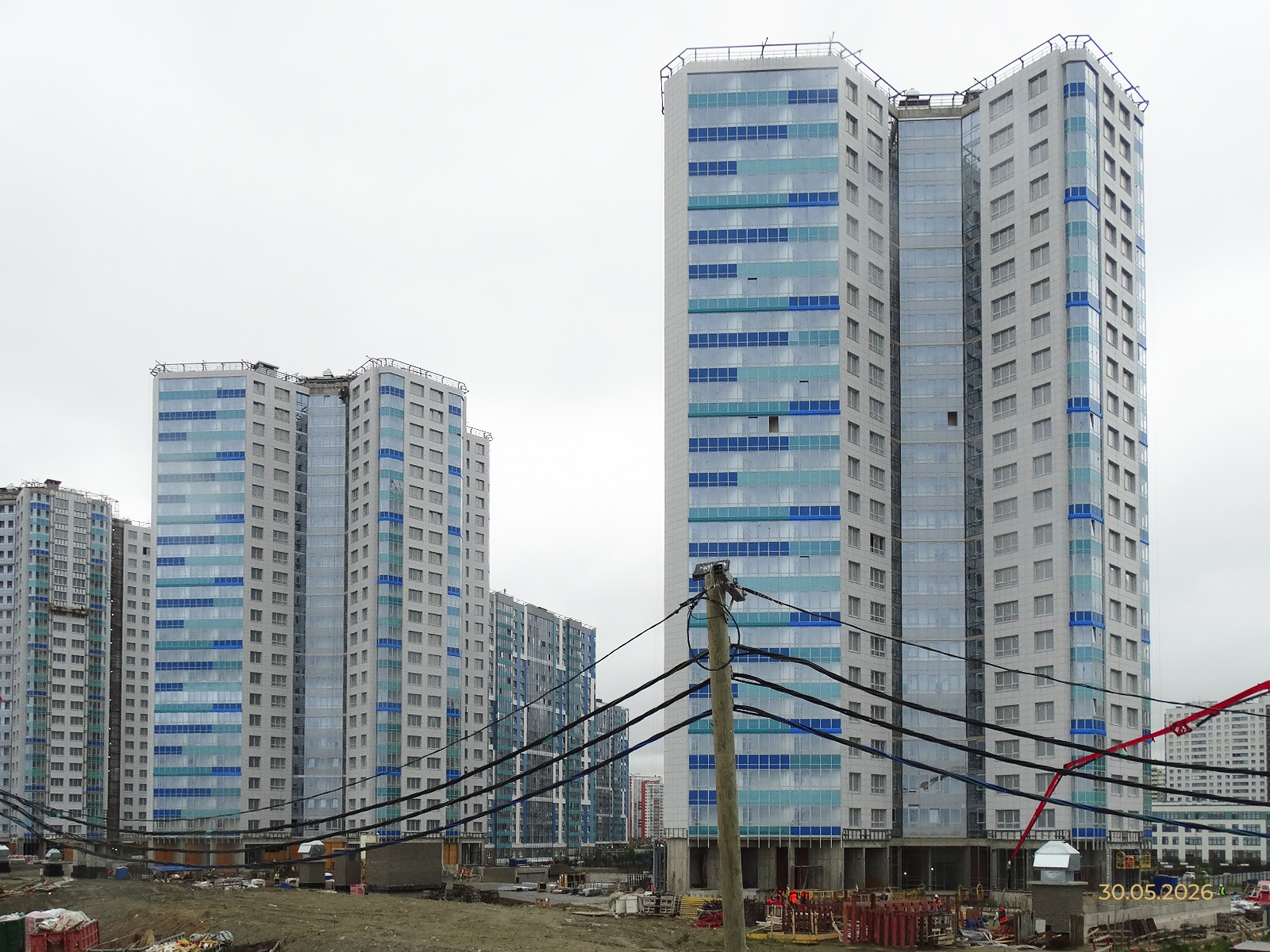

Монтаж фасадов и остекление

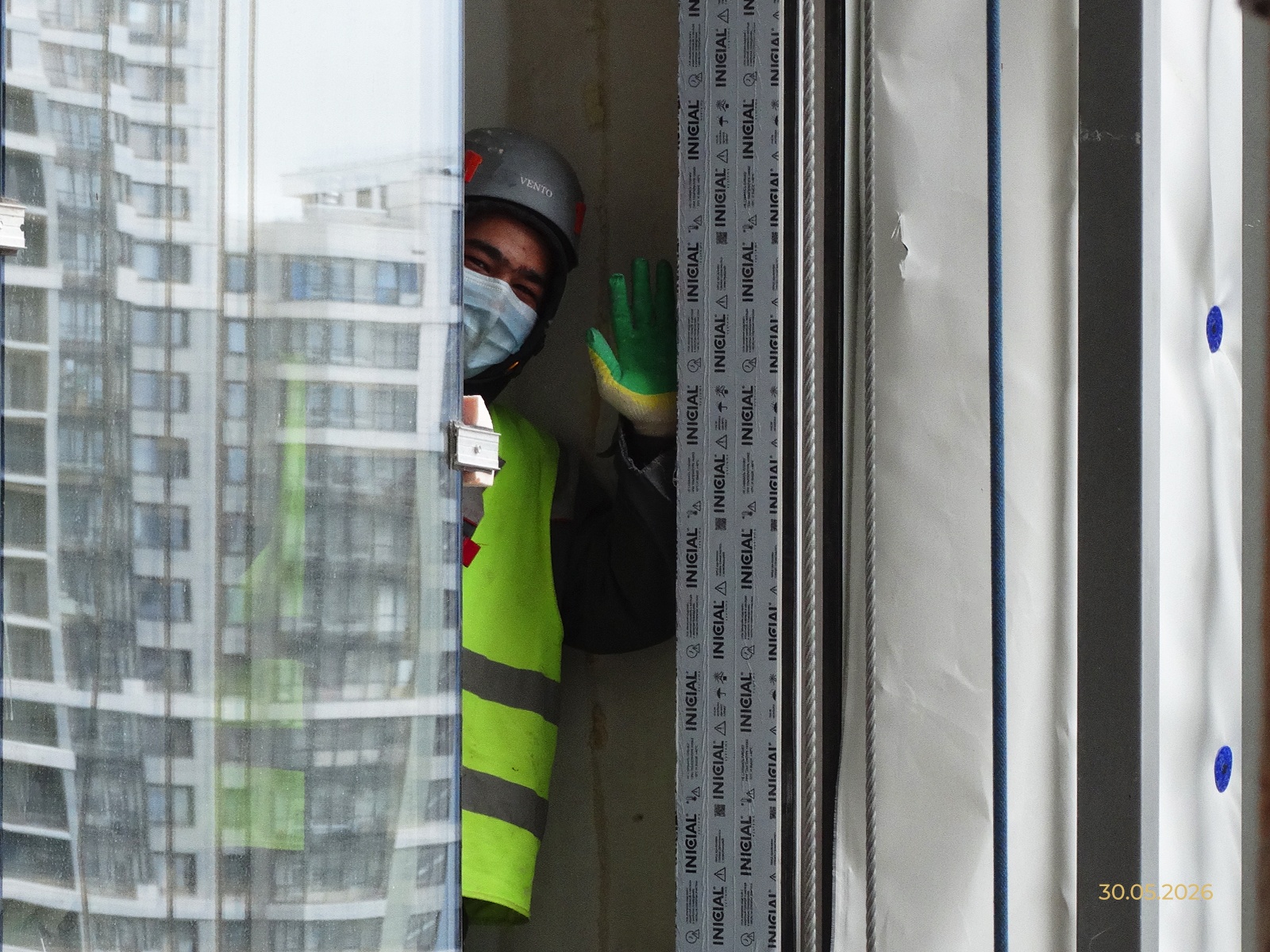

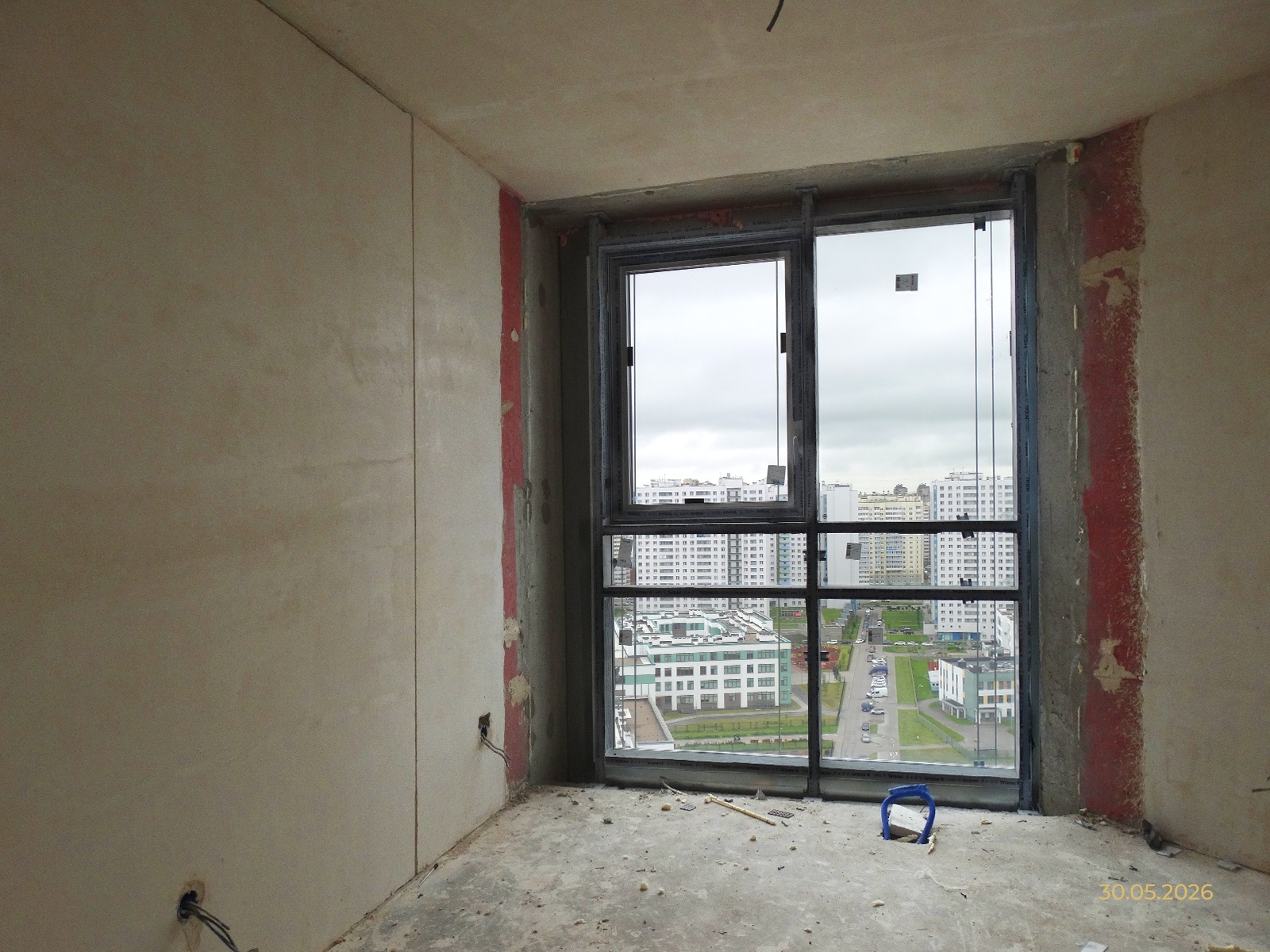

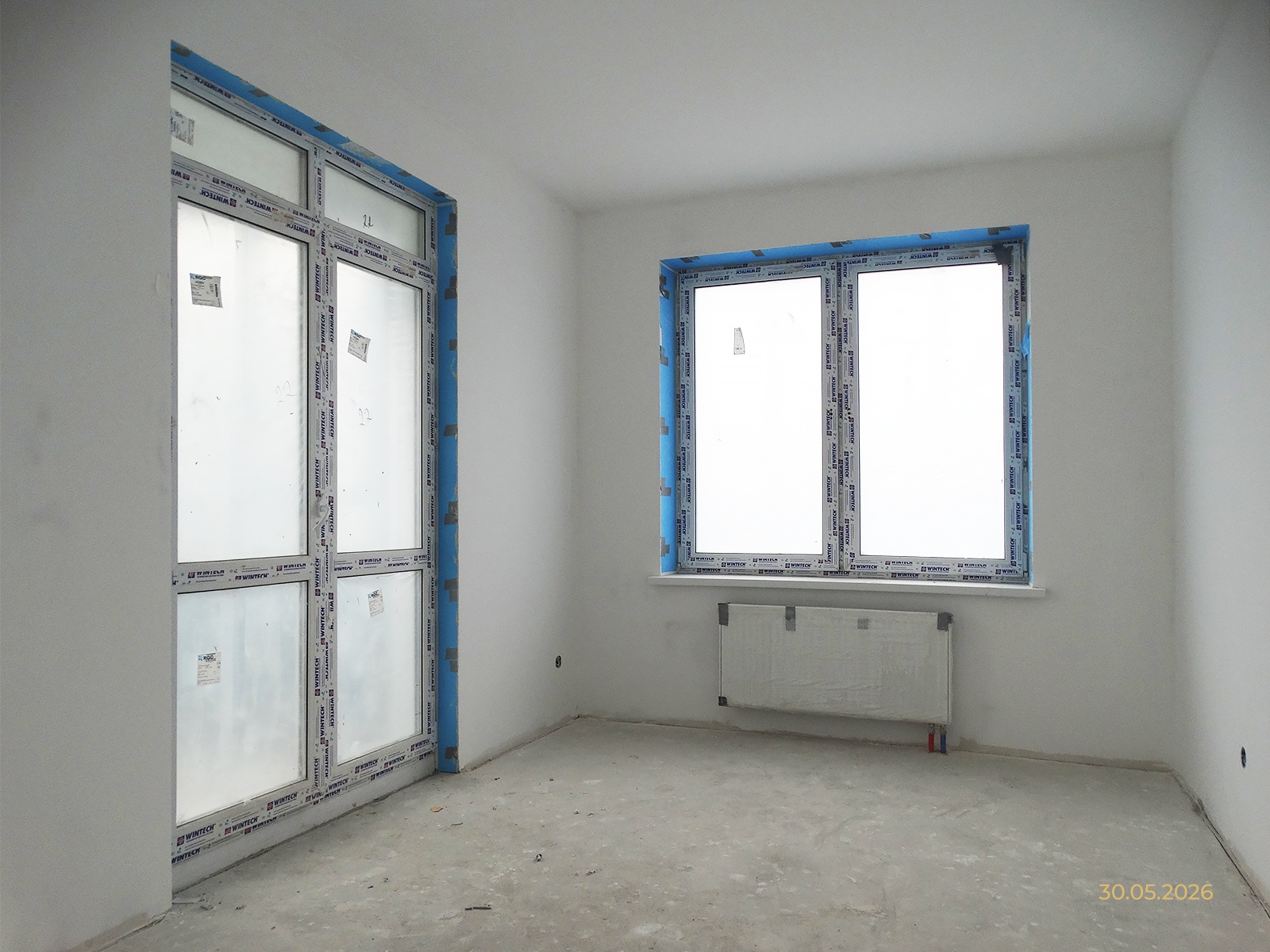

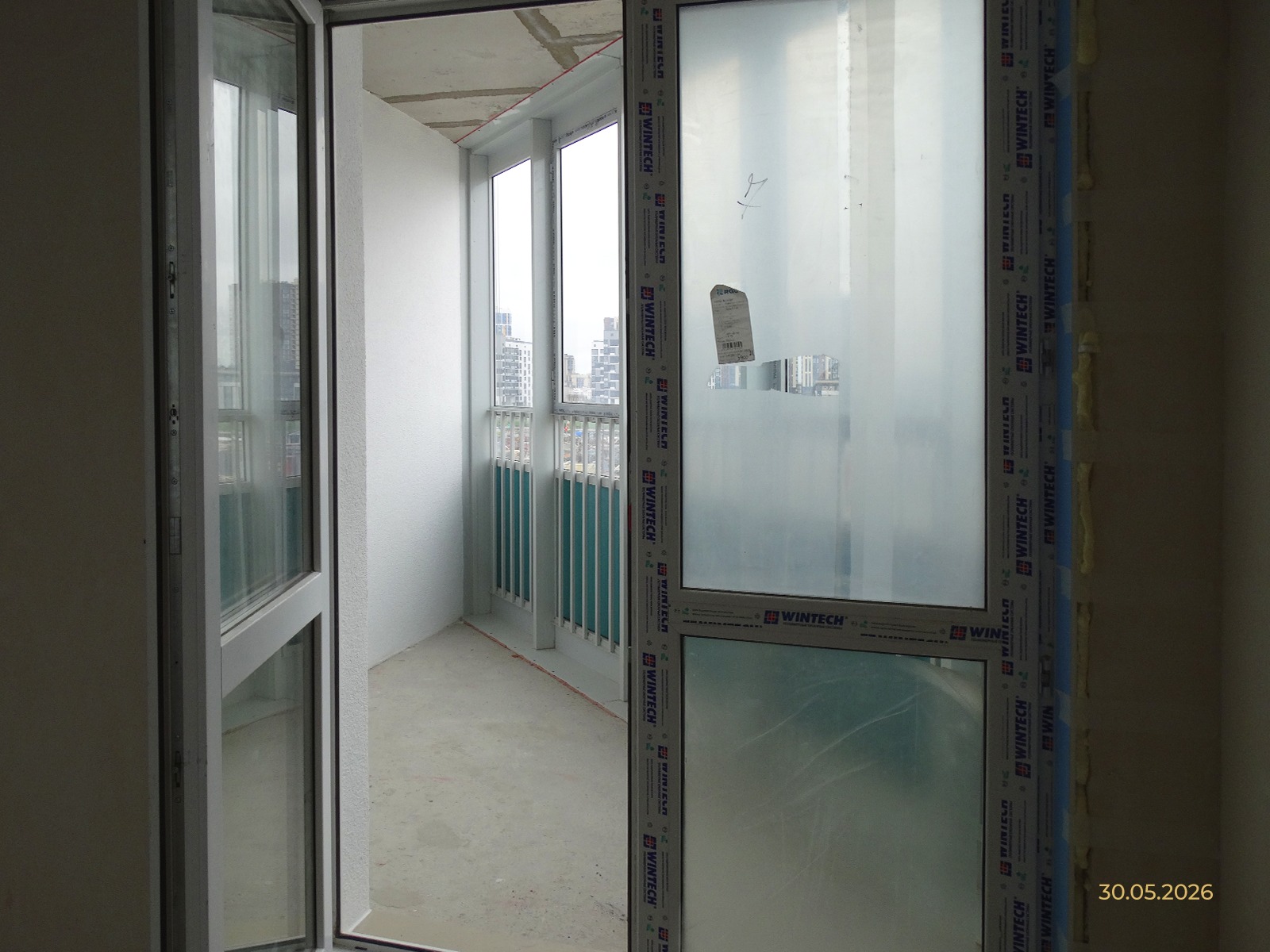

- Монтаж оконных и дверных блоков из ПВХ профиля - 100%;

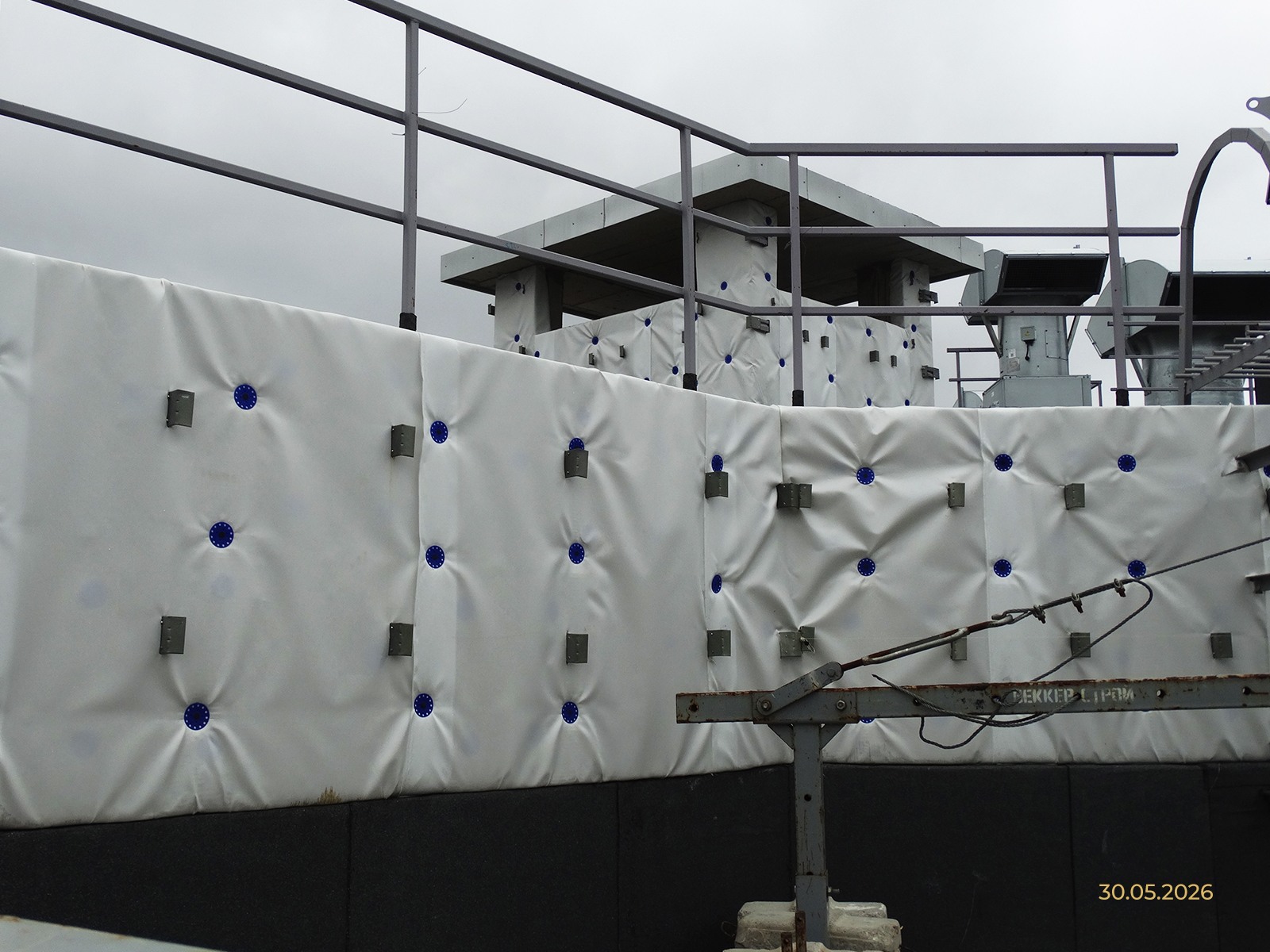

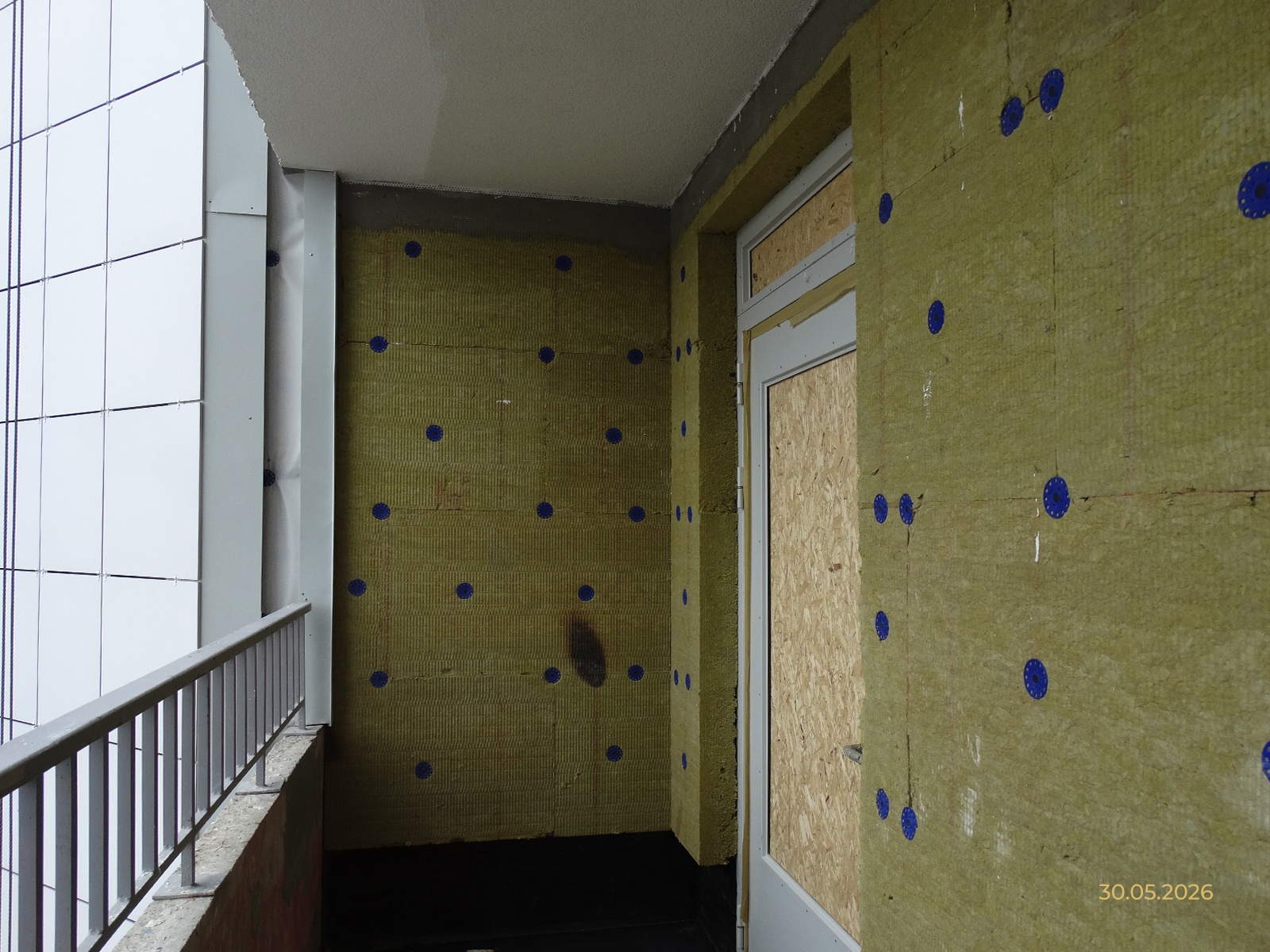

- Устройство навесного вентилируемого фасада (утепление) - 98%;
- Устройство навесного вентилируемого фасада (монтаж подсистемы) - 95%;

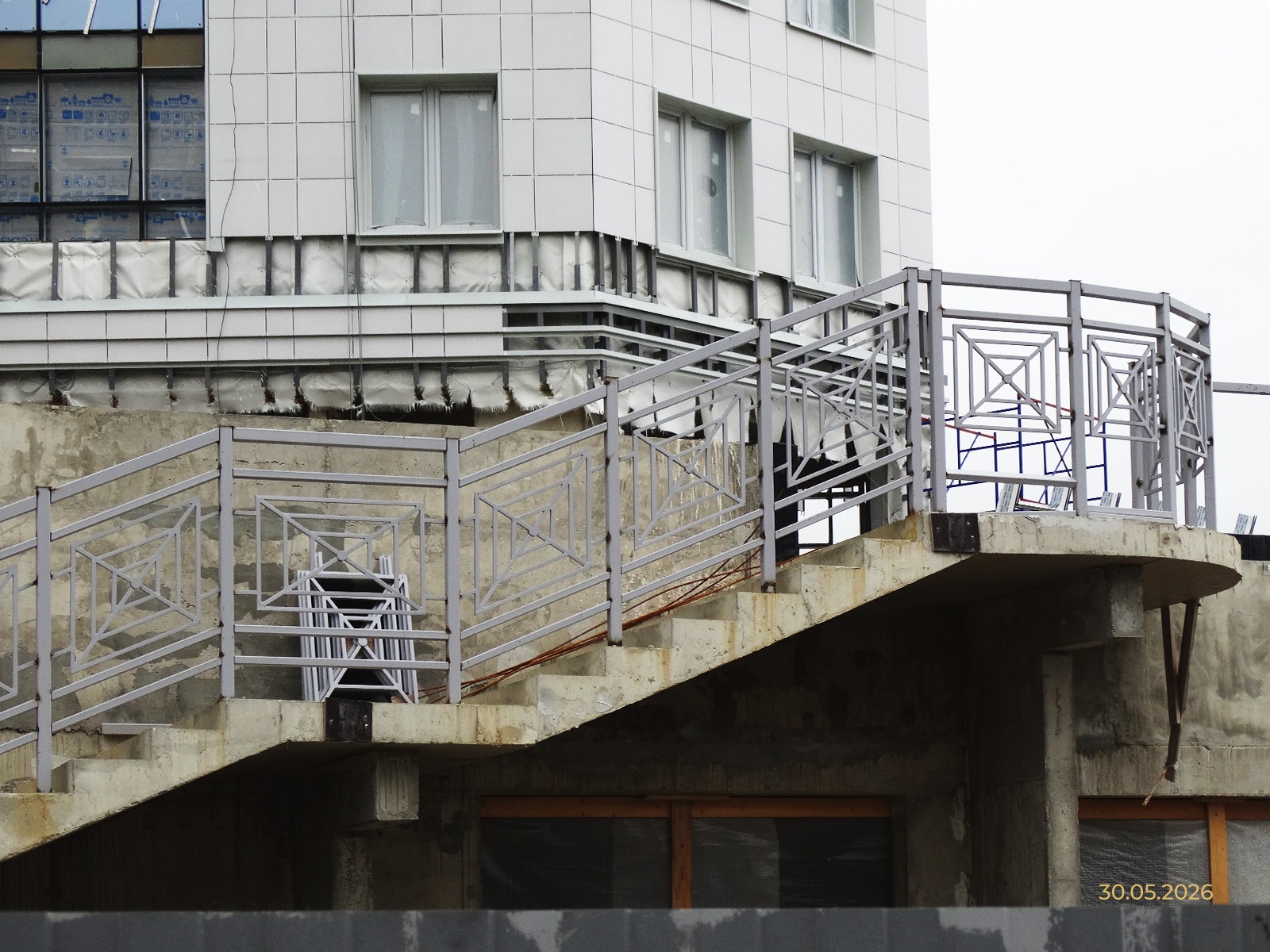

- Монтаж каркасов холодного витражного остекления - 90%;
- Монтаж каркасов теплого витражного остекления - 85%;
- Устройство навесного вентилируемого фасада (облицовка керамической плиткой) - 84%;
- Заполнение каркасов холодного витражного остекления - 82%;

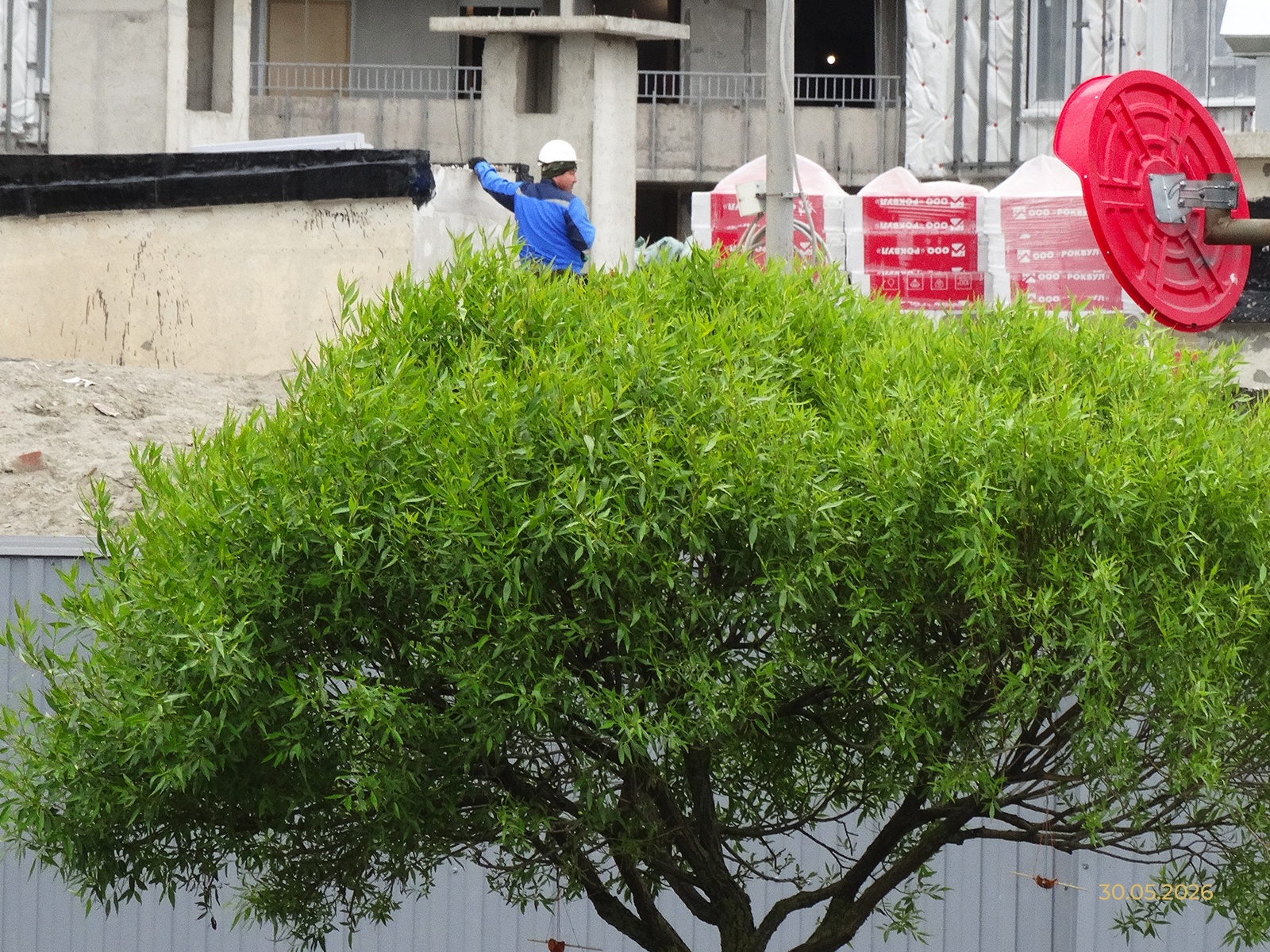

- Фасадная тонкослойная штукатурка с утеплением (окраска) - 78%;
- Заполнение каркасов теплого витражного остекления - 50%.
Кровельные работы
- Устройство кровли над жилой частью — 98%.

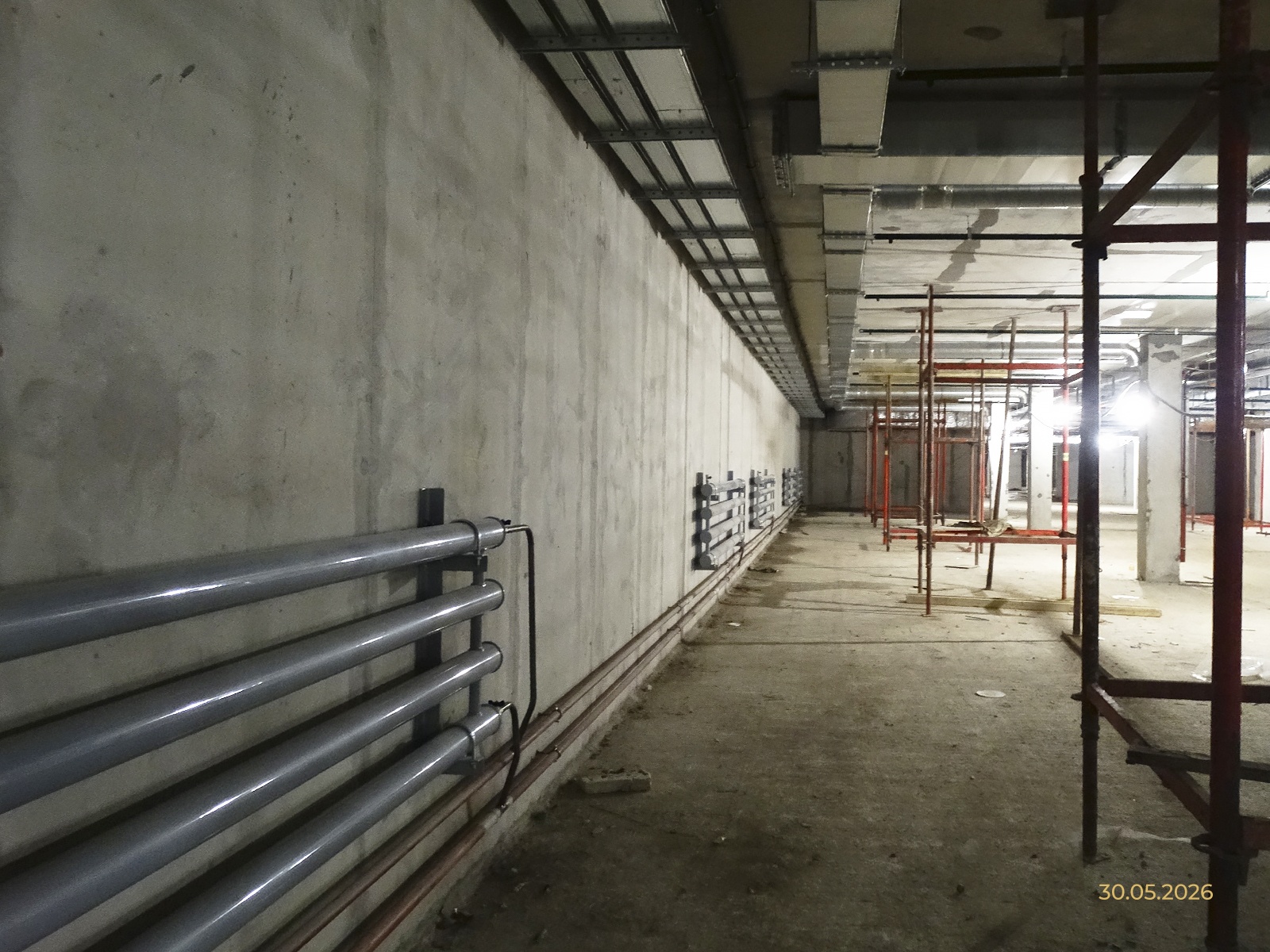

Внутренние инженерные сети

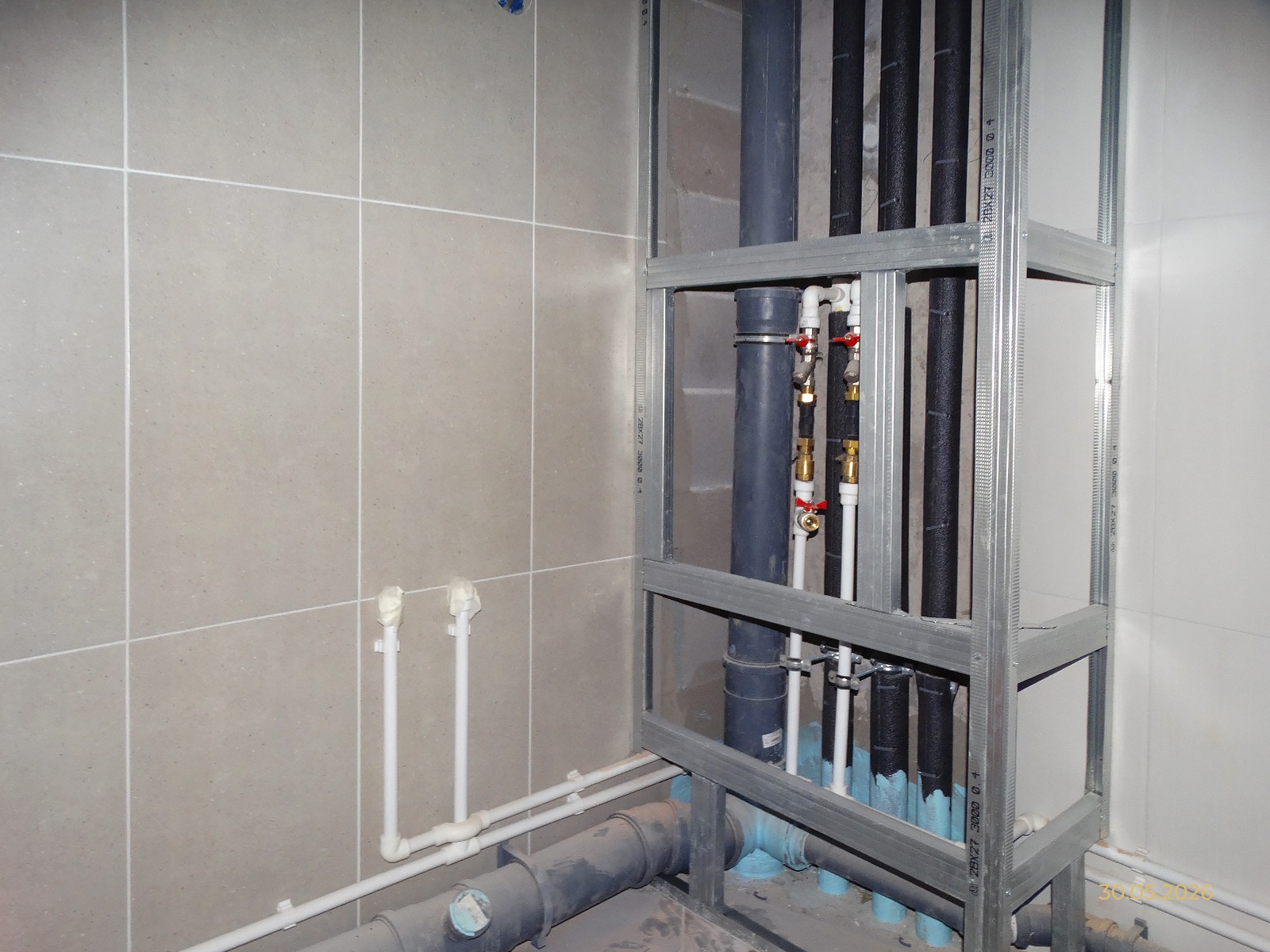

- Система отопления - 99%;

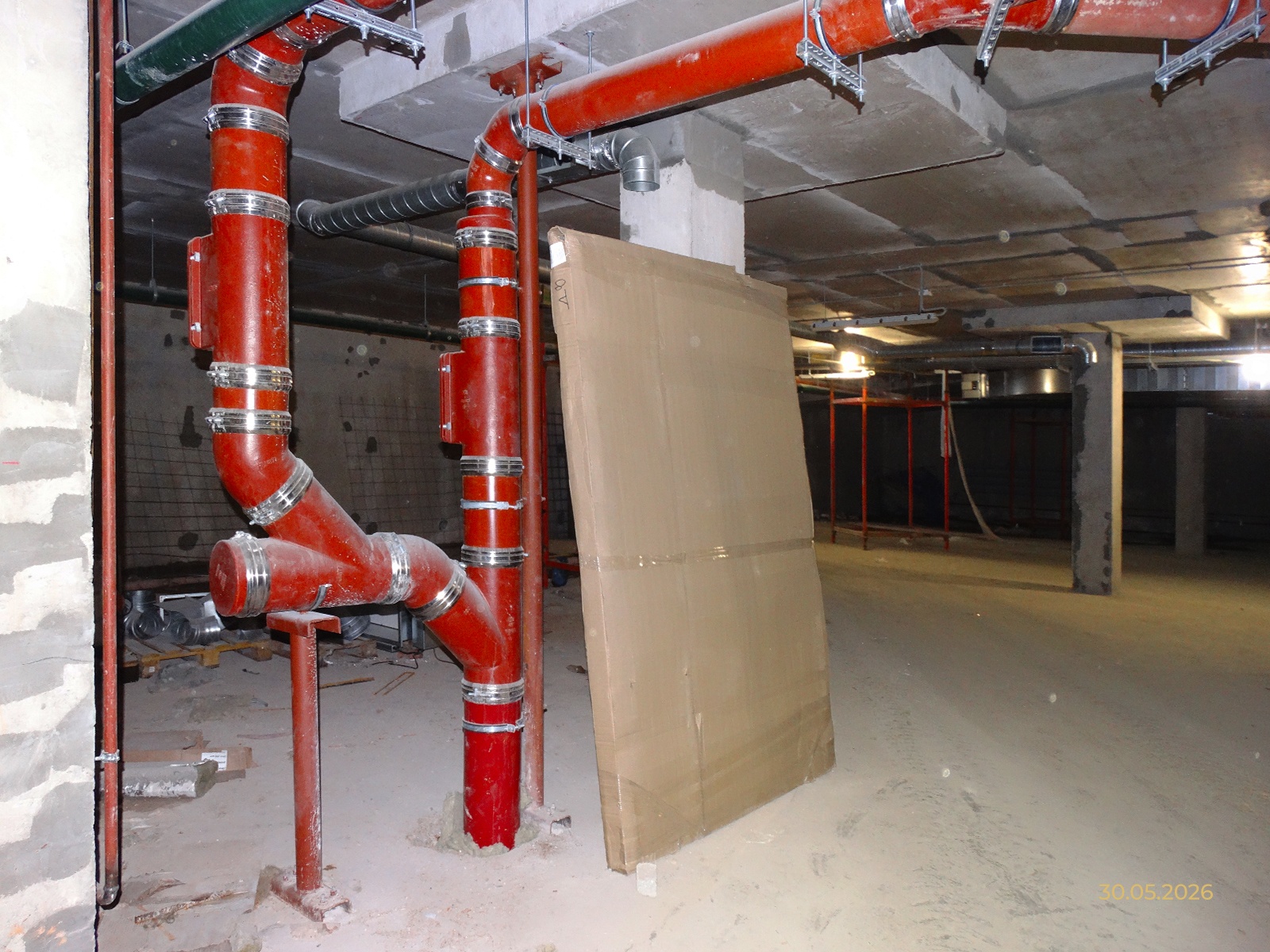

- Противодымная система вентиляции - 98%;
- Канализация - 98%;
- Система АУПТ (автоматическая установка пожаротушения) - 95%;

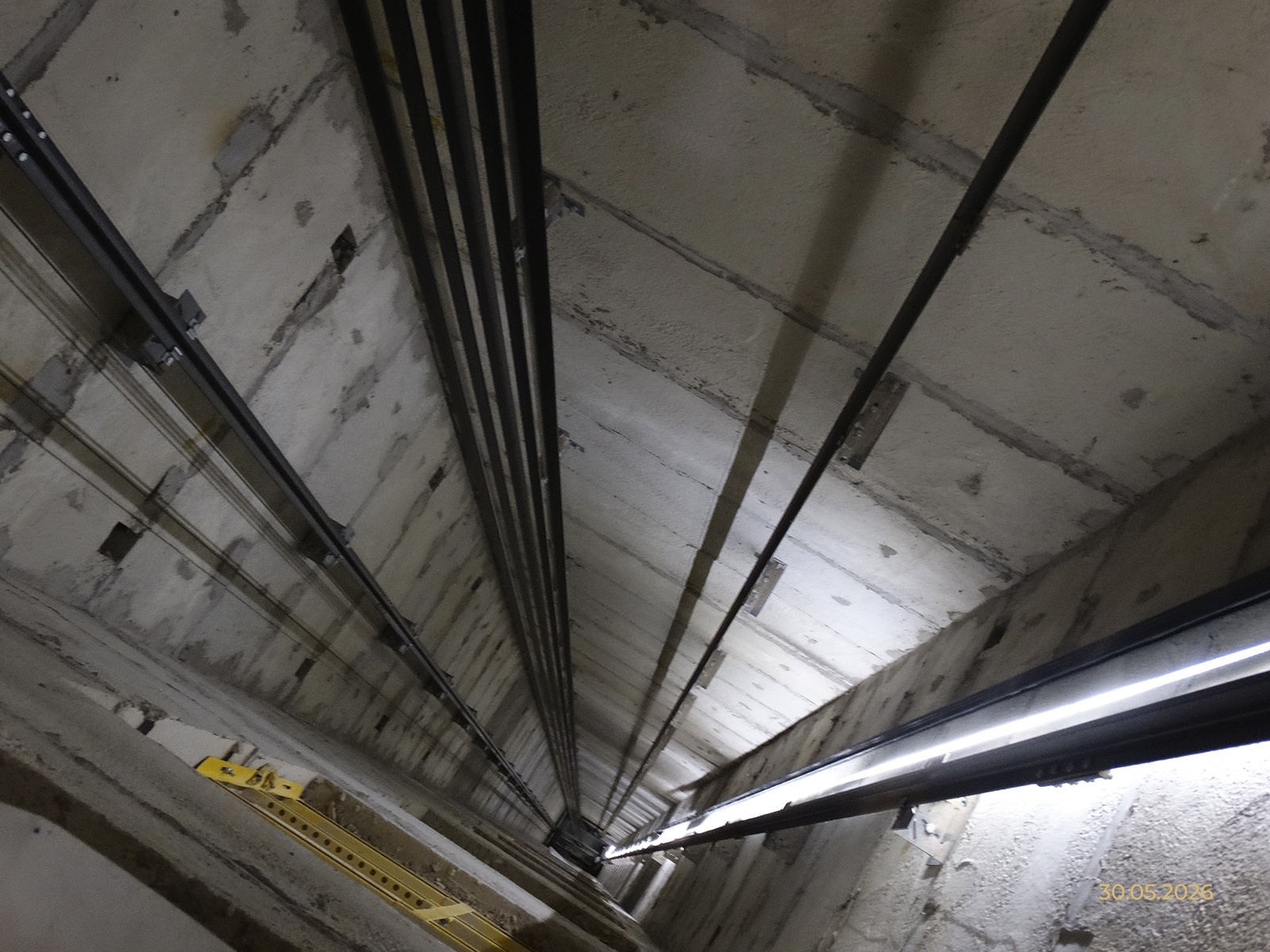

- Электроснабжение - 85%;
- Слаботочные сети - 47%.
Отделочные работы (Черновая и чистовая отделка)

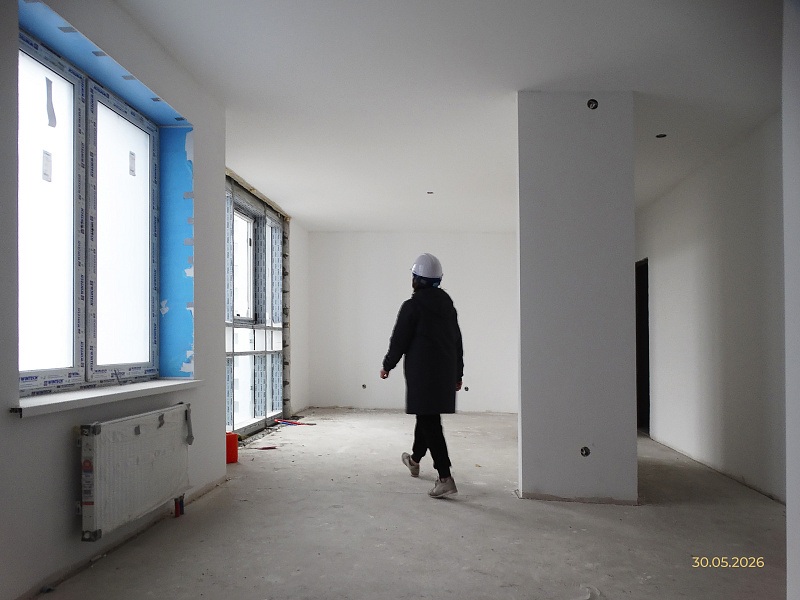

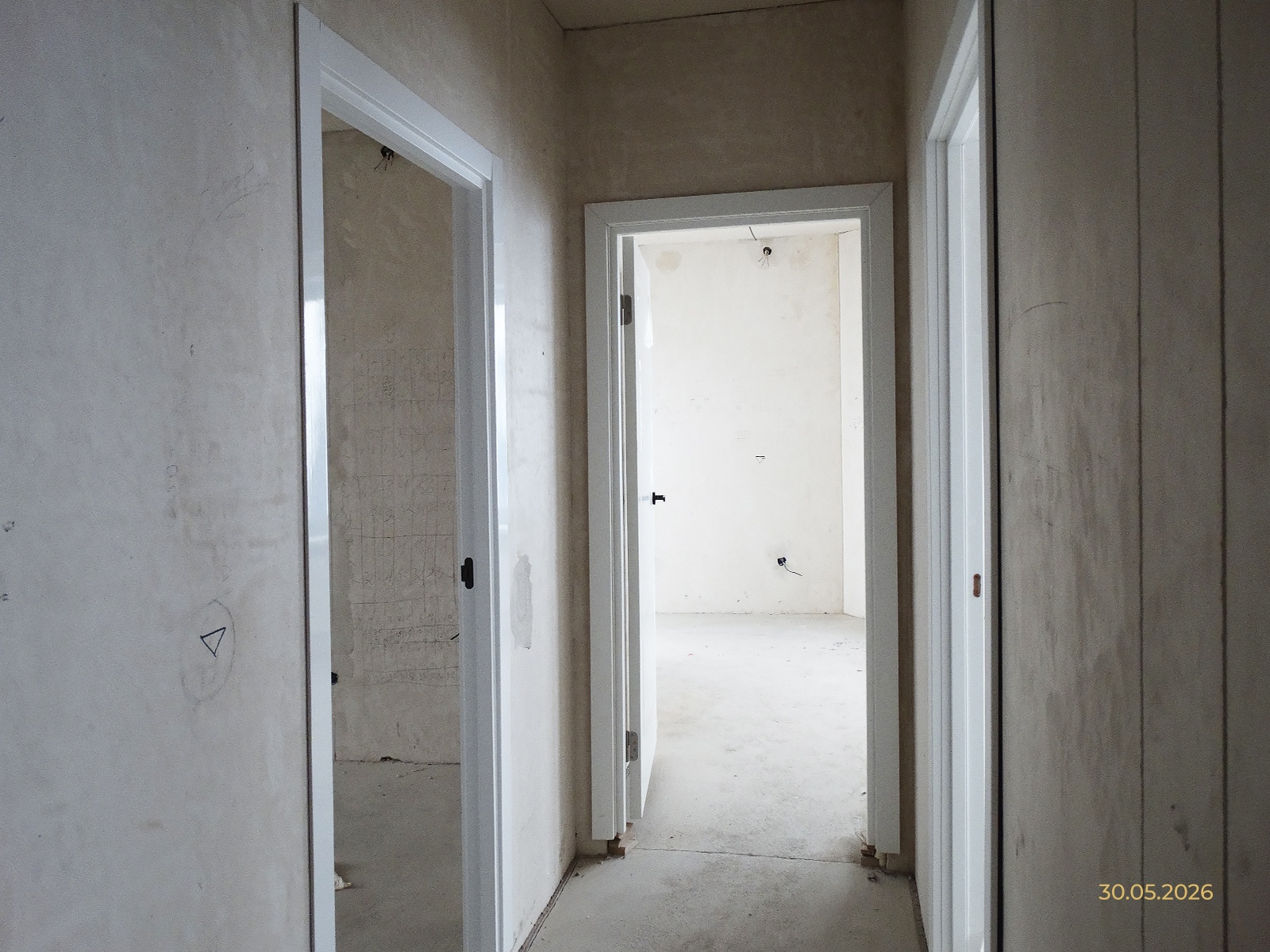

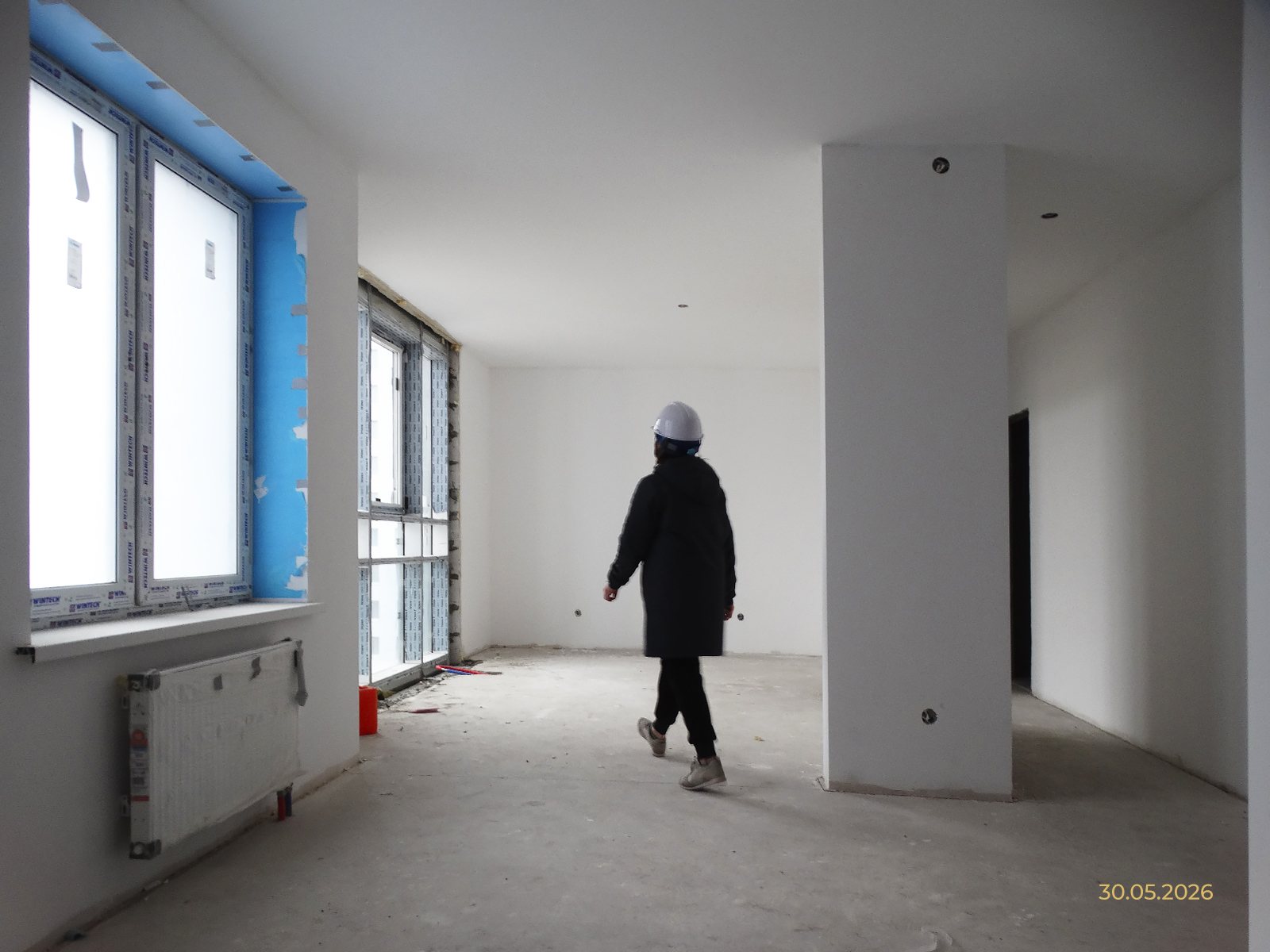

- Черновая отделка квартир (штукатурка стен, потолков и устройство стяжек) - 99%;

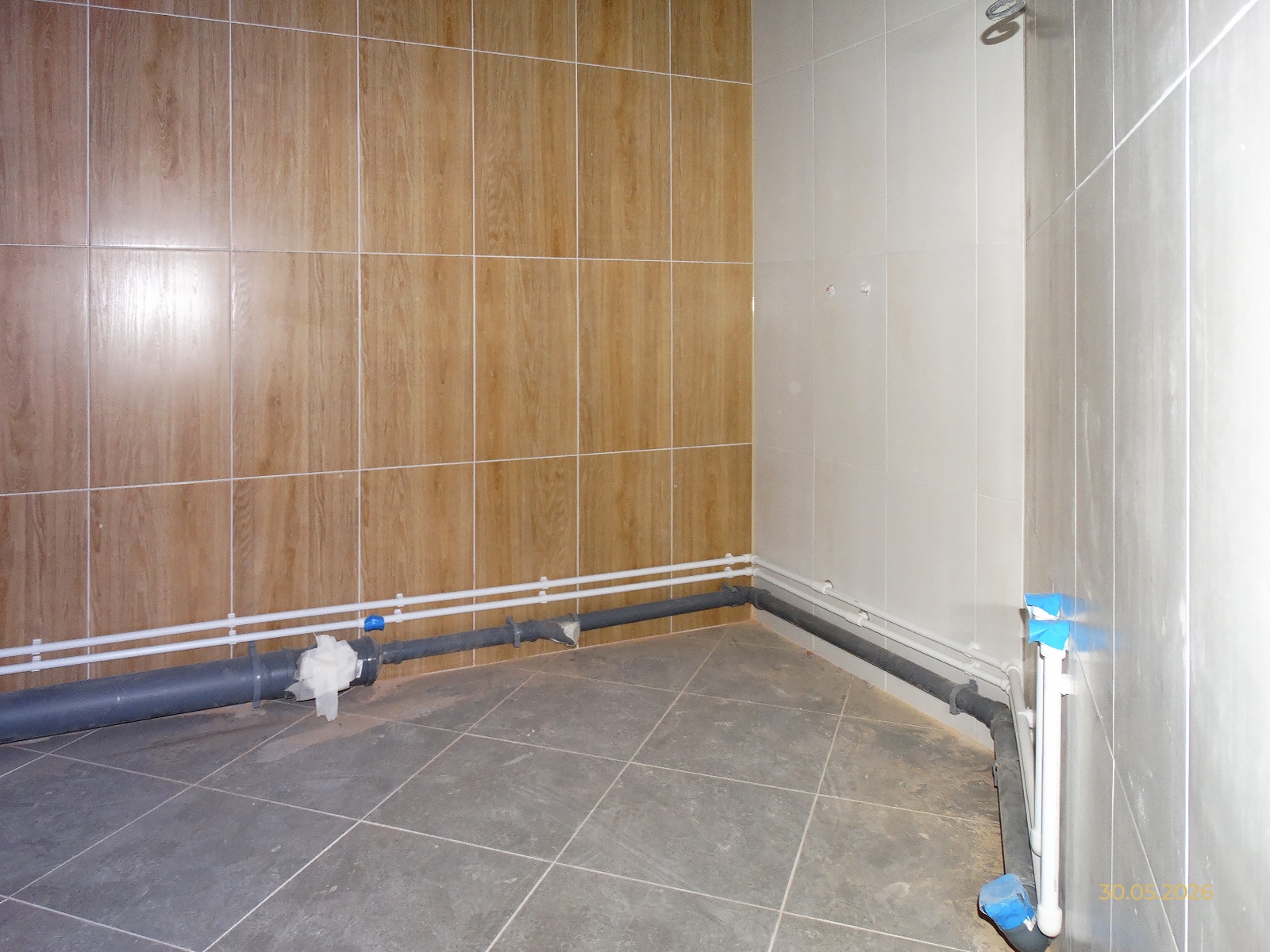

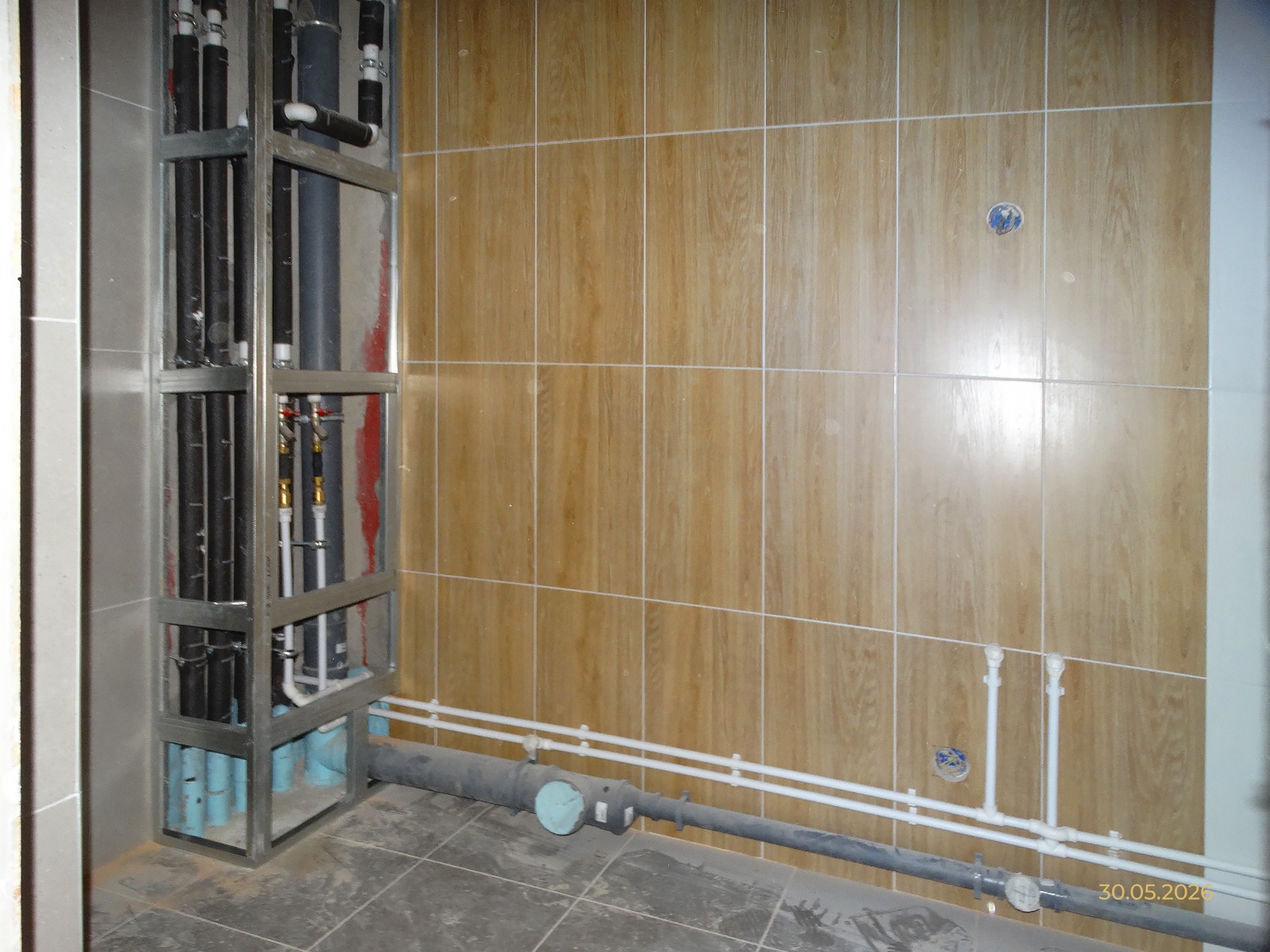

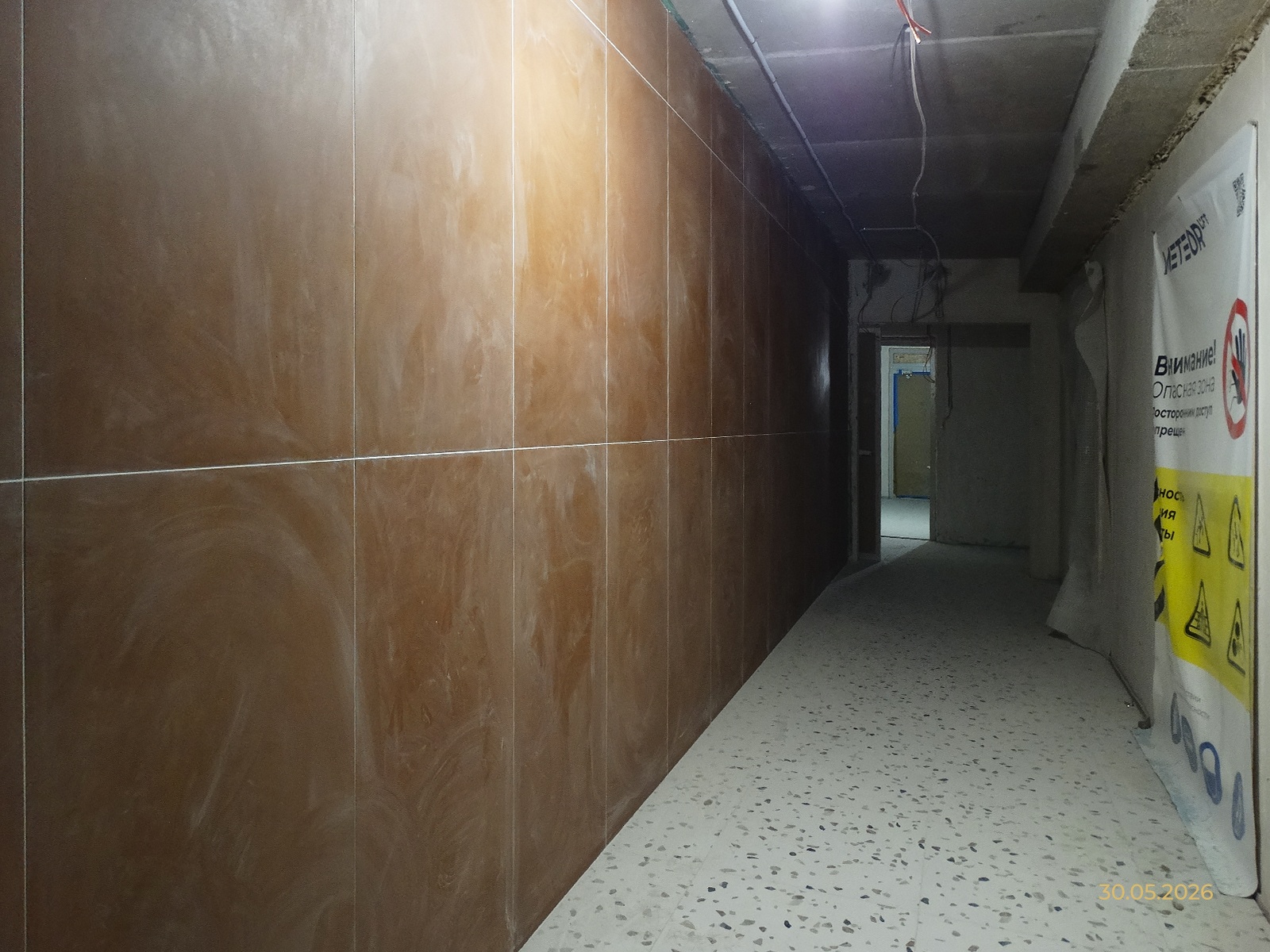

- Чистовая отделка квартир (облицовка керамической плиткой санузлов) - 69%;
- Чистовая отделка квартир (шпаклевание стен и потолков) - 58%.
Благоустройство

- Устройство основания под благоустройство кровли стилобата - 9%.
Участок 270 (Корпус 6) - выполнено:
Основные строительные работы (Конструктив)
- Устройство фундамента, стен, колонн и перекрытия подземного гаража - 100%;
- Устройство монолитного каркаса, стен и перегородок здания - 100%;
- Монтаж металлоконструкций - 82%.
Монтаж фасадов и остекление
- Монтаж оконных и дверных блоков из ПВХ профиля - 100%;
- Устройство навесного вентилируемого фасада (утепление) - 98%;
- Монтаж каркасов холодного витражного остекления - 95%;
- Устройство навесного вентилируемого фасада (монтаж подсистемы) - 95%;
- Монтаж каркасов теплого витражного остекления - 94%;
- Заполнение каркасов холодного витражного остекления - 93%;
- Заполнение каркасов теплого витражного остекления - 85%;
- Устройство навесного вентилируемого фасада (облицовка керамической плиткой) - 82%;
- Фасадная тонкослойная штукатурка с утеплением (окраска) - 79%.
Кровельные работы
- Устройство кровли над жилой частью - 98%.
Внутренние инженерные сети
- Система отопления — 98%;
- Канализация — 98%;
- Система АУПТ (автоматическая установка пожаротушения) - 98%;
- Противодымная система вентиляции - 96%;
- Электроснабжение - 92%;
- Слаботочные сети - 51%.
Отделочные работы (Черновая и чистовая отделка)
- Черновая отделка квартир (штукатурка стен, потолков и устройство стяжек) - 99%;
- Чистовая отделка квартир (шпаклевание стен и потолков) - 54%;
- Чистовая отделка квартир (облицовка керамической плиткой санузлов) - 51%.
Благоустройство
- Устройство основания под благоустройство кровли стилобата - 7%.
Узнать подробнее об объекте и посмотреть
квартиры в продаже.
