5 октября 2026 года
ЖК «Огни Залива»: ход строительства домов IV очереди. Октябрь 2026 г.
Приступаем к озеленению – главные герои уже на площадке!
Застройщик ООО "Дудергофский проект" информирует о ходе строительства жилых корпусов на участках 269 (корпус 5) и 270 (корпус 6) в Юго-Западной Приморской части Санкт-Петербурга по состоянию на 05.10.2026г.
Жилой комплекс "Огни Залива" строится на первой линии Финского залива в квартале, ограниченном Ленинским пр., пр. Героев и ул. Маршала Захарова (Дудергофского канала).
Проект реализуется в пять очередей. Дома I, II и III очереди сданы и заселены.
Дома IV очереди вдоль Финского залива вводятся в эксплуатацию во 2 кв. 2027 г.
Ход работ по состоянию на 05.10.2026 г.:
Участок 269 (Корпус 5)
Основные конструктивные работы
- Устройство фундамента, стен, колонн и перекрытия подземного гаража - 100%.
- Устройство монолитного каркаса, стен и перегородок здания - 100%.

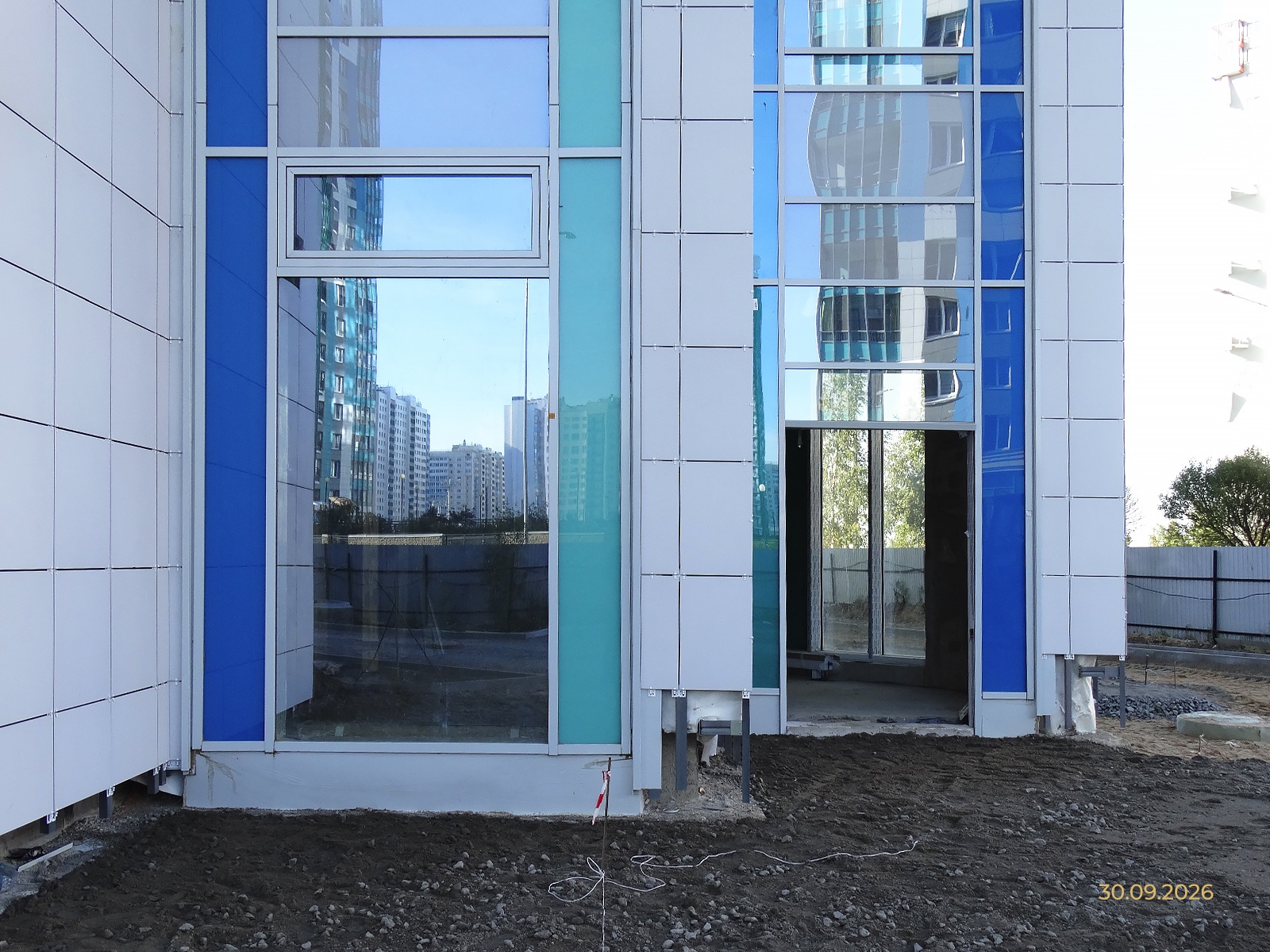

Фасадные работы и остекление

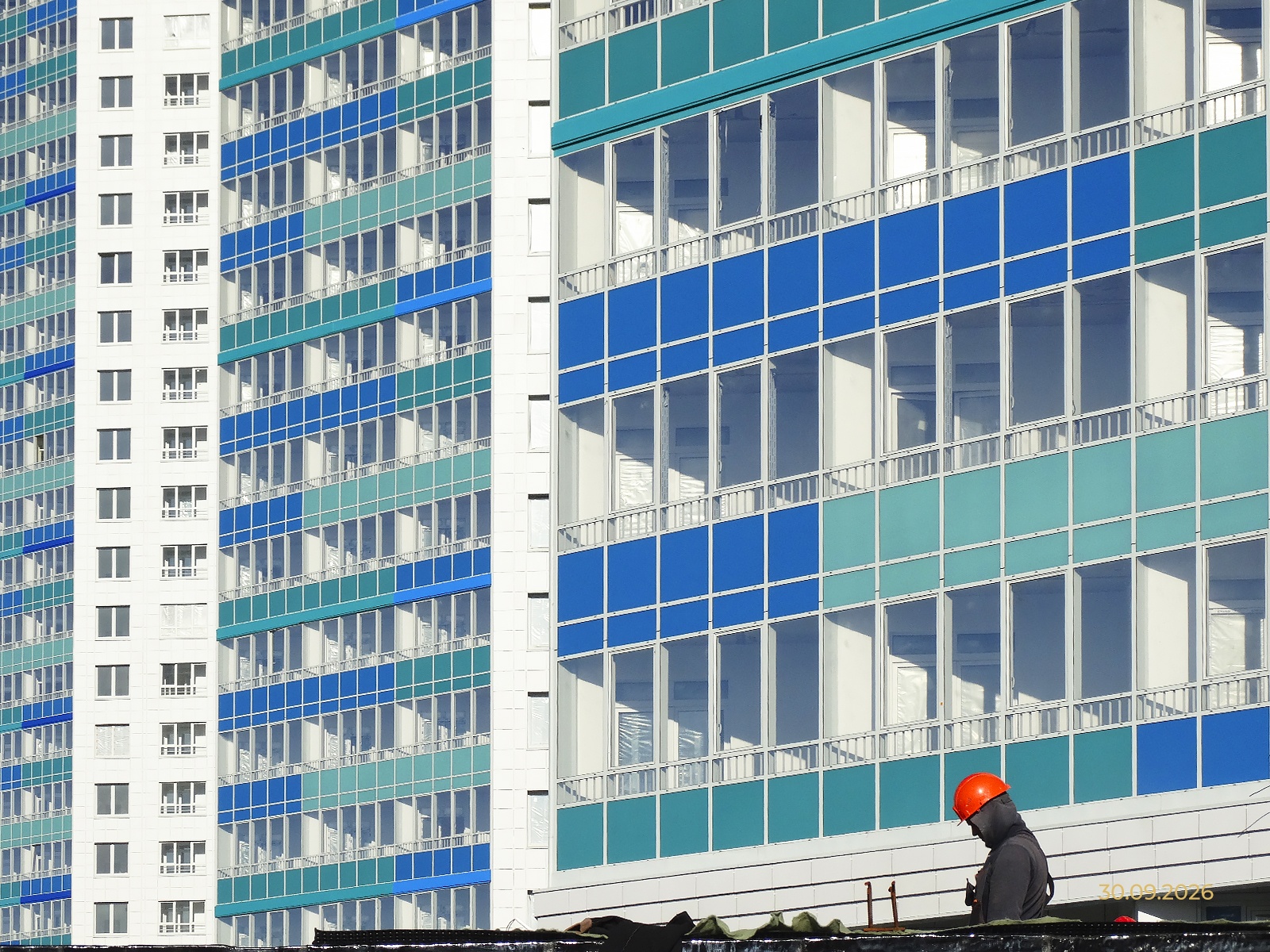

- Монтаж оконных и дверных блоков из ПВХ-профиля - 100%.
- Устройство навесного вентилируемого фасада (утепление) - 99%.
- Устройство навесного вентилируемого фасада (монтаж подсистемы) - 99%.
- Устройство навесного вентилируемого фасада (облицовка керамической плиткой) - 99%.
- Фасадная тонкослойная штукатурка с утеплением (окраска) - 99%.
-

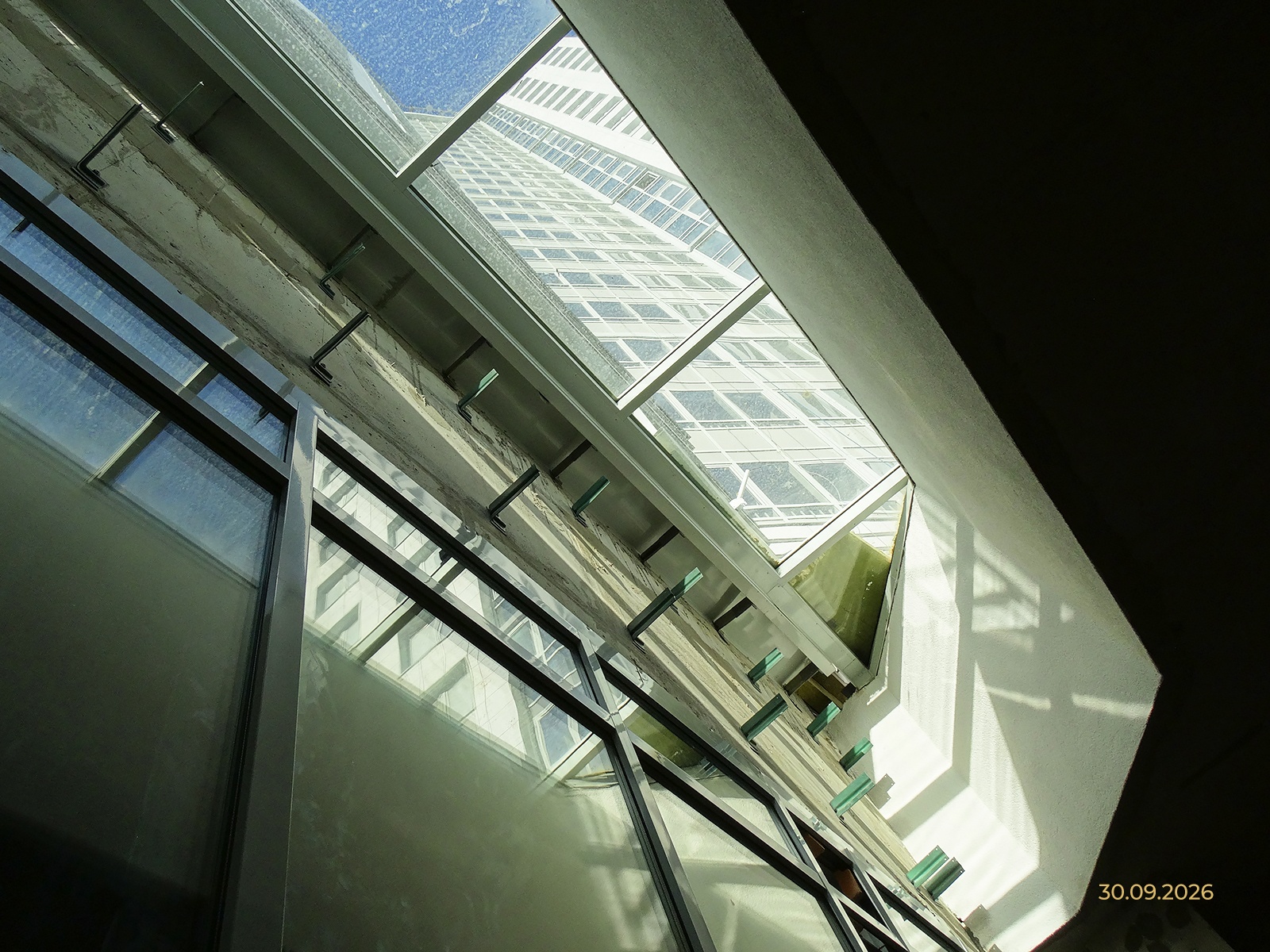

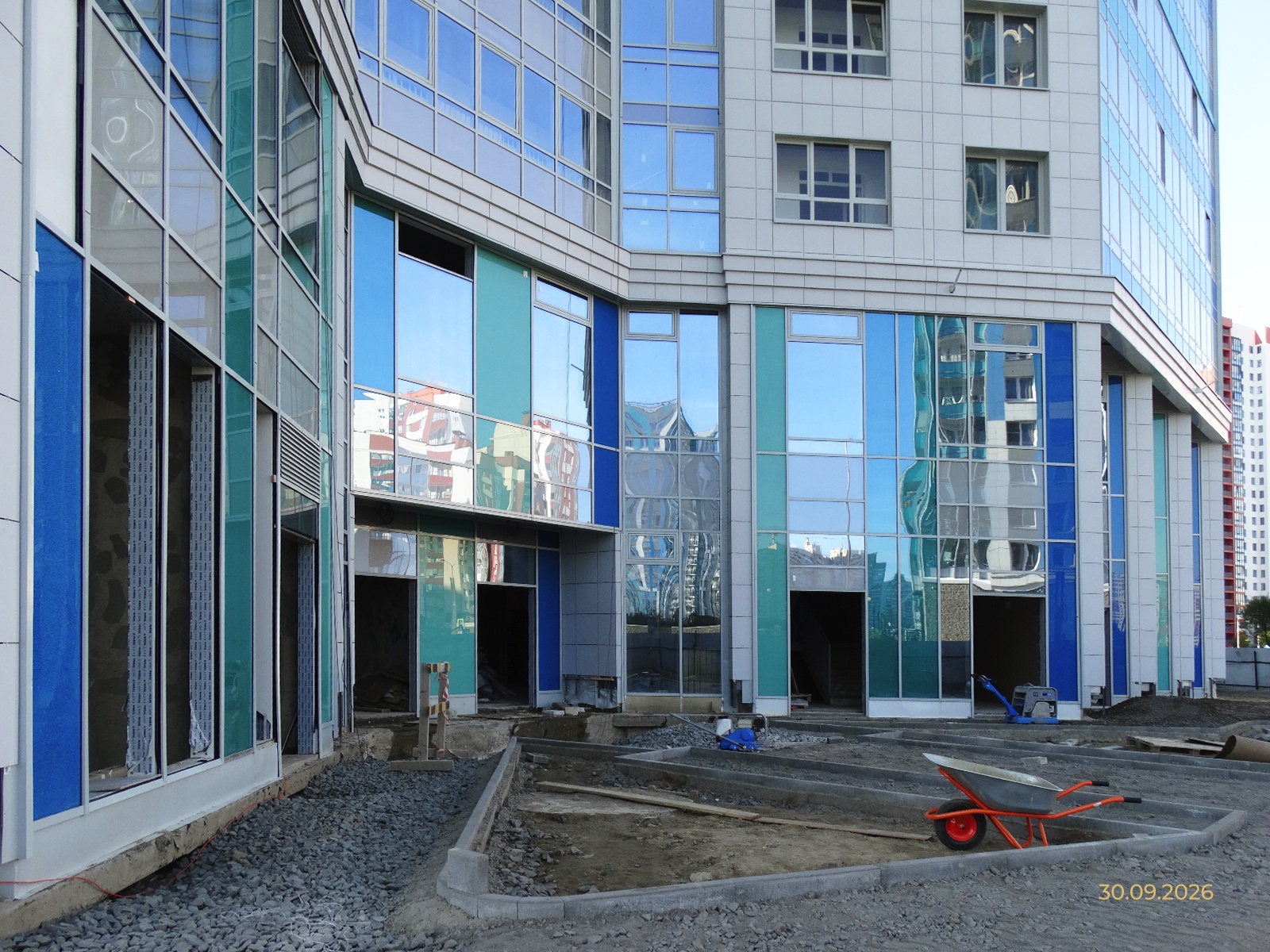

- Монтаж и заполнение каркасов холодного витражного остекления - 100%.
Монтаж каркасов теплого витражного остекления - 100%.
- Заполнение каркасов теплого витражного остекления - 98%.
Кровельные работы и металлоконструкции

- Устройство кровли над жилой частью - 98%.
- Монтаж металлоконструкций - 98%.
Внутренние инженерные системы и оборудование
- Система отопления - 99%.

- Противодымная система вентиляции - 99%.
- Система канализации - 99%.
- Автоматическая установка пожаротушения (АУПТ) - 99%.
- Система электроснабжения - 96%.
- Слаботочные сети - 82%.
- Монтаж лифтового оборудования - 90%.
- Монтаж сантехнического оборудования - 71%.
Внутренняя отделка и паркинг
- Черновая отделка квартир (штукатурка стен, потолков и устройство стяжек) - 100%.
- Чистовая отделка квартир (облицовка санузлов керамической плиткой) - 98%.
- Чистовая отделка квартир (шпаклевание стен и потолков) - 95%.
- Чистовая отделка квартир (оклейка обоями) - 52%.

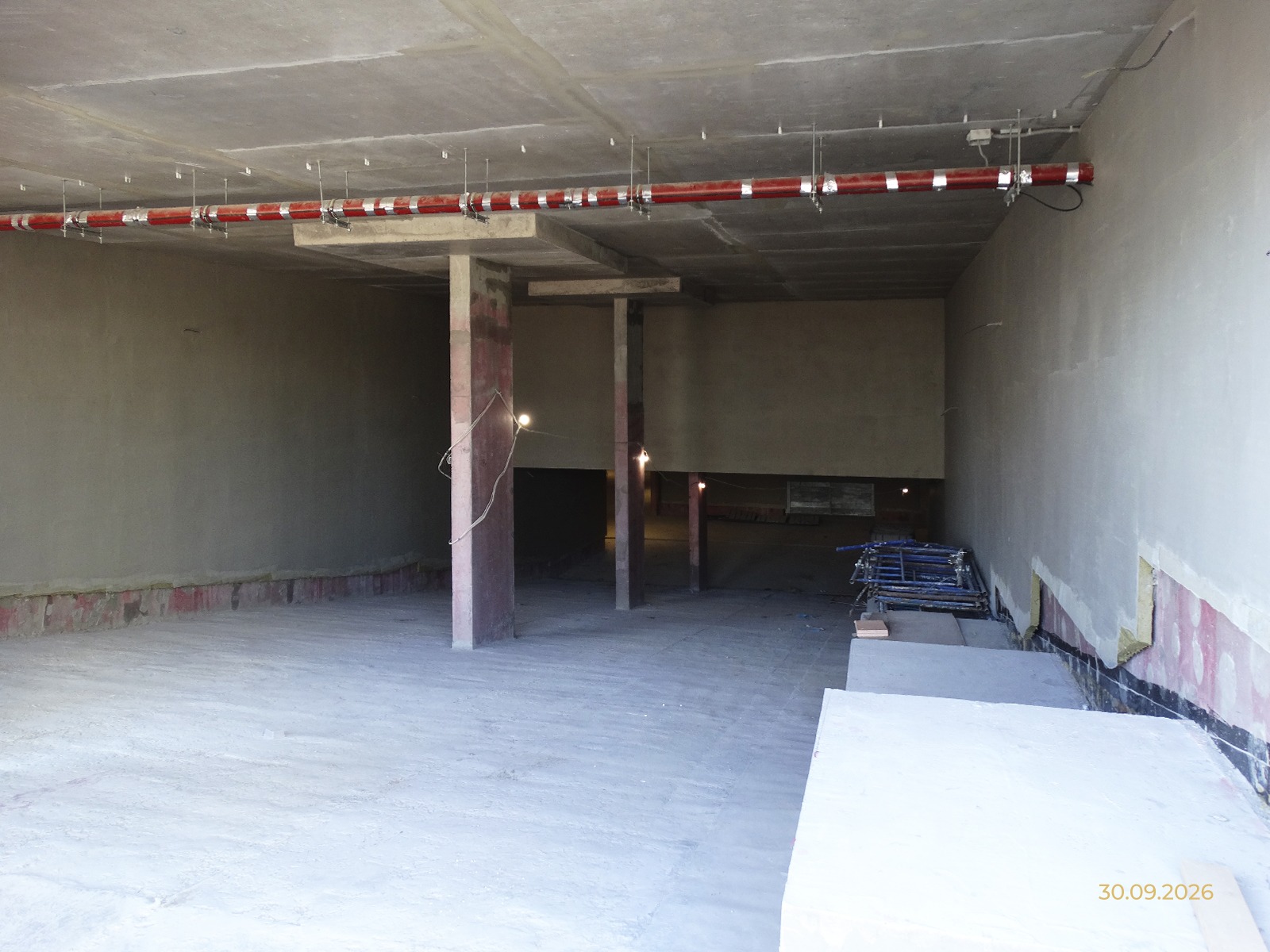

- Устройство полов паркинга - 80%.

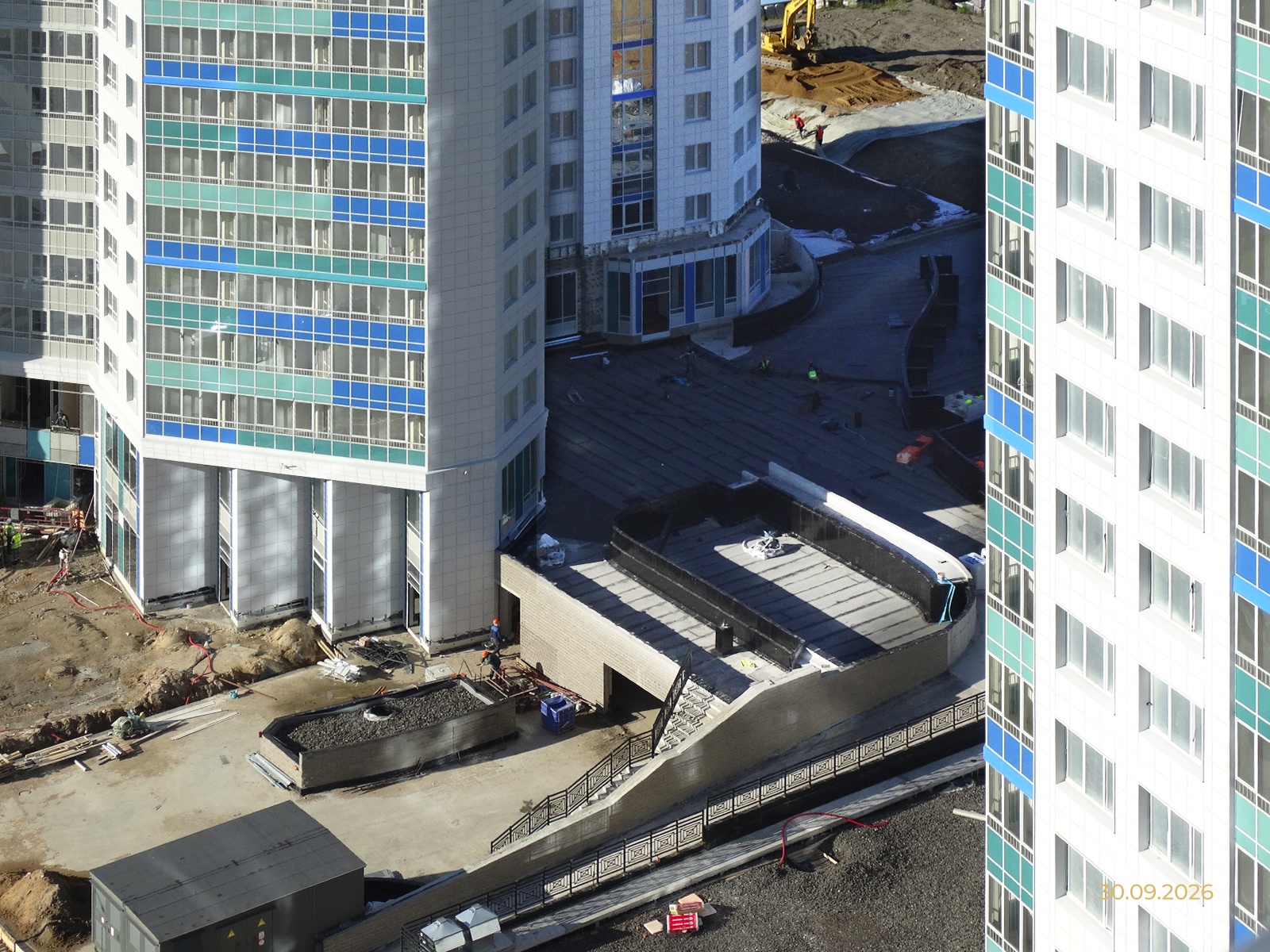

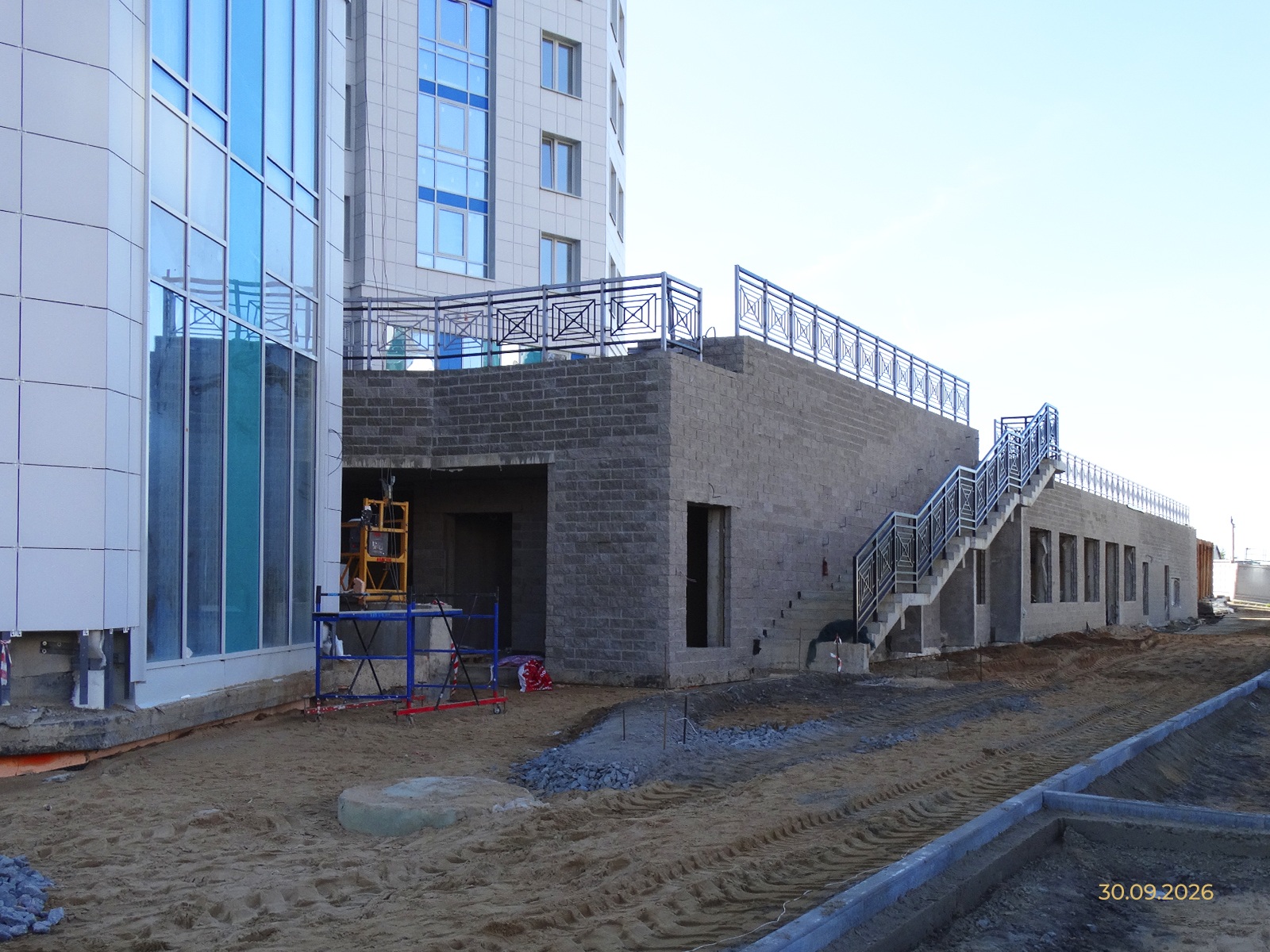

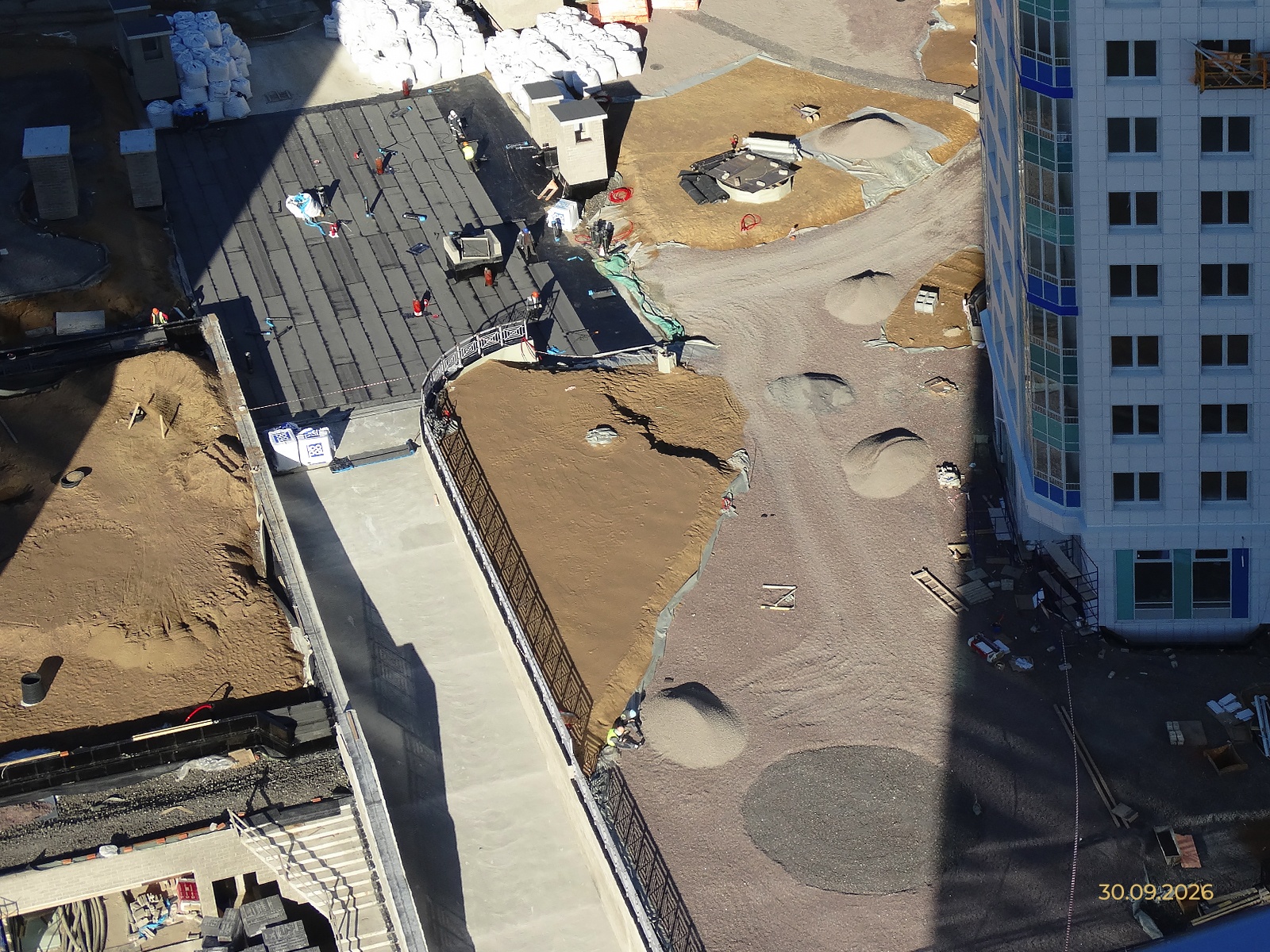

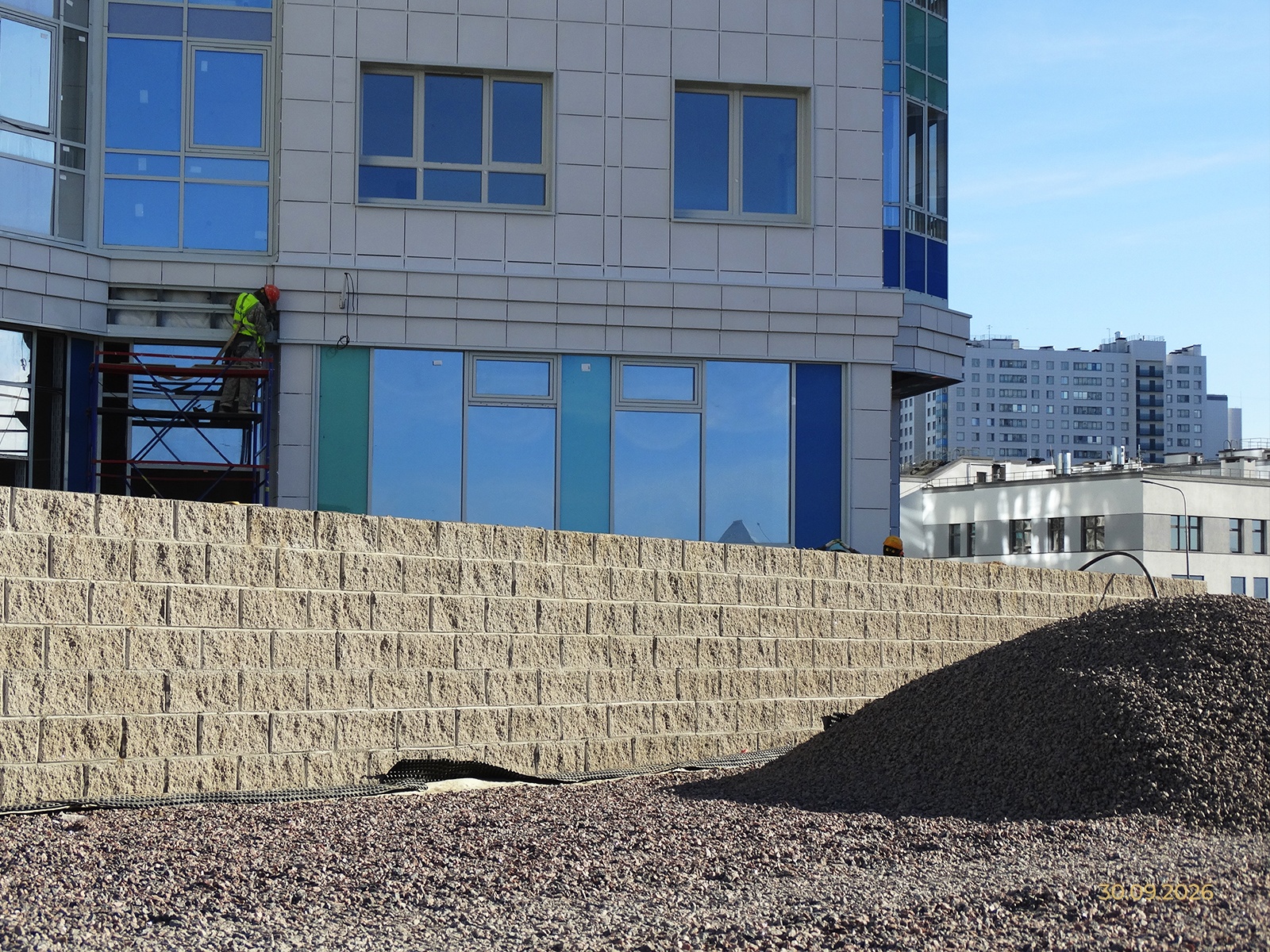

- Устройство основания под благоустройство кровли стилобата - 73%.
Участок 270 (Корпус 6)
Основные конструктивные работы
- Устройство фундамента, стен, колонн и перекрытия подземного гаража - 100%..
- УУстройство монолитного каркаса, стен и перегородок здания - 100%.
Фасадные работы и остекление
- Монтаж оконных и дверных блоков из ПВХ-профиля - 100%.
- Устройство навесного вентилируемого фасада (утепление) - 99%.
- Устройство навесного вентилируемого фасада (монтаж подсистемы) - 99%.
- Устройство навесного вентилируемого фасада (облицовка керамической плиткой) - 99%.
- Фасадная тонкослойная штукатурка с утеплением (окраска) - 99%.
- Монтаж и заполнение каркасов холодного витражного остекления - 100%.
- Монтаж каркасов теплого витражного остекления - 100%.
- Заполнение каркасов теплого витражного остекления - 98%.
Кровельные работы и металлоконструкции
- Устройство кровли над жилой частью - 98%.
- Монтаж металлоконструкций - 98%.
Внутренние инженерные системы и оборудование
- Система отопления - 99%.
- Противодымная система вентиляции - 99%.
- Система канализации - 99%.
- Автоматическая установка пожаротушения (АУПТ) - 98%.
- Система электроснабжения - 97%.
- Слаботочные сети - 84%.
- Монтаж сантехнического оборудования - 79%.
- Монтаж лифтового оборудования - 86%.
Внутренняя отделка и паркинг
- Черновая отделка квартир (штукатурка стен, потолков и устройство стяжек) - 100%.
- Чистовая отделка квартир (шпаклевание стен и потолков) - 98%.
- Чистовая отделка квартир (облицовка санузлов керамической плиткой) - 95%.
- Чистовая отделка квартир (оклейка обоями) - 49%.
- Устройство полов паркинга - 36%.
- Устройство основания под благоустройство кровли стилобата - 69%.
