Переход к монолитным работам: возводим стены подземного паркинга.
9-этажный дом бизнес-класса на 96 квартир: более 30 видов планировок с просторными кухнями-гостиными, окнами в санузлах, саунами, французскими балконами, террасами с видом на исторический центр.
Срок сдачи – IV квартал 2027 года.

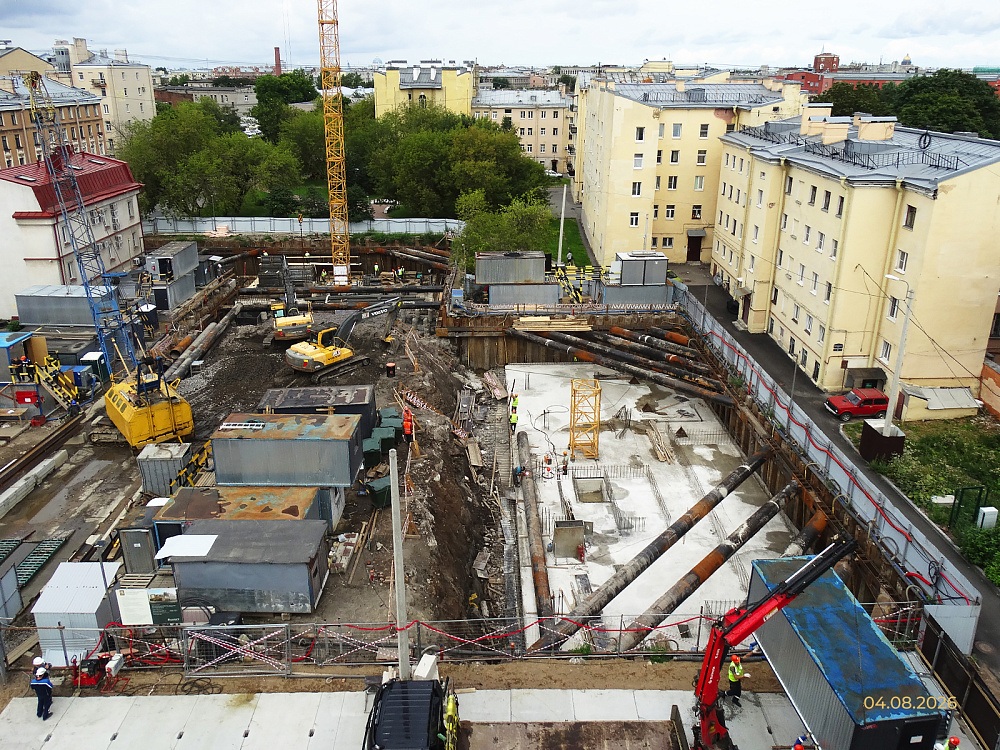

По состоянию на 05.08.2026 г. выполнено:
- испытуемые сваи и устройство свайного поля - 100%;
- устройство шпунтового ограждения котлована - 100%;

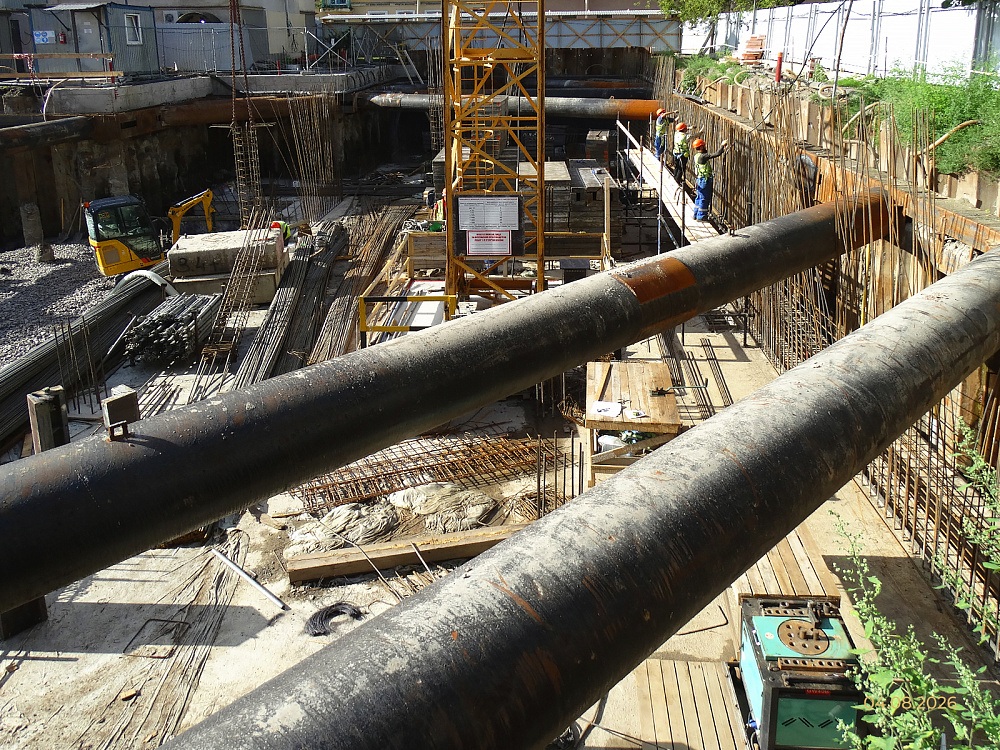

- разработка котлована - 43%;
- устройство подбетонки - 40%;

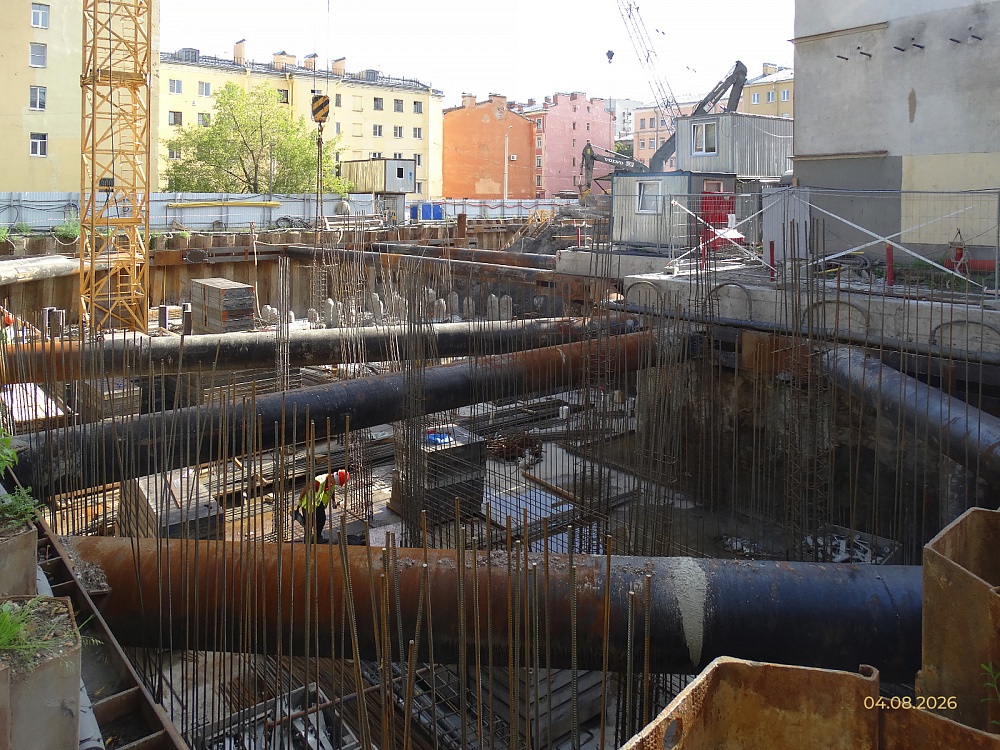

- устройство фундаментной плиты - 40%;

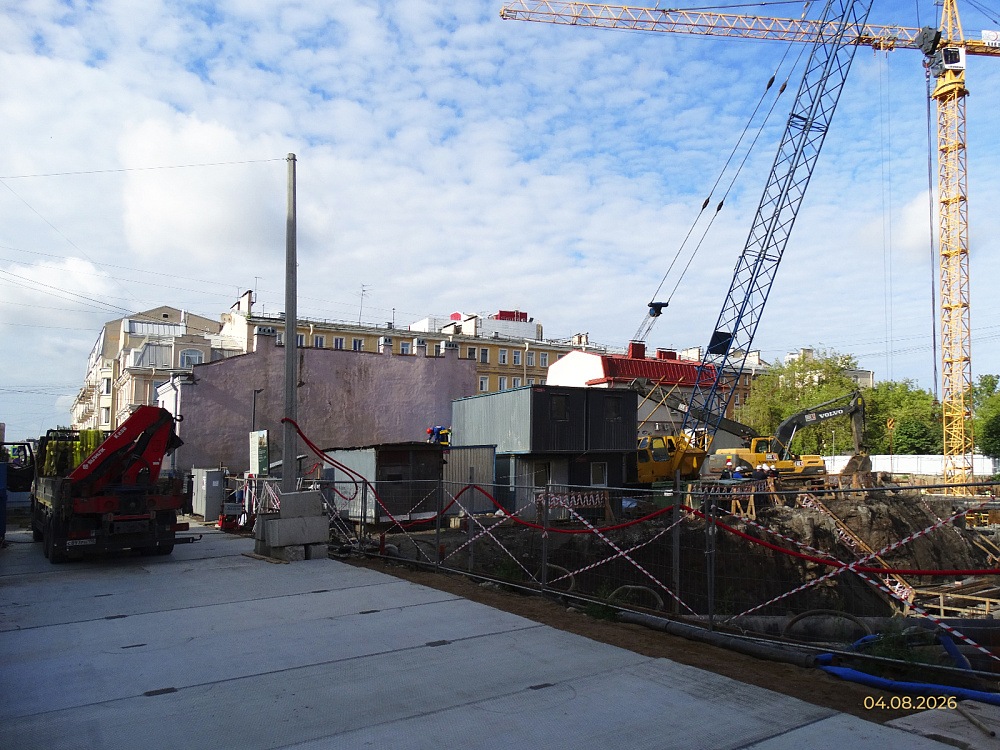

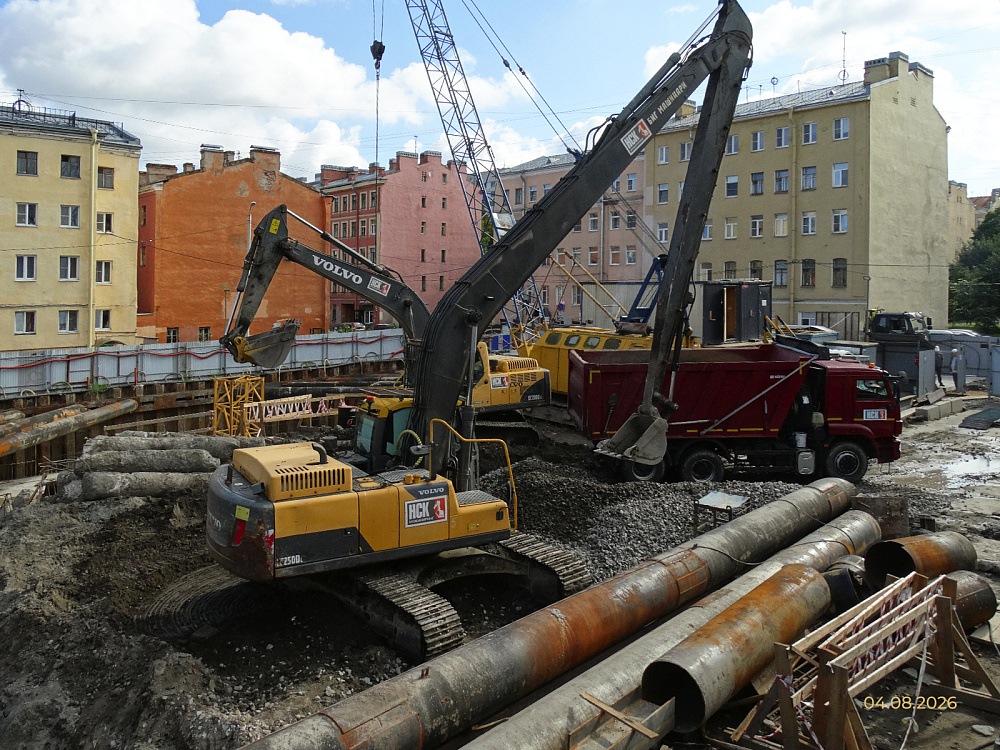

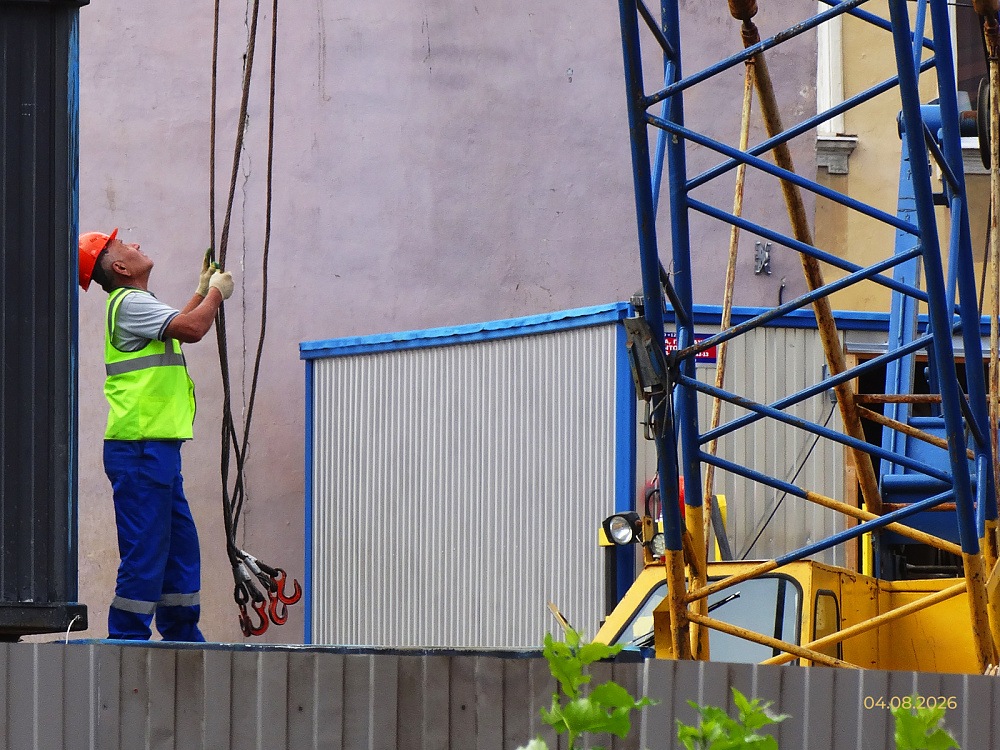

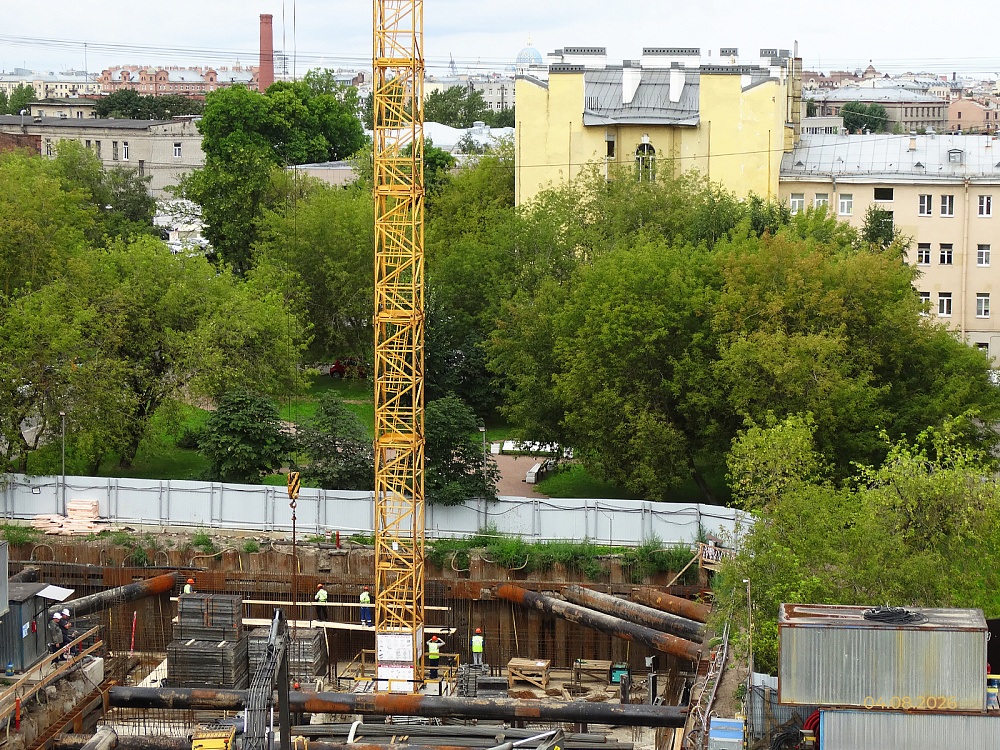

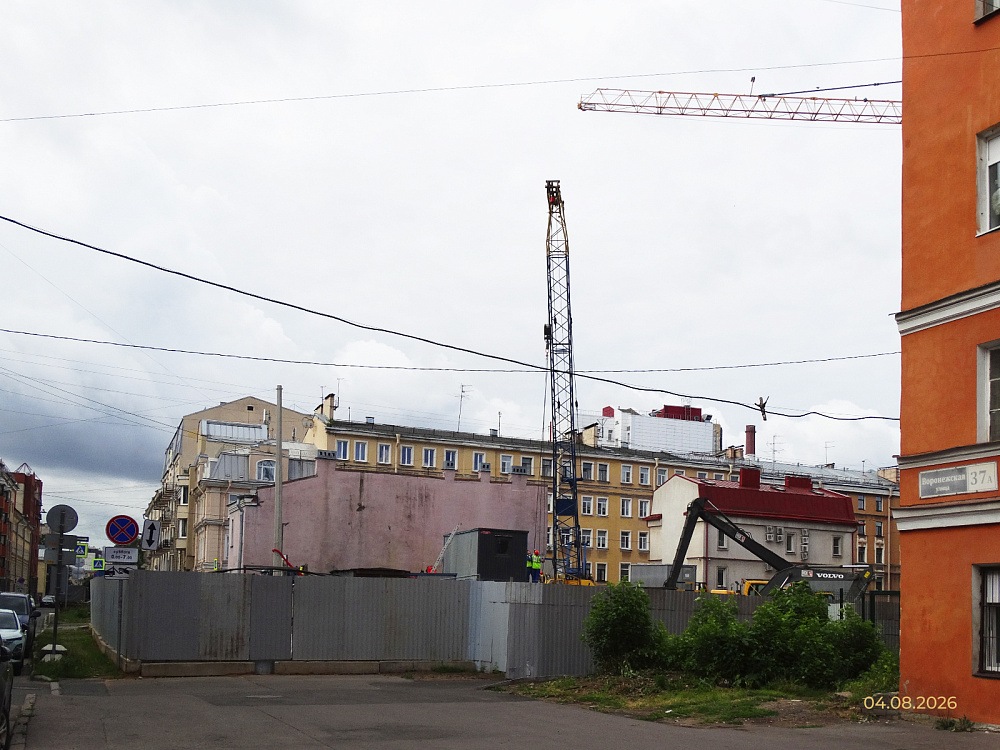

- установлен башенный кран, ведется монтаж второго крана;

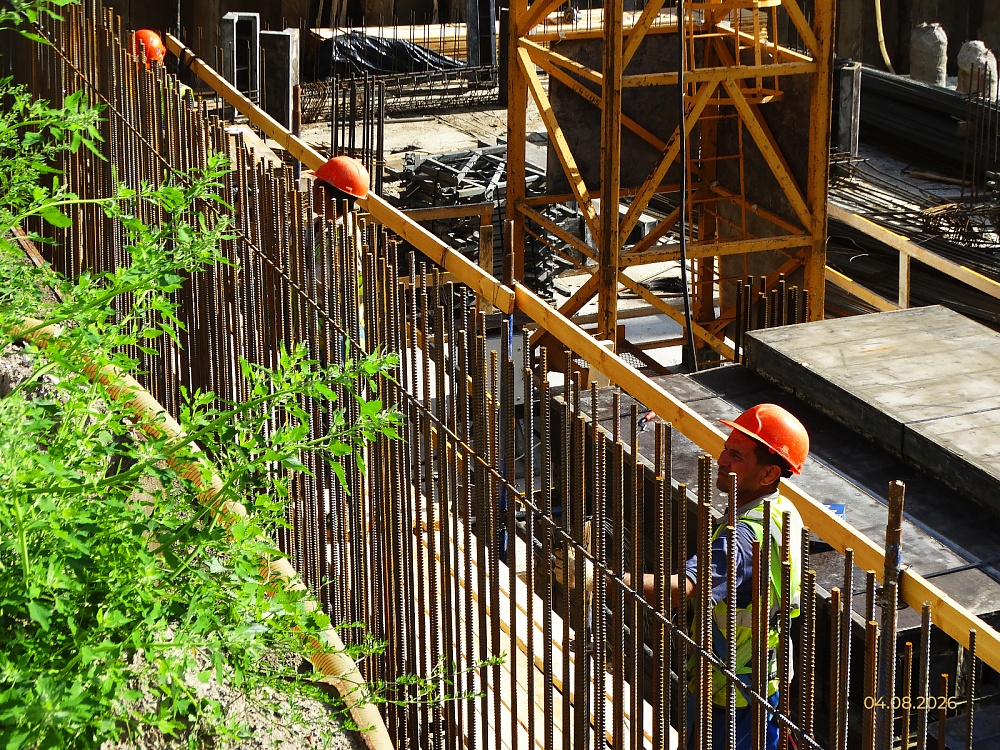

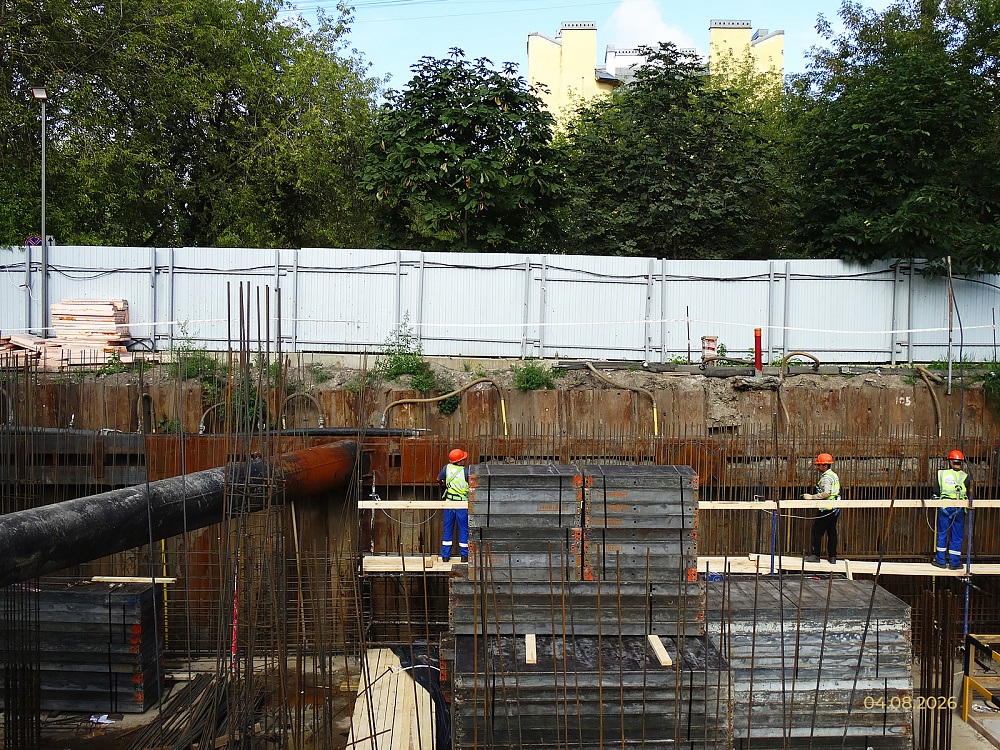

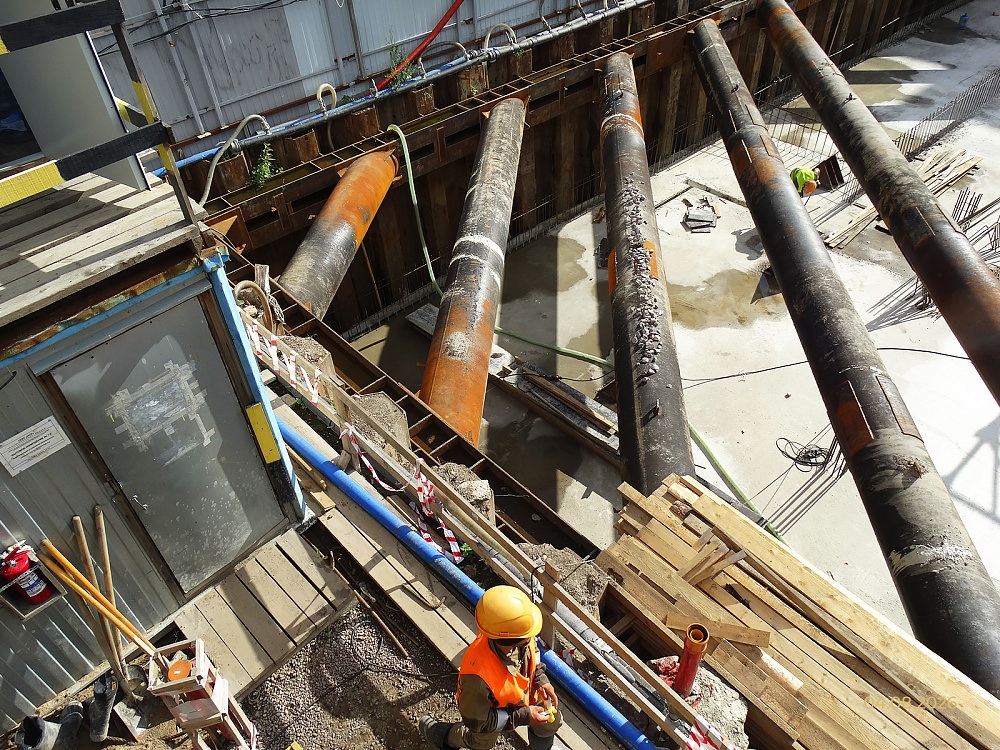

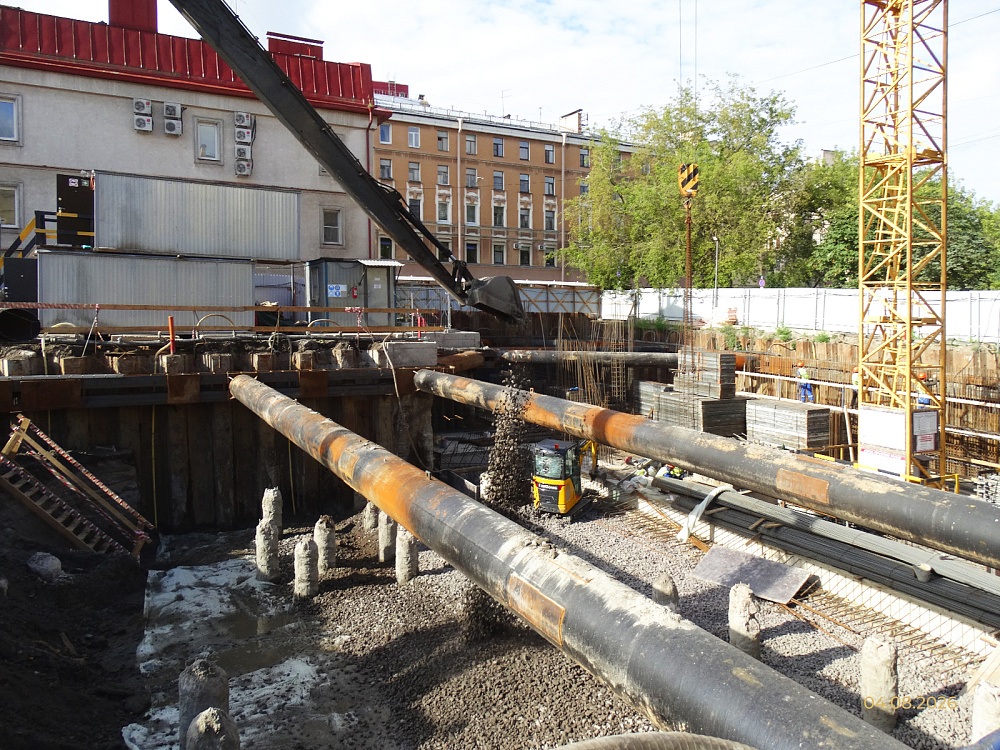

- выполняется армирование стен подвала.
Армирование стен выполняется объемными пространственными каркасами - они рассчитаны не только на вертикальные нагрузки будущего 9-этажного здания, но и на постоянное боковое давление грунта.
