Приступили к остеклению окон и монтажу дверных блоков.
Застройщик ООО "Дудергофский проект" информирует о ходе строительства жилых корпусов на участках 269 (корпус 5) и 270 (корпус 6) в Юго-Западной Приморской части Санкт-Петербурга по состоянию на 01.08.2025г.
Жилой комплекс "Огни Залива" строится на первой линии Финского залива в квартале, ограниченном Ленинским пр., пр. Героев и ул. Маршала Захарова (Дудергофского канала).

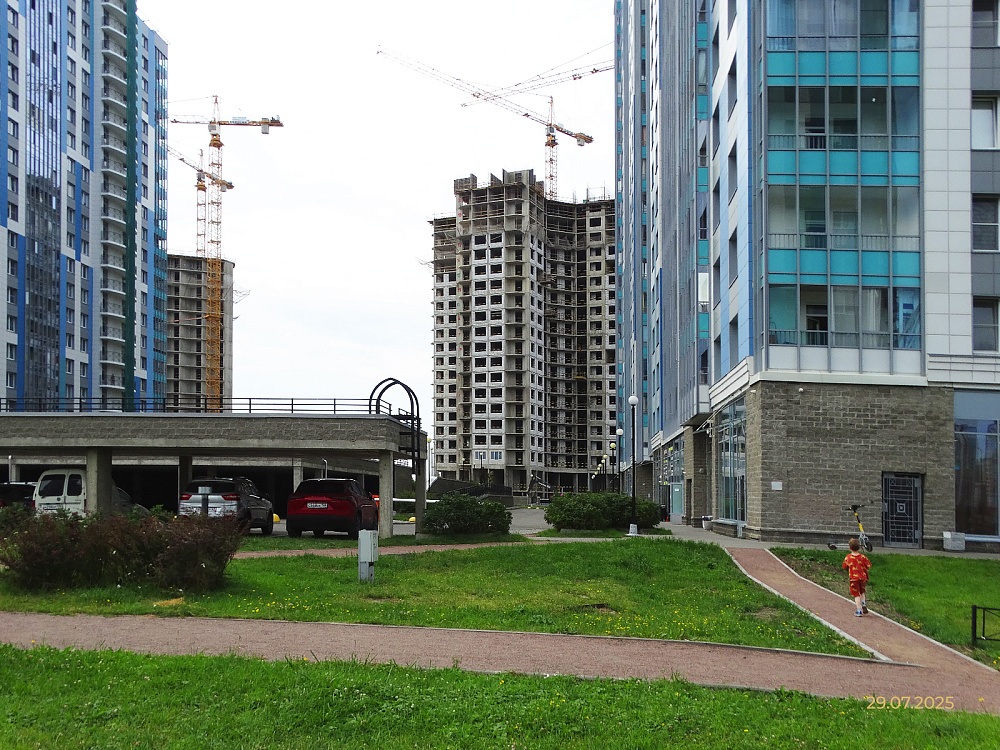

Проект реализуется в пять очередей. Дома I, II и III очереди сданы и заселены.
Дома IV очереди вдоль Финского залива вводятся в эксплуатацию в 4 кв. 2026 г.

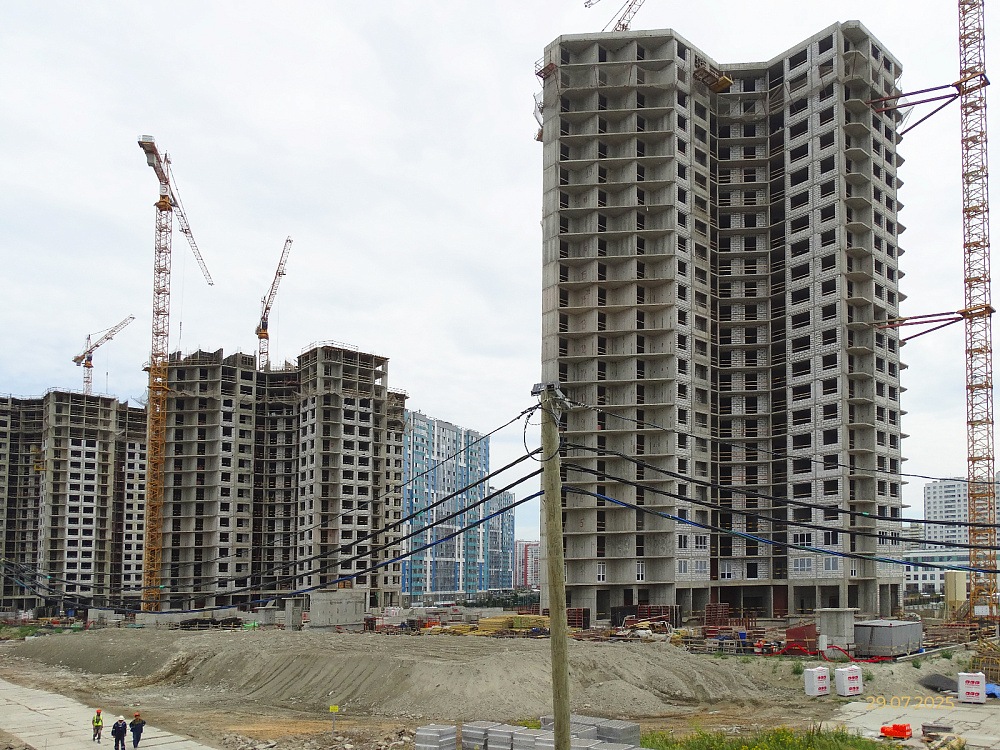

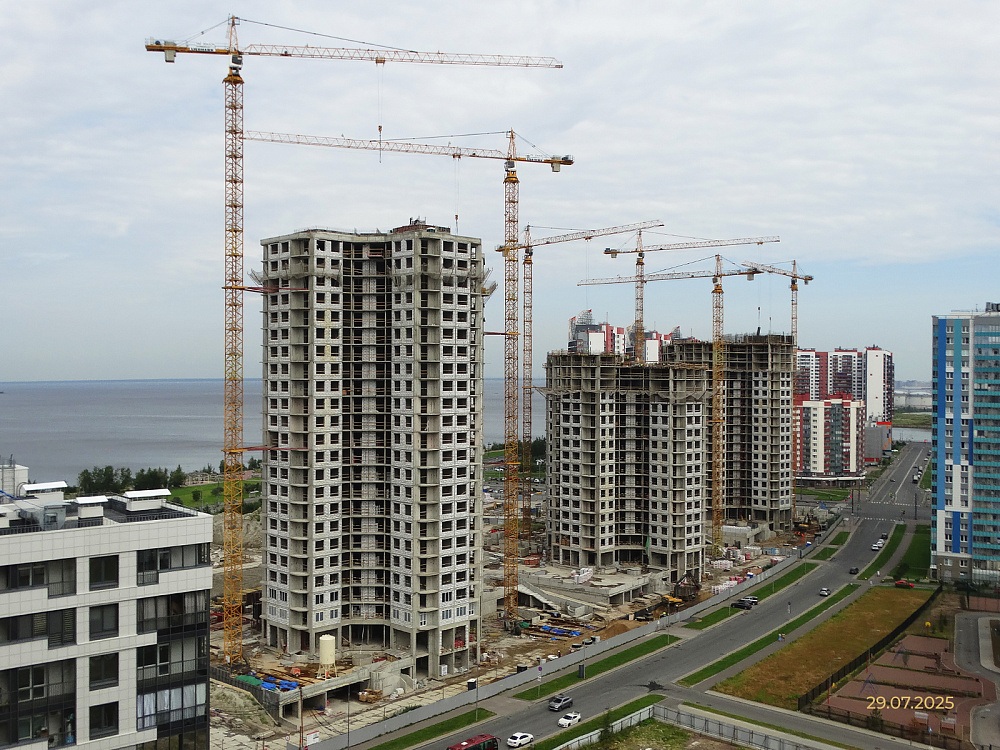

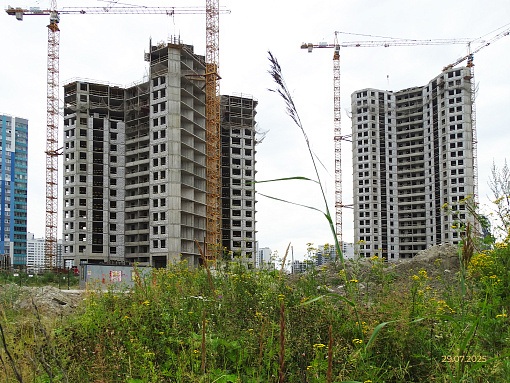

Ход работ по состоянию на 01.08.2025г.:
Участок 269 (Корпус 5) – выполнено:
- устройство фундаментной плиты - 100%;
- устройство стен, колонн и перекрытия подземного гаража - 100%;

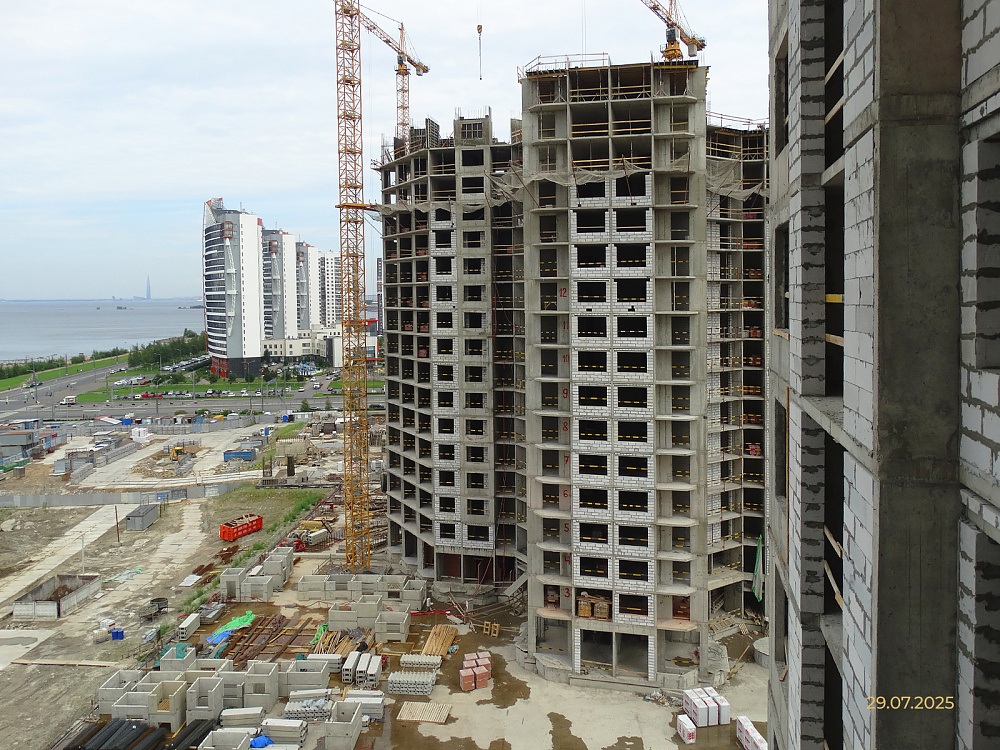

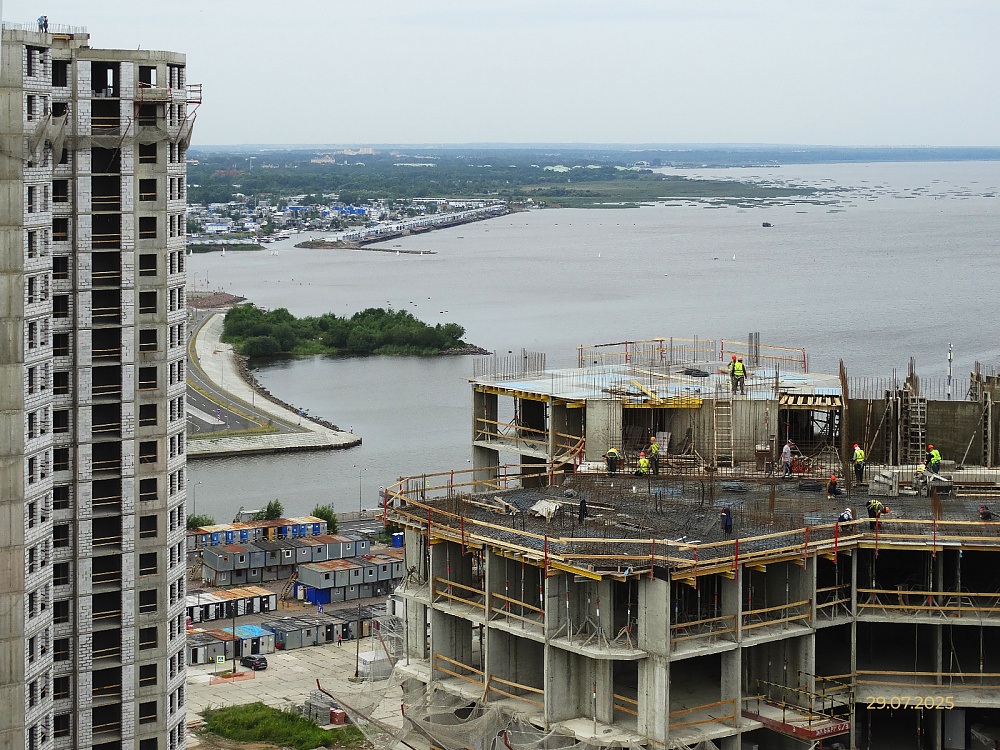

- устройство монолитного каркаса жилой части - 84%;

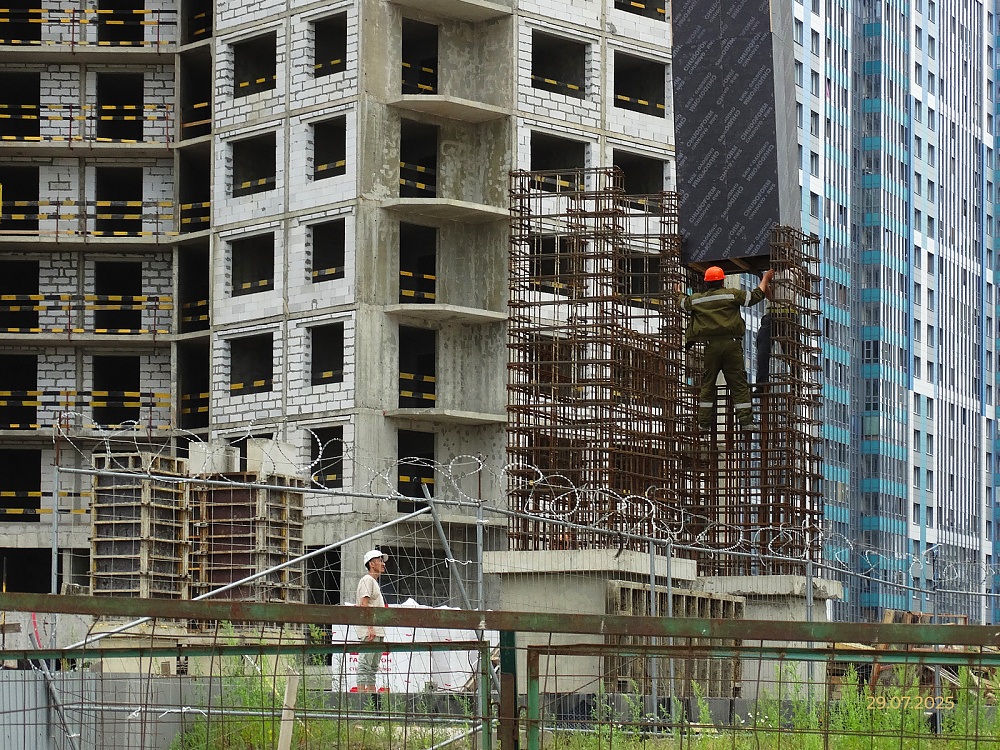

- кладка наружных стен - 67%;
- кладка внутренних стен и перегородок – 65%;
- противодымная система вентиляции – 20%;
- система отопления - 12%;
- система канализации - 10%;
- система АУПТ - 45%.
- устройство фундаментной плиты - 100%;
- устройство стен, колонн и перекрытия подземного гаража - 100%;

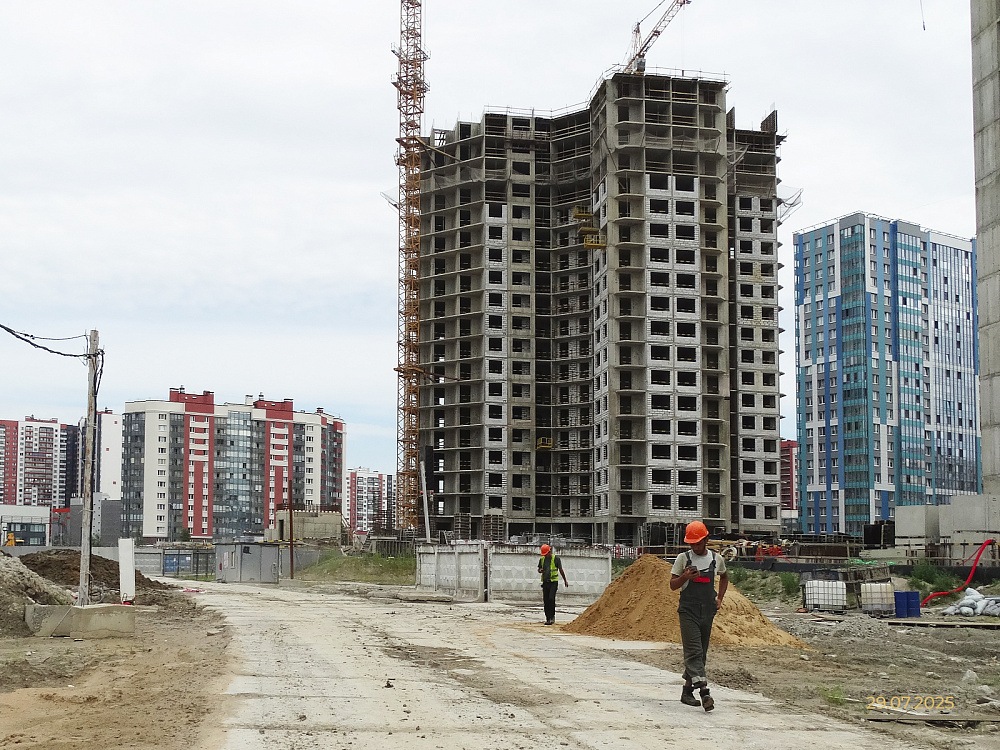

- устройство монолитного каркаса жилой части - 87%;
- кладка наружных стен – 76%;
- кладка внутренних стен и перегородок - 69%;

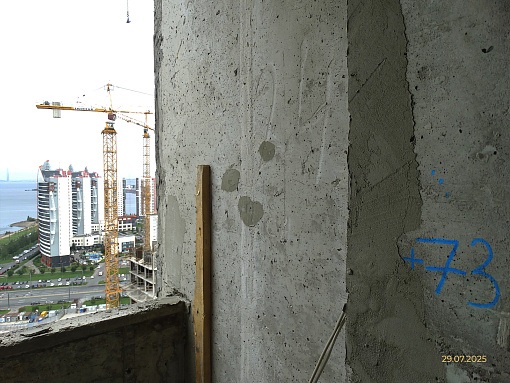

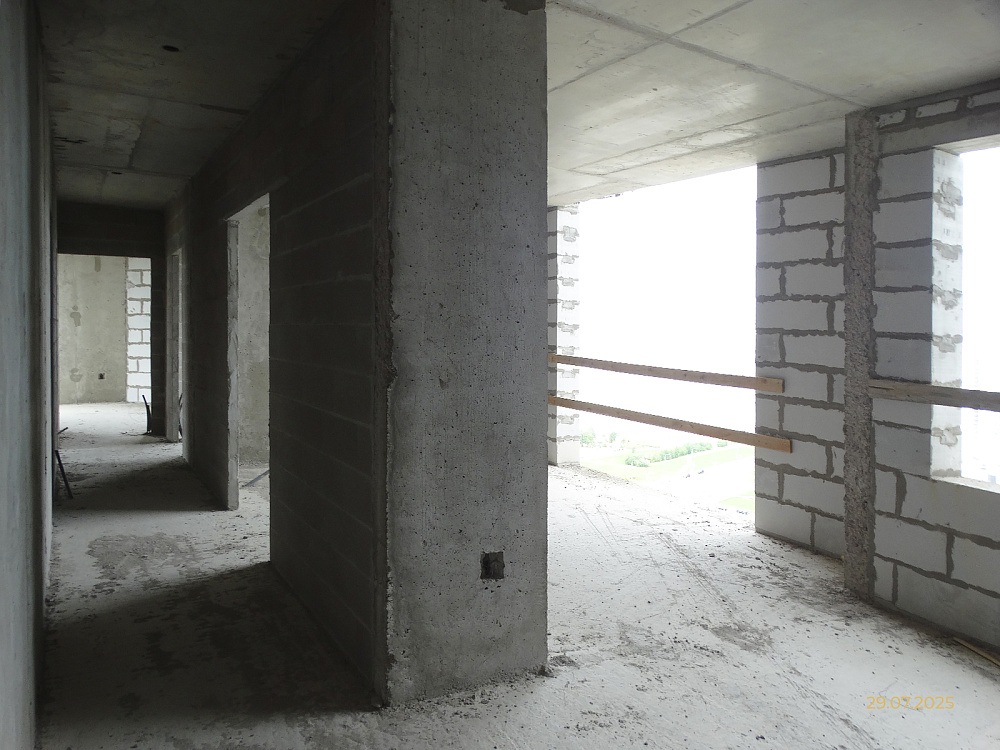

- монтаж оконных и дверных блоков из ПВХ профиля - 4 %;
- система отопления - 7%;
- система канализации - 1%;
- система электроснабжения - 1%;
- противодымная система вентиляции - 4%;
- система АУПТ - 3%.
